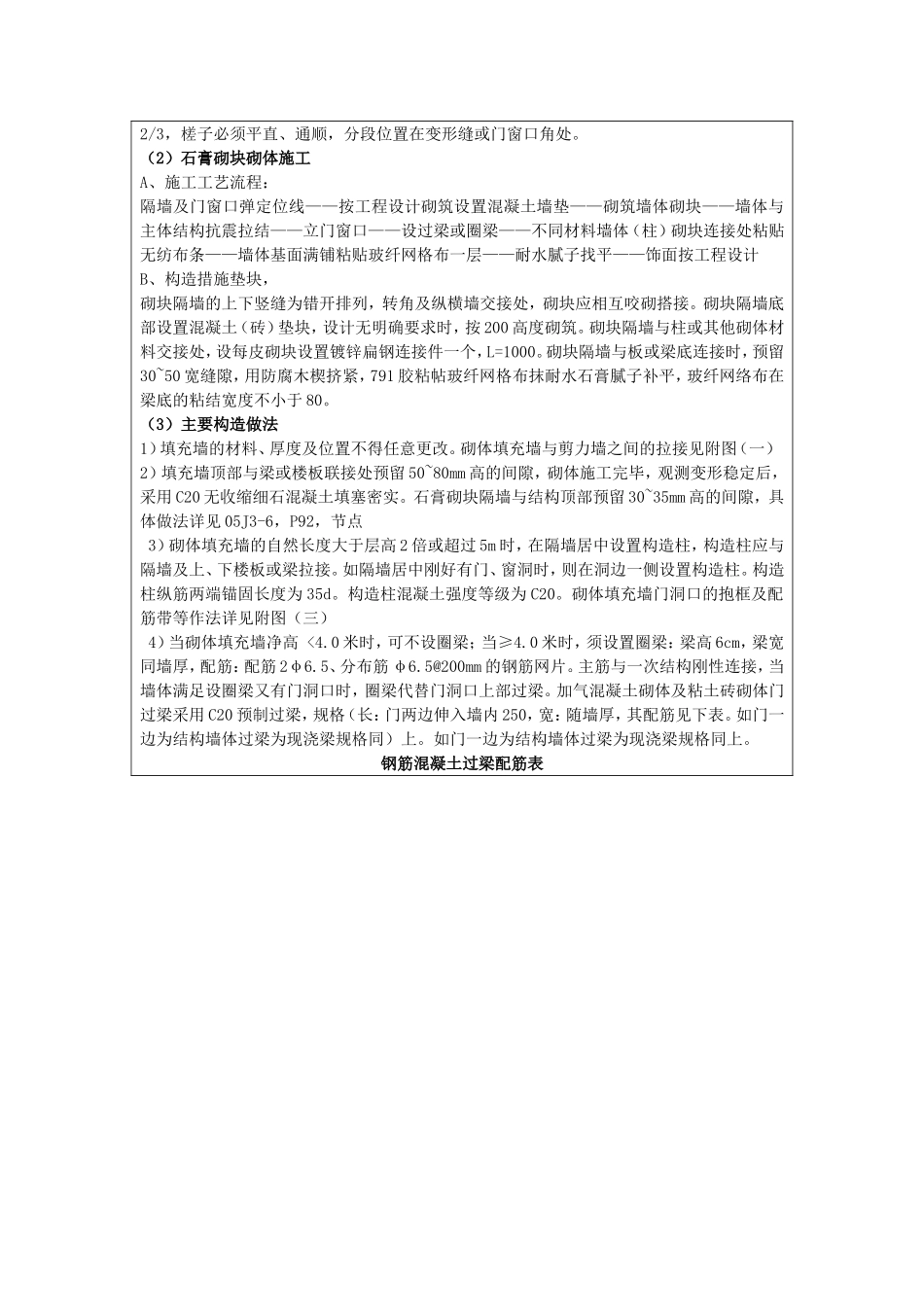

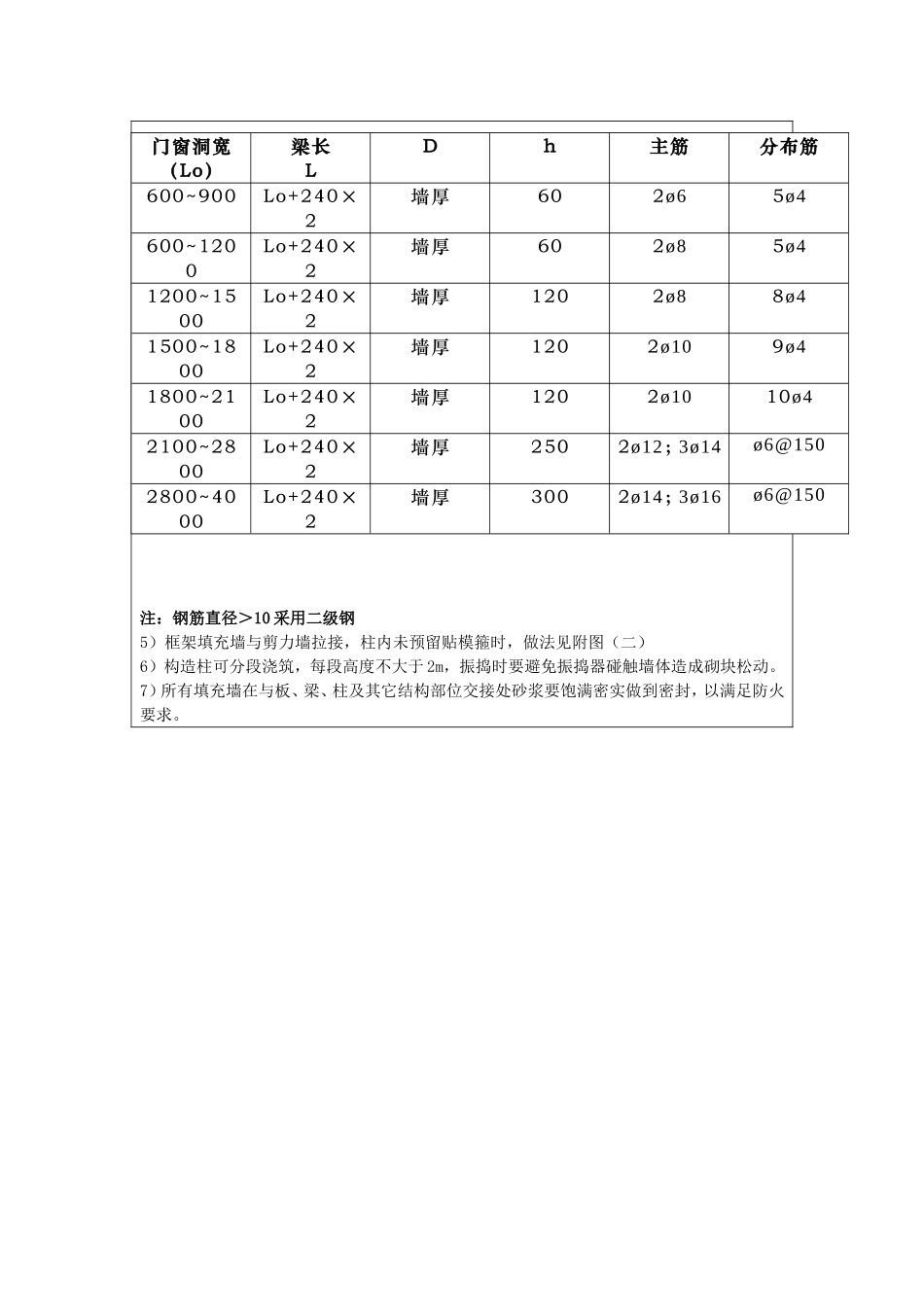

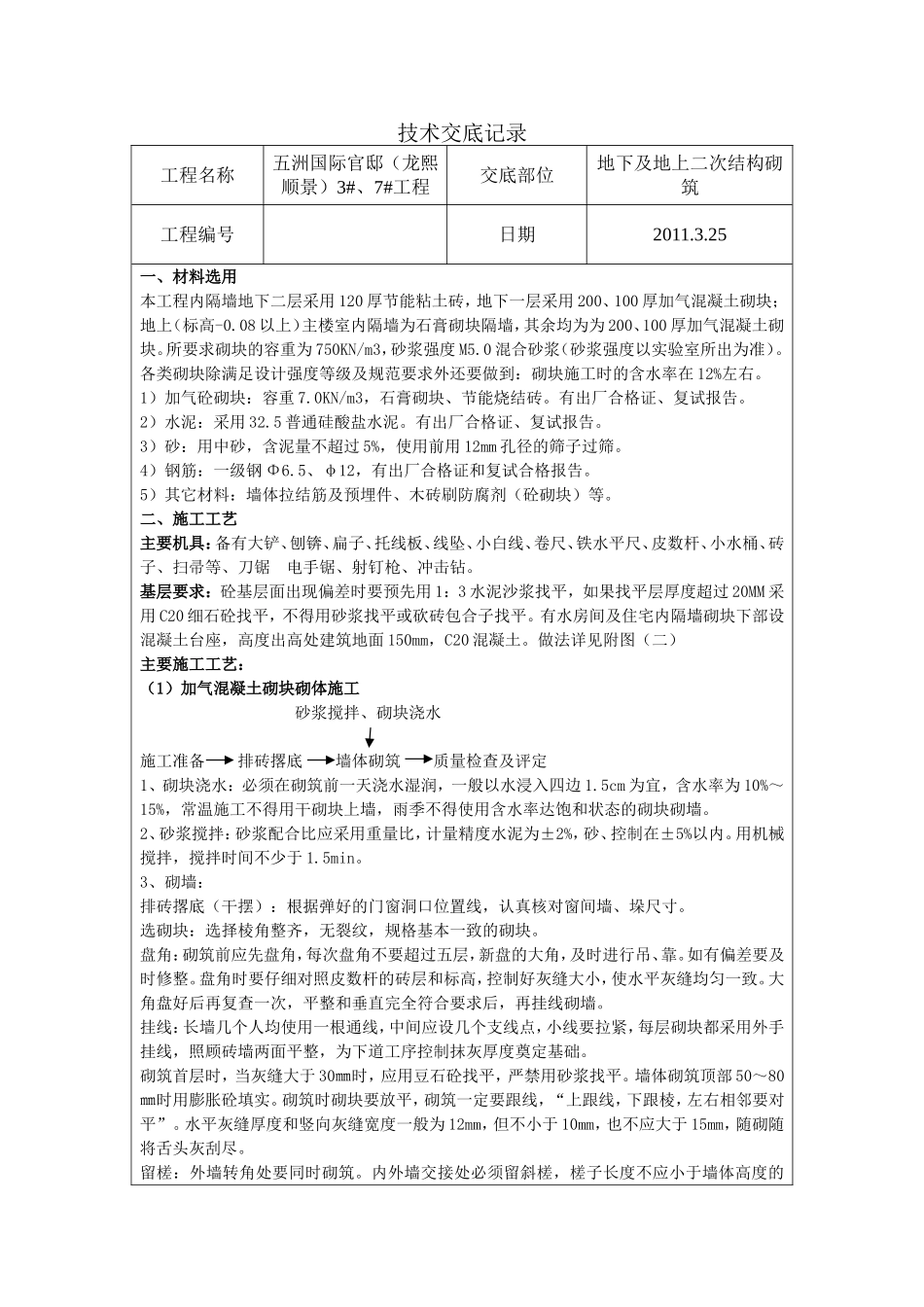

技术交底记录工程名称五洲国际官邸(龙熙顺景)3#、7#工程交底部位地下及地上二次结构砌筑工程编号日期2011.3.25一、材料选用本工程内隔墙地下二层采用120厚节能粘土砖,地下一层采用200、100厚加气混凝土砌块;地上(标高-0.08以上)主楼室内隔墙为石膏砌块隔墙,其余均为为200、100厚加气混凝土砌块。所要求砌块的容重为750KN/m3,砂浆强度M5.0混合砂浆(砂浆强度以实验室所出为准)。各类砌块除满足设计强度等级及规范要求外还要做到:砌块施工时的含水率在12%左右。1)加气砼砌块:容重7.0KN/m3,石膏砌块、节能烧结砖。有出厂合格证、复试报告。2)水泥:采用32.5普通硅酸盐水泥。有出厂合格证、复试报告。3)砂:用中砂,含泥量不超过5%,使用前用12mm孔径的筛子过筛。4)钢筋:一级钢Φ6.5、φ12,有出厂合格证和复试合格报告。5)其它材料:墙体拉结筋及预埋件、木砖刷防腐剂(砼砌块)等。二、施工工艺主要机具:备有大铲、刨锛、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖子、扫帚等、刀锯电手锯、射钉枪、冲击钻。基层要求:砼基层面出现偏差时要预先用1:3水泥沙浆找平,如果找平层厚度超过20MM采用C20细石砼找平,不得用砂浆找平或砍砖包合子找平。有水房间及住宅内隔墙砌块下部设混凝土台座,高度出高处建筑地面150mm,C20混凝土。做法详见附图(二)主要施工工艺:(1)加气混凝土砌块砌体施工砂浆搅拌、砌块浇水施工准备排砖撂底墙体砌筑质量检查及评定1、砌块浇水:必须在砌筑前一天浇水湿润,一般以水浸入四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砌块上墙,雨季不得使用含水率达饱和状态的砌块砌墙。2、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、控制在±5%以内。用机械搅拌,搅拌时间不少于1.5min。3、砌墙:排砖撂底(干摆):根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸。选砌块:选择棱角整齐,无裂纹,规格基本一致的砌块。盘角:砌筑前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。挂线:长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砌块都采用外手挂线,照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。砌筑首层时,当灰缝大于30㎜时,应用豆石砼找平,严禁用砂浆找平。墙体砌筑顶部50~80㎜时用膨胀砼填实。砌筑时砌块要放平,砌筑一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为12mm,但不小于10mm,也不应大于15mm,随砌随将舌头灰刮尽。留槎:外墙转角处要同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺,分段位置在变形缝或门窗口角处。(2)石膏砌块砌体施工A、施工工艺流程:隔墙及门窗口弹定位线——按工程设计砌筑设置混凝土墙垫——砌筑墙体砌块——墙体与主体结构抗震拉结——立门窗口——设过梁或圈梁——不同材料墙体(柱)砌块连接处粘贴无纺布条——墙体基面满铺粘贴玻纤网格布一层——耐水腻子找平——饰面按工程设计B、构造措施垫块,砌块隔墙的上下竖缝为错开排列,转角及纵横墙交接处,砌块应相互咬砌搭接。砌块隔墙底部设置混凝土(砖)垫块,设计无明确要求时,按200高度砌筑。砌块隔墙与柱或其他砌体材料交接处,设每皮砌块设置镀锌扁钢连接件一个,L=1000。砌块隔墙与板或梁底连接时,预留30~50宽缝隙,用防腐木楔挤紧,791胶粘帖玻纤网格布抹耐水石膏腻子补平,玻纤网络布在梁底的粘结宽度不小于80。(3)主要构造做法1)填充墙的材料、厚度及位置不得任意更改。砌体填充墙与剪力墙之间的拉接见附图(一)2)填充墙顶部与梁或楼板联接处预留50~80mm高的间隙,砌体施工完毕,观测变形稳定后,采用C20无收缩细石混凝土填塞密实。石膏砌块隔墙与结构顶部预留30~35mm高的间隙,具体做法详见05J3-6,P92,节点3)砌体填充墙的自然长度大于层高2倍或超过5m时,在隔墙居中设置构造柱,构...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室内隔墙工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
