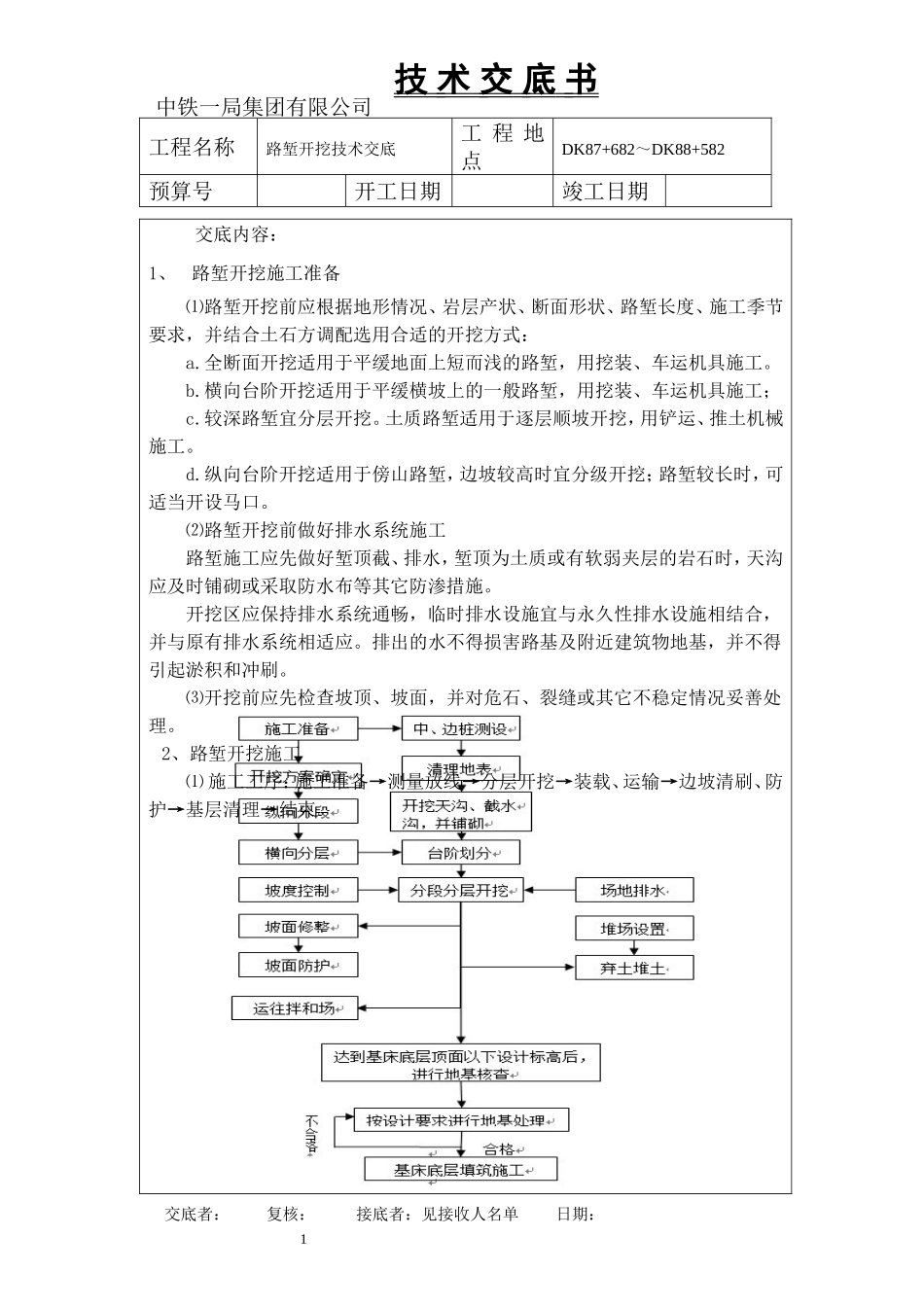

技术交底书中铁一局集团有限公司工程名称路堑开挖技术交底工程地点DK87+682~DK88+582预算号开工日期竣工日期交底内容:1、路堑开挖施工准备⑴路堑开挖前应根据地形情况、岩层产状、断面形状、路堑长度、施工季节要求,并结合土石方调配选用合适的开挖方式:a
全断面开挖适用于平缓地面上短而浅的路堑,用挖装、车运机具施工
横向台阶开挖适用于平缓横坡上的一般路堑,用挖装、车运机具施工;c
较深路堑宜分层开挖
土质路堑适用于逐层顺坡开挖,用铲运、推土机械施工
纵向台阶开挖适用于傍山路堑,边坡较高时宜分级开挖;路堑较长时,可适当开设马口
⑵路堑开挖前做好排水系统施工路堑施工应先做好堑顶截、排水,堑顶为土质或有软弱夹层的岩石时,天沟应及时铺砌或采取防水布等其它防渗措施
开挖区应保持排水系统通畅,临时排水设施宜与永久性排水设施相结合,并与原有排水系统相适应
排出的水不得损害路基及附近建筑物地基,并不得引起淤积和冲刷
⑶开挖前应先检查坡顶、坡面,并对危石、裂缝或其它不稳定情况妥善处理
2、路堑开挖施工⑴施工工序:施工准备→测量放线→分层开挖→装载、运输→边坡清刷、防护→基层清理→结束

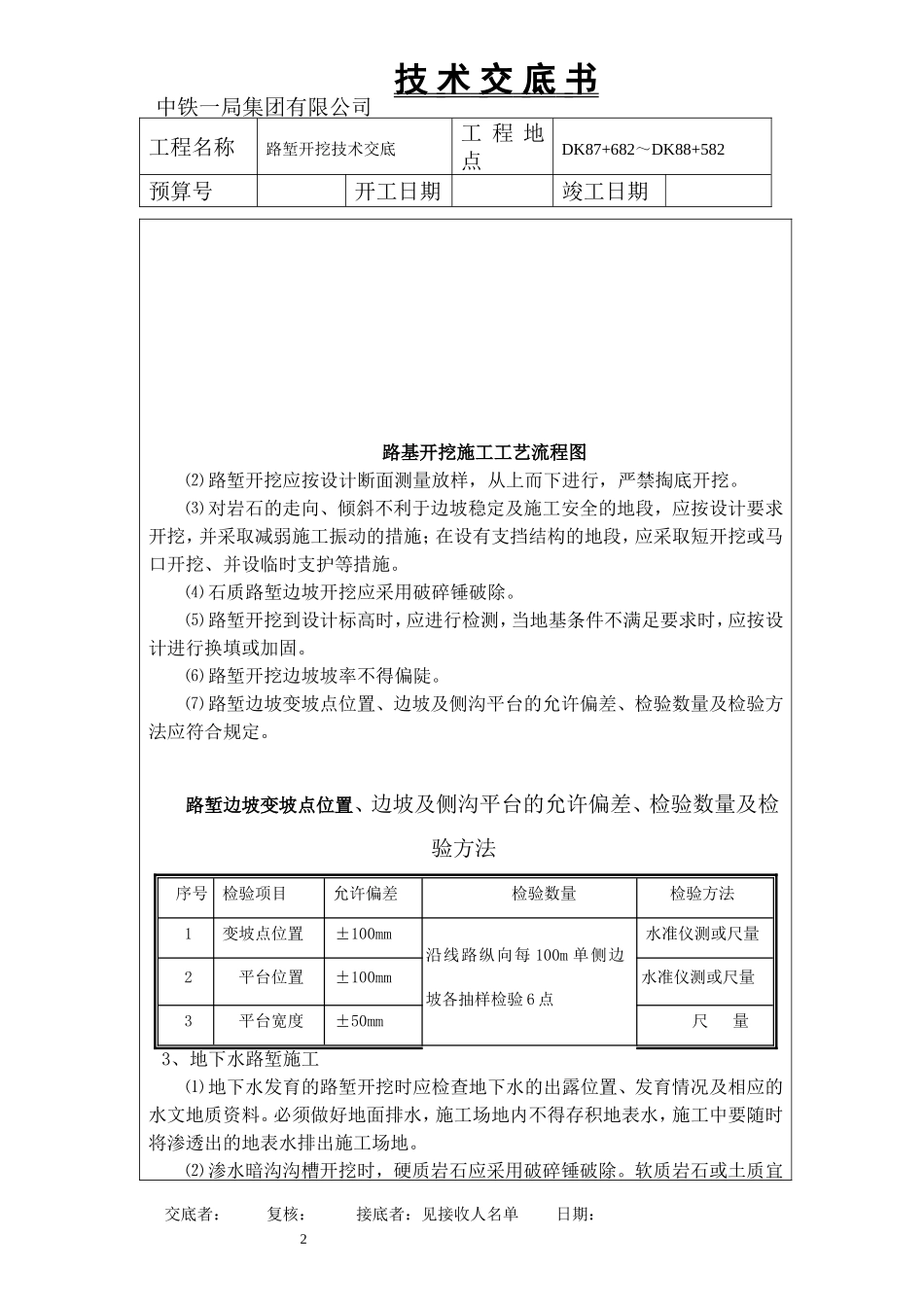

交底者:复核:接底者:见接收人名单日期:1技术交底书中铁一局集团有限公司工程名称路堑开挖技术交底工程地点DK87+682~DK88+582预算号开工日期竣工日期路基开挖施工工艺流程图⑵路堑开挖应按设计断面测量放样,从上而下进行,严禁掏底开挖
⑶对岩石的走向、倾斜不利于边坡稳定及施工安全的地段,应按设计要求开挖,并采取减弱施工振动的措施;在设有支挡结构的地段,应采取短开挖或马口开挖、并设临时支护等措施
⑷石质路堑边坡开挖应采用破碎锤破除
⑸路堑开挖到设计标高时,应进行检测,当地基条件不满足要求时,应按设计进行换填或加固
⑹路堑开挖边坡坡率不得偏陡

⑺路堑边坡变坡点位置、边坡及侧沟平台的允许偏差、检验数
