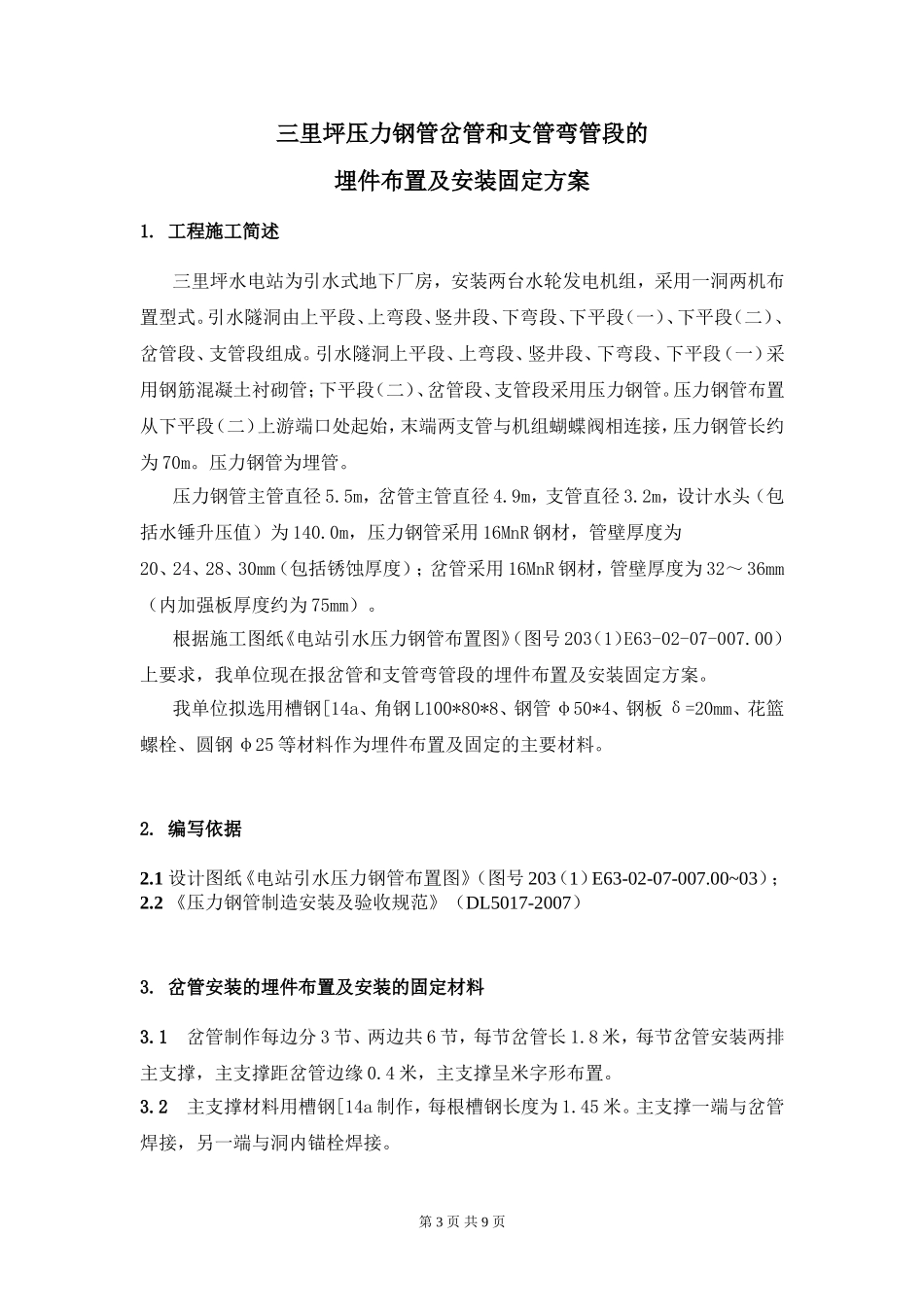

湖北房县三里坪水利水电枢纽工程地下电站厂房土建、金属结构及机电设备安装工程(合同编号:HBNYFXSD-JZ-2007-03)压力钢管岔管和支管弯管段的埋件布置及安装固定技术方案编制:审核:审批:葛洲坝第五工程有限公司房县三里坪项目部二O一O年四月目录1.工程施工简述..........................................................................................................32.编写依据..................................................................................................................33.岔管安装的埋件布置及安装的固定材料..............................................................34.锥管段安装的埋件布置及安装的固定材料..........................................................45.支管段安装的埋件布置及安装的固定材料..........................................................56.弯管段安装的埋件布置及安装的固定材料..........................................................57.主要资源配置计划..................................................................................................68.安装进度计划:......................................................................................................79.质量保证措施..........................................................................................................710.安全保证的措施......................................................................................................8第2页共9页三里坪压力钢管岔管和支管弯管段的埋件布置及安装固定方案1.工程施工简述三里坪水电站为引水式地下厂房,安装两台水轮发电机组,采用一洞两机布置型式。引水隧洞由上平段、上弯段、竖井段、下弯段、下平段(一)、下平段(二)、岔管段、支管段组成。引水隧洞上平段、上弯段、竖井段、下弯段、下平段(一)采用钢筋混凝土衬砌管;下平段(二)、岔管段、支管段采用压力钢管。压力钢管布置从下平段(二)上游端口处起始,末端两支管与机组蝴蝶阀相连接,压力钢管长约为70m。压力钢管为埋管。压力钢管主管直径5.5m,岔管主管直径4.9m,支管直径3.2m,设计水头(包括水锤升压值)为140.0m,压力钢管采用16MnR钢材,管壁厚度为20、24、28、30mm(包括锈蚀厚度);岔管采用16MnR钢材,管壁厚度为32~36mm(内加强板厚度约为75mm)。根据施工图纸《电站引水压力钢管布置图》(图号203(1)E63-02-07-007.00)上要求,我单位现在报岔管和支管弯管段的埋件布置及安装固定方案。我单位拟选用槽钢[14a、角钢L100*80*8、钢管φ50*4、钢板δ=20mm、花篮螺栓、圆钢φ25等材料作为埋件布置及固定的主要材料。2.编写依据2.1设计图纸《电站引水压力钢管布置图》(图号203(1)E63-02-07-007.00~03);2.2《压力钢管制造安装及验收规范》(DL5017-2007)3.岔管安装的埋件布置及安装的固定材料3.1岔管制作每边分3节、两边共6节,每节岔管长1.8米,每节岔管安装两排主支撑,主支撑距岔管边缘0.4米,主支撑呈米字形布置。3.2主支撑材料用槽钢[14a制作,每根槽钢长度为1.45米。主支撑一端与岔管焊接,另一端与洞内锚栓焊接。第3页共9页3.3两根主支撑中间安装2根辅助支撑,辅助支撑用角钢L100*80*8制作,每根辅助支撑长1.45米。辅助支撑一端与岔管焊接,另一端与洞内锚栓焊接。3.4岔管安装时制作28个钢板凳,高度在0.5-0.8米之间,每个钢板凳上安装一个10吨千斤顶,用于岔管安装时调整垂直距离,用花篮螺栓接1米长的圆钢调整水平距离。钢板凳用圆钢φ50×4、钢板δ=20mm制作。3.5岔管加固要牢靠,从各个方位进行加固,并与洞内支墩和锚栓焊牢,以保证钢管在安装过程中不发生位移和变形,防止浇筑混凝土时位移。3.66节岔管安装需用埋件及固定材料量:槽钢[14a:2040Kg,角钢L100*100*8:3420Kg,圆钢φ25:190Kg,钢管φ50*4:680Kg,钢板δ=20:1120Kg。6节钢管安装固定材料共计6890Kg。4.锥管段安装的埋件布置及安装的固定材料4.1两条支管上共有二...
