装饰有关工序说明序项目名称基本工序及工艺及用料备注一基础工程1总则2拆除工程安全3砌墙A:以轻质砖水泥灰沙砌墙厚度分12CM;B:以轻质砖水泥灰沙砌墙厚度分24CM;采用优质国标水泥;中沙
4地面平整A:敲去高出地面部分,用水泥灰沙做地面找平;平均厚度3CM;B:敲去高出地面部分,用水泥灰沙做地面找平;平均厚度3CM以上;采用优质国标水泥;中沙5墙面平整墙面批荡,批水泥灰砂1-2CM
严格水泥沙比例;及墙面水分处理
6墙面打毛原光面墙面需贴瓷片,为增加粘贴牢度,对墙面处理
7机械打孔用专业机械在合适位置打平整洞,以方便空调管或其他管线通过
8机械打槽根据水管图/电路图,用切割机切槽9防水/防潮处理在卫生间/厨房/及其他可能发生渗漏的墙面地面位置进行处理
基层以水泥沙浆抹平压光,面层以聚胺脂冷涂2-3遍
24小时闭水实验
10防火处理A:采用防火绵/防火木板/防火石膏板/防火木方等材料进行间隔或保护B::采用防火绵/防火石膏板/防火木方等材料进行间隔或保护
11墙面瓷片A:铺设墙面需淋湿,瓷片需泡水2小时,用水泥沙浆为粘接剂;铺平压实
在阳角处采用45度斜角接封,或采用瓷片专用收口条
以白水泥勾缝
B:墙面水泥沙浆打底平整;用瓷片专用粘胶粘贴,铺平压实,以专用勾缝剂勾缝做造型
在阳角处采用45度斜角接封,或采用瓷片专用收口条
C:水泥压力板隔墙砖视平整度,直接用瓷片专用粘胶粘贴,铺平压实,以专用勾缝剂勾缝做造型
在阳角处采用45度斜角接封,或采用瓷片专用收口条

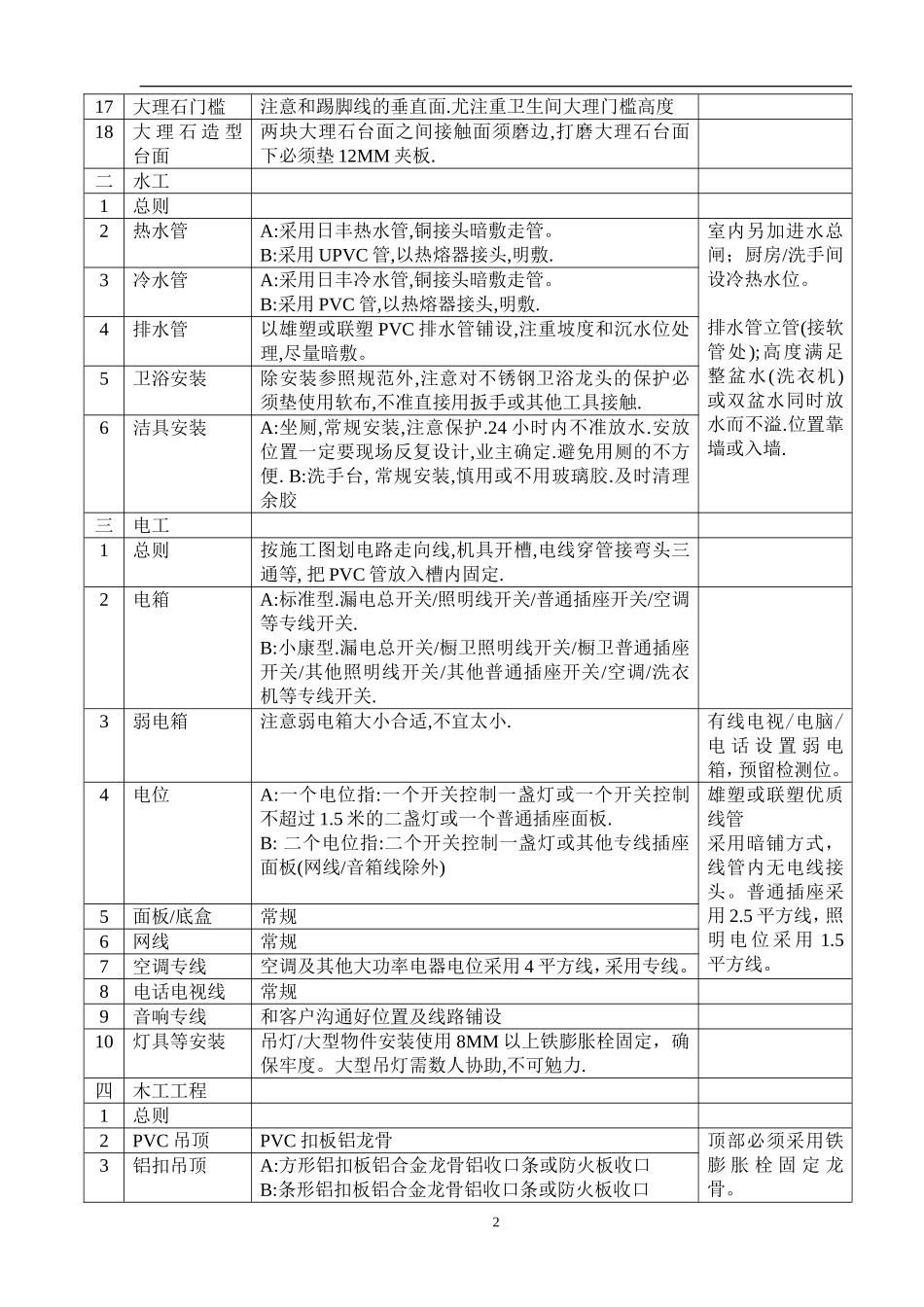

白水泥兑水勾匀,必须用小扫帚扫入
严禁使用干粉
或兑水不匀或不够
其他勾缝剂颜色及使用安照厂家说明
(勾缝剂/瓷片专用收口条另计)特殊情况采用网格
注意瓷片纹理
安排铺设位置从甲方认为重要位置开始或由近门口处开始
12腰线/花砖铺设方式同瓷片
腰线高度需既不浪费瓷片,又美观,尤考虑窗台高度
花砖位置根据功能划分和业主商
