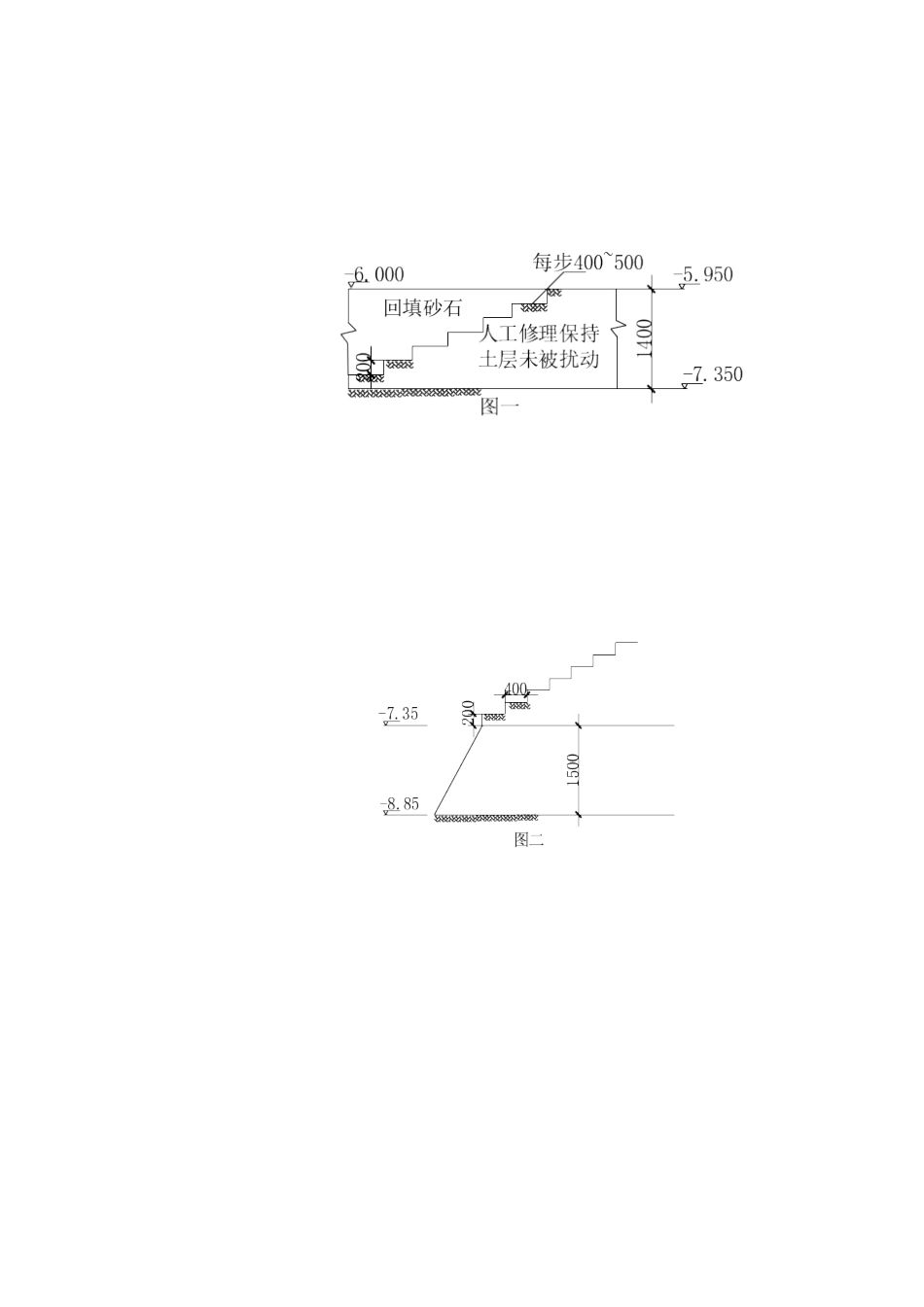

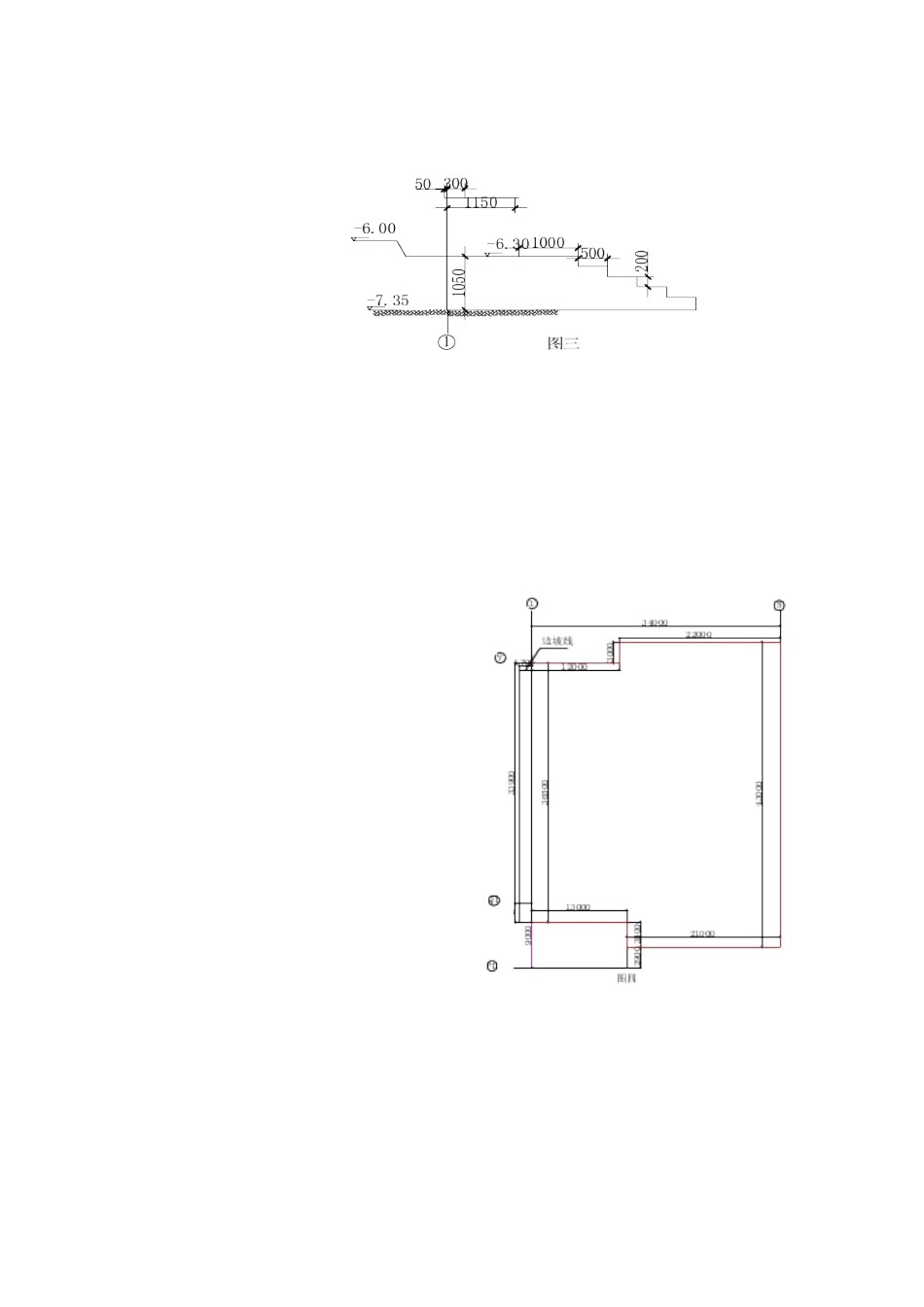

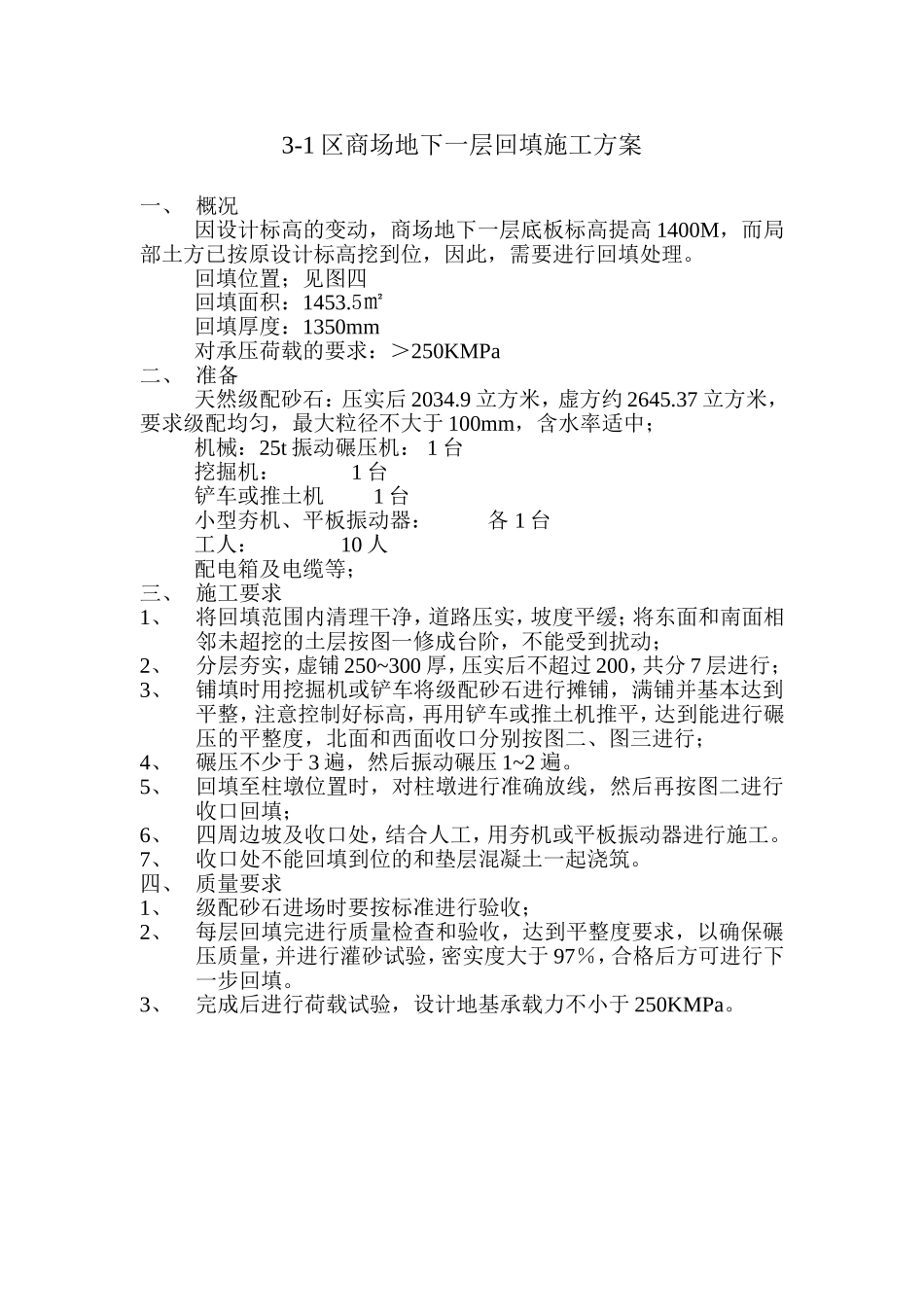

3-1区商场地下一层回填施工方案一、概况因设计标高的变动,商场地下一层底板标高提高1400M,而局部土方已按原设计标高挖到位,因此,需要进行回填处理。回填位置;见图四回填面积:1453.5㎡回填厚度:1350mm对承压荷载的要求:>250KMPa二、准备天然级配砂石:压实后2034.9立方米,虚方约2645.37立方米,要求级配均匀,最大粒径不大于100mm,含水率适中;机械:25t振动碾压机:1台挖掘机:1台铲车或推土机1台小型夯机、平板振动器:各1台工人:10人配电箱及电缆等;三、施工要求1、将回填范围内清理干净,道路压实,坡度平缓;将东面和南面相邻未超挖的土层按图一修成台阶,不能受到扰动;2、分层夯实,虚铺250~300厚,压实后不超过200,共分7层进行;3、铺填时用挖掘机或铲车将级配砂石进行摊铺,满铺并基本达到平整,注意控制好标高,再用铲车或推土机推平,达到能进行碾压的平整度,北面和西面收口分别按图二、图三进行;4、碾压不少于3遍,然后振动碾压1~2遍。5、回填至柱墩位置时,对柱墩进行准确放线,然后再按图二进行收口回填;6、四周边坡及收口处,结合人工,用夯机或平板振动器进行施工。7、收口处不能回填到位的和垫层混凝土一起浇筑。四、质量要求1、级配砂石进场时要按标准进行验收;2、每层回填完进行质量检查和验收,达到平整度要求,以确保碾压质量,并进行灌砂试验,密实度大于97%,合格后方可进行下一步回填。3、完成后进行荷载试验,设计地基承载力不小于250KMPa。
