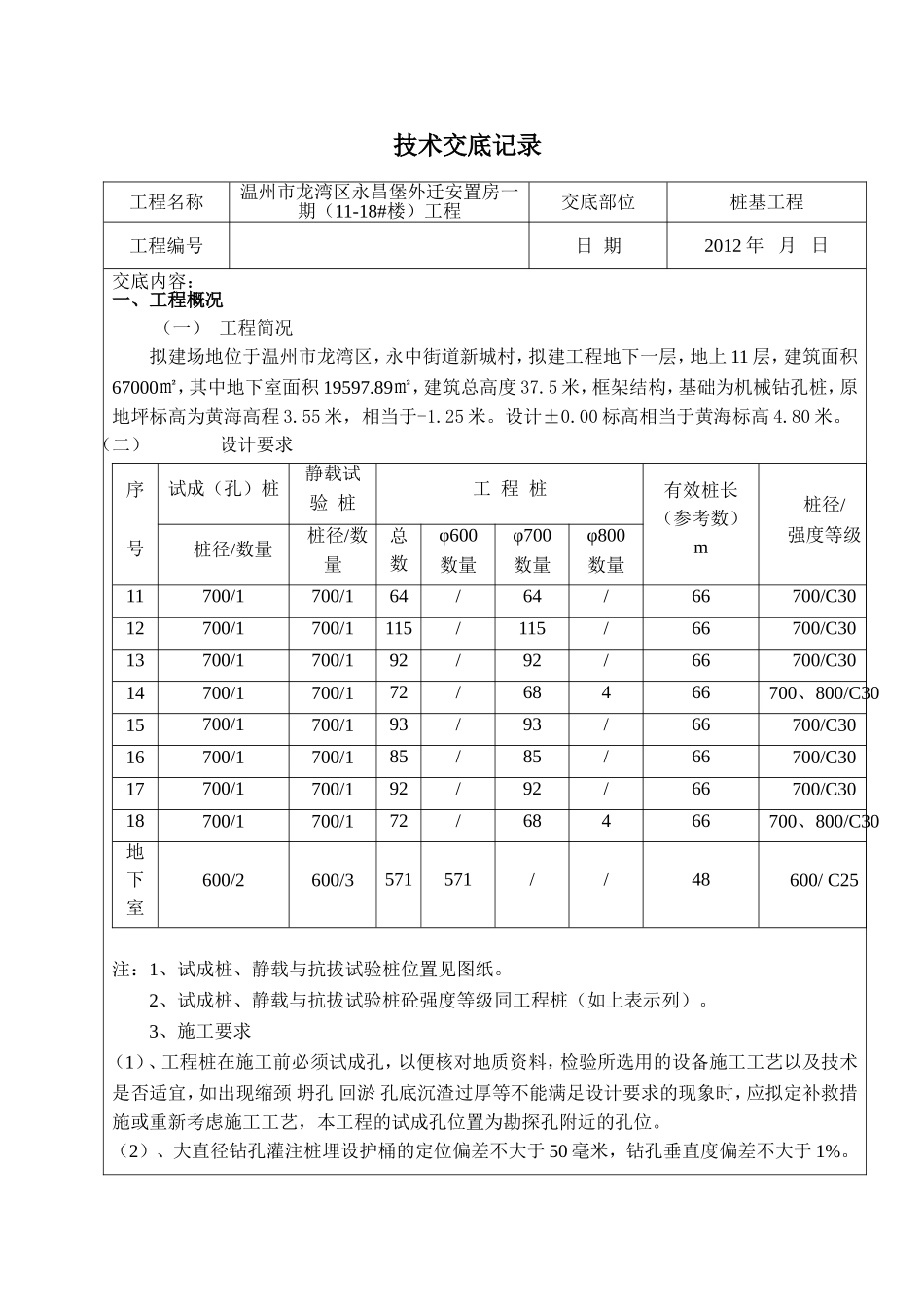

技术交底记录工程名称温州市龙湾区永昌堡外迁安置房一期(11-18#楼)工程交底部位桩基工程工程编号日期2012年月日交底内容:一、工程概况(一)工程简况拟建场地位于温州市龙湾区,永中街道新城村,拟建工程地下一层,地上11层,建筑面积67000㎡,其中地下室面积19597
89㎡,建筑总高度37
5米,框架结构,基础为机械钻孔桩,原地坪标高为黄海高程3
55米,相当于-1
00标高相当于黄海标高4
(二)设计要求序号试成(孔)桩静载试验桩工程桩有效桩长(参考数)m桩径/强度等级桩径/数量桩径/数量总数φ600数量φ700数量φ800数量11700/1700/164/64/66700/C3012700/1700/1115/115/66700/C3013700/1700/192/92/66700/C3014700/1700/172/68466700、800/C3015700/1700/193/93/66700/C3016700/1700/185/85/66700/C3017700/1700/192/92/66700/C3018700/1700/172/68466700、800/C30地下室600/2600/3571571//48600/C25注:1、试成桩、静载与抗拔试验桩位置见图纸
2、试成桩、静载与抗拔试验桩砼强度等级同工程桩(如上表示列)
3、施工要求(1)、工程桩在施工前必须试成孔,以便核对地质资料,检验所选用的设备施工工艺以及技术是否适宜,如出现缩颈坍孔回淤孔底沉渣过厚等不能满足设计要求的现象时,应拟定补救措施或重新考虑施工工艺,本工程的试成孔位置为勘探孔附近的孔位
(2)、大直径钻孔灌注桩埋设护桶的定位偏差不大于50毫米,钻孔垂直度偏差不大于1%

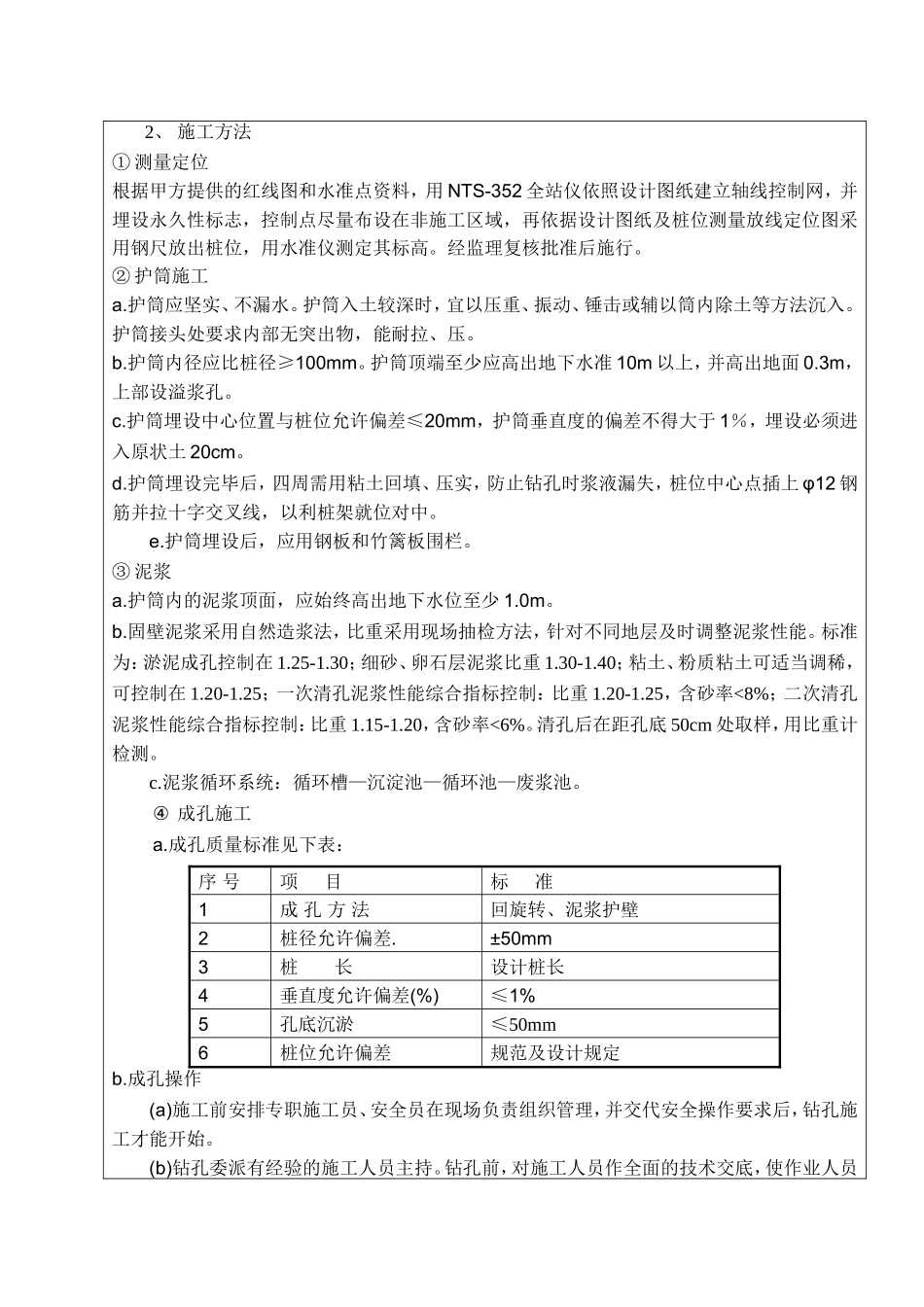

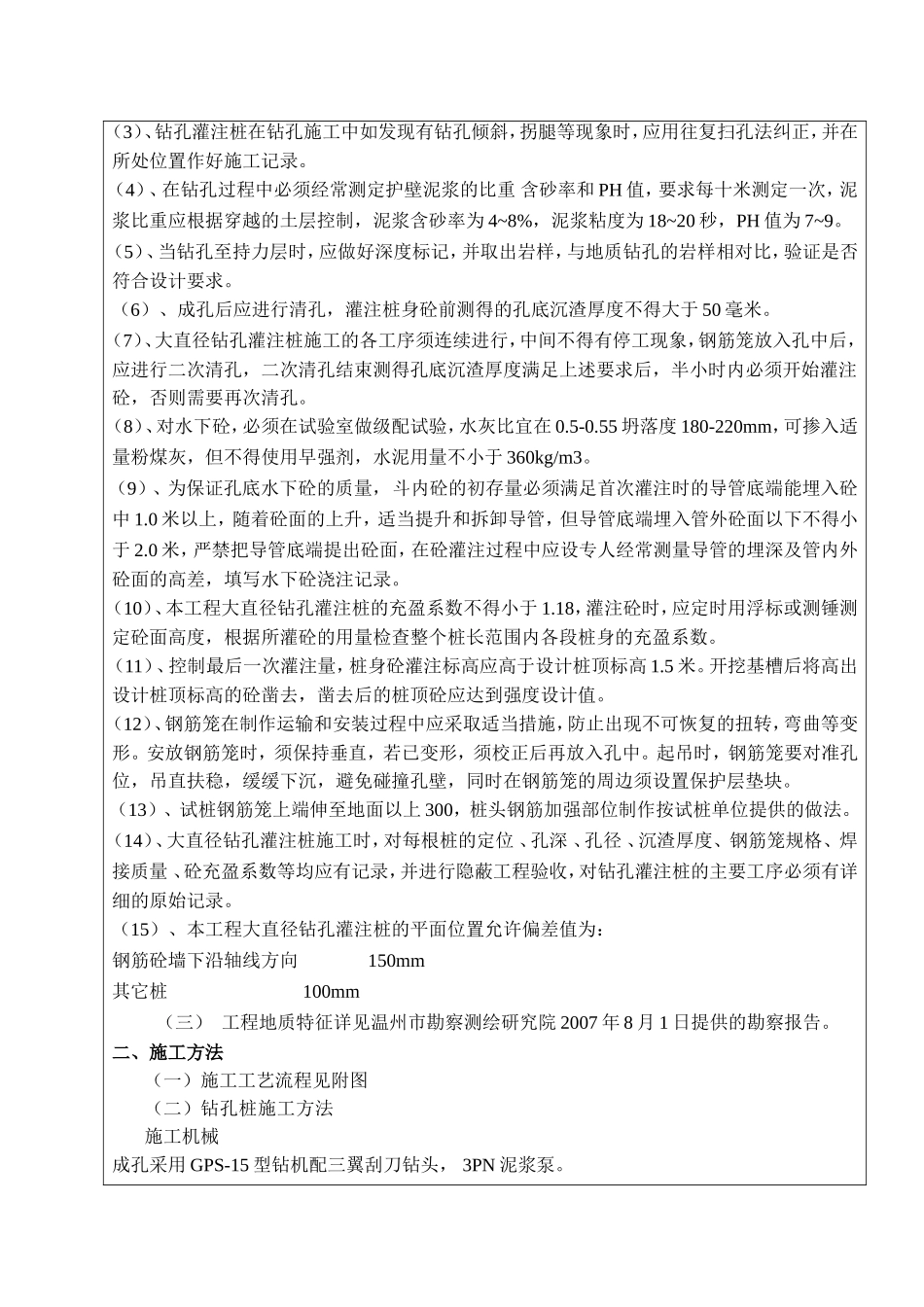

(3)、钻孔灌注桩在钻孔施工中如发现有钻孔倾斜,拐腿等现象时,应用往复扫孔法纠正,并在所处位置作
