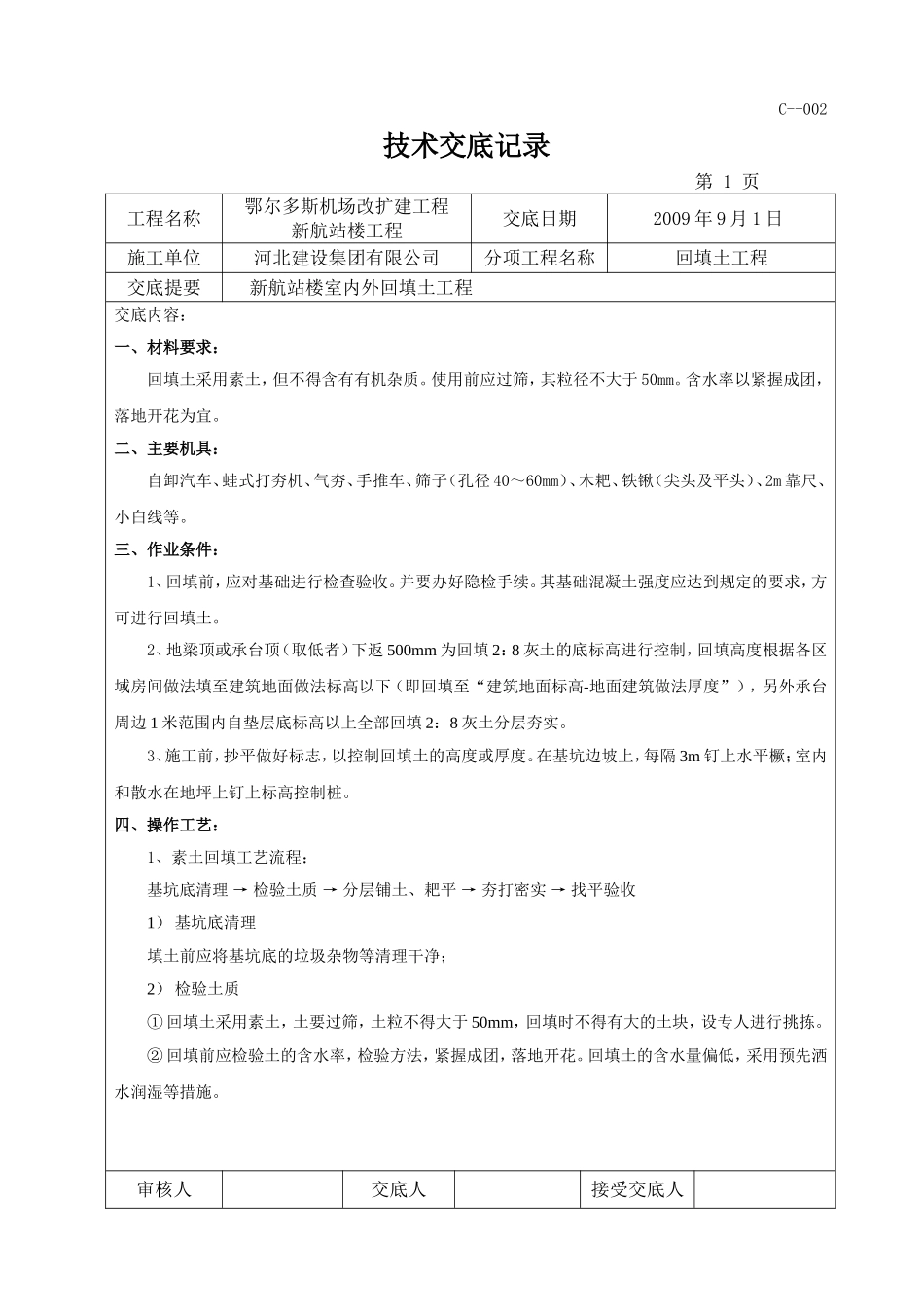

C--002技术交底记录第1页工程名称鄂尔多斯机场改扩建工程新航站楼工程交底日期2009年9月1日施工单位河北建设集团有限公司分项工程名称回填土工程交底提要新航站楼室内外回填土工程交底内容:一、材料要求:回填土采用素土,但不得含有有机杂质
使用前应过筛,其粒径不大于50mm
含水率以紧握成团,落地开花为宜
二、主要机具:自卸汽车、蛙式打夯机、气夯、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头及平头)、2m靠尺、小白线等
三、作业条件:1、回填前,应对基础进行检查验收
并要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
2、地梁顶或承台顶(取低者)下返500mm为回填2:8灰土的底标高进行控制,回填高度根据各区域房间做法填至建筑地面做法标高以下(即回填至“建筑地面标高-地面建筑做法厚度”),另外承台周边1米范围内自垫层底标高以上全部回填2:8灰土分层夯实
3、施工前,抄平做好标志,以控制回填土的高度或厚度
在基坑边坡上,每隔3m钉上水平橛;室内和散水在地坪上钉上标高控制桩
四、操作工艺:1、素土回填工艺流程:基坑底清理→检验土质→分层铺土、耙平→夯打密实→找平验收1)基坑底清理填土前应将基坑底的垃圾杂物等清理干净;2)检验土质①回填土采用素土,土要过筛,土粒不得大于50mm,回填时不得有大的土块,设专人进行挑拣
②回填前应检验土的含水率,检验方法,紧握成团,落地开花
回填土的含水量偏低,采用预先洒水润湿等措施

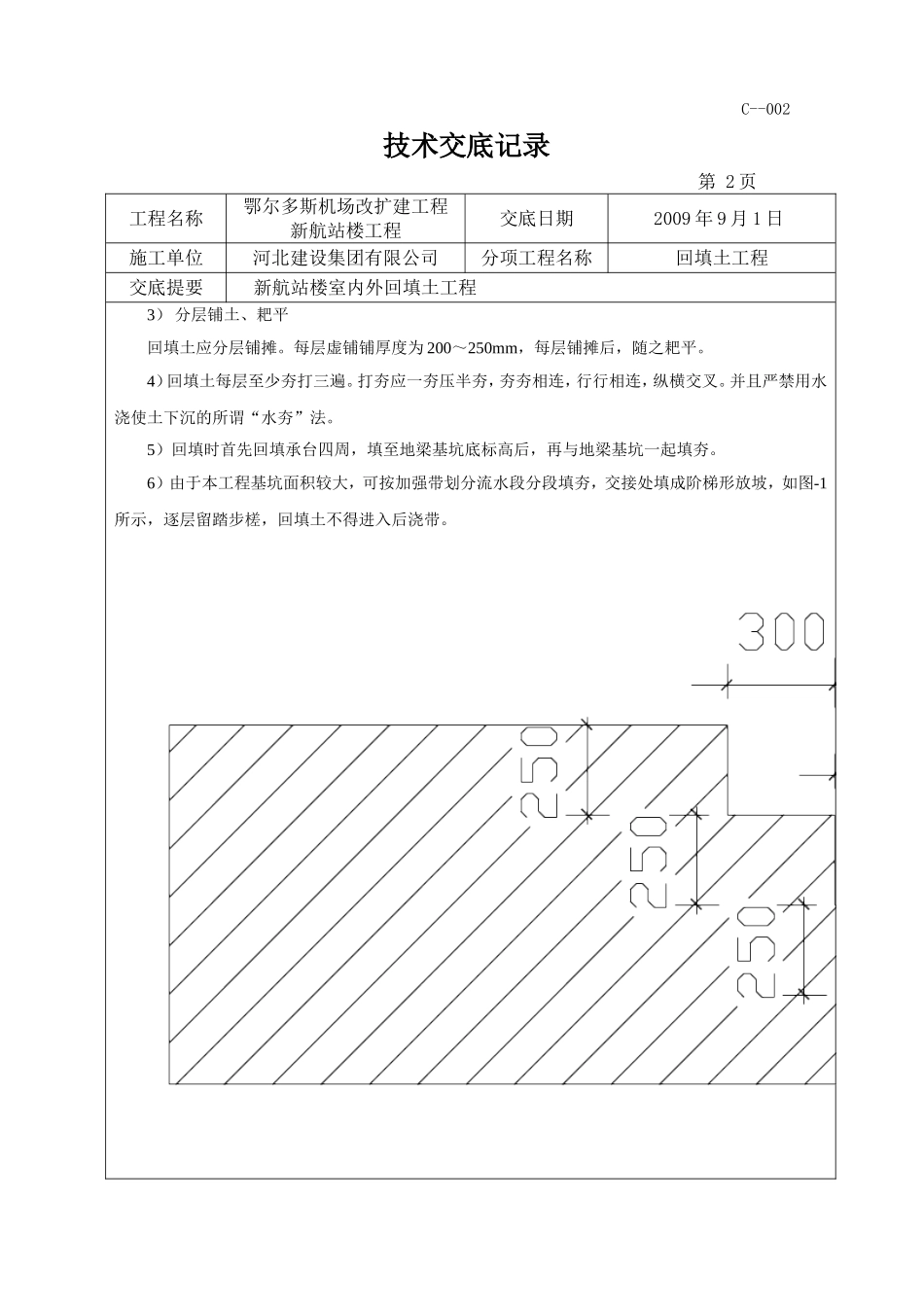

审核人交底人接受交底人C--002技术交底记录第2页工程名称鄂尔多斯机场改扩建工程新航站楼工程交底日期2009年9月1日施工单位河北建设集团有限公司分项工程名称回填土工程交底提要新航站楼室内外回填土工程3)分层铺土、耙平回填土应分层铺摊
每层虚铺铺厚度为200~250mm,每层铺摊后,随之耙平
4)回填土每层至少夯打三遍
打夯应一夯压半夯,夯夯相
