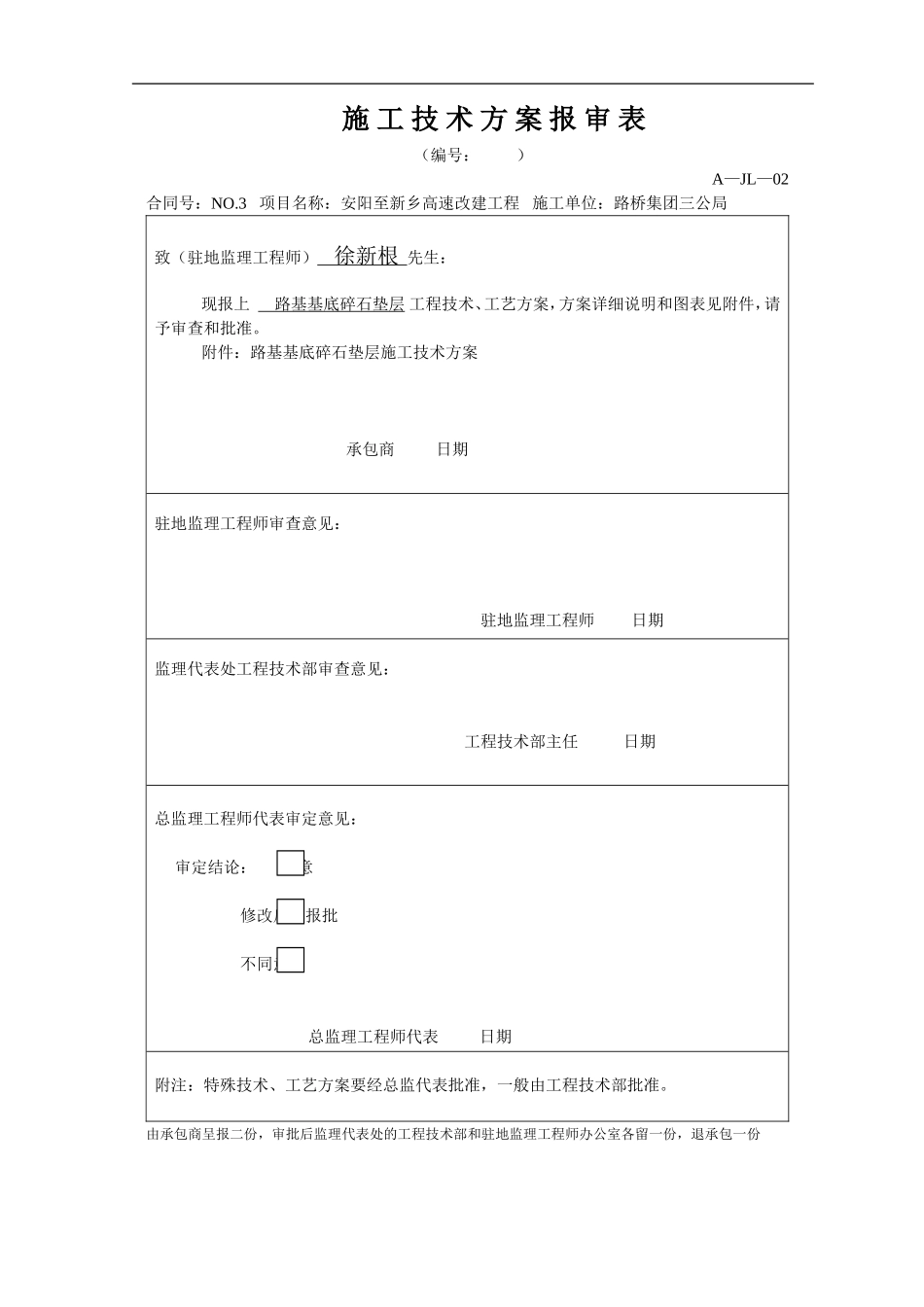

施工技术方案报审表(编号:)A—JL—02合同号:NO
3项目名称:安阳至新乡高速改建工程施工单位:路桥集团三公局致(驻地监理工程师)徐新根先生:现报上路基基底碎石垫层工程技术、工艺方案,方案详细说明和图表见附件,请予审查和批准
附件:路基基底碎石垫层施工技术方案承包商日期驻地监理工程师审查意见:驻地监理工程师日期监理代表处工程技术部审查意见:工程技术部主任日期总监理工程师代表审定意见:审定结论:同意修改后再报批不同意总监理工程师代表日期附注:特殊技术、工艺方案要经总监代表批准,一般由工程技术部批准

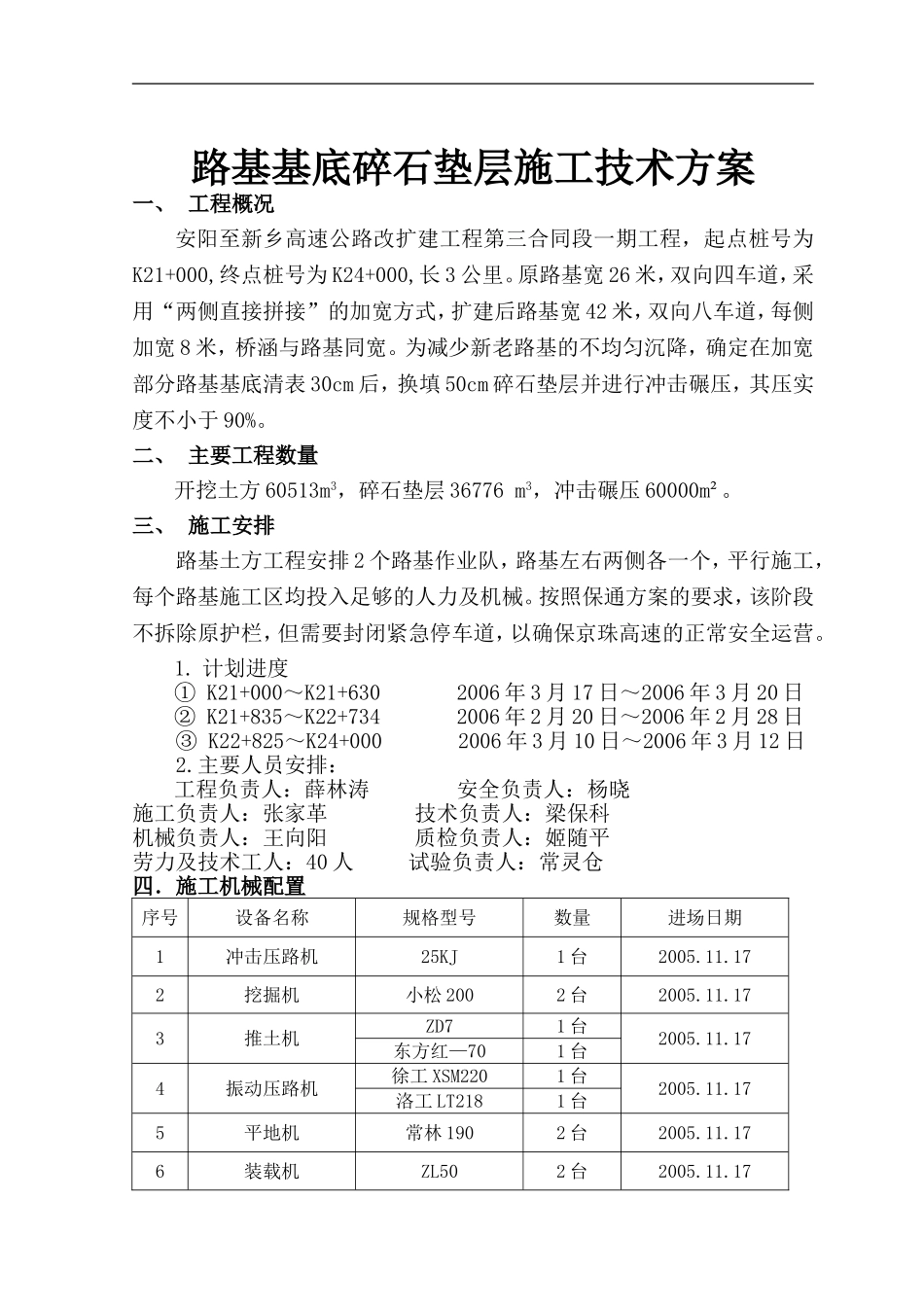

由承包商呈报二份,审批后监理代表处的工程技术部和驻地监理工程师办公室各留一份,退承包一份路基基底碎石垫层施工技术方案一、工程概况安阳至新乡高速公路改扩建工程第三合同段一期工程,起点桩号为K21+000,终点桩号为K24+000,长3公里
原路基宽26米,双向四车道,采用“两侧直接拼接”的加宽方式,扩建后路基宽42米,双向八车道,每侧加宽8米,桥涵与路基同宽
为减少新老路基的不均匀沉降,确定在加宽部分路基基底清表30cm后,换填50cm碎石垫层并进行冲击碾压,其压实度不小于90%
二、主要工程数量开挖土方60513m3,碎石垫层36776m3,冲击碾压60000m²
三、施工安排路基土方工程安排2个路基作业队,路基左右两侧各一个,平行施工,每个路基施工区均投入足够的人力及机械
按照保通方案的要求,该阶段不拆除原护栏,但需要封闭紧急停车道,以确保京珠高速的正常安全运营
计划进度①K21+000~K21+6302006年3月17日~2006年3月20日②K21+835~K22+7342006年2月20日~2006年2月28日③K22+825~K24+0002006年3月10日~2006年3月12日2
主要人员安排:工程负责人:薛林涛安全负责人:杨晓施工负责人:张家革技术负责人:梁
