无机纤维喷涂电梯井隔音降噪施工方案南京长三角防水保温材料有限公司2014年4月30日编制依据车库和设备用房为独立柱基加防水板
隔音降噪施工部位为靠近住户的电梯井道内侧墙面

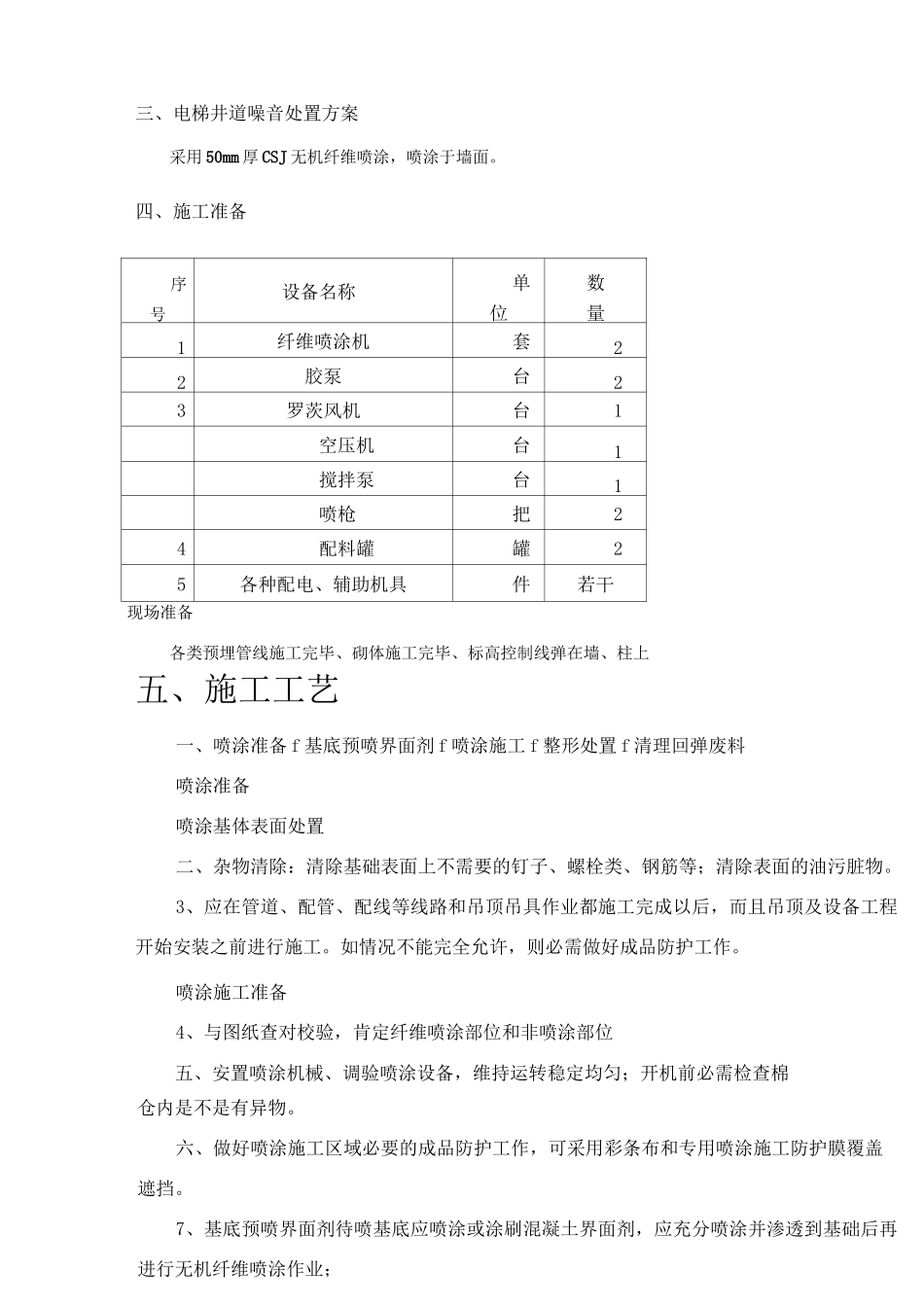

三、电梯井道噪音处置方案采用50mm厚CSJ无机纤维喷涂,喷涂于墙面
四、施工准备序号设备名称单位数量1纤维喷涂机套22胶泵台23罗茨风机台1空压机台1搅拌泵台1喷枪把24配料罐罐25各种配电、辅助机具件若干现场准备各类预埋管线施工完毕、砌体施工完毕、标高控制线弹在墙、柱上五、施工工艺一、喷涂准备f基底预喷界面剂f喷涂施工f整形处置f清理回弹废料喷涂准备喷涂基体表面处置二、杂物清除:清除基础表面上不需要的钉子、螺栓类、钢筋等;清除表面的油污脏物
3、应在管道、配管、配线等线路和吊顶吊具作业都施工完成以后,而且吊顶及设备工程开始安装之前进行施工
如情况不能完全允许,则必需做好成品防护工作
喷涂施工准备4、与图纸查对校验,肯定纤维喷涂部位和非喷涂部位五、安置喷涂机械、调验喷涂设备,维持运转稳定均匀;开机前必需检查棉仓内是不是有异物
六、做好喷涂施工区域必要的成品防护工作,可采用彩条布和专用喷涂施工防护膜覆盖遮挡
7、基底预喷界面剂待喷基底应喷涂或涂刷混凝土界面剂,应充分喷涂并渗透到基础后再进行无机纤维喷涂作业;界面剂的配制比例为,水:混凝土界面剂=20KG:1KG;八、喷涂施工浆料配制及搅拌:①、各班组专人负责界面剂、喷涂浆料配制,用量具应利用专用量桶或计量秤称量;②、喷涂浆料配制比例为,水:胶凝粉:粘结剂=40KG:20KG:1KG;③、喷涂浆料及着色面浆在使历时均应持续搅拌,搅拌速度应均匀稳定;搅拌机不允许长时间停转(超过5分钟),不然应进行人工辅助搅拌
六、保证质量办法为了更好地达到吸音隔音的效果,无机纤维喷涂采取如下质量保证办法无机纤维喷涂材料性能严格依照下表要求进场技术指标项目单位性能指标说明绝热系
