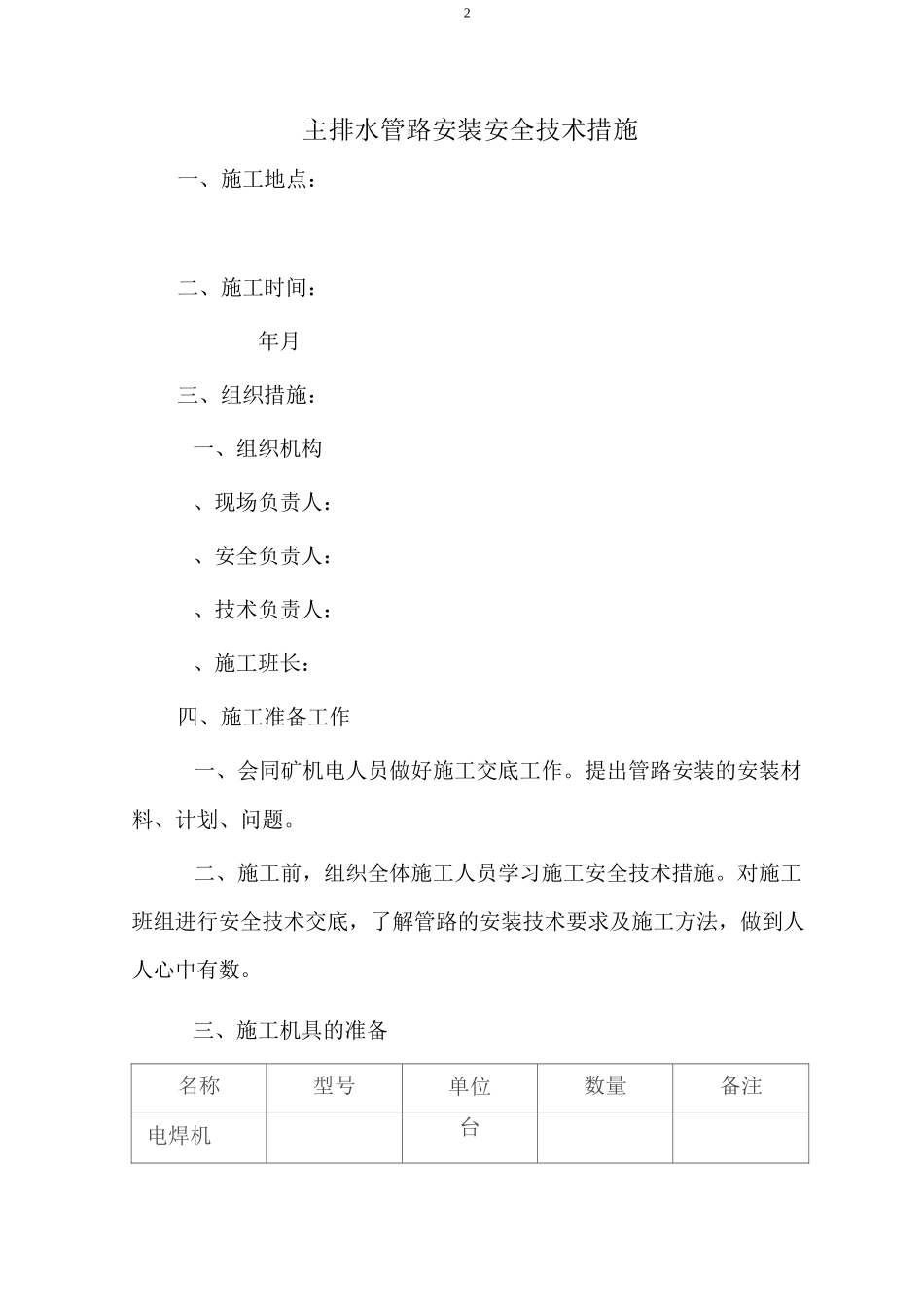

排水管路安装安全技术措施编制人:审核人:编制时间:2主排水管路安装安全技术措施一、施工地点:二、施工时间:年月三、组织措施:一、组织机构、现场负责人:、安全负责人:、技术负责人:、施工班长:四、施工准备工作一、会同矿机电人员做好施工交底工作
提出管路安装的安装材料、计划、问题
二、施工前,组织全体施工人员学习施工安全技术措施
对施工班组进行安全技术交底,了解管路的安装技术要求及施工方法,做到人人心中有数

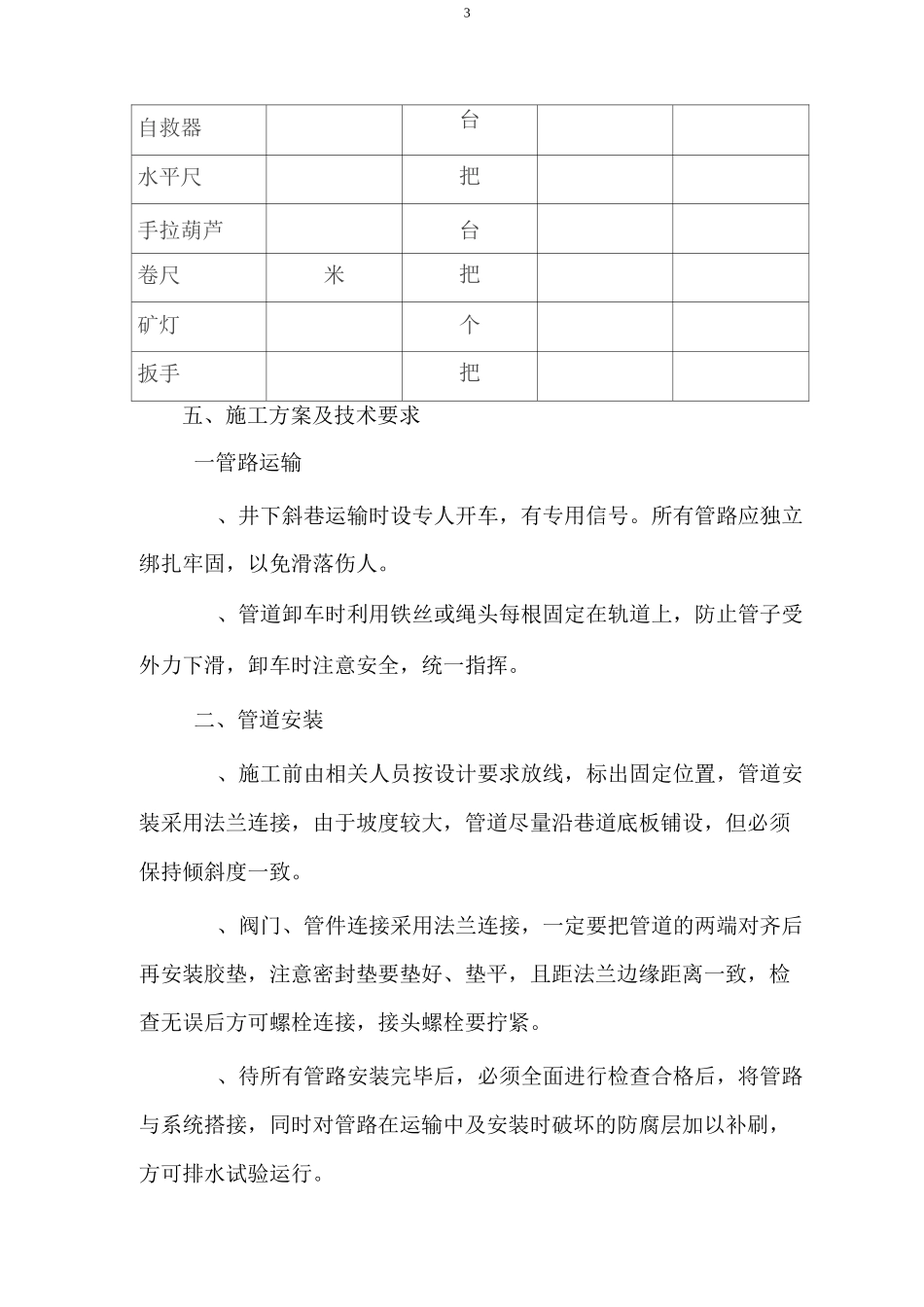

三、施工机具的准备名称型号单位数量备注电焊机台3自救器台水平尺把手拉葫芦台卷尺米把矿灯个扳手把五、施工方案及技术要求一管路运输、井下斜巷运输时设专人开车,有专用信号
所有管路应独立绑扎牢固,以免滑落伤人
、管道卸车时利用铁丝或绳头每根固定在轨道上,防止管子受外力下滑,卸车时注意安全,统一指挥
二、管道安装、施工前由相关人员按设计要求放线,标出固定位置,管道安装采用法兰连接,由于坡度较大,管道尽量沿巷道底板铺设,但必须保持倾斜度一致
、阀门、管件连接采用法兰连接,一定要把管道的两端对齐后再安装胶垫,注意密封垫要垫好、垫平,且距法兰边缘距离一致,检查无误后方可螺栓连接,接头螺栓要拧紧
、待所有管路安装完毕后,必须全面进行检查合格后,将管路与系统搭接,同时对管路在运输中及安装时破坏的防腐层加以补刷,方可排水试验运行
4三、钢管除锈与防腐在地面除锈与防腐、管道除锈:管道锈蚀较重,用磨光机与钢丝刷除锈,除锈要认真并除锈干净
、管道刷漆与防腐:管道除锈后,按要求对管道做防腐处理,先把管道上的浮尘用棉纱擦掉
先刷防锈漆两道,再刷面漆一道
漆层表面要均匀,厚度满足要求
四、管道焊接在地面焊接、焊接表面严禁有裂纹、夹渣、焊瘤、烧穿、弧坑、针状气孔和熔合性飞溅物等缺陷
、焊口咬边深度不超过连续长度不超过焊缝全长的且不大于焊缝错边量不大于壁后的且不大于
、焊缝波纹要均匀,焊渣及焊接飞溅物要清除干
