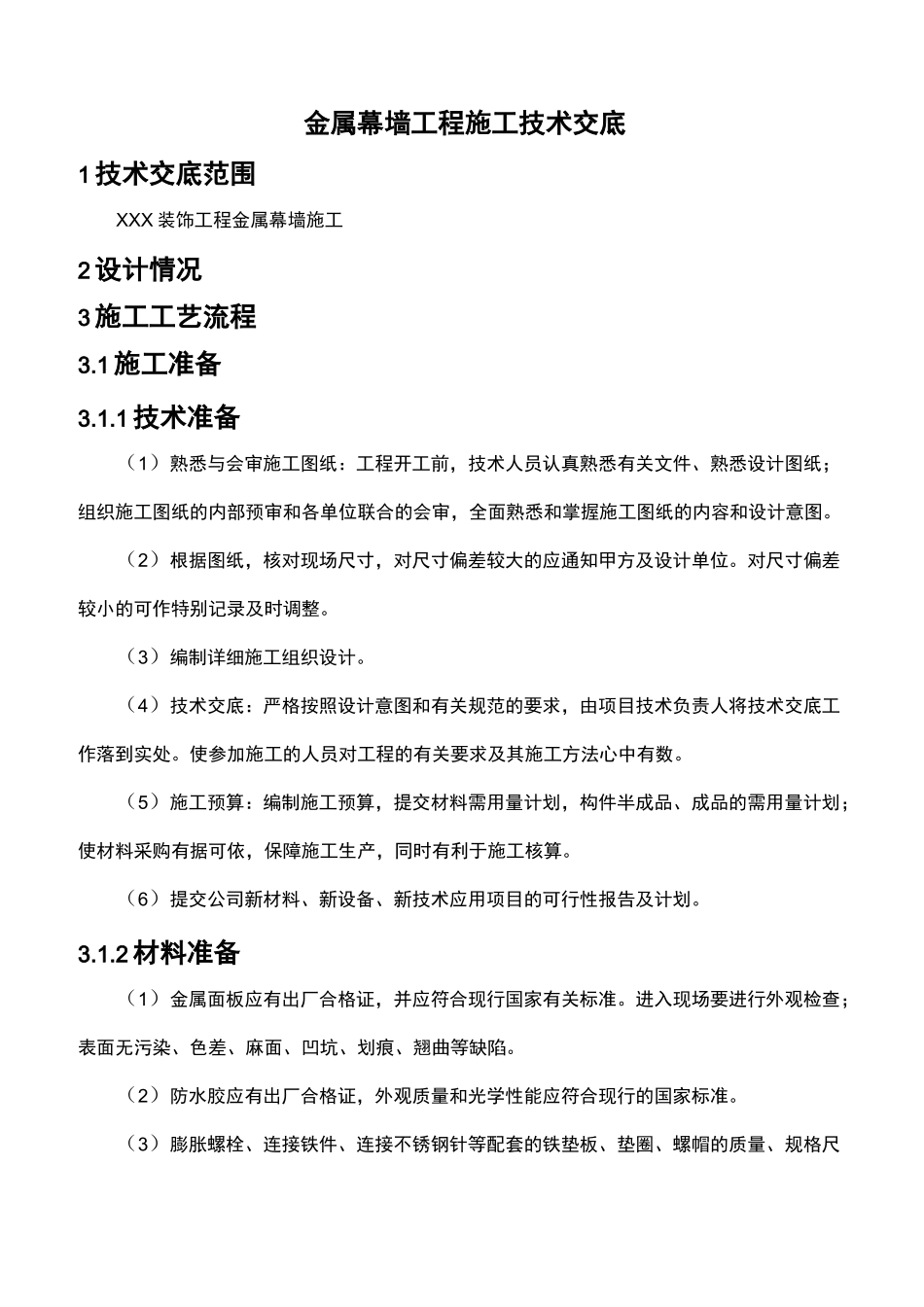

金属幕墙工程施工技术交底1技术交底范围XXX装饰工程金属幕墙施工2设计情况3施工工艺流程3
1施工准备3
1技术准备(1)熟悉与会审施工图纸:工程开工前,技术人员认真熟悉有关文件、熟悉设计图纸;组织施工图纸的内部预审和各单位联合的会审,全面熟悉和掌握施工图纸的内容和设计意图
(2)根据图纸,核对现场尺寸,对尺寸偏差较大的应通知甲方及设计单位
对尺寸偏差较小的可作特别记录及时调整
(3)编制详细施工组织设计
(4)技术交底:严格按照设计意图和有关规范的要求,由项目技术负责人将技术交底工作落到实处
使参加施工的人员对工程的有关要求及其施工方法心中有数
(5)施工预算:编制施工预算,提交材料需用量计划,构件半成品、成品的需用量计划;使材料采购有据可依,保障施工生产,同时有利于施工核算
(6)提交公司新材料、新设备、新技术应用项目的可行性报告及计划
2材料准备(1)金属面板应有出厂合格证,并应符合现行国家有关标准
进入现场要进行外观检查;表面无污染、色差、麻面、凹坑、划痕、翘曲等缺陷
(2)防水胶应有出厂合格证,外观质量和光学性能应符合现行的国家标准
(3)膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽的质量、规格尺寸符合设计要求,并有出厂证明

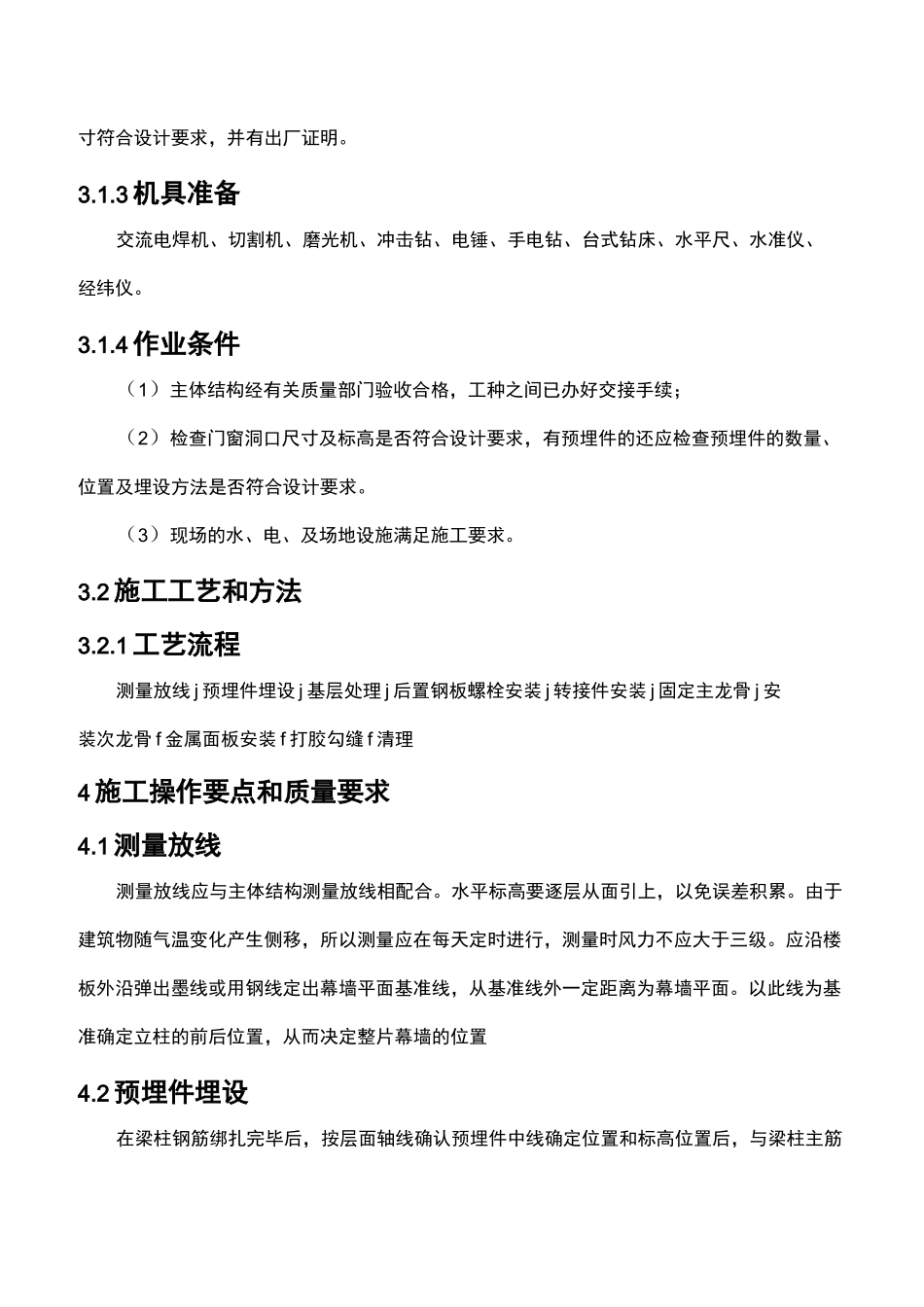

3机具准备交流电焊机、切割机、磨光机、冲击钻、电锤、手电钻、台式钻床、水平尺、水准仪、经纬仪
4作业条件(1)主体结构经有关质量部门验收合格,工种之间已办好交接手续;(2)检查门窗洞口尺寸及标高是否符合设计要求,有预埋件的还应检查预埋件的数量、位置及埋设方法是否符合设计要求
(3)现场的水、电、及场地设施满足施工要求
2施工工艺和方法3

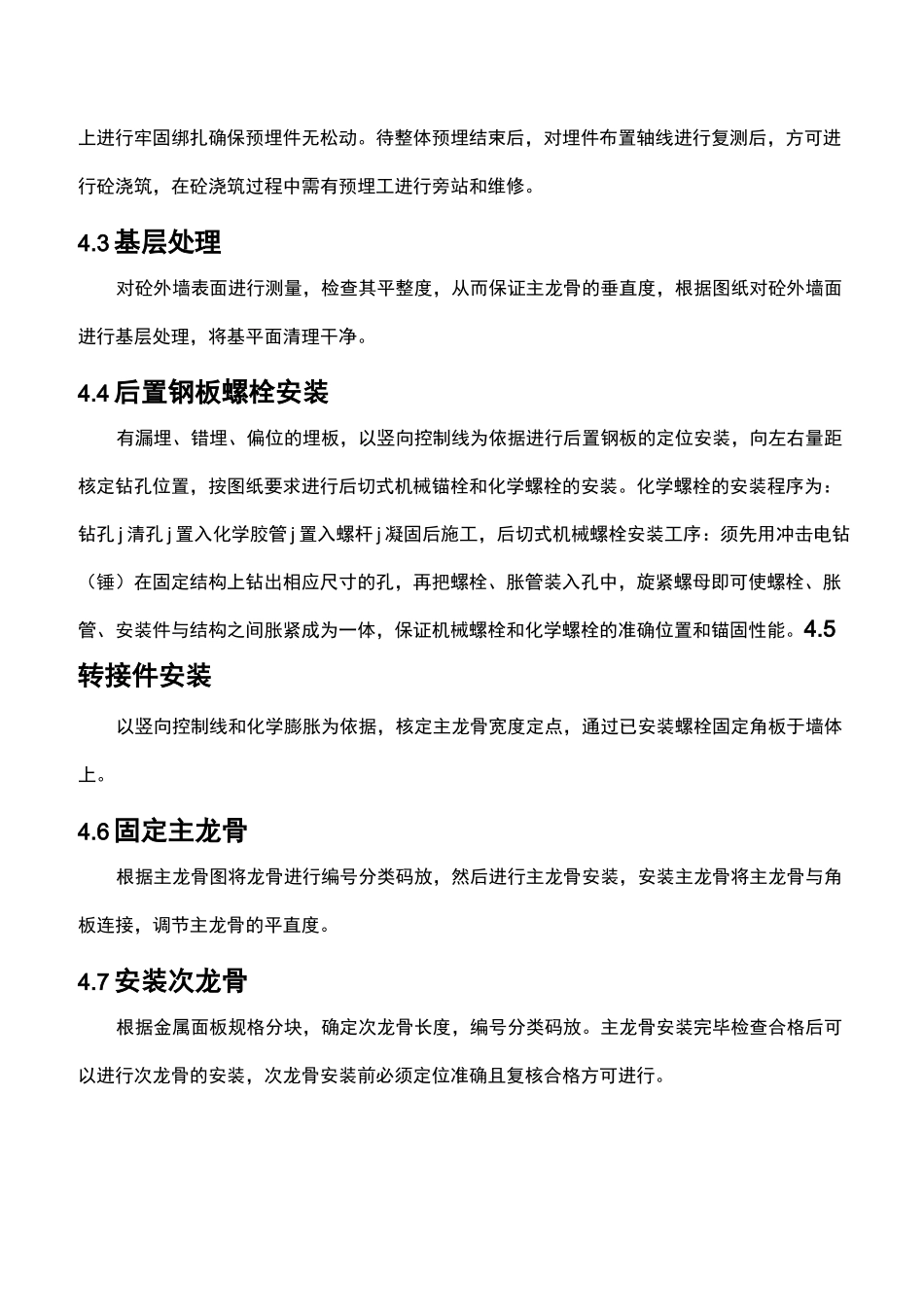

1工艺流程测量放线j预埋件埋设j基层处理j后置钢板螺栓安装j转接件安装j固定主龙骨j安装次龙骨f金属面板安装f打胶勾缝f清理4施工操作要点和质量要求4
