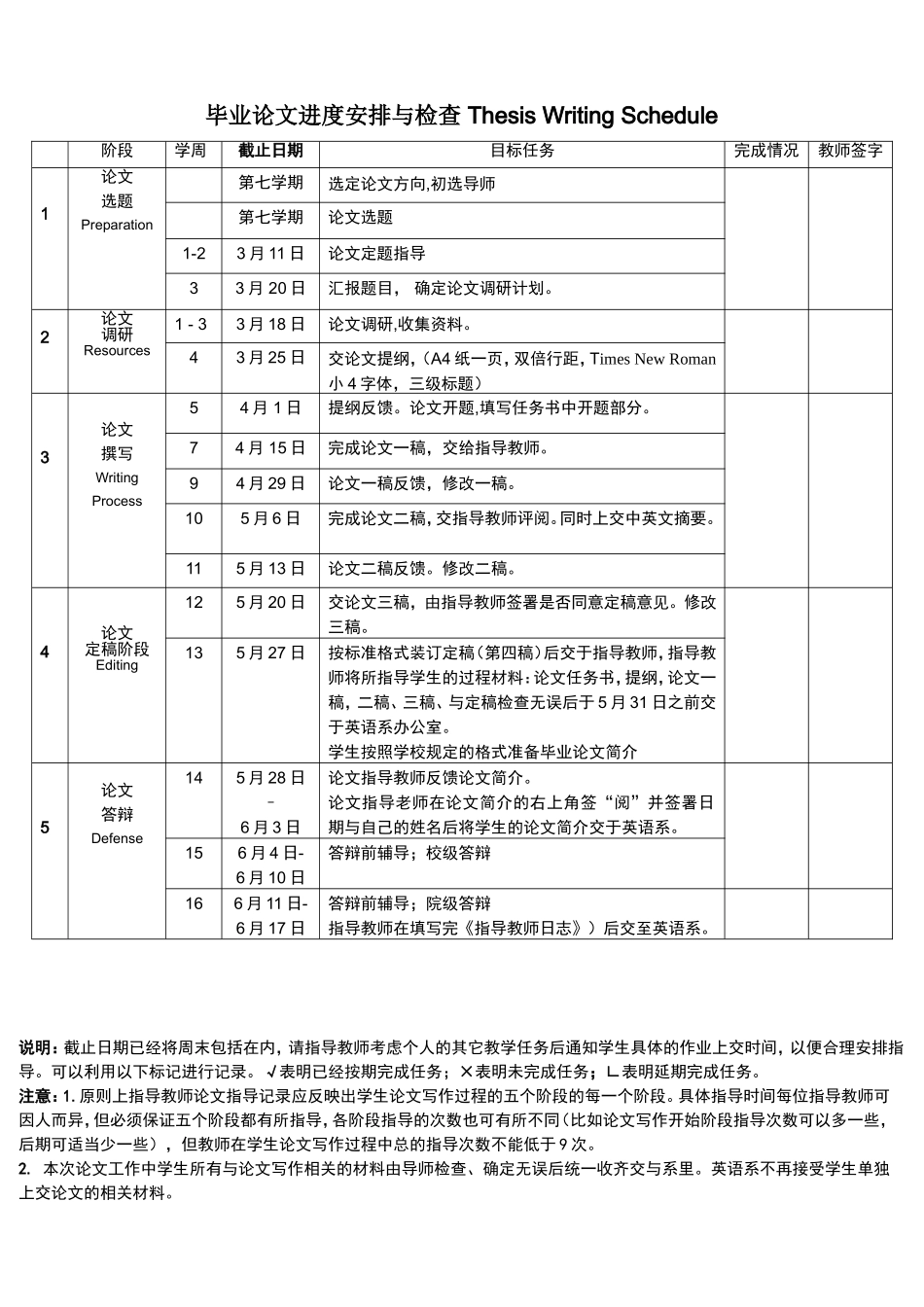

毕业论文进度安排与检查ThesisWritingSchedule说明:截止日期已经将周末包括在内,请指导教师考虑个人的其它教学任务后通知学生具体的作业上交时间,以便合理安排指导
可以利用以下标记进行记录
√表明已经按期完成任务;×表明未完成任务;∟表明延期完成任务
原则上指导教师论文指导记录应反映出学生论文写作过程的五个阶段的每一个阶段
具体指导时间每位指导教师可因人而异,但必须保证五个阶段都有所指导,各阶段指导的次数也可有所不同(比如论文写作开始阶段指导次数可以多一些,后期可适当少一些),但教师在学生论文写作过程中总的指导次数不能低于9次
本次论文工作中学生所有与论文写作相关的材料由导师检查、确定无误后统一收齐交与系里
英语系不再接受学生单独上交论文的相关材料
阶段学周截止日期目标任务完成情况教师签字1论文选题Preparation第七学期选定论文方向,初选导师第七学期论文选题1-23月11日论文定题指导33月20日汇报题目,确定论文调研计划
2论文调研Resources1-33月18日论文调研,收集资料
43月25日交论文提纲,(A4纸一页,双倍行距,TimesNewRoman小4字体,三级标题)3论文撰写WritingProcess54月1日提纲反馈
论文开题,填写任务书中开题部分
74月15日完成论文一稿,交给指导教师
94月29日论文一稿反馈,修改一稿
105月6日完成论文二稿,交指导教师评阅
同时上交中英文摘要
115月13日论文二稿反馈
4论文定稿阶段Editing125月20日交论文三稿,由指导教师签署是否同意定稿意见
135月27日按标准格式装订定稿(第四稿)后交于指导教师,指导教师将所指导学生的过程材料:论文任务书,提纲,论文一稿,二稿、三稿、与定稿检查无误后于5月31日之前交于英语系办公室
学生按照学校规定的格式准备毕
