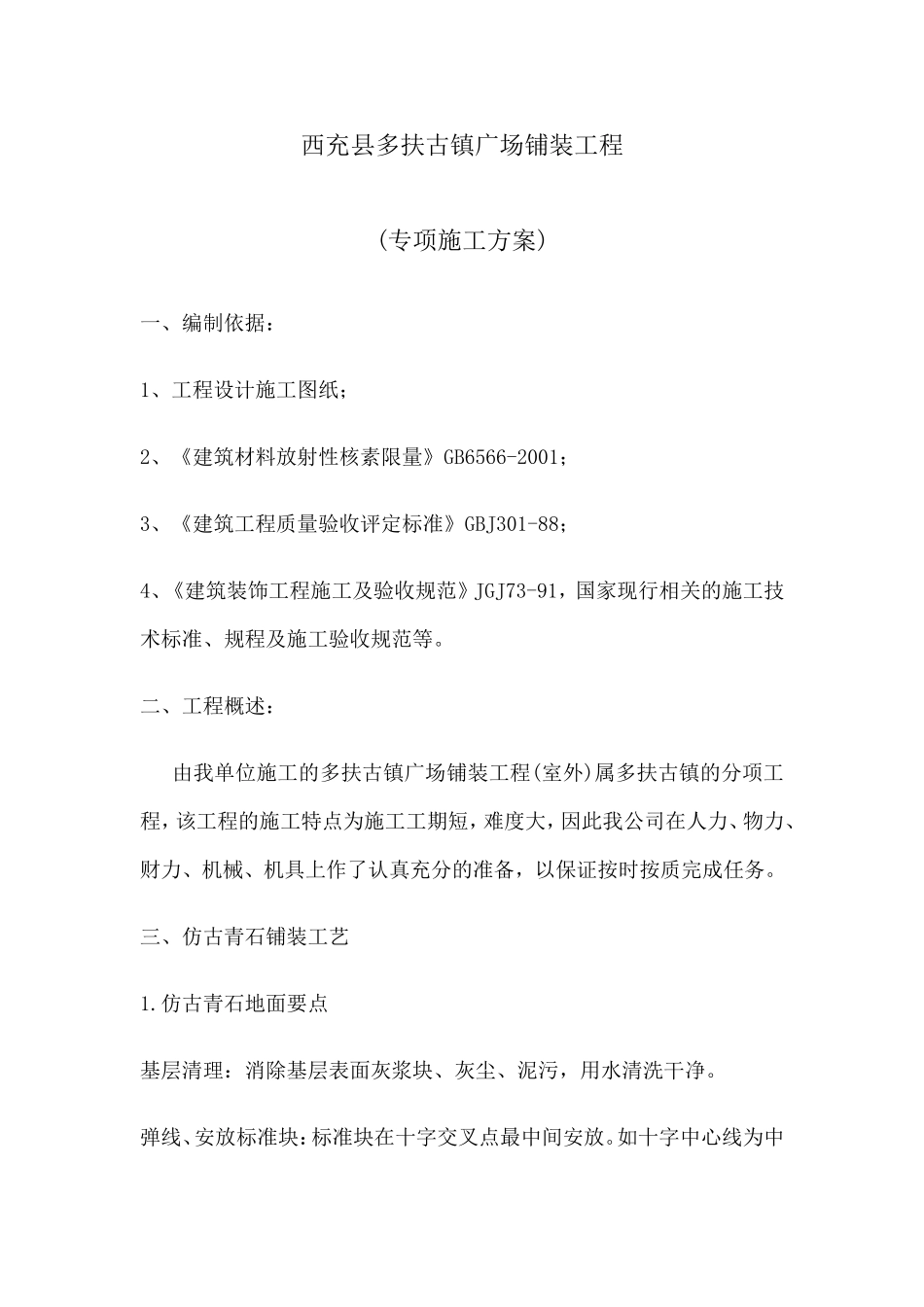

西充县多扶古镇广场铺装工程(专项施工方案)一、编制依据:1、工程设计施工图纸;2、《建筑材料放射性核素限量》GB6566-2001;3、《建筑工程质量验收评定标准》GBJ301-88;4、《建筑装饰工程施工及验收规范》JGJ73-91,国家现行相关的施工技术标准、规程及施工验收规范等
二、工程概述:由我单位施工的多扶古镇广场铺装工程(室外)属多扶古镇的分项工程,该工程的施工特点为施工工期短,难度大,因此我公司在人力、物力、财力、机械、机具上作了认真充分的准备,以保证按时按质完成任务
三、仿古青石铺装工艺1
仿古青石地面要点基层清理:消除基层表面灰浆块、灰尘、泥污,用水清洗干净
弹线、安放标准块:标准块在十字交叉点最中间安放
如十字中心线为中缝,按对角线放置两块标准,并用水平尺、角尺校正
砂浆:必须是干硬性砂浆,配比1:3相应砂浆标号15mpa,以手提成团、落地开花为宜,稠度2—4cm
结合层:洒水湿润基层,刷水泥素浆随刷随铺结合层,压实赶平并用木抹子搓实找平,铺完一道结合层即安装石板
铺板:青石板材必须预先浸湿阴干,拉通线,将板材四角平稳铺下,用木锤轻击,使砂振实,待缝隙平整满足要求后,揭开板材
结合层缺陷处找平,然后浇一层水泥砂浆,正式铺贴,铺贴方向可由中部向四周展开,先铺一行青石板,以此板作为标筋,两侧挂线,中间铺设以此线为准
异形板青石铺设:在铺筑异形板时,先进行定位放线,测量好异形板的断面尺寸,然后对其进行洗板、切边处理,避免不必要的浪费

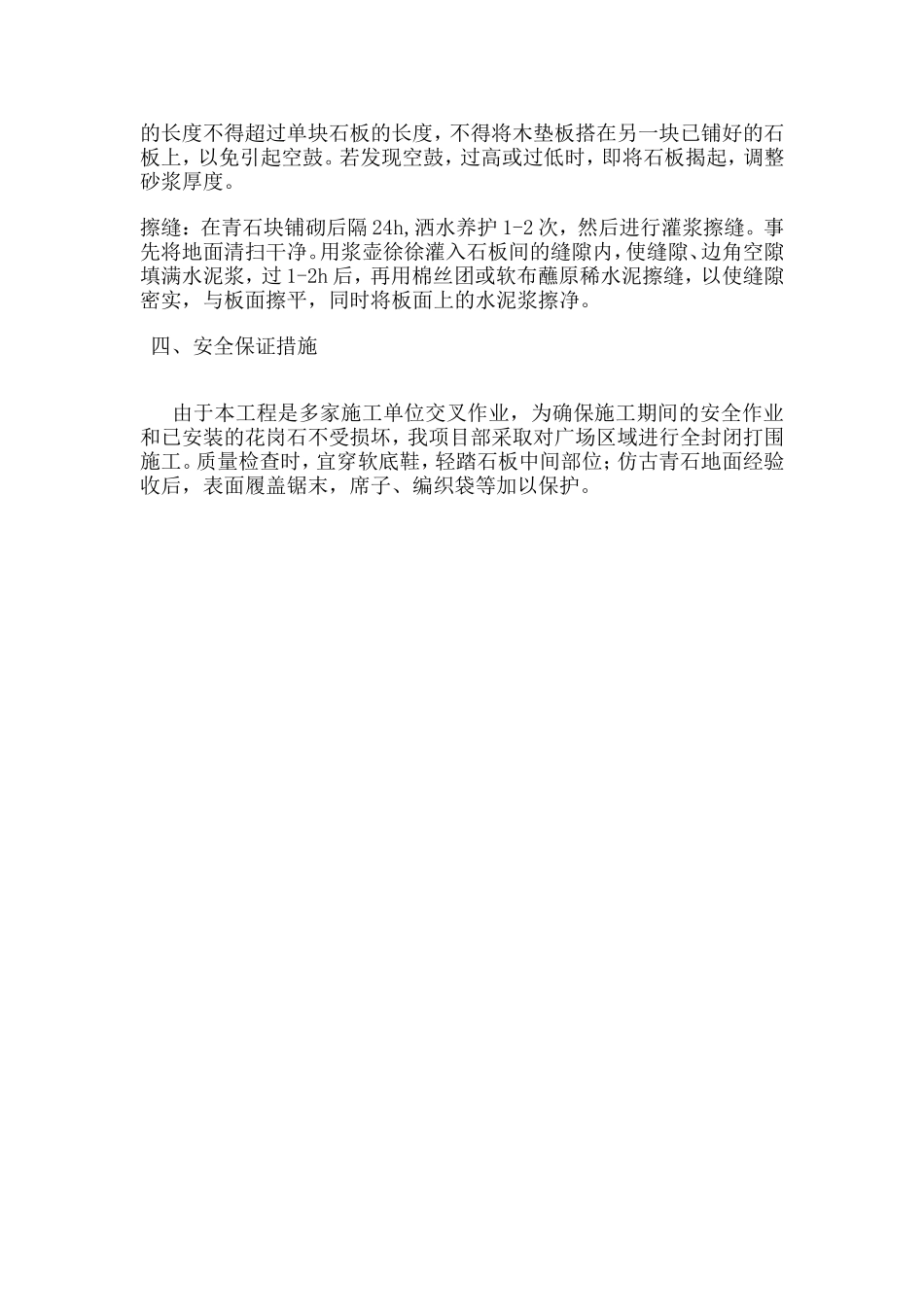

灌缝、擦缝:板块铺完养护两昼夜后在缝内灌水泥素浆擦缝,浆体硬结后铺湿砂子养护,3天内禁止上人
成品保护:采用彩条布进行青石面层保护2
青石地面工程质量保证技术措施石板应按设计要求的品种、规格、颜色预订货,运至现场后的石板应逐箱取样,检查方正度,量出几何尺寸
选板:对仿古石材逐块认真挑选,有翘曲、拱背、宽窄不一,不方正的挑选出来,选
