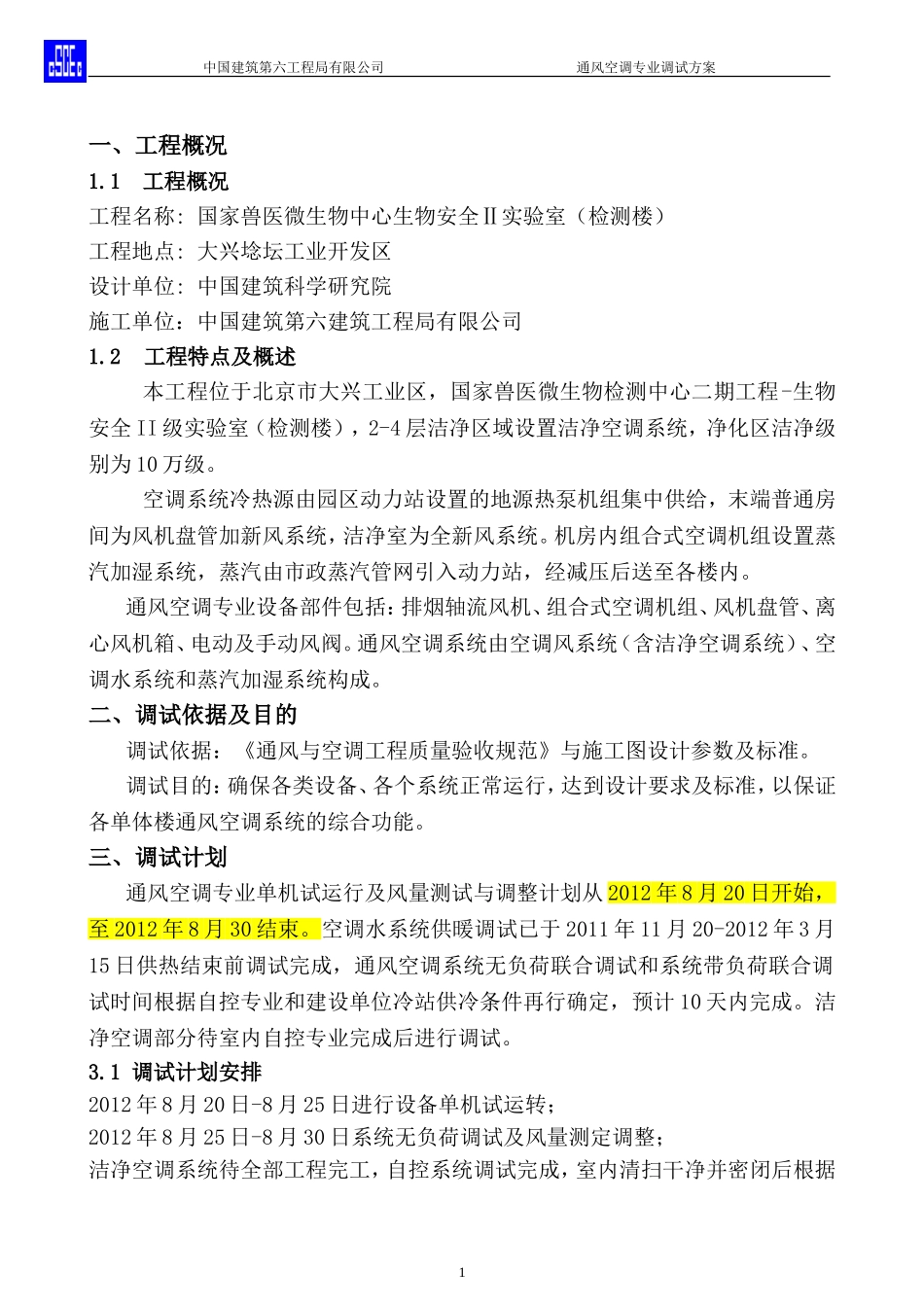

中国建筑第六工程局有限公司通风空调专业调试方案一、工程概况1
1工程概况工程名称:国家兽医微生物中心生物安全Ⅱ实验室(检测楼)工程地点:大兴埝坛工业开发区设计单位:中国建筑科学研究院施工单位:中国建筑第六建筑工程局有限公司1
2工程特点及概述本工程位于北京市大兴工业区,国家兽医微生物检测中心二期工程-生物安全II级实验室(检测楼),2-4层洁净区域设置洁净空调系统,净化区洁净级别为10万级
空调系统冷热源由园区动力站设置的地源热泵机组集中供给,末端普通房间为风机盘管加新风系统,洁净室为全新风系统
机房内组合式空调机组设置蒸汽加湿系统,蒸汽由市政蒸汽管网引入动力站,经减压后送至各楼内
通风空调专业设备部件包括:排烟轴流风机、组合式空调机组、风机盘管、离心风机箱、电动及手动风阀
通风空调系统由空调风系统(含洁净空调系统)、空调水系统和蒸汽加湿系统构成
二、调试依据及目的调试依据:《通风与空调工程质量验收规范》与施工图设计参数及标准
调试目的:确保各类设备、各个系统正常运行,达到设计要求及标准,以保证各单体楼通风空调系统的综合功能
三、调试计划通风空调专业单机试运行及风量测试与调整计划从2012年8月20日开始,至2012年8月30结束
空调水系统供暖调试已于2011年11月20-2012年3月15日供热结束前调试完成,通风空调系统无负荷联合调试和系统带负荷联合调试时间根据自控专业和建设单位冷站供冷条件再行确定,预计10天内完成
洁净空调部分待室内自控专业完成后进行调试
1调试计划安排2012年8月20日-8月25日进行设备单机试运转;2012年8月25日-8月30日系统无负荷调试及风量测定调整;洁净空调系统待全部工程完工,自控系统调试完成,室内清扫干净并密闭后根据1中国建筑第六工程局有限公司通风空调专业调试方案相应时间进行无负荷调试,在空吹24小时后根据检测结果再进行系统风
