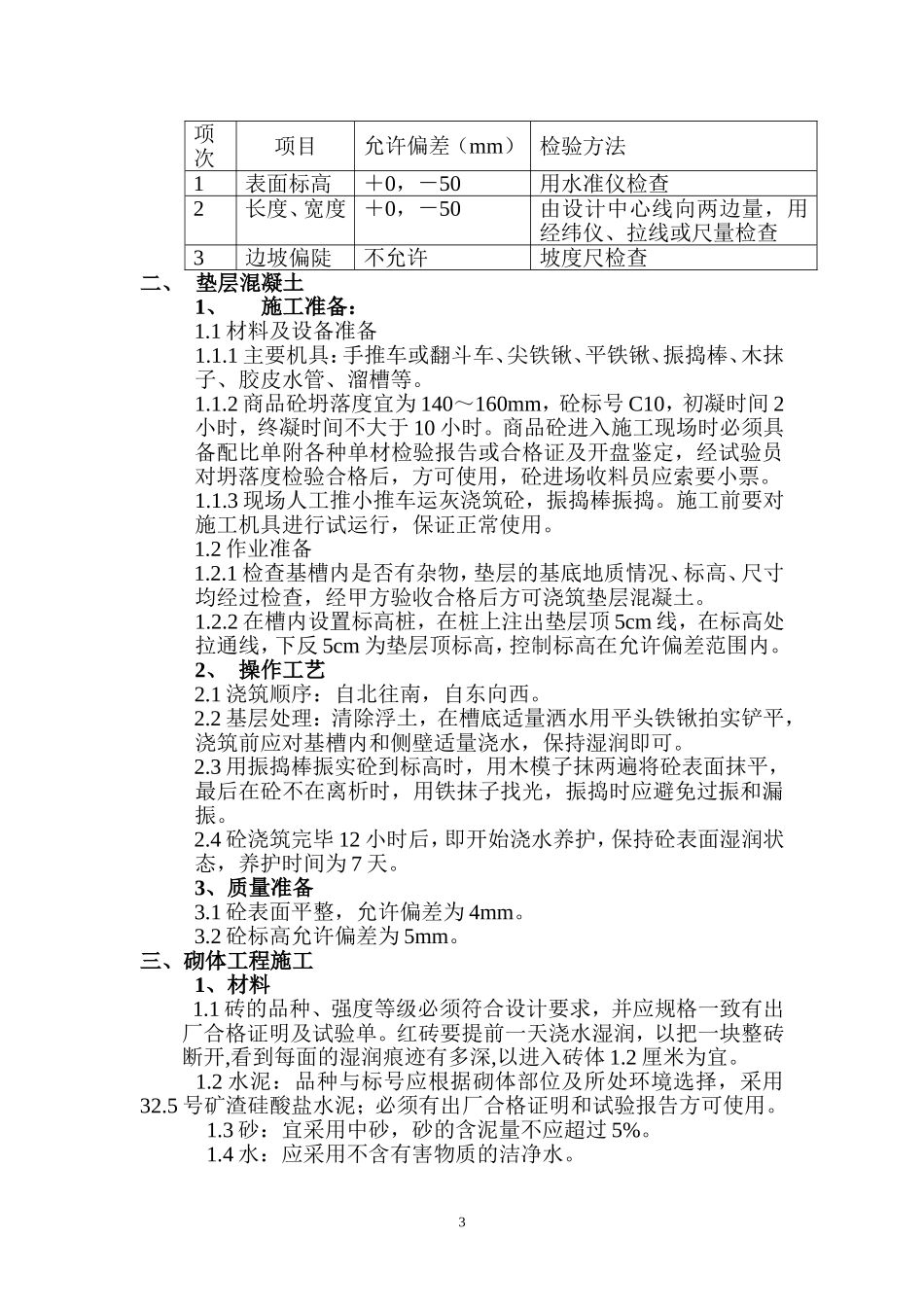

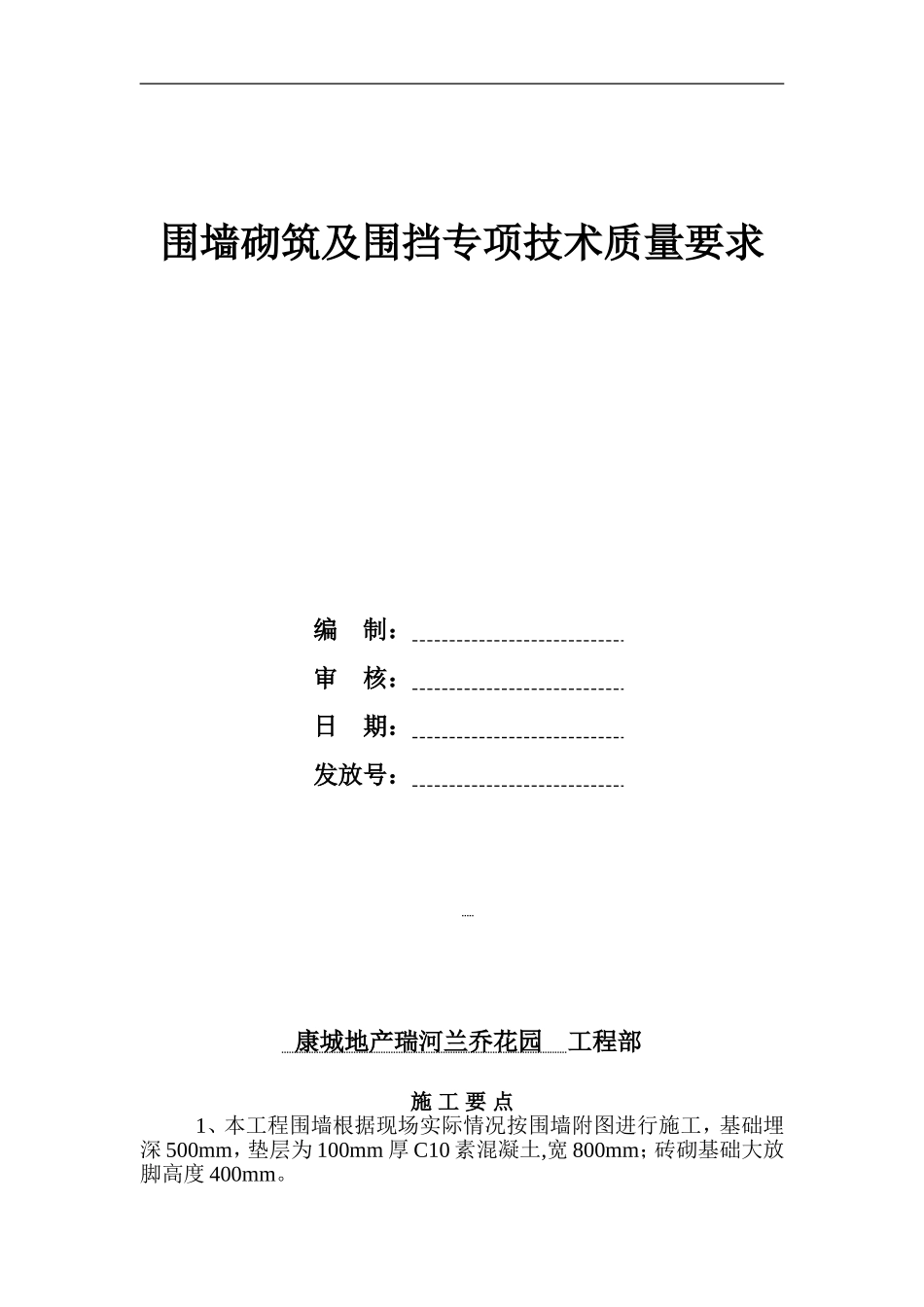

围墙砌筑及围挡专项技术质量要求编制:审核:日期:发放号:康城地产瑞河兰乔花园工程部施工要点1、本工程围墙根据现场实际情况按围墙附图进行施工,基础埋深500mm,垫层为100mm厚C10素混凝土,宽800mm;砖砌基础大放脚高度400mm
2、墙体厚度:240mm,墙及柱为MU10标准红机砖、M5混合砂浆砌筑,围墙出自然地坪面总高2
5m,其中围墙顶部有一压顶砖
3、围墙内外面全做勾缝处理,一、二号地拟建围墙总长约577
07m,每6m间隔设墙垛,尺寸为370*370
42m设置伸缩缝
伸缩缝两侧各设墙垛,缝宽5cm
围挡总长约784

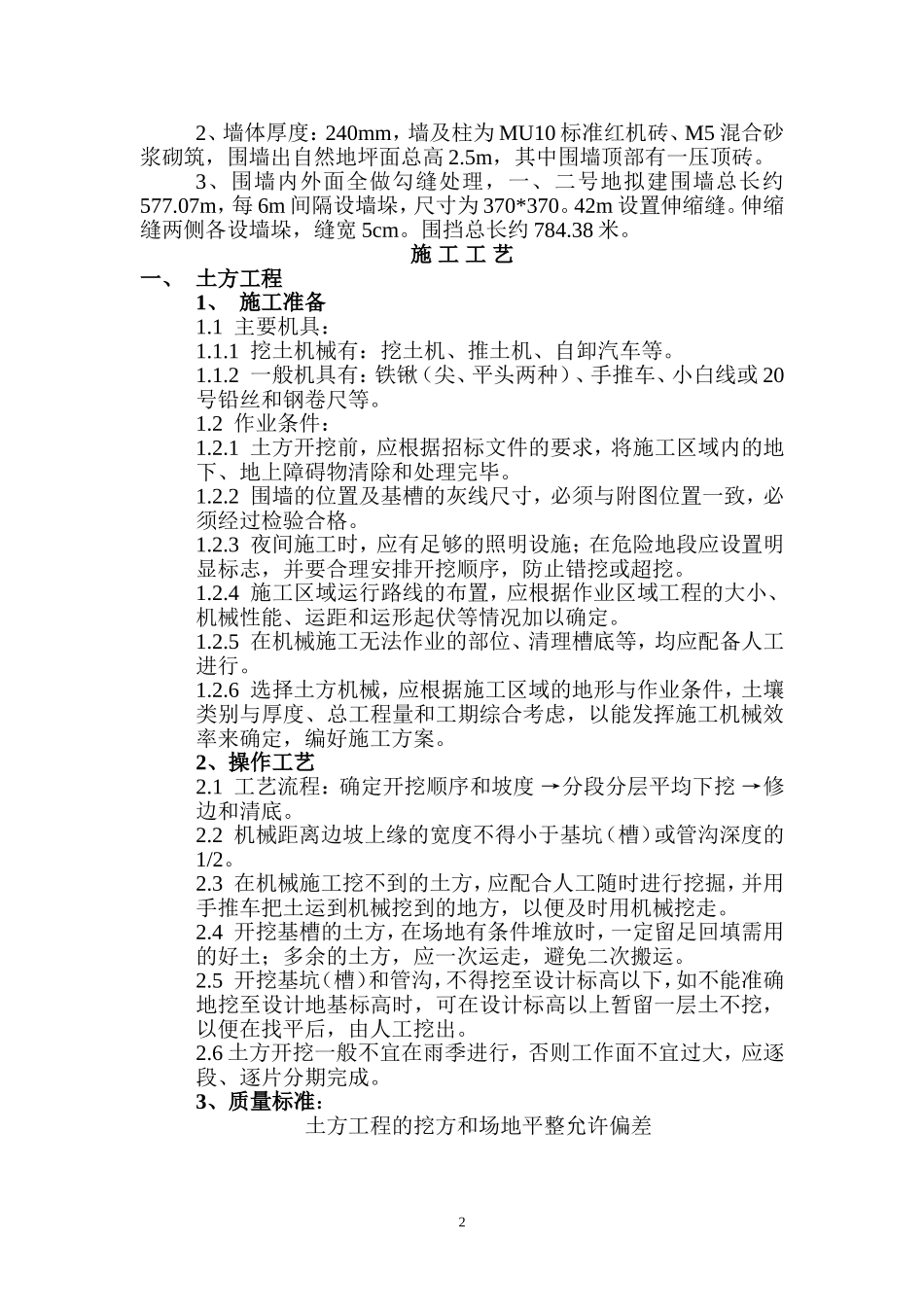

施工工艺一、土方工程1、施工准备1
1主要机具:1
1挖土机械有:挖土机、推土机、自卸汽车等
2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺等
2作业条件:1
1土方开挖前,应根据招标文件的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2围墙的位置及基槽的灰线尺寸,必须与附图位置一致,必须经过检验合格
3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
4施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和运形起伏等情况加以确定
5在机械施工无法作业的部位、清理槽底等,均应配备人工进行
6选择土方机械,应根据施工区域的地形与作业条件,土壤类别与厚度、总工程量和工期综合考虑,以能发挥施工机械效率来确定,编好施工方案
2、操作工艺2
1工艺流程:确定开挖顺序和坡度→分段分层平均下挖→修边和清底
2机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2
3在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走
4开挖基槽的土方,在场地
