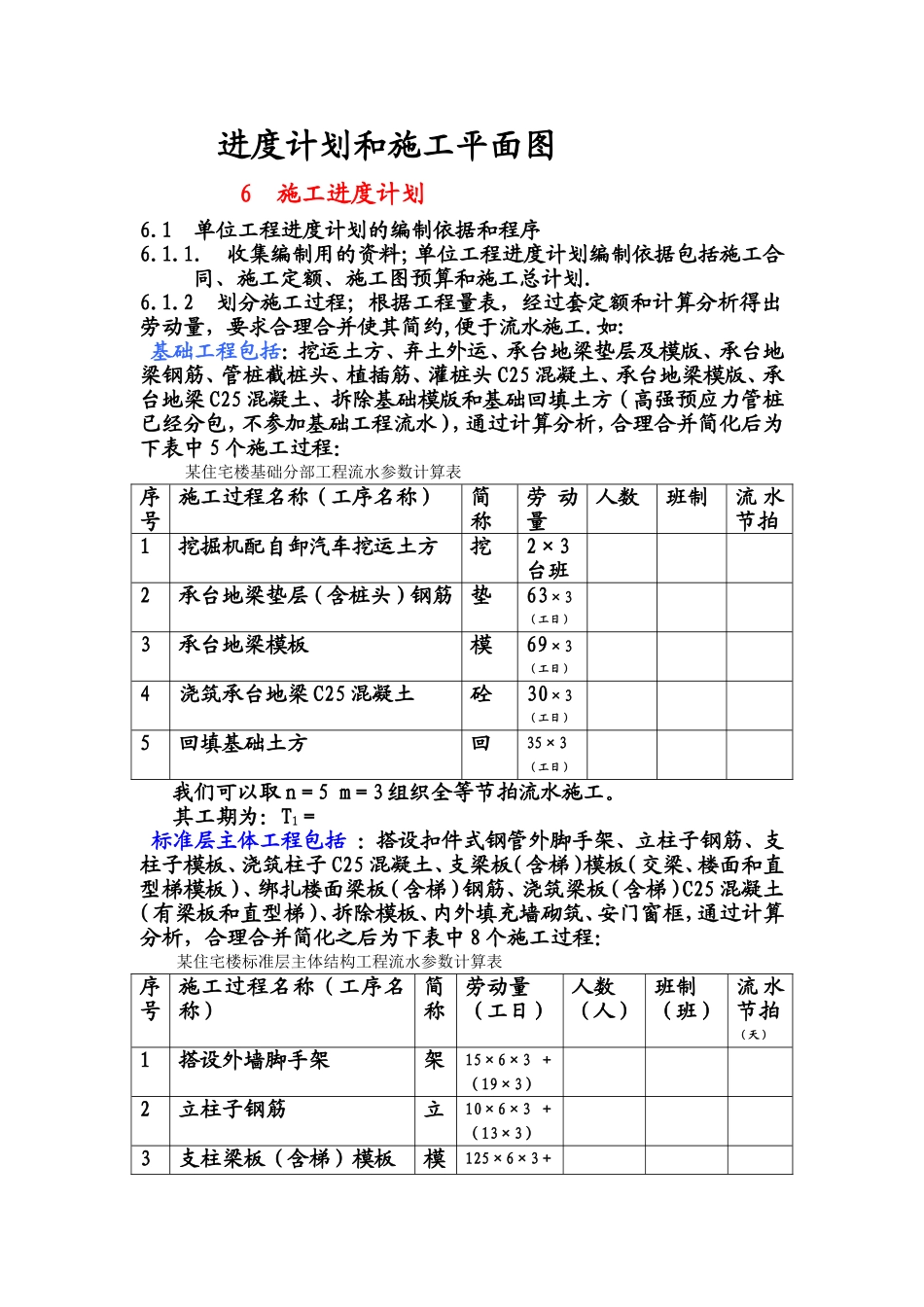

进度计划和施工平面图6施工进度计划6
1单位工程进度计划的编制依据和程序6
收集编制用的资料;单位工程进度计划编制依据包括施工合同、施工定额、施工图预算和施工总计划
2划分施工过程;根据工程量表,经过套定额和计算分析得出劳动量,要求合理合并使其简约,便于流水施工
如:基础工程包括:挖运土方、弃土外运、承台地梁垫层及模版、承台地梁钢筋、管桩截桩头、植插筋、灌桩头C25混凝土、承台地梁模版、承台地梁C25混凝土、拆除基础模版和基础回填土方(高强预应力管桩已经分包,不参加基础工程流水),通过计算分析,合理合并简化后为下表中5个施工过程:某住宅楼基础分部工程流水参数计算表序号施工过程名称(工序名称)简称劳动量人数班制流水节拍1挖掘机配自卸汽车挖运土方挖2×3台班2承台地梁垫层(含桩头)钢筋垫63×3(工日)3承台地梁模板模69×3(工日)4浇筑承台地梁C25混凝土砼30×3(工日)5回填基础土方回35×3(工日)我们可以取n=5m=3组织全等节拍流水施工

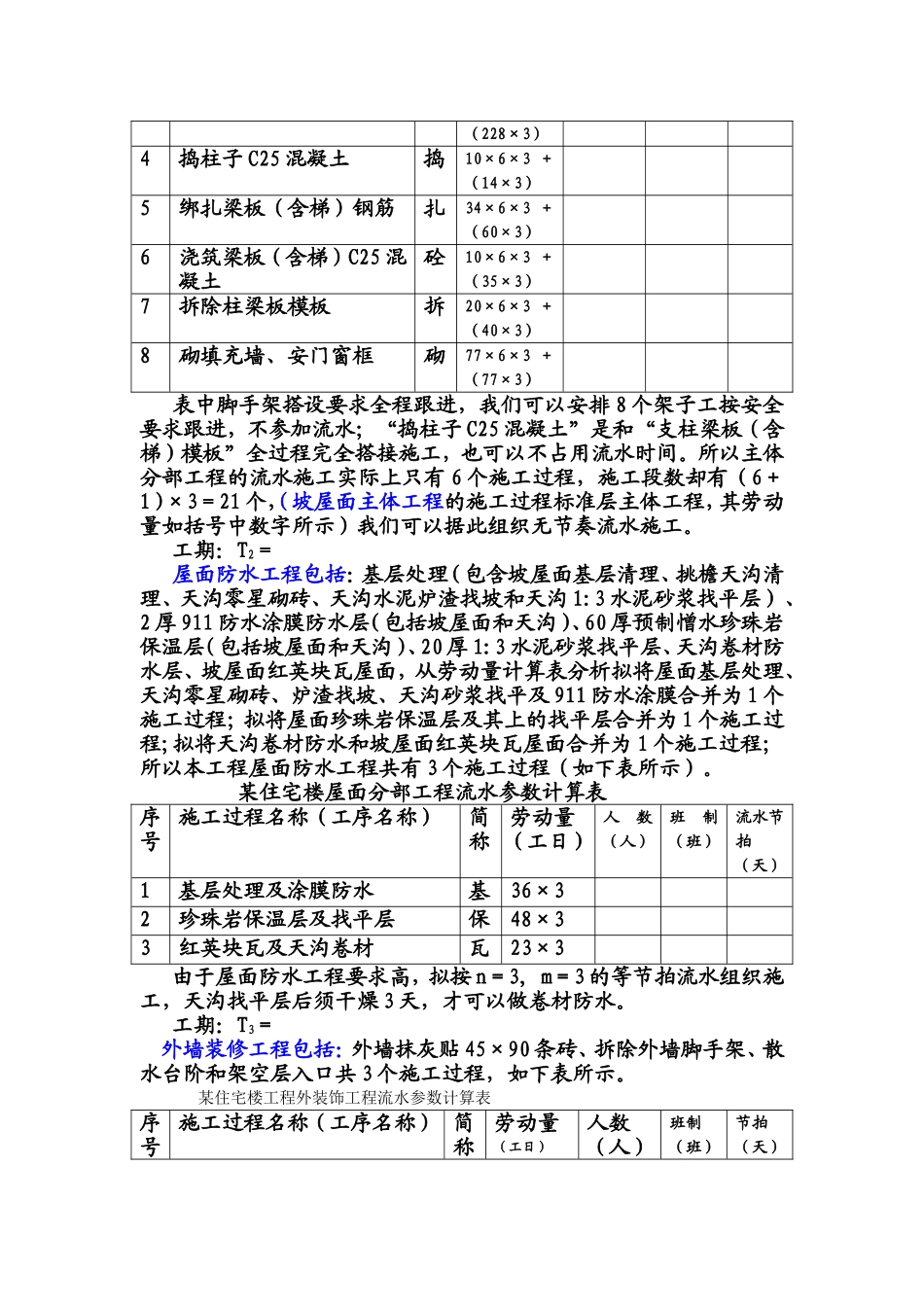

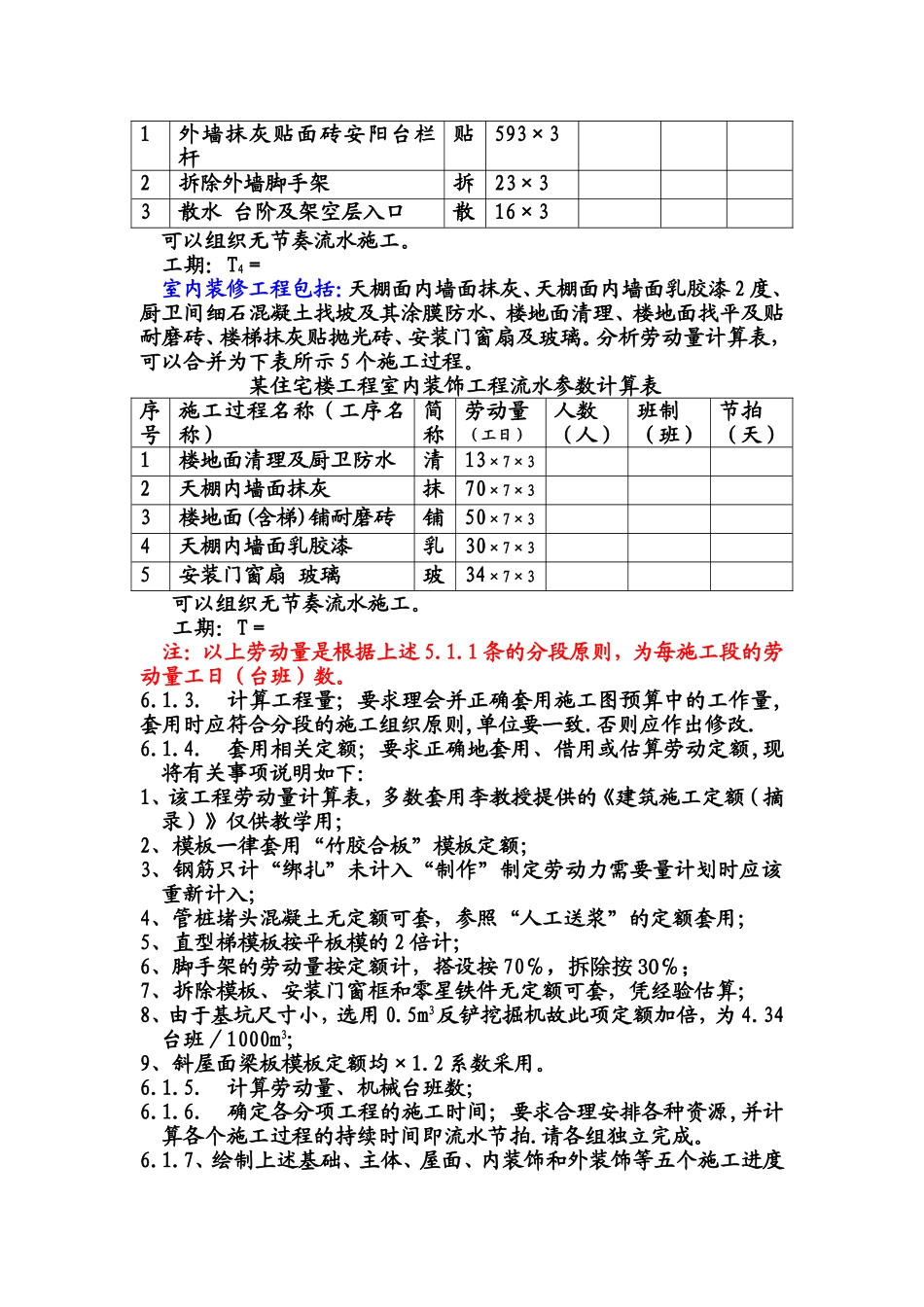

其工期为:T1=标准层主体工程包括:搭设扣件式钢管外脚手架、立柱子钢筋、支柱子模板、浇筑柱子C25混凝土、支梁板(含梯)模板(交梁、楼面和直型梯模板)、绑扎楼面梁板(含梯)钢筋、浇筑梁板(含梯)C25混凝土(有梁板和直型梯)、拆除模板、内外填充墙砌筑、安门窗框,通过计算分析,合理合并简化之后为下表中8个施工过程:某住宅楼标准层主体结构工程流水参数计算表序号施工过程名称(工序名称)简称劳动量(工日)人数(人)班制(班)流水节拍(天)1搭设外墙脚手架架15×6×3+(19×3)2立柱子钢筋立10×6×3+(13×3)3支柱梁板(含梯)模板模125×6×3+(228×3)4捣柱子C25混凝土捣10×6×3+(14×3)5绑扎梁板(含梯)钢筋扎34×6×3+(60×3)6浇筑梁板(含梯)C25混凝土砼10×6×3+(35×
