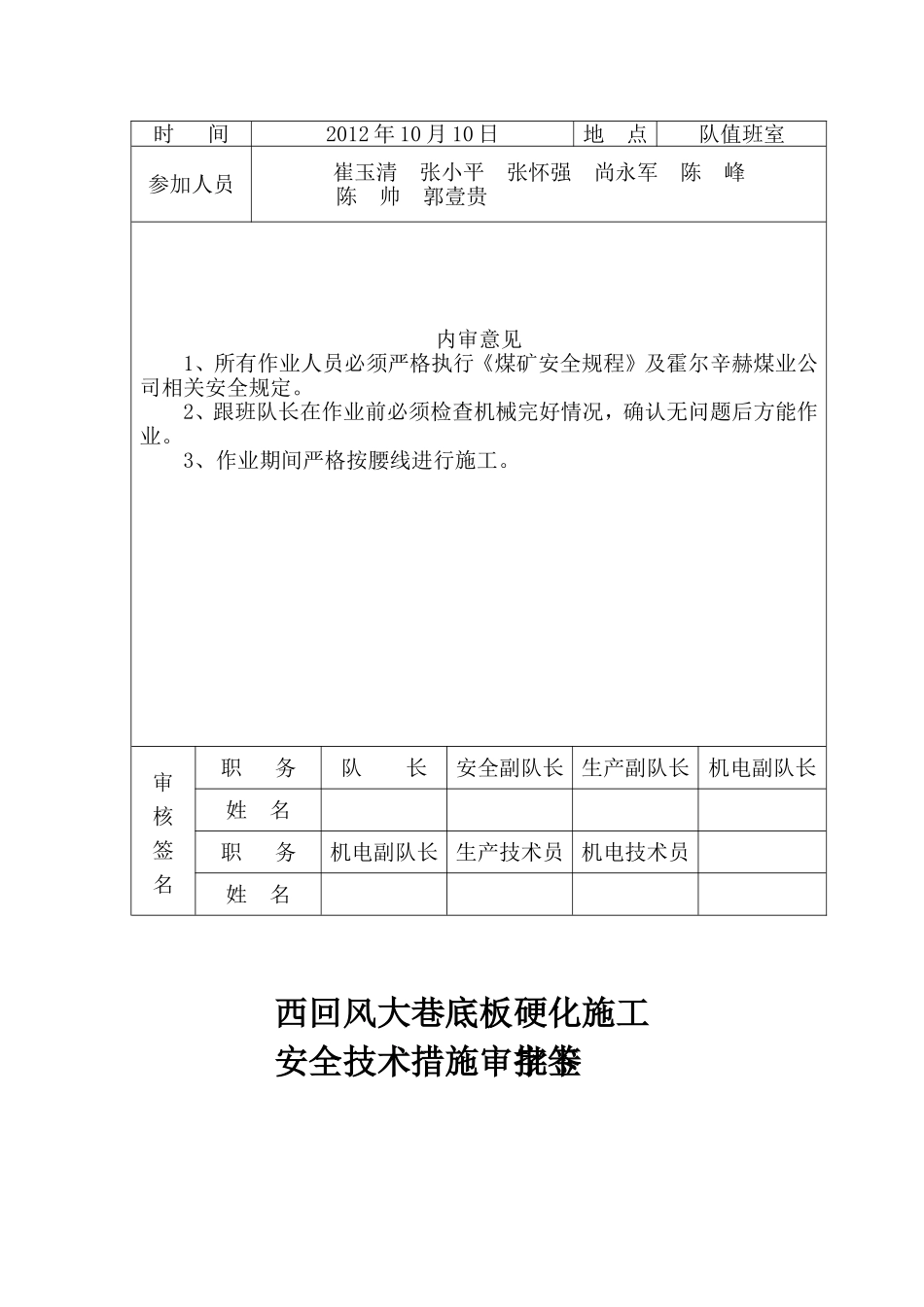

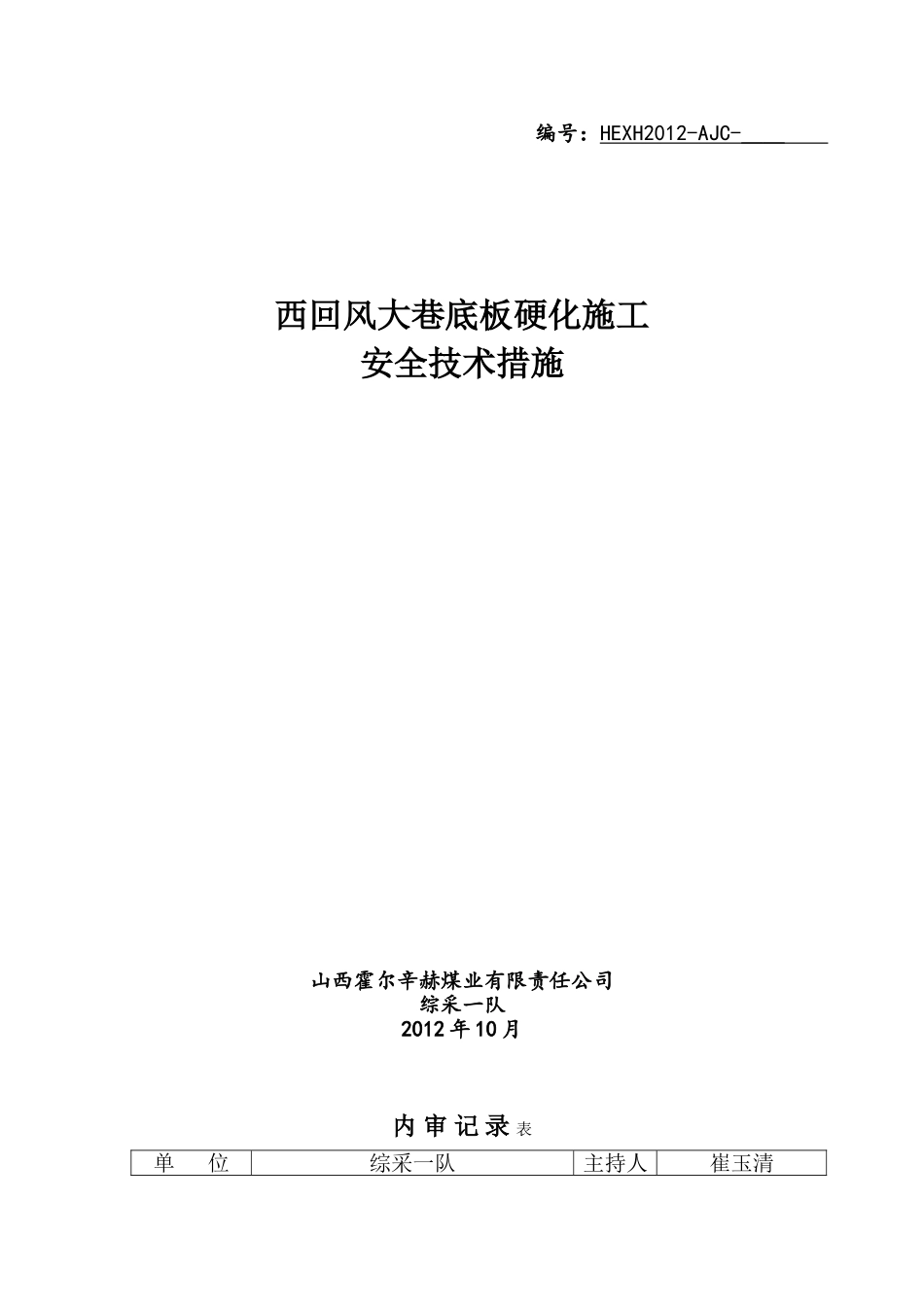

编号:HEXH2012-AJC-__西回风大巷底板硬化施工安全技术措施山西霍尔辛赫煤业有限责任公司综采一队2012年10月内审记录表单位综采一队主持人崔玉清时间2012年10月10日地点队值班室参加人员崔玉清张小平张怀强尚永军陈峰陈帅郭壹贵内审意见1、所有作业人员必须严格执行《煤矿安全规程》及霍尔辛赫煤业公司相关安全规定
2、跟班队长在作业前必须检查机械完好情况,确认无问题后方能作业
3、作业期间严格按腰线进行施工

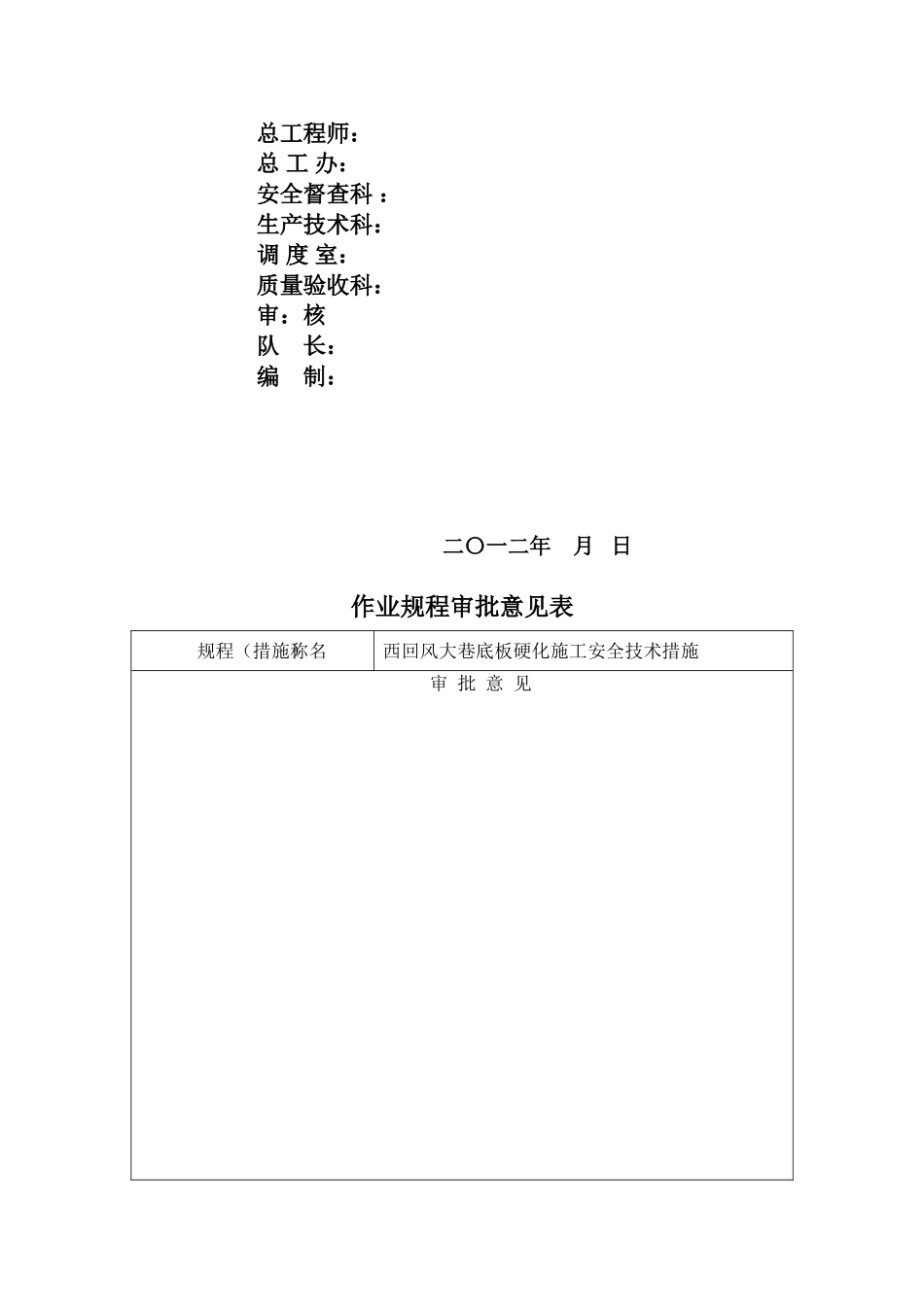

审核签名职务队长安全副队长生产副队长机电副队长姓名职务机电副队长生产技术员机电技术员姓名西回风大巷底板硬化施工安全技术措施审批签字卡总工程师:总工办:安全督查科:生产技术科:调度室:质量验收科:审核:队长:编制:二〇一二年月日作业规程审批意见表规程(措施)名称西回风大巷底板硬化施工安全技术措施审批意见西回风大巷底板硬化施工安全技术措施根据矿统一安排,由我队对西回风大巷(5#联络巷至3202辅助回风联络巷段)进行底板硬化和砌筑水沟施工
为确保施工时的安全,特制定本安全技术措施
一、施工概况西回风大巷(5#联络巷至3202辅助回风联络巷段)该巷道为矩形巷道,巷道毛宽5
5m,毛高4
35m,净宽为5
2米,净高位4
0米,巷道已喷浆
巷道硬化底板和砌筑水沟长度为:180m,水沟施工位置位于巷道东帮,水沟中线距巷道中线2
二、施工参数1、底板硬化厚度200mm,砌筑水沟净宽300mm、净高200mm2、采用C30砼浇筑硬化
水:水泥:沙:石子=0
49:1:1
22(重量比),24公斤水配备50公斤水泥、90公斤砂、166公斤石子
3、硬化前沿巷道中线打设一排锚杆,锚杆长度为2
4m,间距1
打设锚杆后,沿锚杆铺设钢筋网
钢筋网搭接长度为200mm,使用φ16铁丝每孔连接
钢筋网规格为:2000mm×1000mm,孔距为100mm×100mm,
