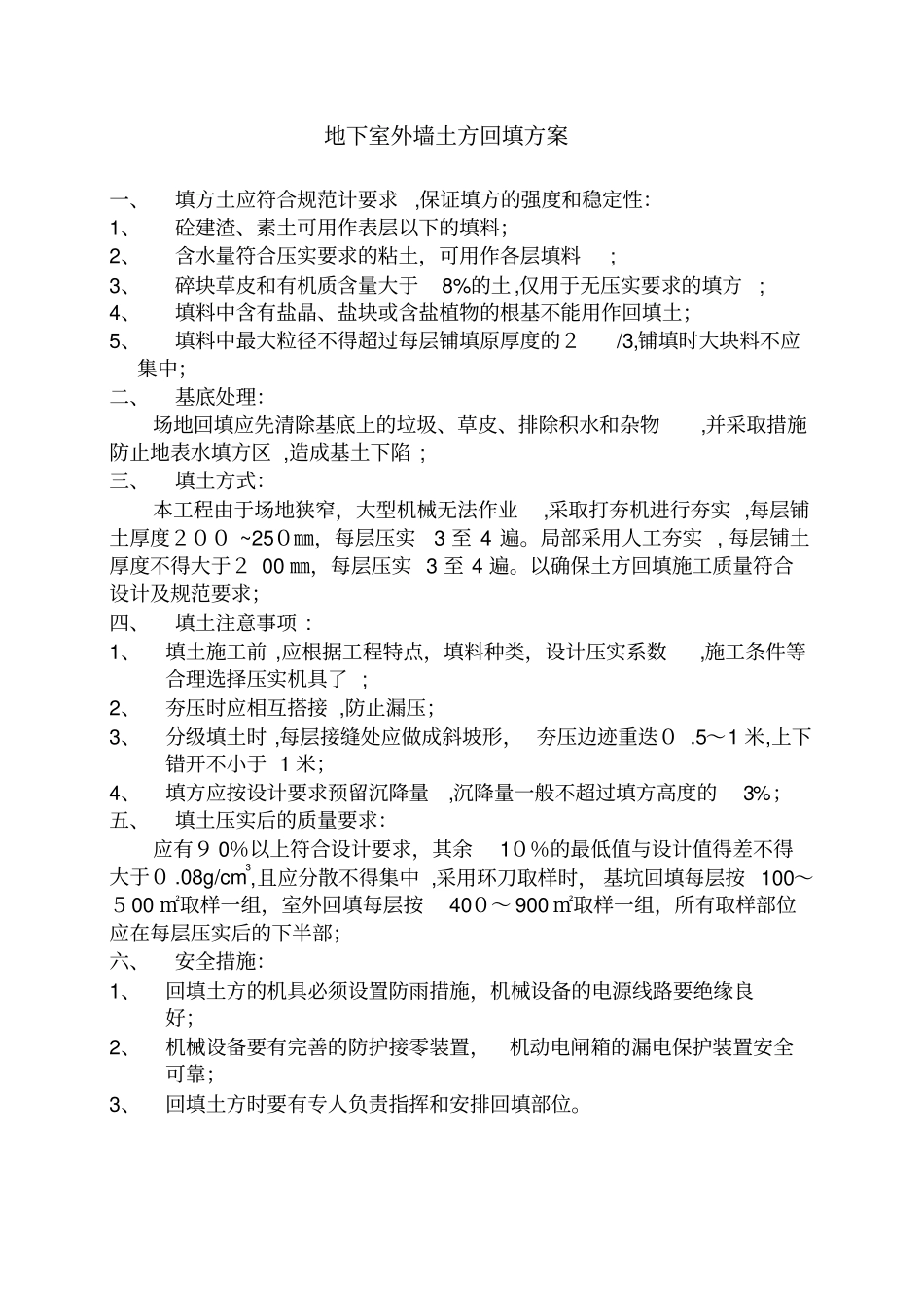

地下室外墙土方回填方案(完整资料)(可以直接使用,可编辑优秀版资料,欢迎下载)地下室外墙土方回填方案一、填方土应符合规范计要求,保证填方的强度和稳定性:1、砼建渣、素土可用作表层以下的填料;2、含水量符合压实要求的粘土,可用作各层填料;3、碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方;4、填料中含有盐晶、盐块或含盐植物的根基不能用作回填土;5、填料中最大粒径不得超过每层铺填原厚度的2/3,铺填时大块料不应集中;二、基底处理:场地回填应先清除基底上的垃圾、草皮、排除积水和杂物,并采取措施防止地表水填方区,造成基土下陷;三、填土方式:本工程由于场地狭窄,大型机械无法作业,采取打夯机进行夯实,每层铺土厚度200~250㎜,每层压实3至4遍
局部采用人工夯实,每层铺土厚度不得大于200㎜,每层压实3至4遍
以确保土方回填施工质量符合设计及规范要求;四、填土注意事项:1、填土施工前,应根据工程特点,填料种类,设计压实系数,施工条件等合理选择压实机具了;2、夯压时应相互搭接,防止漏压;3、分级填土时,每层接缝处应做成斜坡形,夯压边迹重迭0
5~1米,上下错开不小于1米;4、填方应按设计要求预留沉降量,沉降量一般不超过填方高度的3%;五、填土压实后的质量要求:应有90%以上符合设计要求,其余10%的最低值与设计值得差不得大于0
08g/cm3,且应分散不得集中,采用环刀取样时,基坑回填每层按100~500㎡取样一组,室外回填每层按400~900㎡取样一组,所有取样部位应在每层压实后的下半部;六、安全措施:1、回填土方的机具必须设置防雨措施,机械设备的电源线路要绝缘良好;2、机械设备要有完善的防护接零装置,机动电闸箱的漏电保护装置安全可靠;3、回填土方时要有专人负责指挥和安排回填部位
