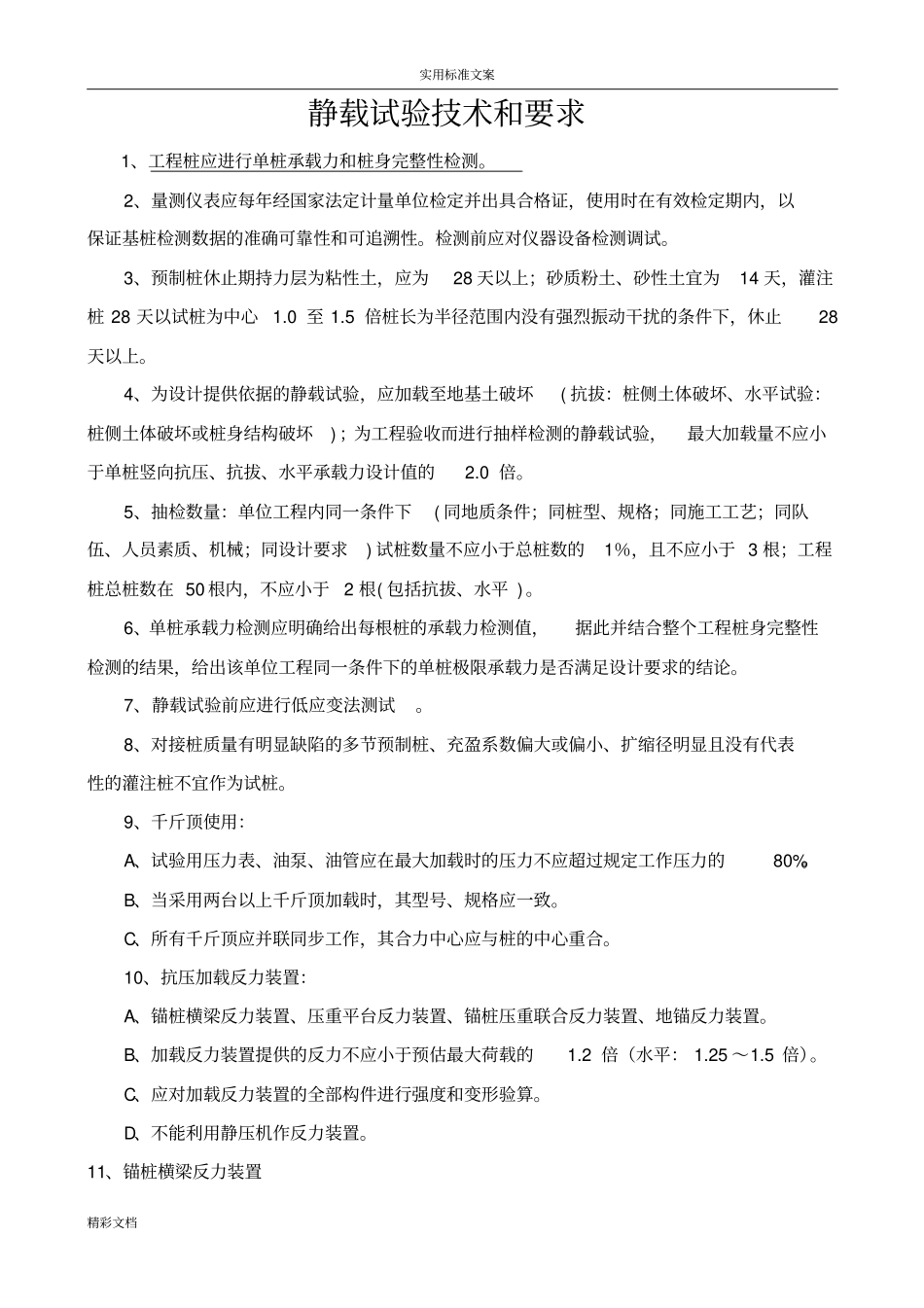

实用标准文案精彩文档静载试验技术和要求1、工程桩应进行单桩承载力和桩身完整性检测
2、量测仪表应每年经国家法定计量单位检定并出具合格证,使用时在有效检定期内,以保证基桩检测数据的准确可靠性和可追溯性
检测前应对仪器设备检测调试
3、预制桩休止期持力层为粘性土,应为28天以上;砂质粉土、砂性土宜为14天,灌注桩28天以试桩为中心1
5倍桩长为半径范围内没有强烈振动干扰的条件下,休止28天以上
4、为设计提供依据的静载试验,应加载至地基土破坏(抗拔:桩侧土体破坏、水平试验:桩侧土体破坏或桩身结构破坏);为工程验收而进行抽样检测的静载试验,最大加载量不应小于单桩竖向抗压、抗拔、水平承载力设计值的2
5、抽检数量:单位工程内同一条件下(同地质条件;同桩型、规格;同施工工艺;同队伍、人员素质、机械;同设计要求)试桩数量不应小于总桩数的1%,且不应小于3根;工程桩总桩数在50根内,不应小于2根(包括抗拔、水平)
6、单桩承载力检测应明确给出每根桩的承载力检测值,据此并结合整个工程桩身完整性检测的结果,给出该单位工程同一条件下的单桩极限承载力是否满足设计要求的结论
7、静载试验前应进行低应变法测试
8、对接桩质量有明显缺陷的多节预制桩、充盈系数偏大或偏小、扩缩径明显且没有代表性的灌注桩不宜作为试桩
9、千斤顶使用:A、试验用压力表、油泵、油管应在最大加载时的压力不应超过规定工作压力的80%

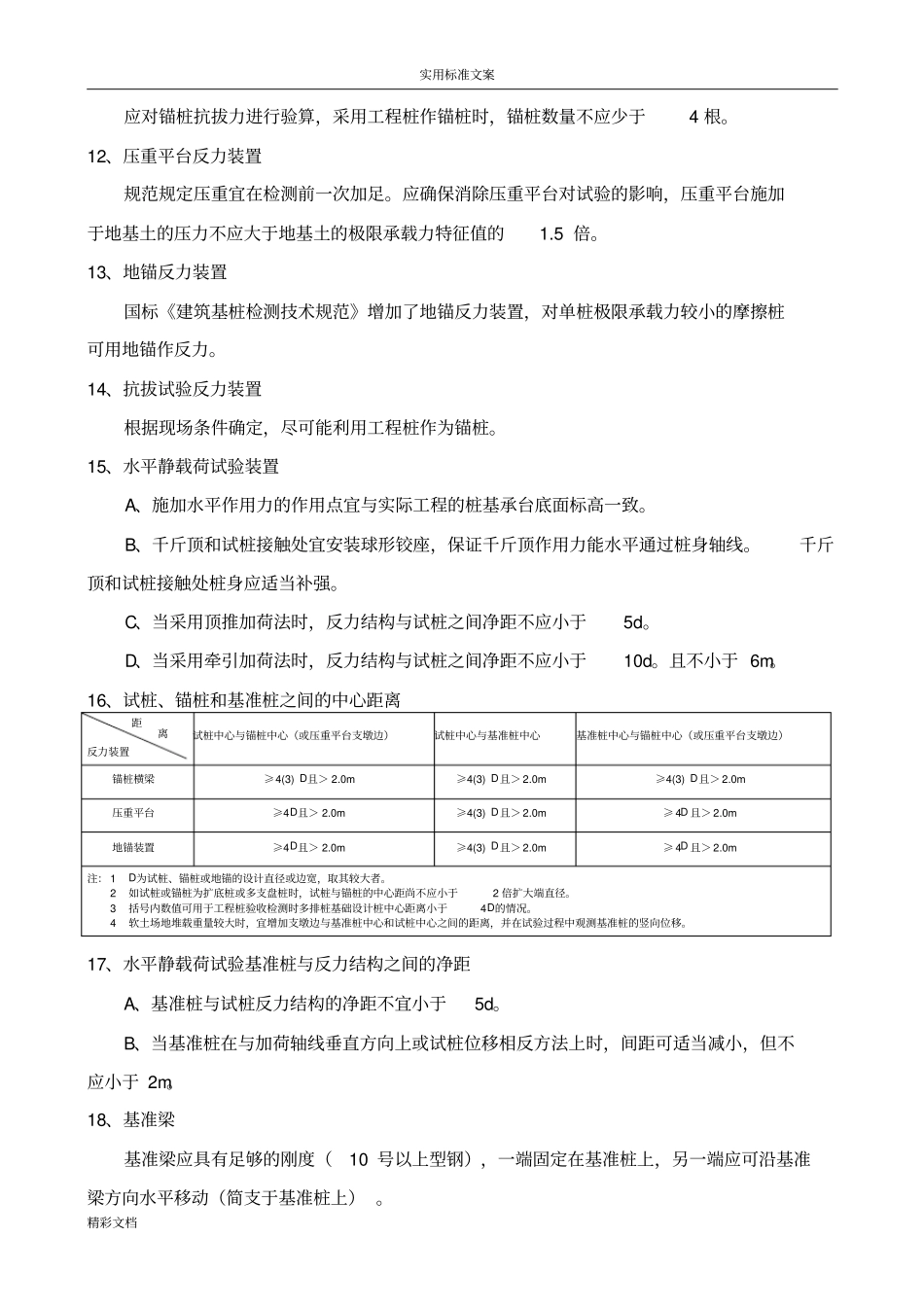

B、当采用两台以上千斤顶加载时,其型号、规格应一致
C、所有千斤顶应并联同步工作,其合力中心应与桩的中心重合
10、抗压加载反力装置:A、锚桩横梁反力装置、压重平台反力装置、锚桩压重联合反力装置、地锚反力装置
B、加载反力装置提供的反力不应小于预估最大荷载的1
2倍(水平:1
C、应对加载反力装置的全部构件进行强度和变形验算

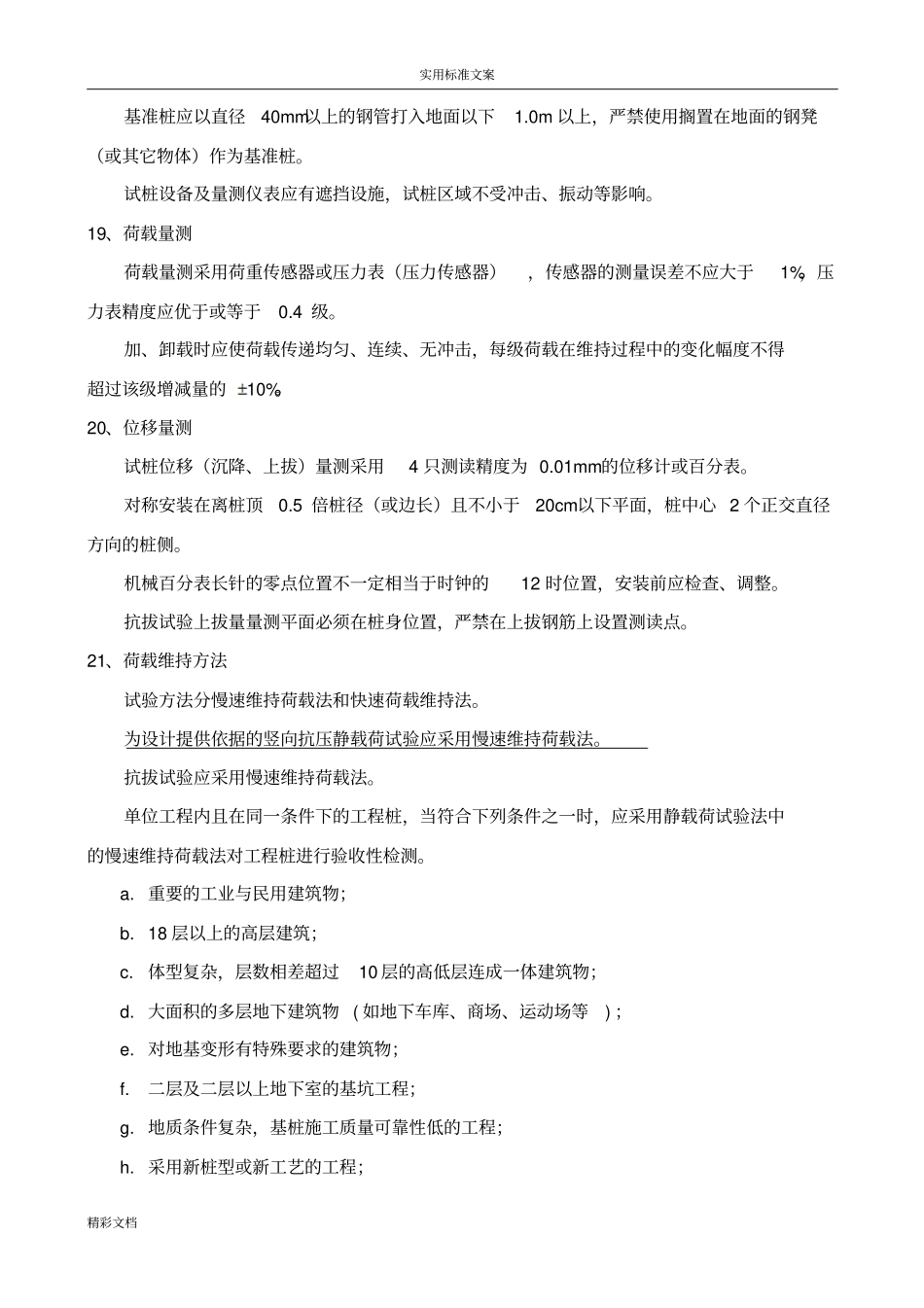

D、不能利用静压机作反力装置
11、锚桩横梁
