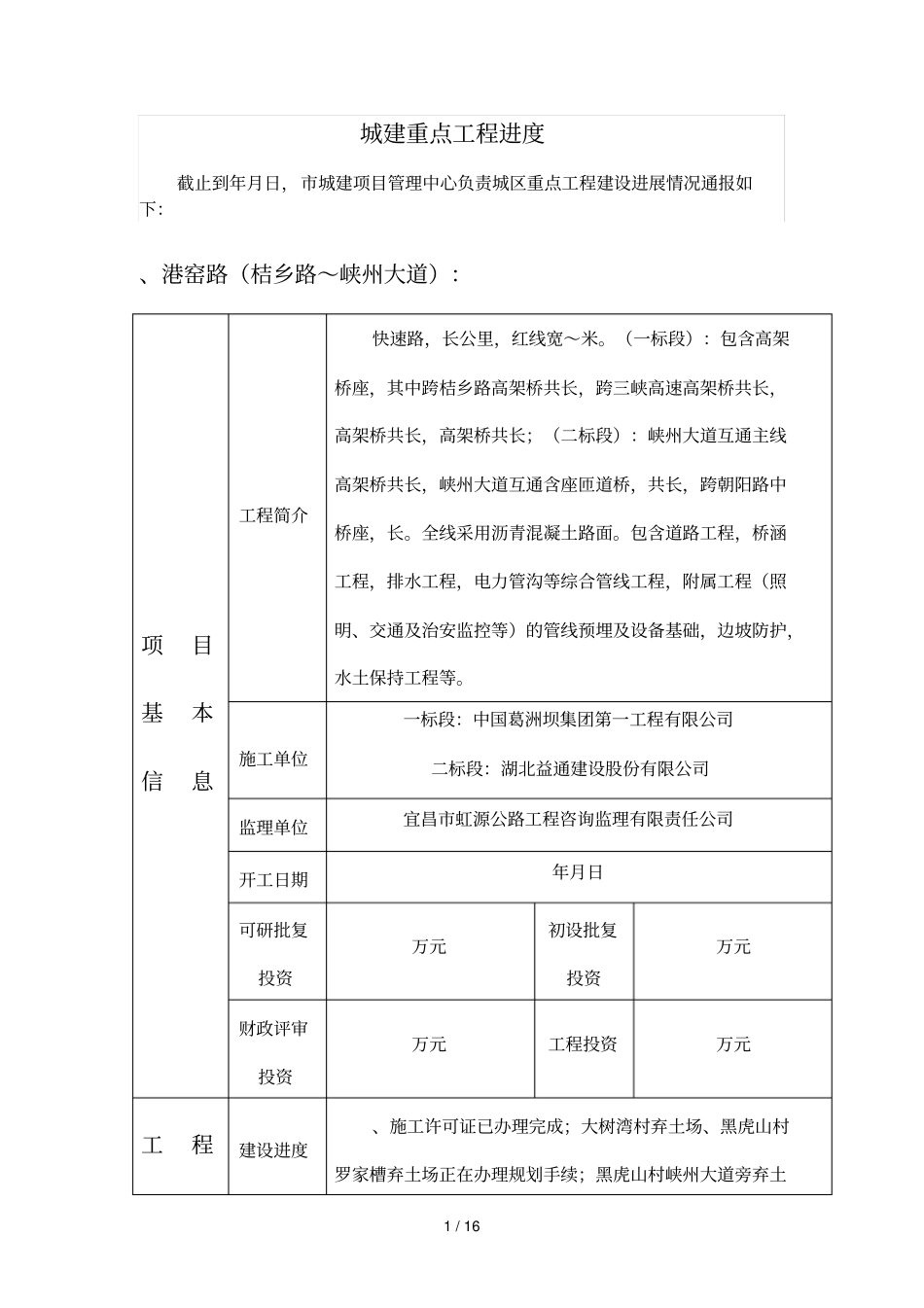

1/16城建重点工程进度截止到年月日,市城建项目管理中心负责城区重点工程建设进展情况通报如下:、港窑路(桔乡路~峡州大道):项目基本信息工程简介快速路,长公里,红线宽~米
(一标段):包含高架桥座,其中跨桔乡路高架桥共长,跨三峡高速高架桥共长,高架桥共长,高架桥共长;(二标段):峡州大道互通主线高架桥共长,峡州大道互通含座匝道桥,共长,跨朝阳路中桥座,长
全线采用沥青混凝土路面
包含道路工程,桥涵工程,排水工程,电力管沟等综合管线工程,附属工程(照明、交通及治安监控等)的管线预埋及设备基础,边坡防护,水土保持工程等
施工单位一标段:中国葛洲坝集团第一工程有限公司二标段:湖北益通建设股份有限公司监理单位宜昌市虹源公路工程咨询监理有限责任公司开工日期年月日可研批复投资万元初设批复投资万元财政评审投资万元工程投资万元工程建设进度、施工许可证已办理完成;大树湾村弃土场、黑虎山村罗家槽弃土场正在办理规划手续;黑虎山村峡州大道旁弃土2/16形象进度场因占用小猫儿冲水库泄洪道,正在办理相关手续

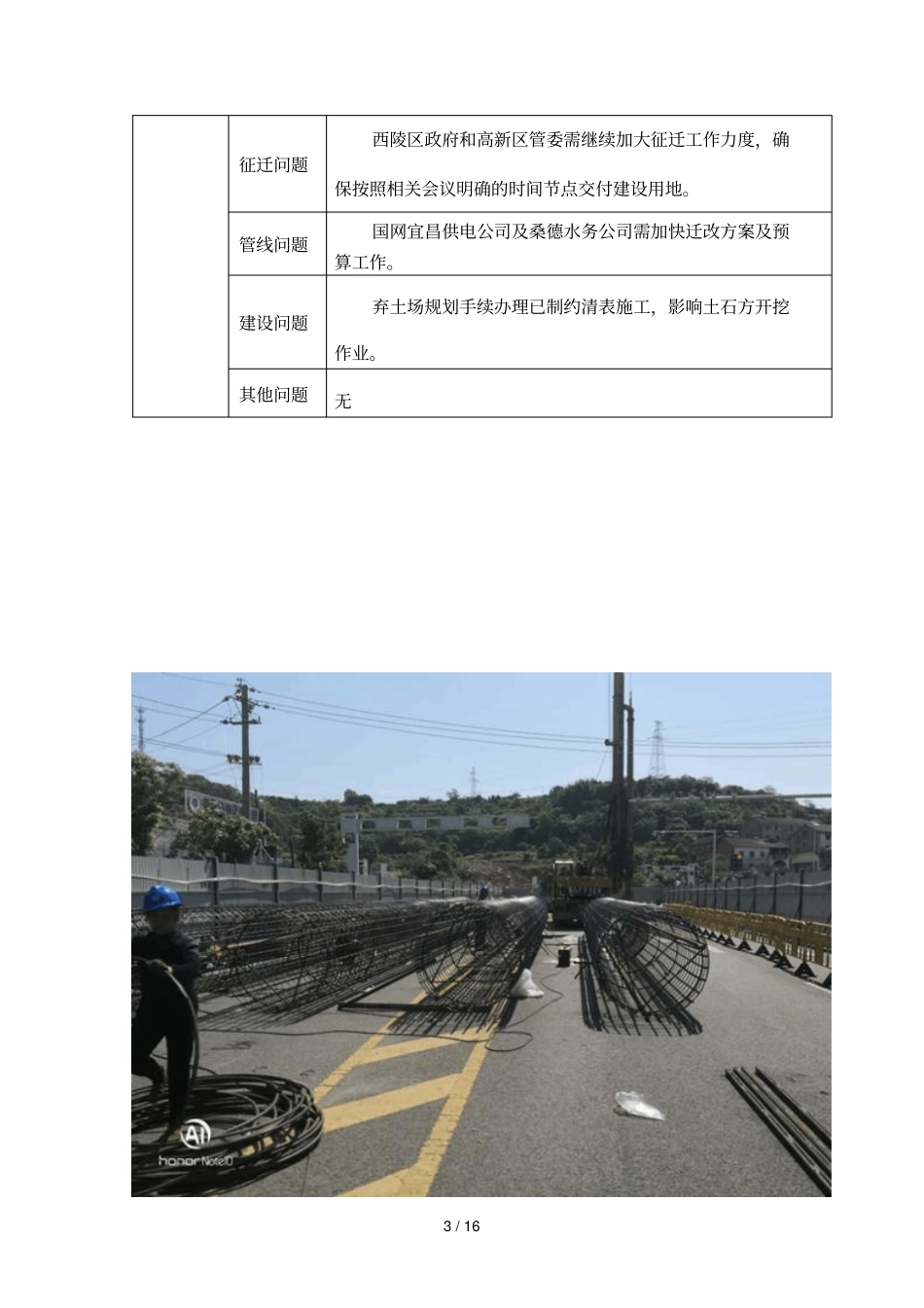

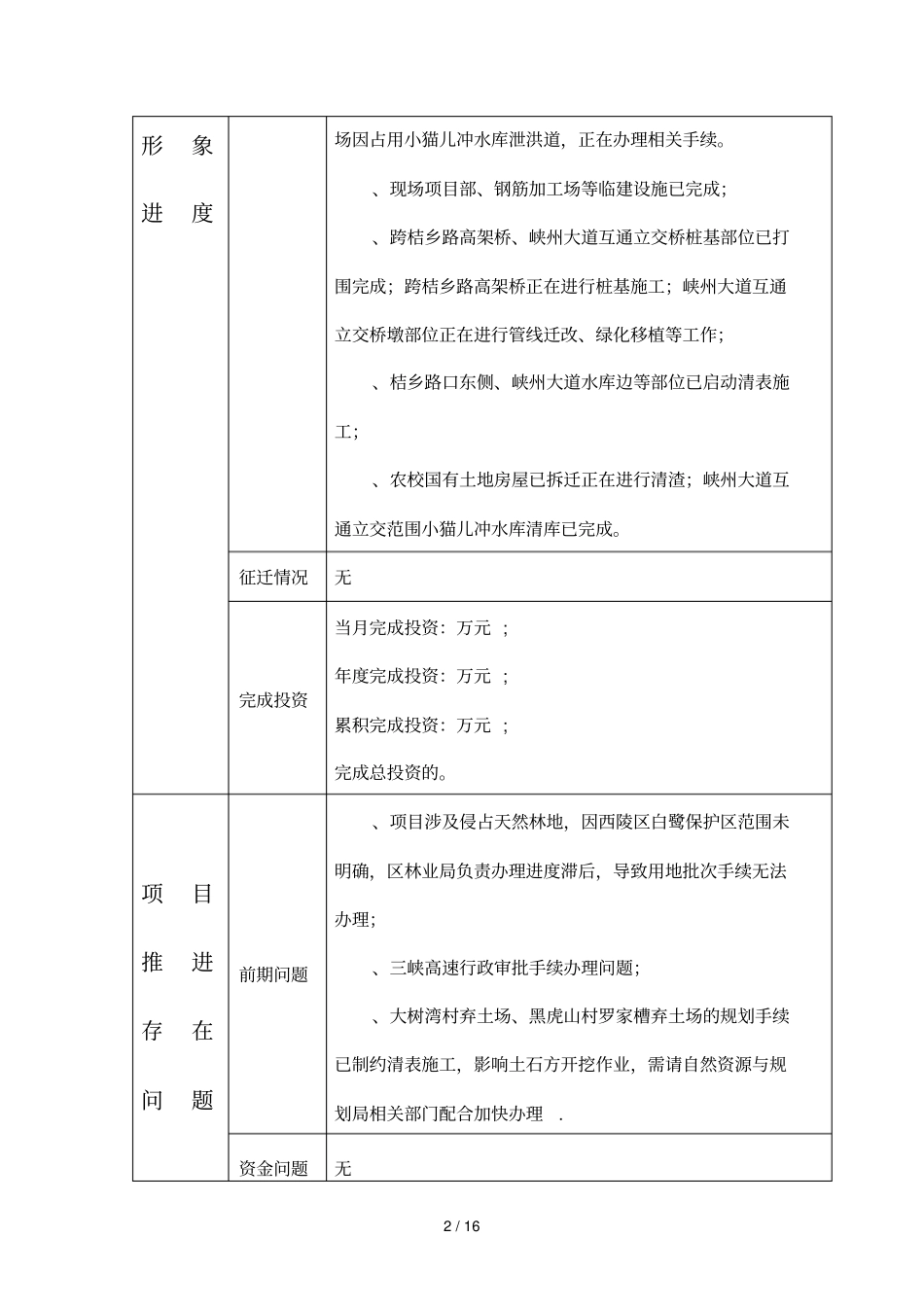

、现场项目部、钢筋加工场等临建设施已完成;、跨桔乡路高架桥、峡州大道互通立交桥桩基部位已打围完成;跨桔乡路高架桥正在进行桩基施工;峡州大道互通立交桥墩部位正在进行管线迁改、绿化移植等工作;、桔乡路口东侧、峡州大道水库边等部位已启动清表施工;、农校国有土地房屋已拆迁正在进行清渣;峡州大道互通立交范围小猫儿冲水库清库已完成
征迁情况无完成投资当月完成投资:万元;年度完成投资:万元;累积完成投资:万元;完成总投资的
项目推进存在问题前期问题、项目涉及侵占天然林地,因西陵区白鹭保护区范围未明确,区林业局负责办理进度滞后,导致用地批次手续无法办理;、三峡高速行政审批手续办理问题;、大树湾村弃土场、黑虎山村罗家槽弃土场的规划手续已制约清表施工,影响土石方开挖作业,需请自然资源与规划局相关部门配合加快办理
