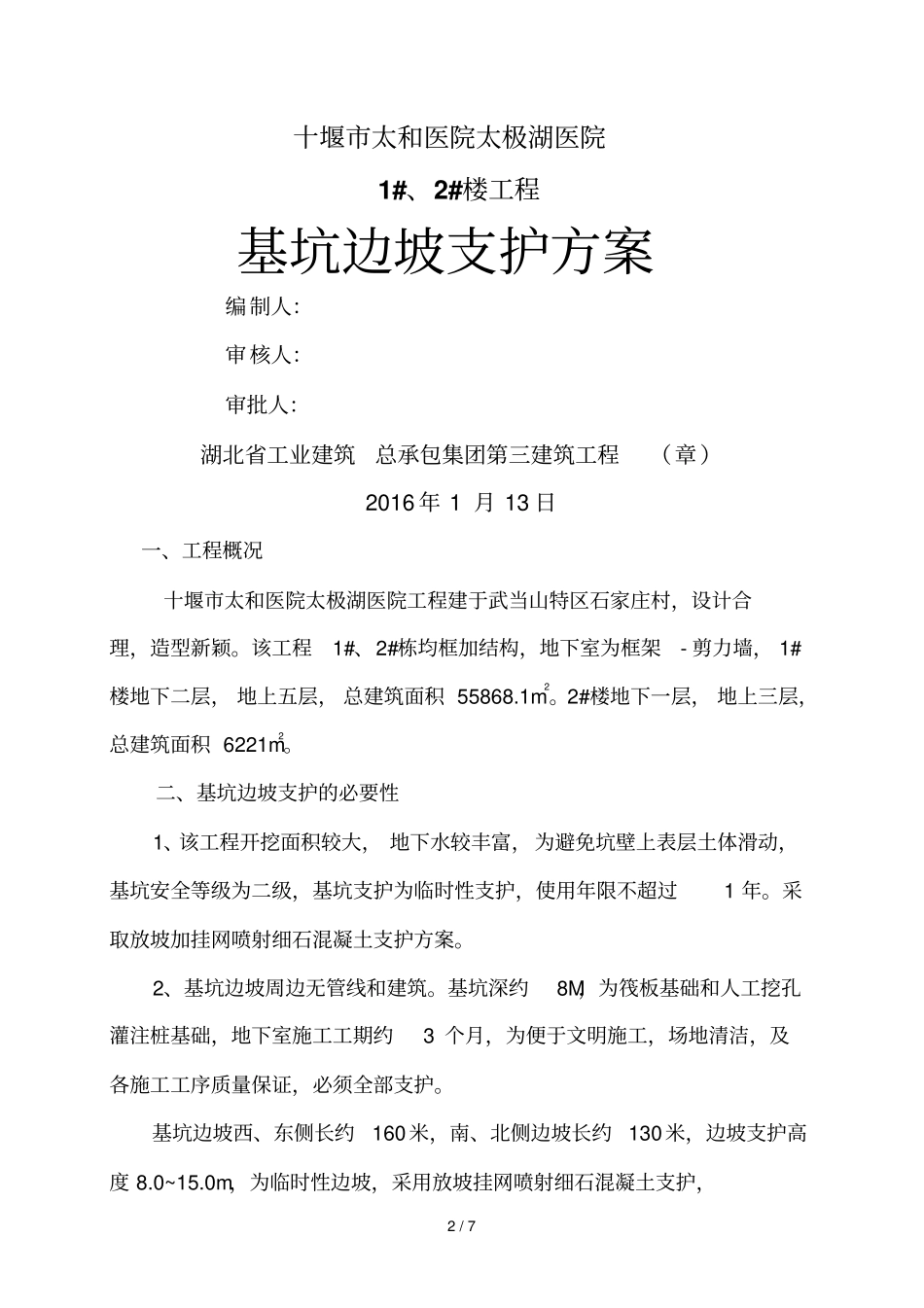

2/7十堰市太和医院太极湖医院1#、2#楼工程基坑边坡支护方案编制人:审核人:审批人:湖北省工业建筑总承包集团第三建筑工程(章)2016年1月13日一、工程概况十堰市太和医院太极湖医院工程建于武当山特区石家庄村,设计合理,造型新颖
该工程1#、2#栋均框加结构,地下室为框架-剪力墙,1#楼地下二层,地上五层,总建筑面积55868
2#楼地下一层,地上三层,总建筑面积6221m2
二、基坑边坡支护的必要性1、该工程开挖面积较大,地下水较丰富,为避免坑壁上表层土体滑动,基坑安全等级为二级,基坑支护为临时性支护,使用年限不超过1年
采取放坡加挂网喷射细石混凝土支护方案
2、基坑边坡周边无管线和建筑
基坑深约8M,为筏板基础和人工挖孔灌注桩基础,地下室施工工期约3个月,为便于文明施工,场地清洁,及各施工工序质量保证,必须全部支护
基坑边坡西、东侧长约160米,南、北侧边坡长约130米,边坡支护高度8

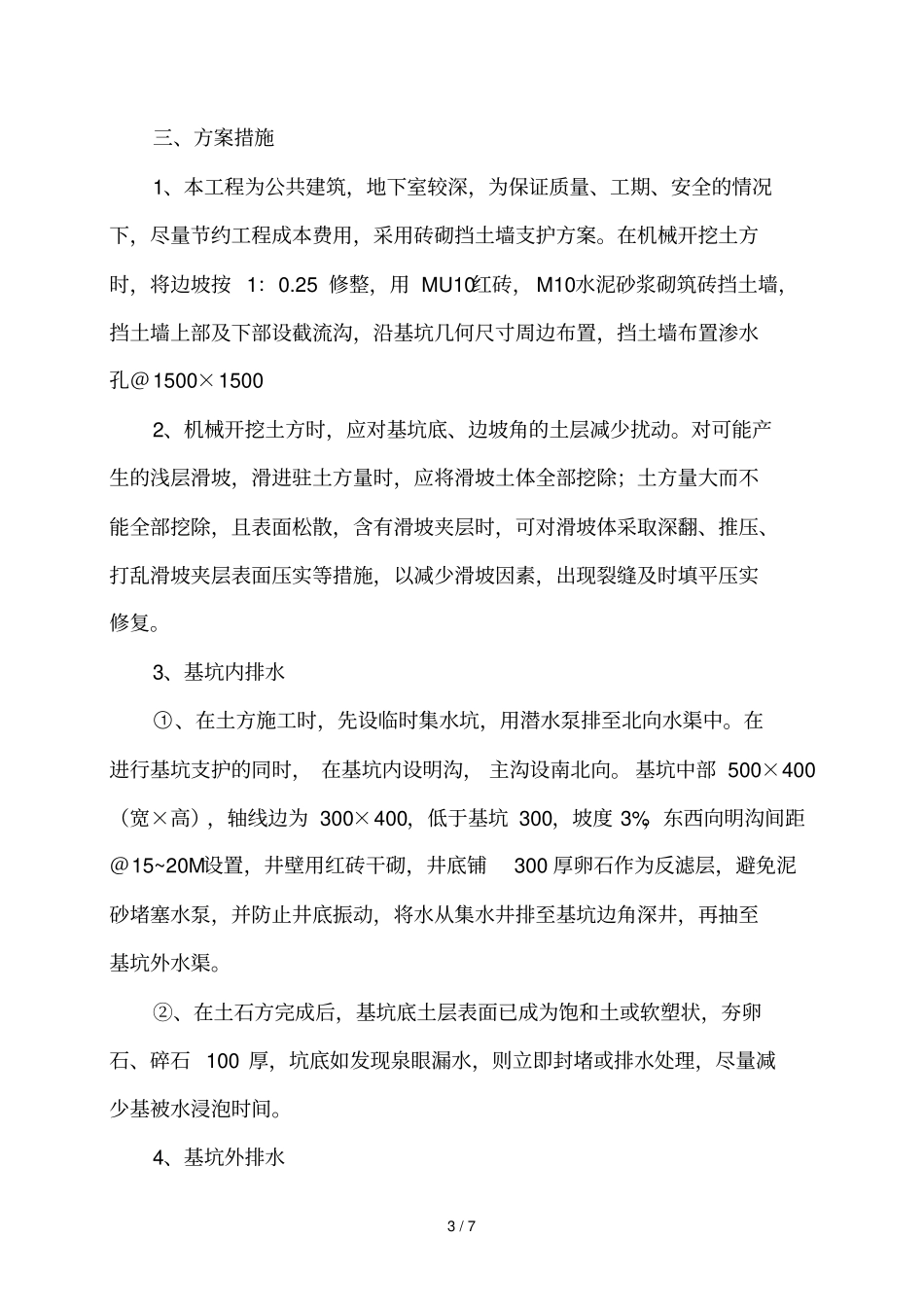

0m,为临时性边坡,采用放坡挂网喷射细石混凝土支护,3/7三、方案措施1、本工程为公共建筑,地下室较深,为保证质量、工期、安全的情况下,尽量节约工程成本费用,采用砖砌挡土墙支护方案
在机械开挖土方时,将边坡按
