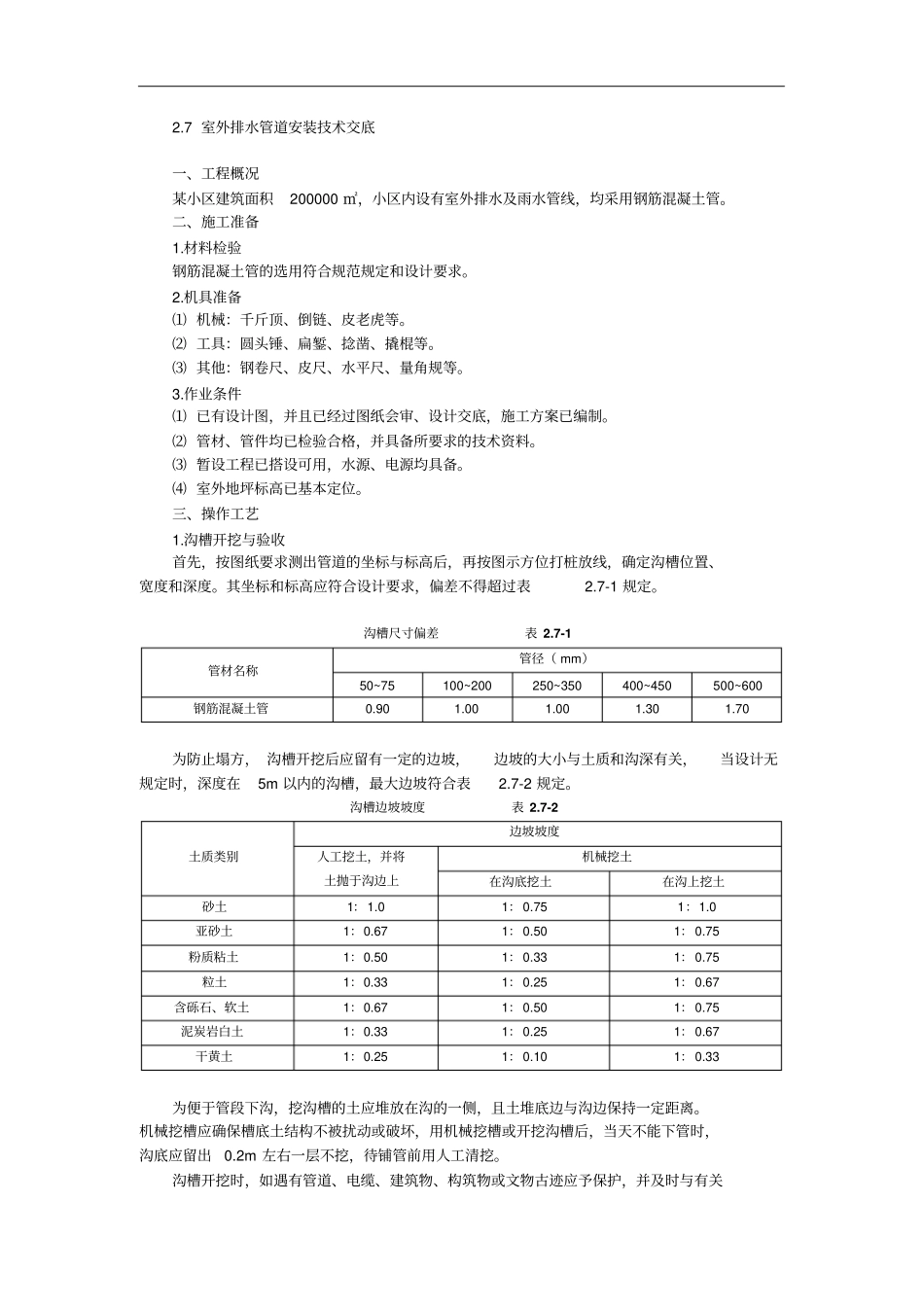

7室外排水管道安装技术交底一、工程概况某小区建筑面积200000㎡,小区内设有室外排水及雨水管线,均采用钢筋混凝土管
二、施工准备1
材料检验钢筋混凝土管的选用符合规范规定和设计要求
机具准备⑴机械:千斤顶、倒链、皮老虎等
⑵工具:圆头锤、扁錾、捻凿、撬棍等
⑶其他:钢卷尺、皮尺、水平尺、量角规等
作业条件⑴已有设计图,并且已经过图纸会审、设计交底,施工方案已编制
⑵管材、管件均已检验合格,并具备所要求的技术资料
⑶暂设工程已搭设可用,水源、电源均具备
⑷室外地坪标高已基本定位
三、操作工艺1
沟槽开挖与验收首先,按图纸要求测出管道的坐标与标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度
其坐标和标高应符合设计要求,偏差不得超过表2
沟槽尺寸偏差表2
7-1管材名称管径(mm)50~75100~200250~350400~450500~600钢筋混凝土管0
70为防止塌方,沟槽开挖后应留有一定的边坡,边坡的大小与土质和沟深有关,当设计无规定时,深度在5m以内的沟槽,最大边坡符合表2
沟槽边坡坡度表2
7-2土质类别边坡坡度人工挖土,并将土抛于沟边上机械挖土在沟底挖土在沟上挖土砂土1:1
0亚砂土1:0
75粉质粘土1:0
75粒土1:0
67含砾石、软土1:0
75泥炭岩白土1:0
67干黄土1:0
33为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边保持一定距离
机械挖槽应确保槽底土结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出0
2m左右一层不挖,待铺管前用人工清挖
沟槽开挖时,如遇有管道、电缆、建
