1三、工期保证体系及保证措施1、工期保证体系我公司将建立健全完善的工期保证体系(详见工期保证体系框图),项目部各部门相互配合,确保工期目标的实现

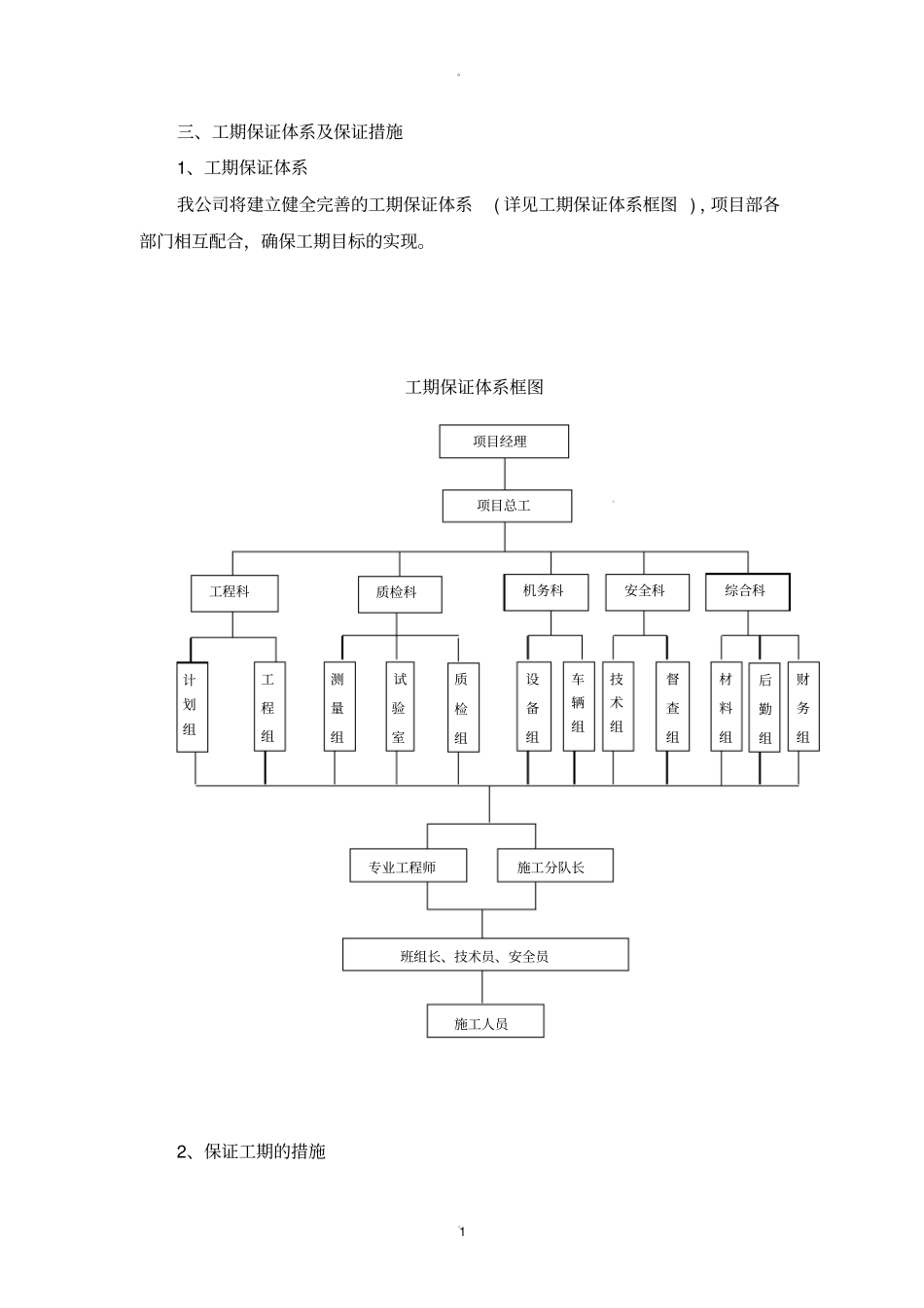

工期保证体系框图2、保证工期的措施材料组后勤组财务组项目经理计划组工程组测量组试验室质检科工程科安全科综合科机务科质检组设备组车辆组技术组督查组施工人员专业工程师施工分队长班组长、技术员、安全员项目总工
2工期目标是工程建设的一个主要指标,为保证全线及早建成通车,发挥社会效益,项目经理部将采取一切措施确保这一目标的实现
1组织保障:做到领导班子到位、管理人员到位、管理制度到位、现场服务到位、奖惩措施到位
2技术保障:配备足够的技术人员,组成技术攻关组,在每个工序开工前编制详细的施工方案和操作细则,专门研究和解决施工中出现的技术问题
运用网络技术优化施工设计,积极推广应用新技术、新材料、新工艺,提高劳动生产率
3计划保障:编制切实可行的施工进度计划,并在施工管理的全过程中严格遵照执行,抓好关键项目和关键工序施工进度,根据施工实际进展,及时调整施工计划,确保各项工作始终控制在按计划、有秩序的轨道上
4人员、设备保障:投入充足的人员、施工机械设备、车辆,所有设备车辆按一般负荷所需数量的110%配备,保证在使用高峰时不会因为某分设备损坏而造成停工
5施工调度保障:合理调配劳动力,根据各工序的需要随时抽调设备与人员,做到停人不停机,提高机械利用率
6资金保障:加强资金调度,保障工程的周转资金,确保工程材料有一定的储备量,供需时使用
7后勤保障:抓好职工生活、医疗、卫生、防病工作,保证职工有充分的精力和体力
生产、生活物资供应及时,解决职工的后顾之忧
8协调保障:尊重和服从业主、监理工程师的监督、指导,将各项工作做好,同时加强和当地村民和乡村级政府的联系,尽可能避免因为地方矛盾出现的停工
3机械管理制
