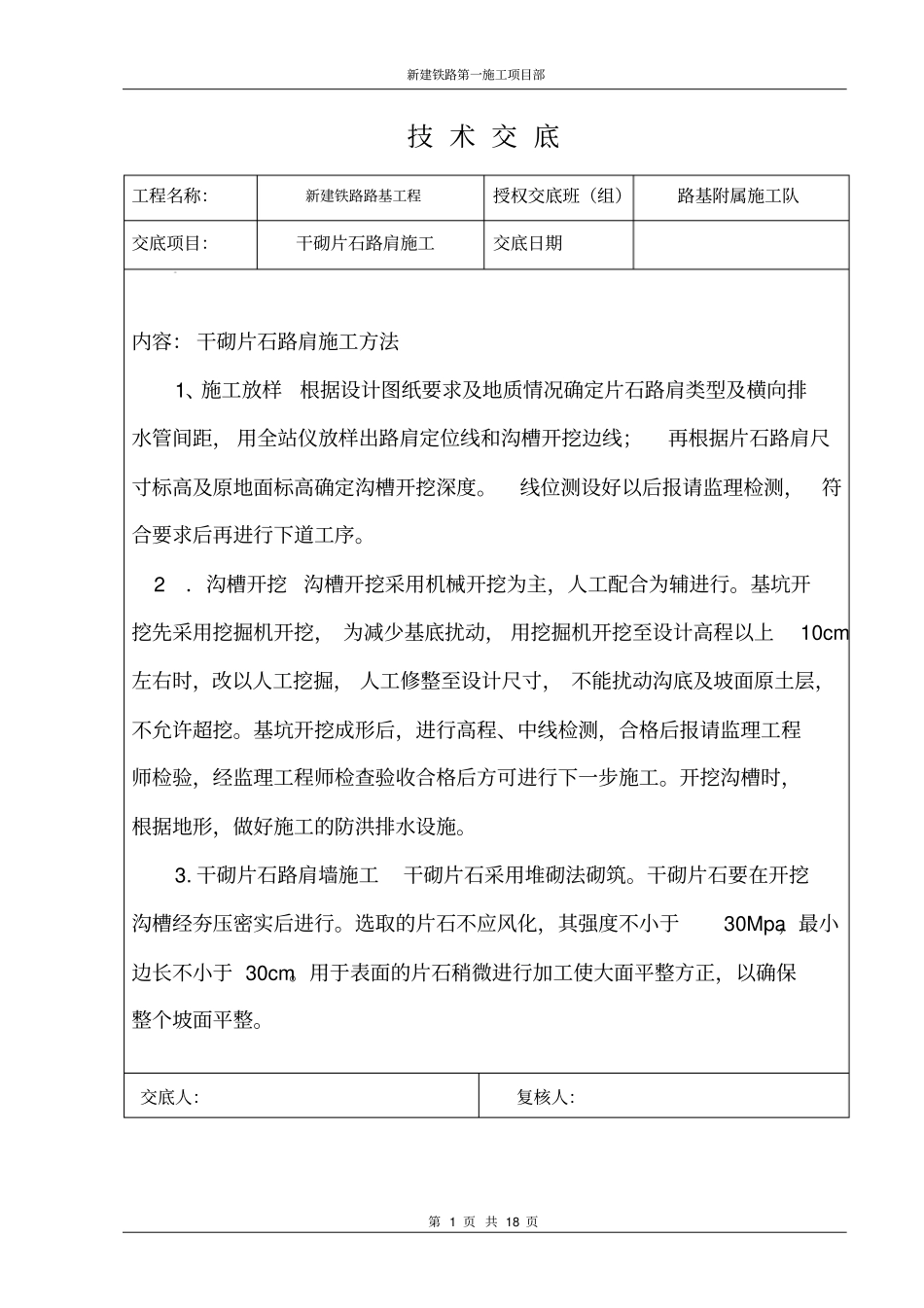

新建铁路第一施工项目部第1页共18页技术交底工程名称:新建铁路路基工程授权交底班(组)路基附属施工队交底项目:干砌片石路肩施工交底日期内容:干砌片石路肩施工方法1、施工放样根据设计图纸要求及地质情况确定片石路肩类型及横向排水管间距,用全站仪放样出路肩定位线和沟槽开挖边线;再根据片石路肩尺寸标高及原地面标高确定沟槽开挖深度
线位测设好以后报请监理检测,符合要求后再进行下道工序
2.沟槽开挖沟槽开挖采用机械开挖为主,人工配合为辅进行
基坑开挖先采用挖掘机开挖,为减少基底扰动,用挖掘机开挖至设计高程以上10cm左右时,改以人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
基坑开挖成形后,进行高程、中线检测,合格后报请监理工程师检验,经监理工程师检查验收合格后方可进行下一步施工
开挖沟槽时,根据地形,做好施工的防洪排水设施
干砌片石路肩墙施工干砌片石采用堆砌法砌筑
干砌片石要在开挖沟槽经夯压密实后进行
选取的片石不应风化,其强度不小于30Mpa,最小边长不小于30cm
用于表面的片石稍微进行加工使大面平整方正,以确保整个坡面平整

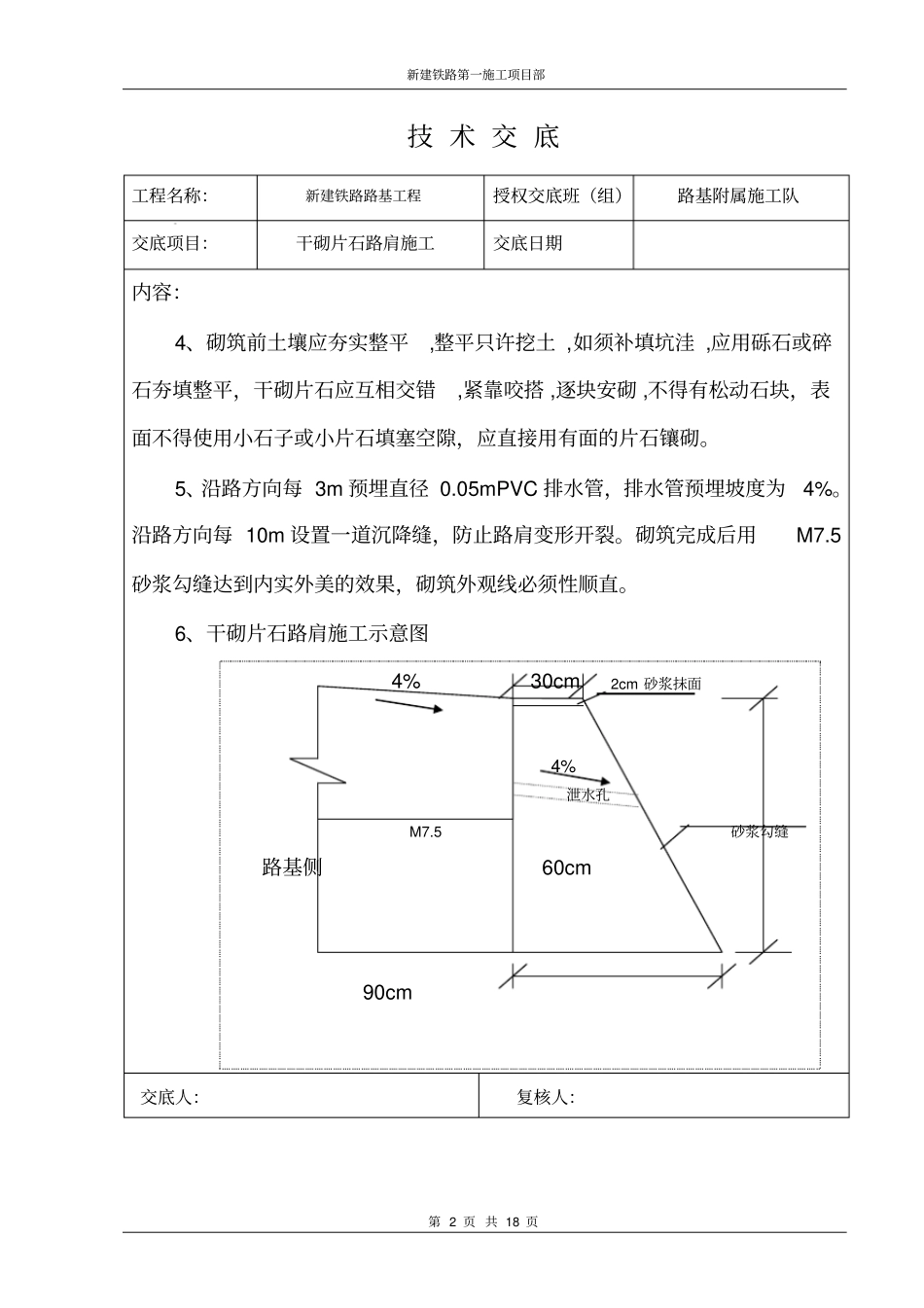

交底人:复核人:新建铁路第一施工项目部第2页共18页技术交底工程名称:新建铁路路基工程授权交底班(组)路基附属施工队交底项目:干砌片石路肩施工交底日期内容:4、砌筑前土壤应夯实整平,整平只许挖土,如须补填坑洼,应用砾石或碎石夯填整平,干砌片石应互相交错,紧靠咬搭,逐块安砌,不得有松动石块,表面不得使用小石子或小片石填塞空隙,应直接用有面的片石镶砌
5、沿路方向每3m预埋直径0
05mPVC排水管,排水管预埋坡度为4%
沿路方向每10m设置一道沉降缝,防止路肩变形开裂
砌筑完成后用M7
5砂浆勾缝达到内实外美的效果,砌筑外观线必须性顺直
6、干砌片石路肩施工示意图4%30cm2cm砂浆抹面4%泄水孔M7
5砂浆勾缝路基侧60cm90cm
