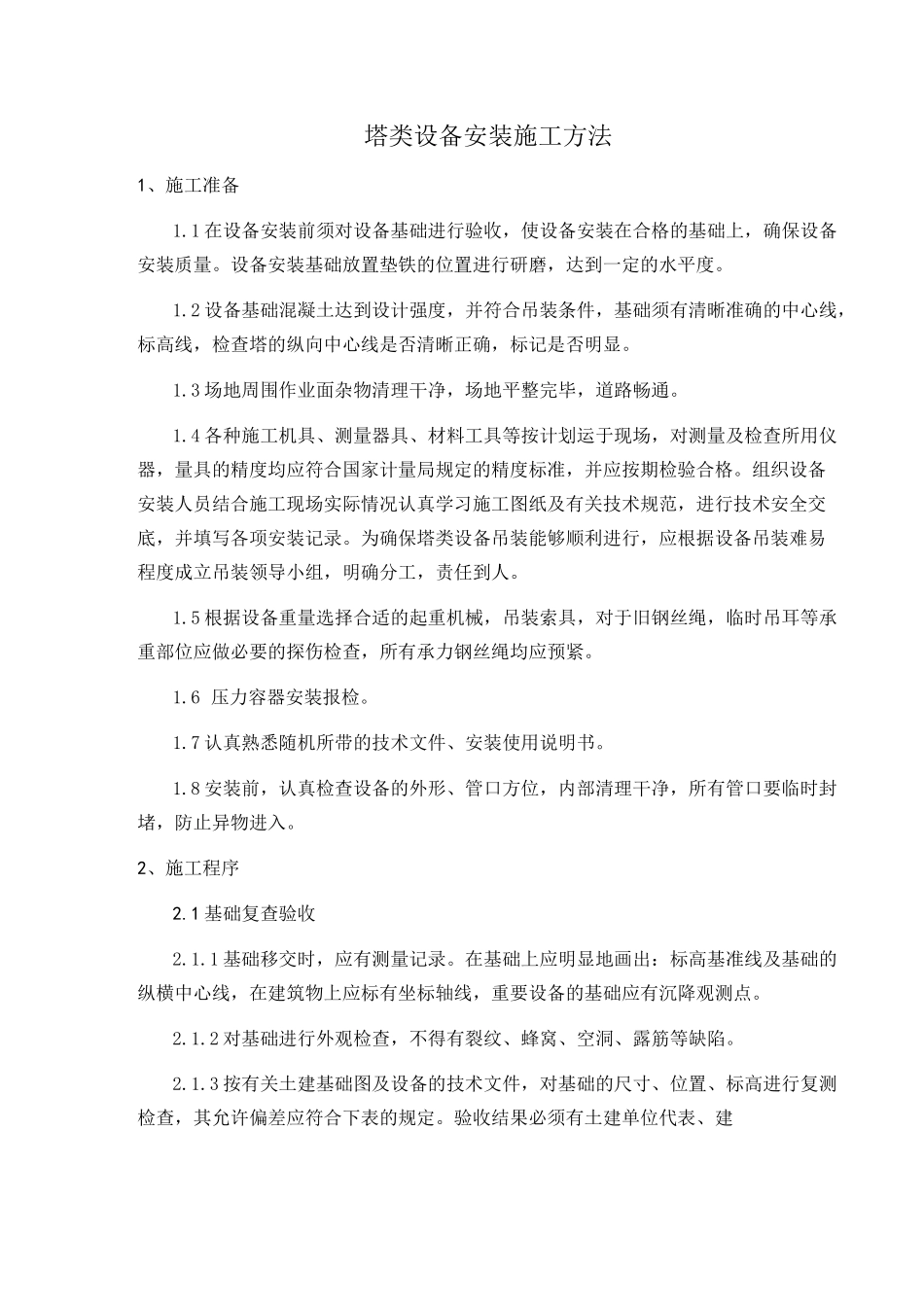

塔类设备安装施工方法1、施工准备1
1在设备安装前须对设备基础进行验收,使设备安装在合格的基础上,确保设备安装质量
设备安装基础放置垫铁的位置进行研磨,达到一定的水平度
2设备基础混凝土达到设计强度,并符合吊装条件,基础须有清晰准确的中心线,标高线,检查塔的纵向中心线是否清晰正确,标记是否明显
3场地周围作业面杂物清理干净,场地平整完毕,道路畅通
4各种施工机具、测量器具、材料工具等按计划运于现场,对测量及检查所用仪器,量具的精度均应符合国家计量局规定的精度标准,并应按期检验合格
组织设备安装人员结合施工现场实际情况认真学习施工图纸及有关技术规范,进行技术安全交底,并填写各项安装记录
为确保塔类设备吊装能够顺利进行,应根据设备吊装难易程度成立吊装领导小组,明确分工,责任到人
5根据设备重量选择合适的起重机械,吊装索具,对于旧钢丝绳,临时吊耳等承重部位应做必要的探伤检查,所有承力钢丝绳均应预紧
6压力容器安装报检
7认真熟悉随机所带的技术文件、安装使用说明书
8安装前,认真检查设备的外形、管口方位,内部清理干净,所有管口要临时封堵,防止异物进入
2、施工程序2
1基础复查验收2
1基础移交时,应有测量记录
在基础上应明显地画出:标高基准线及基础的纵横中心线,在建筑物上应标有坐标轴线,重要设备的基础应有沉降观测点
2对基础进行外观检查,不得有裂纹、蜂窝、空洞、露筋等缺陷

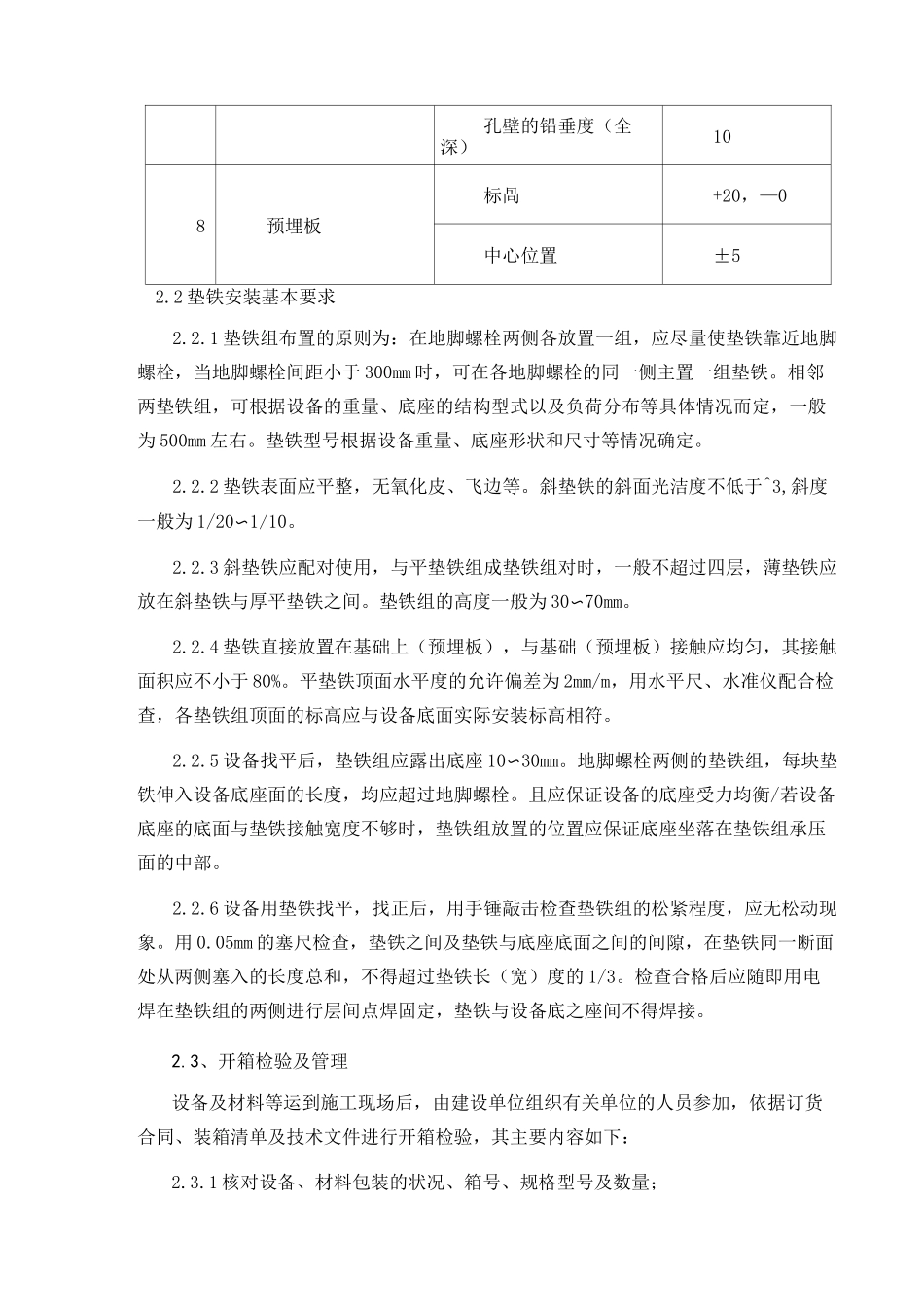

3按有关土建基础图及设备的技术文件,对基础的尺寸、位置、标高进行复测检查,其允许偏差应符合下表的规定
验收结果必须有土建单位代表、建设单位代表、监理公司、安装单位四方签字
4设备安装前应对基础做如下工作:2
1需二次灌浆的基础表面,应铲出麻面,表面不允许有油污或疏松层2
2放置垫铁处的基础表面应铲平,其水平度允许偏差为2mm/m
