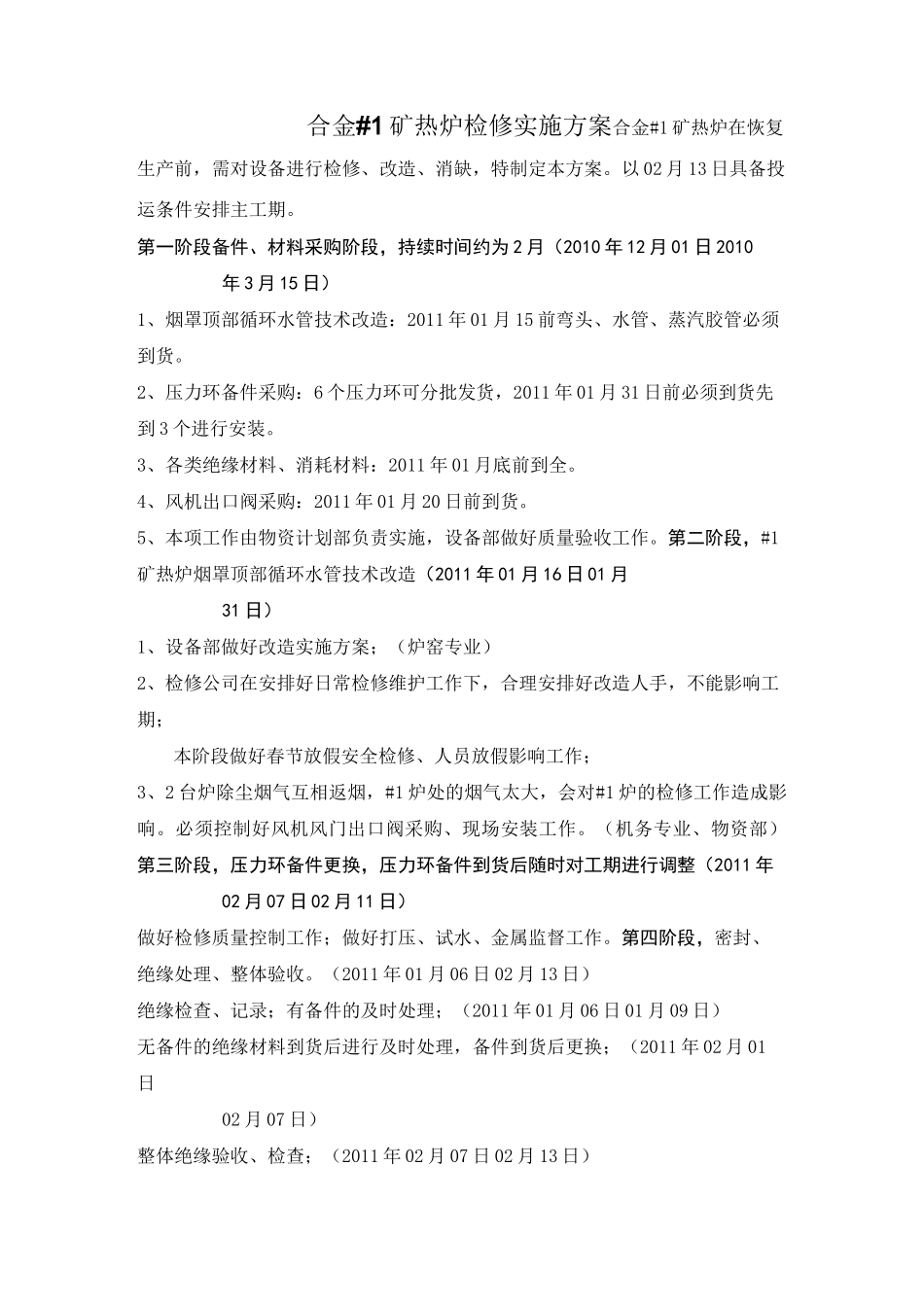

合金#1矿热炉检修实施方案合金#1矿热炉在恢复生产前,需对设备进行检修、改造、消缺,特制定本方案
以02月13日具备投运条件安排主工期
第一阶段备件、材料采购阶段,持续时间约为2月(2010年12月01日2010年3月15日)1、烟罩顶部循环水管技术改造:2011年01月15前弯头、水管、蒸汽胶管必须到货
2、压力环备件采购:6个压力环可分批发货,2011年01月31日前必须到货先到3个进行安装
3、各类绝缘材料、消耗材料:2011年01月底前到全
4、风机出口阀采购:2011年01月20日前到货
5、本项工作由物资计划部负责实施,设备部做好质量验收工作
第二阶段,#1矿热炉烟罩顶部循环水管技术改造(2011年01月16日01月31日)1、设备部做好改造实施方案;(炉窑专业)2、检修公司在安排好日常检修维护工作下,合理安排好改造人手,不能影响工期;本阶段做好春节放假安全检修、人员放假影响工作;3、2台炉除尘烟气互相返烟,#1炉处的烟气太大,会对#1炉的检修工作造成影响
必须控制好风机风门出口阀采购、现场安装工作
(机务专业、物资部)第三阶段,压力环备件更换,压力环备件到货后随时对工期进行调整(2011年02月07日02月11日)做好检修质量控制工作;做好打压、试水、金属监督工作

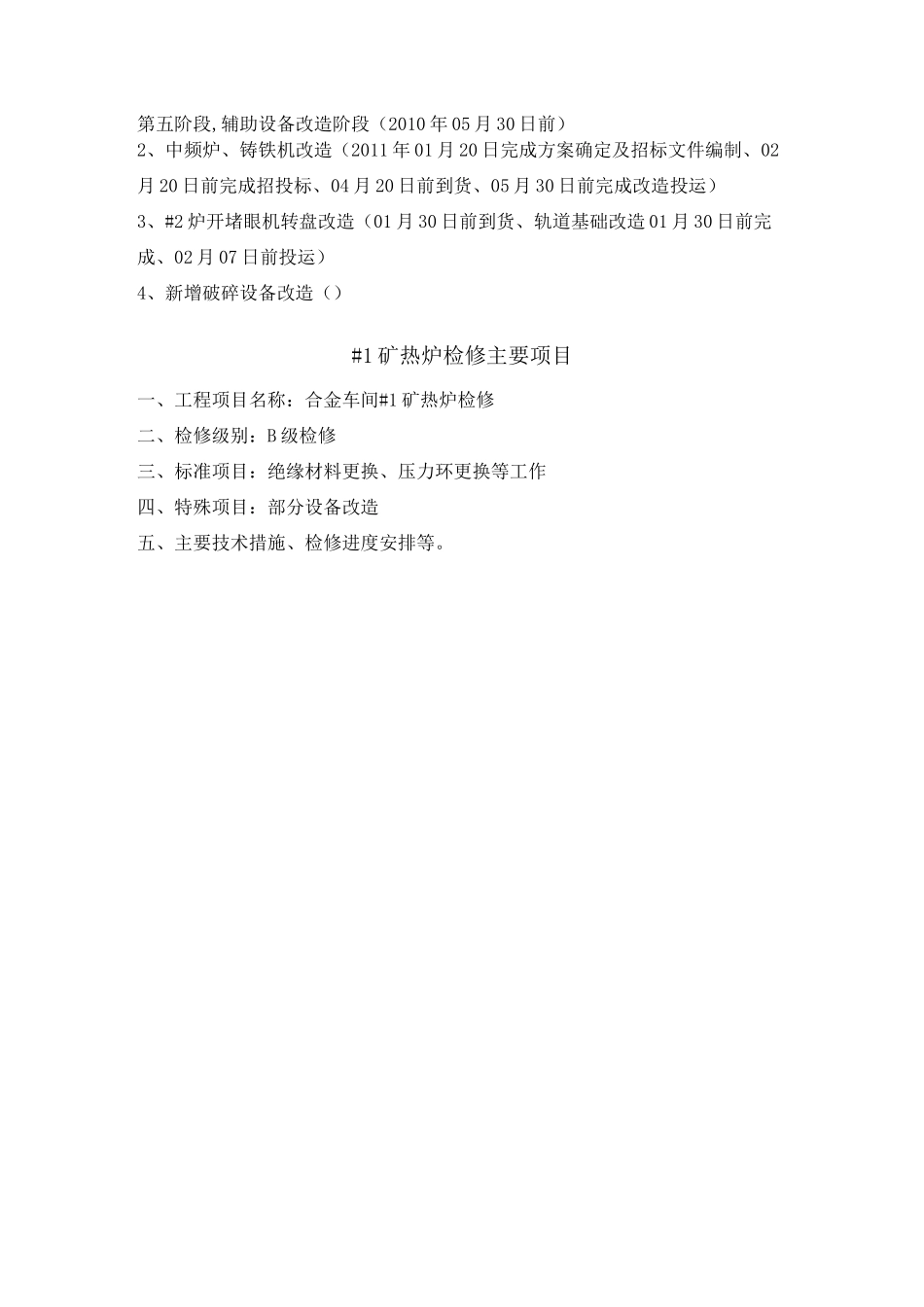

第四阶段,密封、绝缘处理、整体验收
