强夯施工技术交底一、强夯施工要求1.地基处理范围本次强夯处理范围为大唐国际阜新煤制天然气项目建设场地填方区范围内
2.地基处理依据《建筑地基处理技术规范》JGJ79-2002《建筑地基基础工程施工质量验收规范》GBJ50202-2002本工程地质勘察报告本工程试夯检测报告辽宁大唐阜新煤制天然气项目厂平控制图辽宁大唐阜新煤制天然气项目厂区土方图3.强夯前准备3
1强夯区基底上的树墩及主根应拔掉,草皮及水塘中的积水、淤泥、杂物应予清除,土方工程施工前应对全厂表层耕植土进行清理,清理厚度控制在0
2m左右,并将基底碾压密实;在沟渠或池塘上填方前,应根据实际情况采用排水疏干、挖除淤泥等方法处理后,先局部分层压实至自然地面
2当填方基底坡度大于20%时,应先整平基底,使其成为高宽比为1:2的若干台阶(每级台阶高≤500毫米),以防止填方沿坡面滑动;3
3土方工程施工前,应拆除界区内原有地下构筑物,如地下管道,涵洞等,以利于后期建筑物基础施工和基础稳定
4.主要技术要求4
1强夯终夯面标高应比初平设计地面标高低1
5米,终夯面至初平设计地面标高1

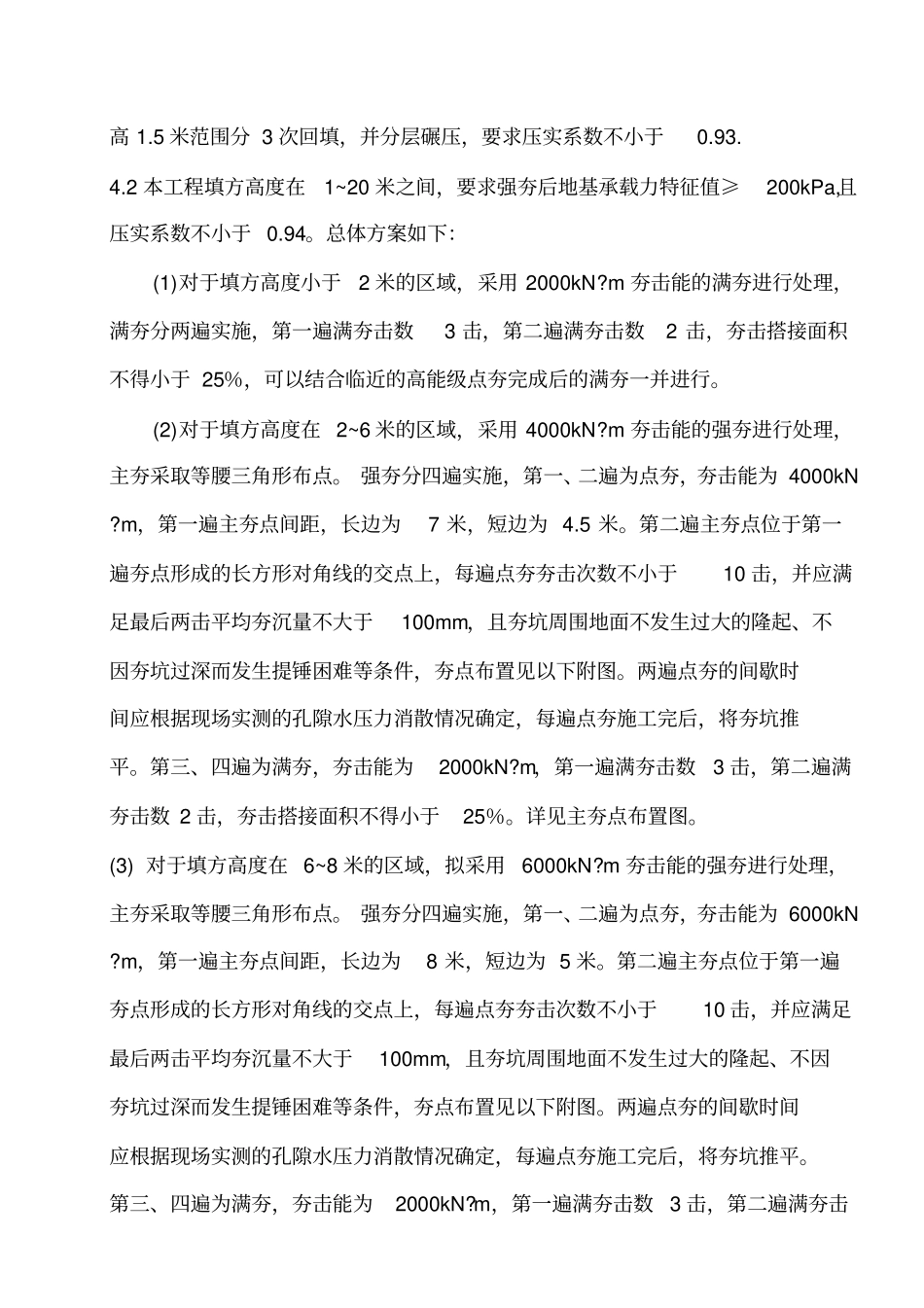

5米范围分3次回填,并分层碾压,要求压实系数不小于0
2本工程填方高度在1~20米之间,要求强夯后地基承载力特征值≥200kPa,且压实系数不小于0
总体方案如下:(1)对于填方高度小于2米的区域,采用2000kN
m夯击能的满夯进行处理,满夯分两遍实施,第一遍满夯击数3击,第二遍满夯击数2击,夯击搭接面积不得小于25%,可以结合临近的高能级点夯完成后的满夯一并进行
(2)对于填方高度在2~6米的区域,采用4000kN
m夯击能的强夯进行处理,主夯采取等腰三角形布点
强夯分四遍实施,第一、二遍为点夯,夯击能为4000kN
m,第一遍主夯点间距,长边为7米,短边为4
第二遍主夯点位于第一遍夯点形成的长方形对角线的交点上
