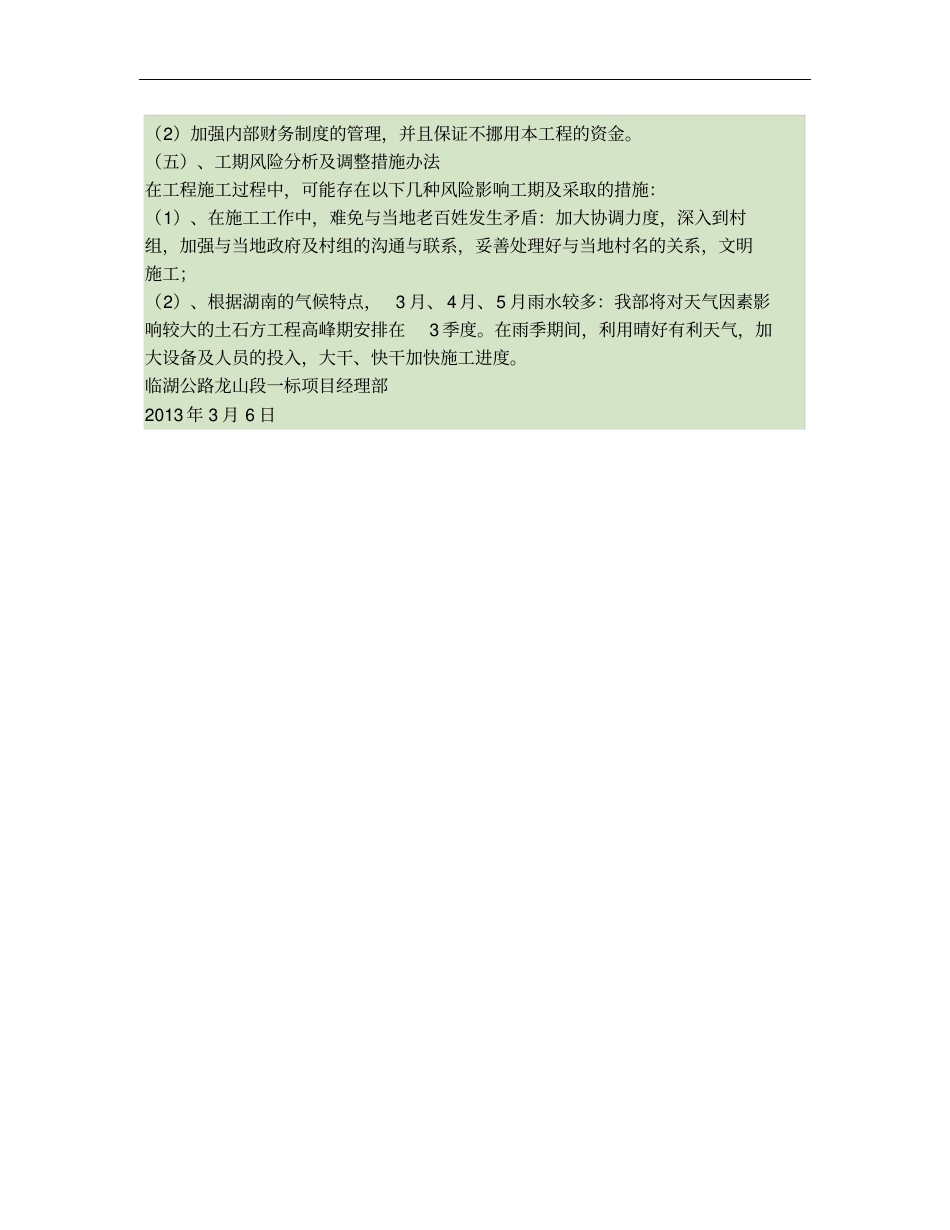

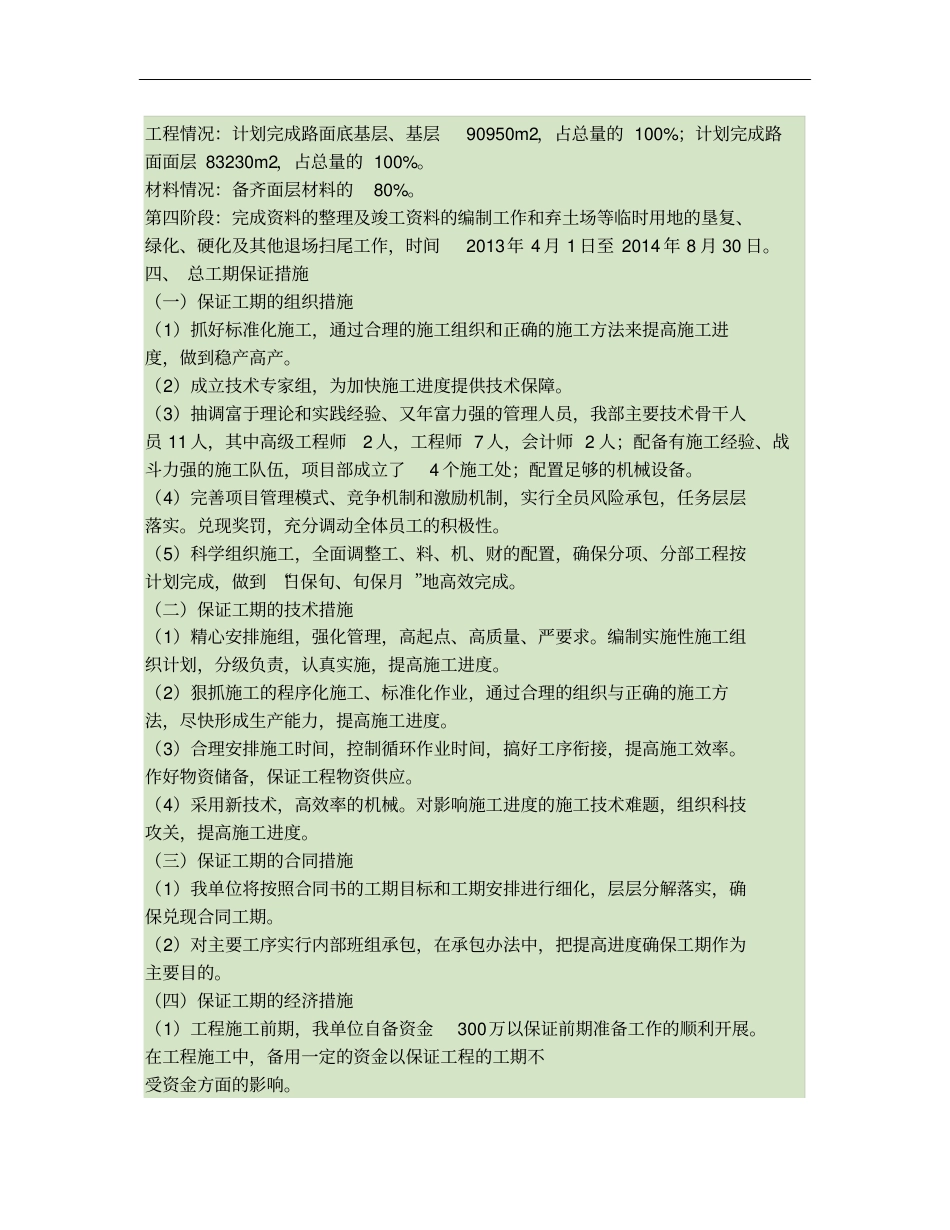

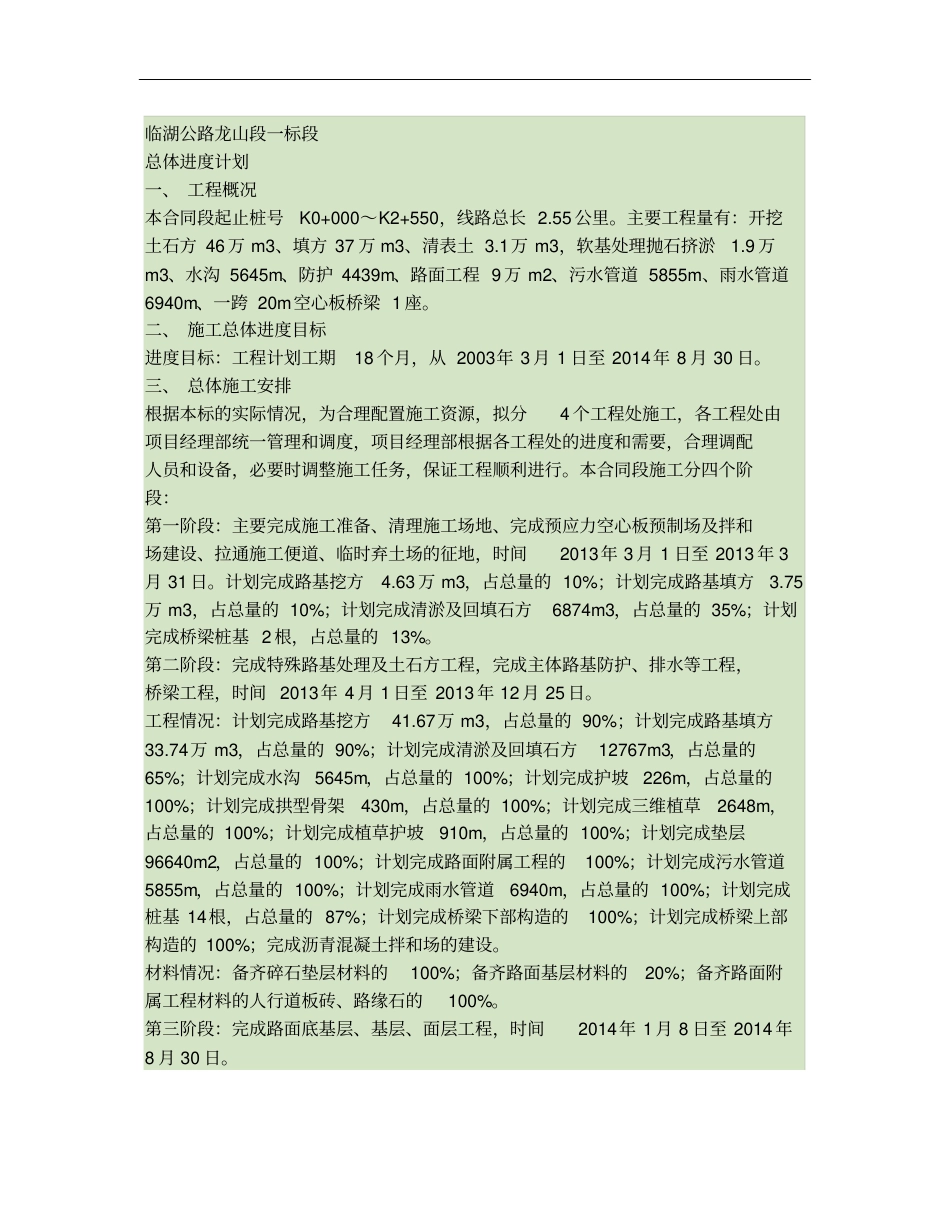

临湖公路龙山段一标段总体进度计划一、工程概况本合同段起止桩号K0+000~K2+550,线路总长2
主要工程量有:开挖土石方46万m3、填方37万m3、清表土3
1万m3,软基处理抛石挤淤1
9万m3、水沟5645m、防护4439m、路面工程9万m2、污水管道5855m、雨水管道6940m、一跨20m空心板桥梁1座
二、施工总体进度目标进度目标:工程计划工期18个月,从2003年3月1日至2014年8月30日
三、总体施工安排根据本标的实际情况,为合理配置施工资源,拟分4个工程处施工,各工程处由项目经理部统一管理和调度,项目经理部根据各工程处的进度和需要,合理调配人员和设备,必要时调整施工任务,保证工程顺利进行
本合同段施工分四个阶段:第一阶段:主要完成施工准备、清理施工场地、完成预应力空心板预制场及拌和场建设、拉通施工便道、临时弃土场的征地,时间2013年3月1日至2013年3月31日
计划完成路基挖方4
63万m3,占总量的10%;计划完成路基填方3
75万m3,占总量的10%;计划完成清淤及回填石方6874m3,占总量的35%;计划完成桥梁桩基2根,占总量的13%
第二阶段:完成特殊路基处理及土石方工程,完成主体路基防护、排水等工程,桥梁工程,时间2013年4月1日至2013年12月25日
工程情况:计划完成路基挖方41
67万m3,占总量的90%;计划完成路基填方33
74万m3,占总量的90%;计划完成清淤及回填石方12767m3,占总量的65%;计划完成水沟5645m,占总量的100%;计划完成护坡226m,占总量的100%;计划完成拱型骨架430m,占总量的100%;计划完成三维植草2648m,占总量的100%;计划完成植草护坡910m,占总量的100%;计划完成垫层96640m2,占总量的100%;计划完成路面附属工程的100%;计划完成污水管道5
