观音岩水库工程截流阶段验收申请报告项目法人:2014年10月27日一、工程基本情况观音岩水库工程坝址位于阿戛乡仲河村观音岩,库区跨越阿戛乡、盐井乡和勺米乡,水库所在河流为月亮河干流上游巴都河河段,属珠江流域西江水系北盘江一级支流,水库坝址以上集雨面积97
观音岩水库工程任务为:工业供水,灌溉及人畜饮水,兼顾发电
水库正常蓄水位1430
00m,正常蓄水位以下库容1980万m3;校核洪水位1432
25m,总库容2167万m3;死水位1382
5m,死库容251万m3,兴利库容1532
万m3,工程规模为III等中型
水库年供水量2609
3万m3,其中P=97%工业供水量1902
6万m3P=80%农业灌溉供水量为553
3万m3,P=95%人畜引水供水量为153
水库利用弃水发电,装机容量3200kw,远期发电量为684万kw·h,年利用小时数为2025h
本工程由大坝枢纽、发电厂房及供水工程三大部分组成,主要建设内容有碾压混凝土双曲拱坝、坝顶溢流表孔、左岸方空底孔、左岸取水口、发电引水系统、厂房及供水管道等组成,大坝为碾压混凝土双曲拱坝,设计最大坝高109m,坝顶高程1434m,坝顶中心弧长267
二、验收主要内容本次验收的主要内容:1、导流洞的运行情况2、库底清理3、截流后雍水水位以下的移民搬迁及安置情况4、检查截流措施及准备工作落实情况
三、工程验收条件的检查结果1、截流阶段验收涉及分部工程,共45个单元工程,已完成45个单元工程验收,合格率100%,其中优良单元工程36个,优良率80%
该分部工程质量等级为优良
目前已经完成一个主汛期的导流任务,运行良好
2、库底清理基本完成;雍水水位以下移民搬迁、安置工作完成、围堰填筑除预留缺口外均已完成,施工机械、人员准备就绪

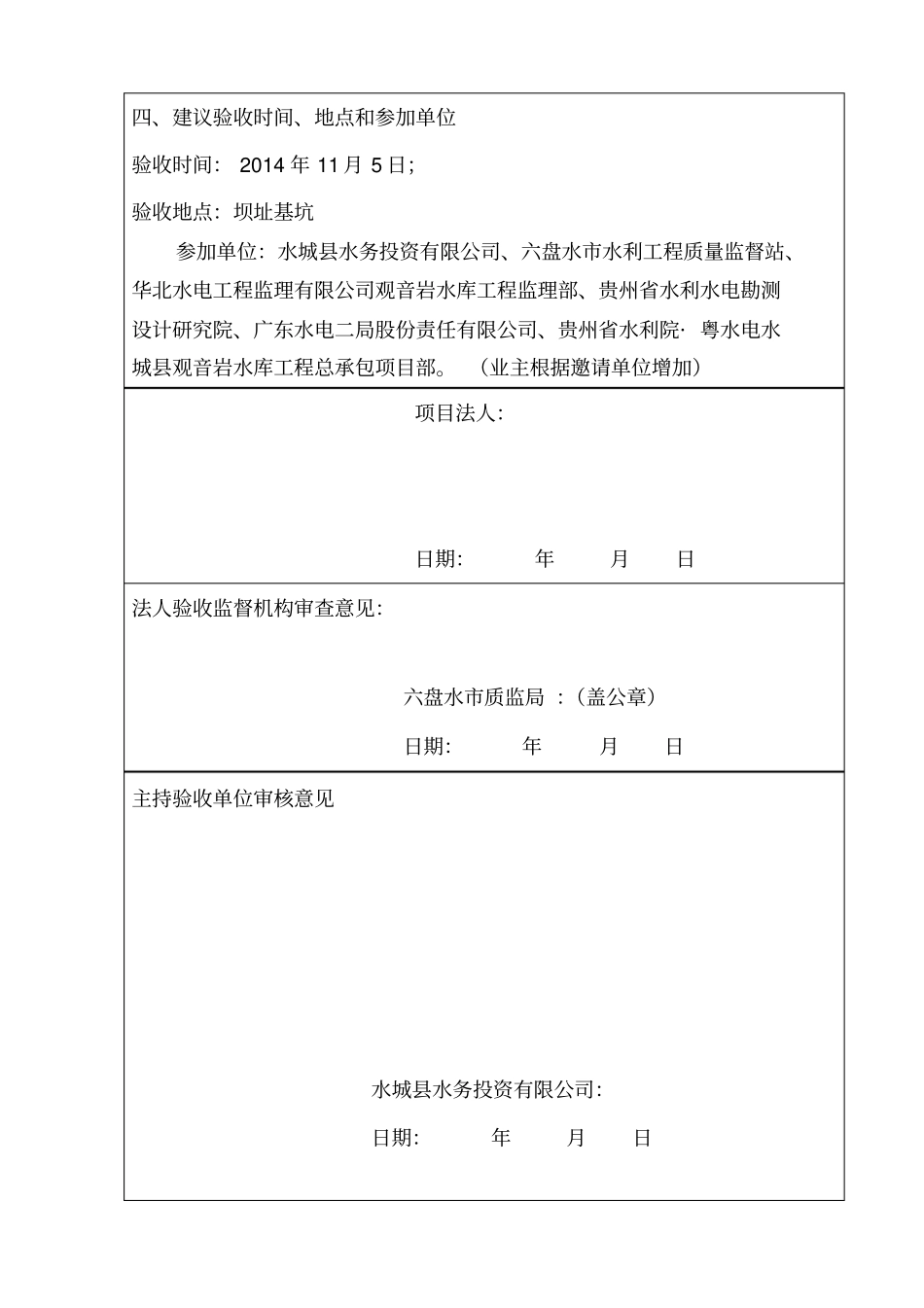

四、建议验收时间、地点和参加单位验收时间:2014年11月5日;验收地
