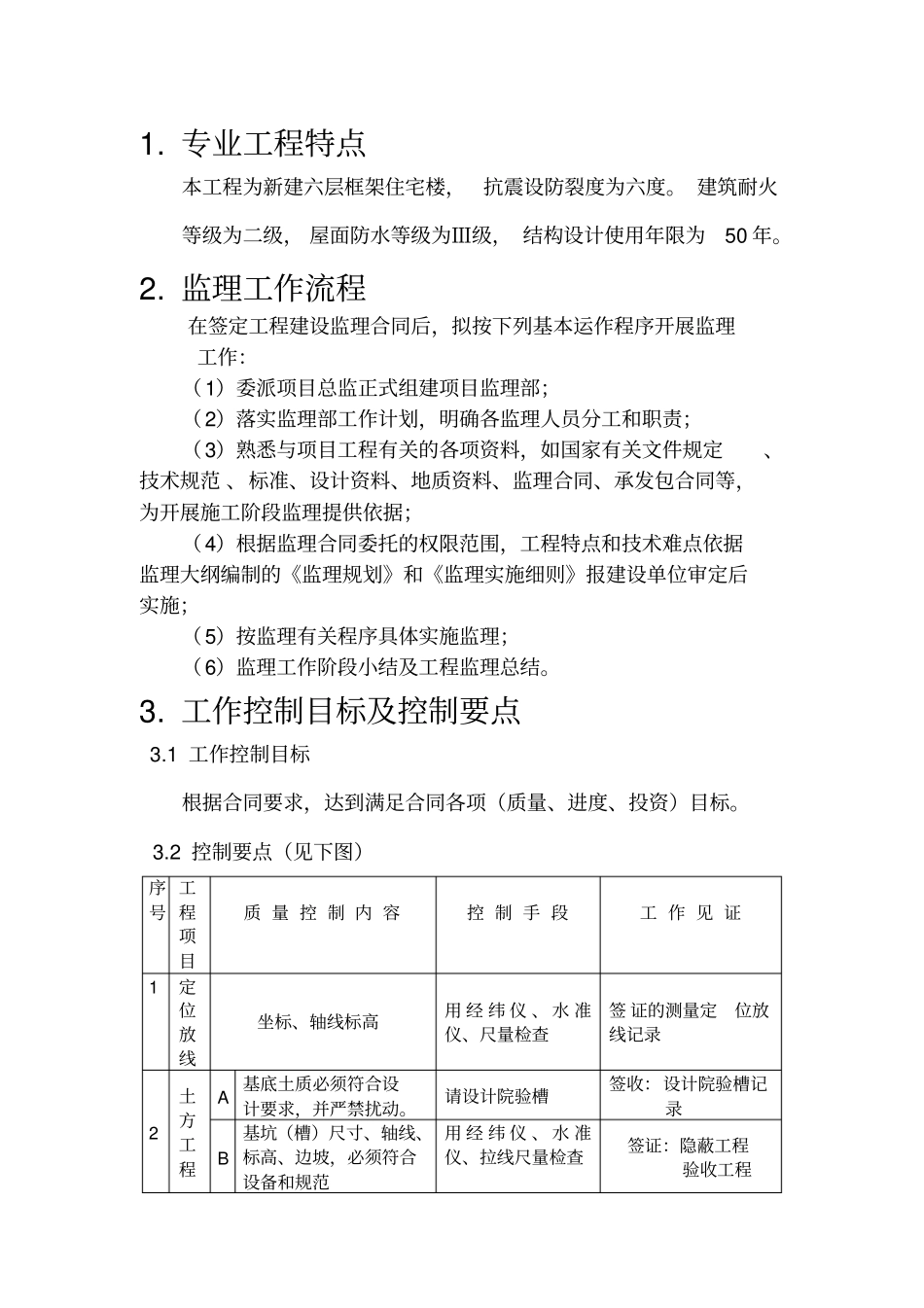

专业工程特点本工程为新建六层框架住宅楼,抗震设防裂度为六度
建筑耐火等级为二级,屋面防水等级为Ⅲ级,结构设计使用年限为50年
监理工作流程在签定工程建设监理合同后,拟按下列基本运作程序开展监理工作:(1)委派项目总监正式组建项目监理部;(2)落实监理部工作计划,明确各监理人员分工和职责;(3)熟悉与项目工程有关的各项资料,如国家有关文件规定、技术规范、标准、设计资料、地质资料、监理合同、承发包合同等,为开展施工阶段监理提供依据;(4)根据监理合同委托的权限范围,工程特点和技术难点依据监理大纲编制的《监理规划》和《监理实施细则》报建设单位审定后实施;(5)按监理有关程序具体实施监理;(6)监理工作阶段小结及工程监理总结
工作控制目标及控制要点3
1工作控制目标根据合同要求,达到满足合同各项(质量、进度、投资)目标
2控制要点(见下图)序号工程项目质量控制内容控制手段工作见证1定位放线坐标、轴线标高用经纬仪、水准仪、尺量检查签证的测量定位放线记录2土方工程A基底土质必须符合设计要求,并严禁扰动
请设计院验槽签收:设计院验槽记录B基坑(槽)尺寸、轴线、标高、边坡,必须符合设备和规范用经纬仪、水准仪、拉线尺量检查签证:隐蔽工程验收工程C回填土要分层夯实取样测定夯实后的干土质量密度签证:检测报告D土方量的测量计算签证:测量成果表4

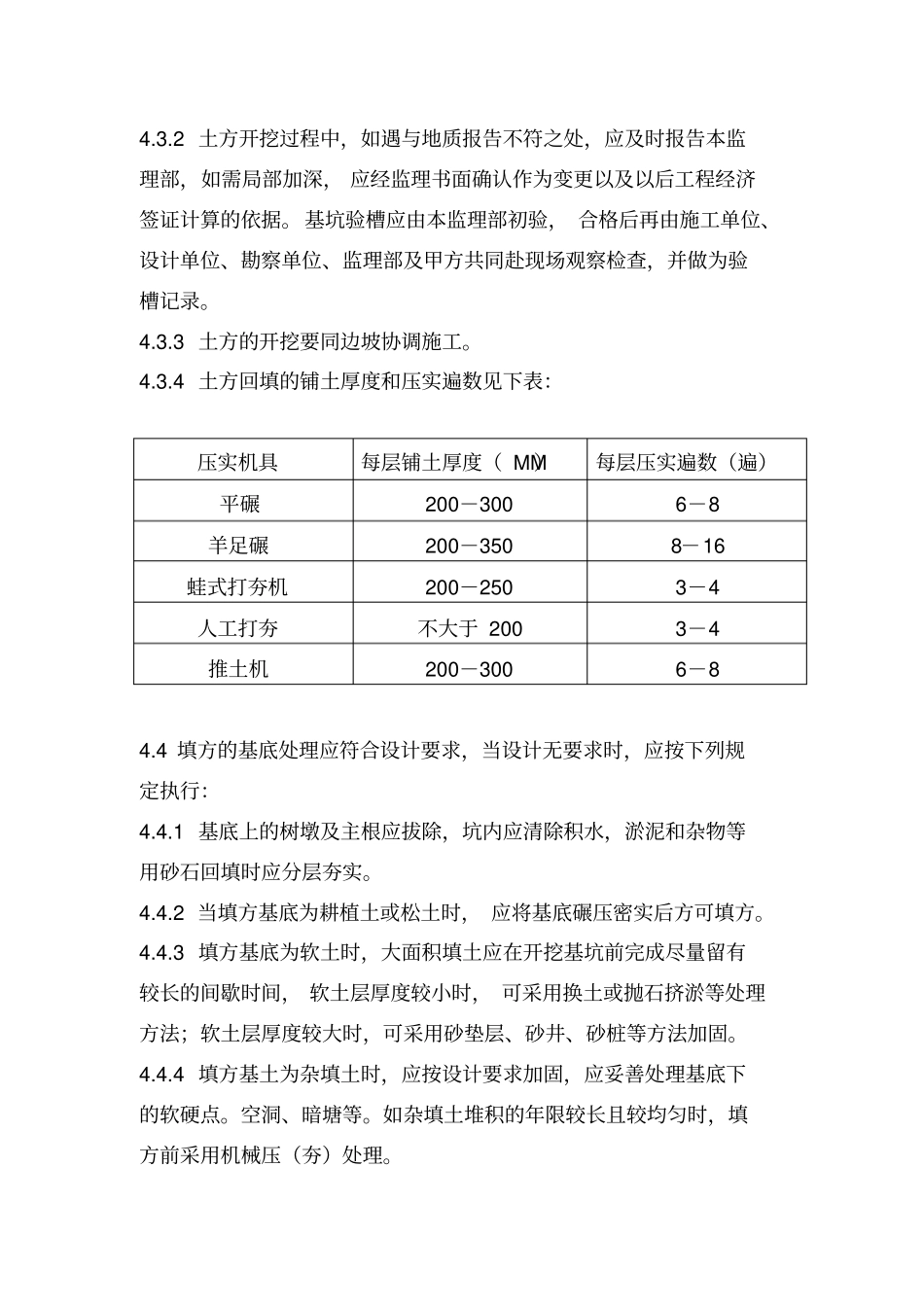

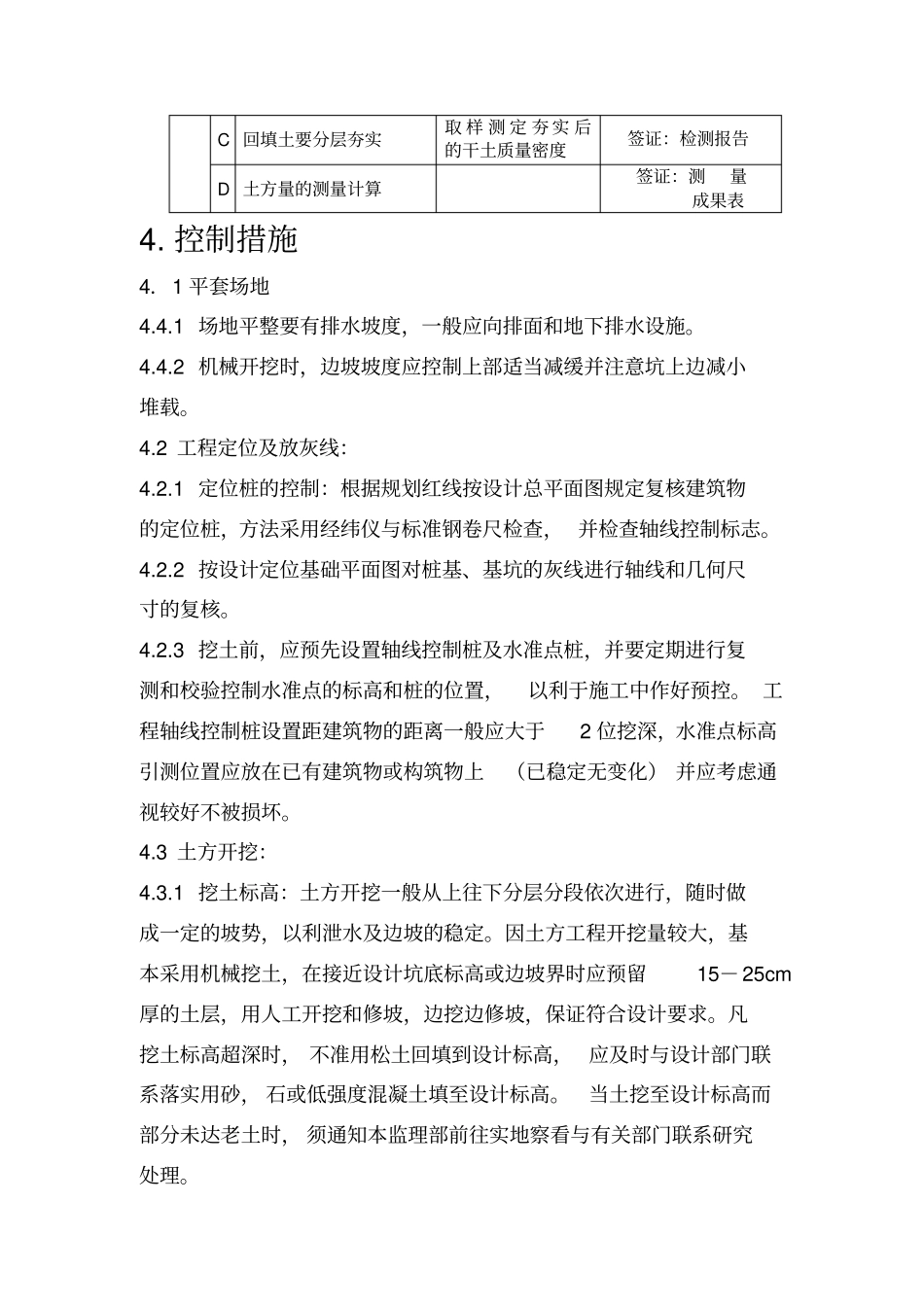

控制措施4.1平套场地4
1场地平整要有排水坡度,一般应向排面和地下排水设施
2机械开挖时,边坡坡度应控制上部适当减缓并注意坑上边减小堆载
2工程定位及放灰线:4
1定位桩的控制:根据规划红线按设计总平面图规定复核建筑物的定位桩,方法采用经纬仪与标准钢卷尺检查,并检查轴线控制标志
2按设计定位基础平面图对桩基、基坑的灰线进行轴线和几何尺寸的复核
3挖土前,应预先设置轴线控制桩及水准点桩,并要定期进行复测和
