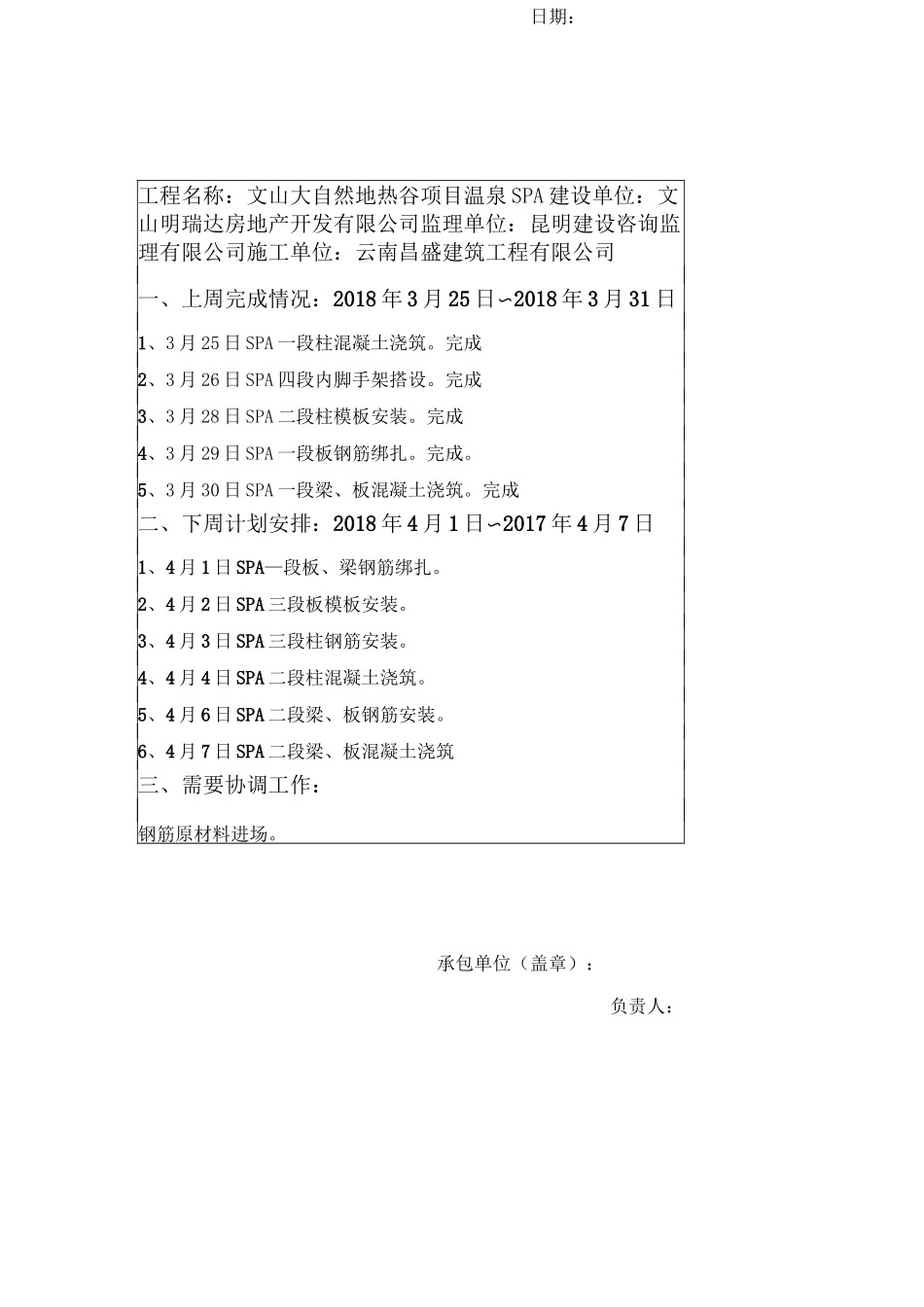

日期:工程名称:文山大自然地热谷项目温泉SPA建设单位:文山明瑞达房地产开发有限公司监理单位:昆明建设咨询监理有限公司施工单位:云南昌盛建筑工程有限公司一、上周完成情况:2018年3月25日〜2018年3月31日1、3月25日SPA一段柱混凝土浇筑
完成2、3月26日SPA四段内脚手架搭设
完成3、3月28日SPA二段柱模板安装
完成4、3月29日SPA一段板钢筋绑扎
5、3月30日SPA一段梁、板混凝土浇筑
完成二、下周计划安排:2018年4月1日〜2017年4月7日1、4月1日SPA—段板、梁钢筋绑扎
2、4月2日SPA三段板模板安装
3、4月3日SPA三段柱钢筋安装
4、4月4日SPA二段柱混凝土浇筑
5、4月6日SPA二段梁、板钢筋安装
6、4月7日SPA二段梁、板混凝土浇筑三、需要协调工作:钢筋原材料进场
承包单位(盖章):负责人:'\文山大自然地热谷项目(SPA)周进度计划(2018年4月8日~2018年4月14日)日期:'\日期:'\日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年4月28日~2018年5月4日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年5月5日~2018年5月11日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年5月12日~2018年5月18日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年5月19日~2018年5月25日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年5月26日~2018年6月1日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年6月9日~2018年6月15日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年6月16日~2018年6月22日)日期:'\文山大自然地热谷项目(SPA)周进度计划(2018年6月23
