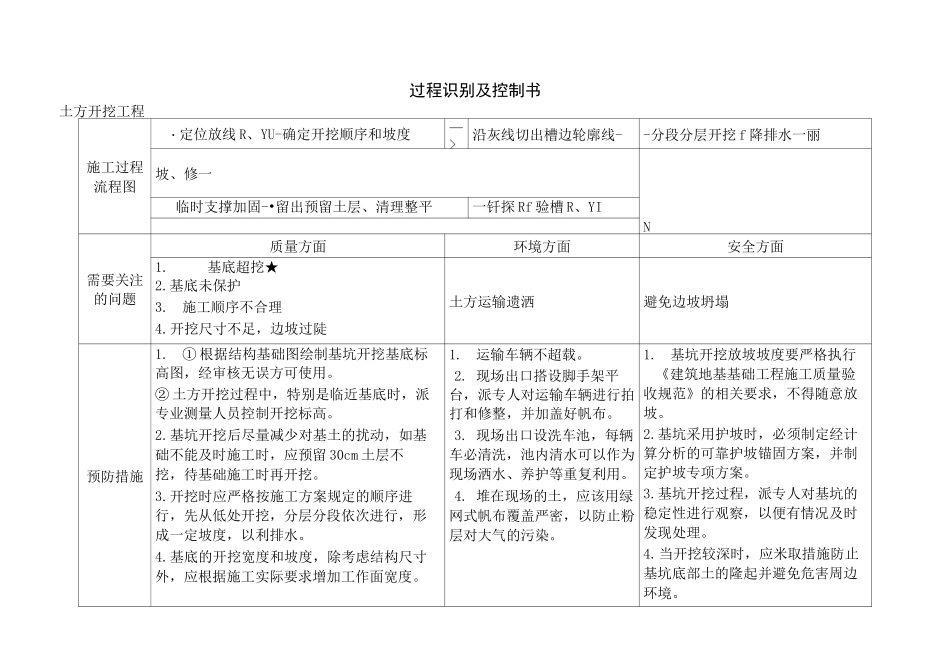

过程识别及控制书土方开挖工程施工过程流程图・定位放线R、YU-确定开挖顺序和坡度—>沿灰线切出槽边轮廓线--分段分层开挖f降排水一丽坡、修一N临时支撑加固-•留出预留土层、清理整平一钎探Rf验槽R、YI需要关注的问题质量方面环境方面安全方面1
基底超挖★2
基底未保护3
施工顺序不合理4
开挖尺寸不足,边坡过陡土方运输遗洒避免边坡坍塌预防措施1
①根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用
②土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高
基坑开挖后尽量减少对基土的扰动,如基础不能及时施工时,应预留30cm土层不挖,待基础施工时再开挖
开挖时应严格按施工方案规定的顺序进行,先从低处开挖,分层分段依次进行,形成一定坡度,以利排水
基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度
运输车辆不超载
现场出口搭设脚手架平台,派专人对运输车辆进行拍打和修整,并加盖好帆布
现场出口设洗车池,每辆车必清洗,池内清水可以作为现场洒水、养护等重复利用
堆在现场的土,应该用绿网式帆布覆盖严密,以防止粉层对大气的污染
基坑开挖放坡坡度要严格执行《建筑地基基础工程施工质量验收规范》的相关要求,不得随意放坡
基坑采用护坡时,必须制定经计算分析的可靠护坡锚固方案,并制定护坡专项方案
基坑开挖过程,派专人对基坑的稳定性进行观察,以便有情况及时发现处理
当开挖较深时,应米取措施防止基坑底部土的隆起并避免危害周边环境

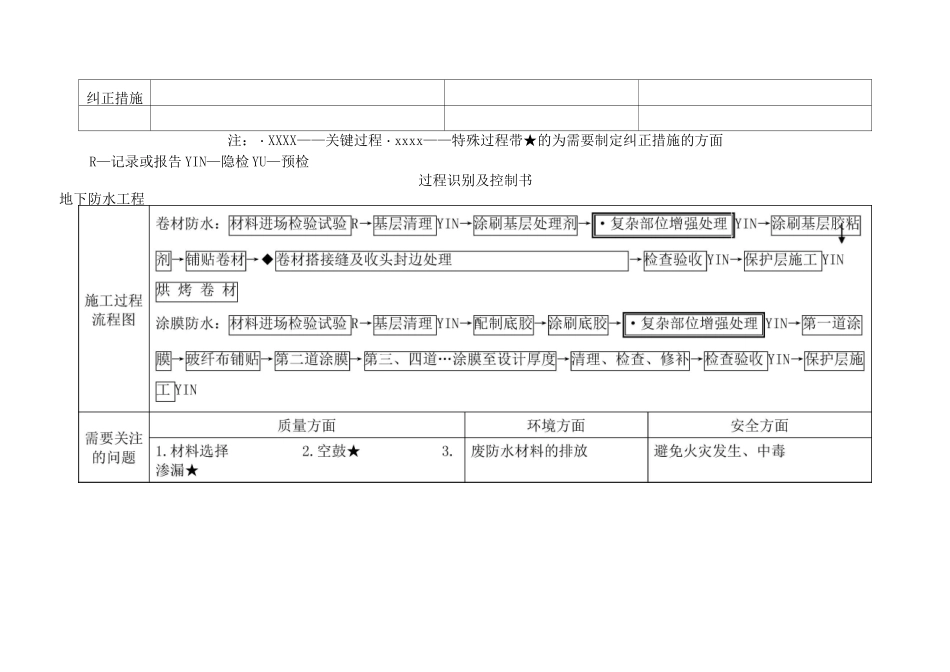

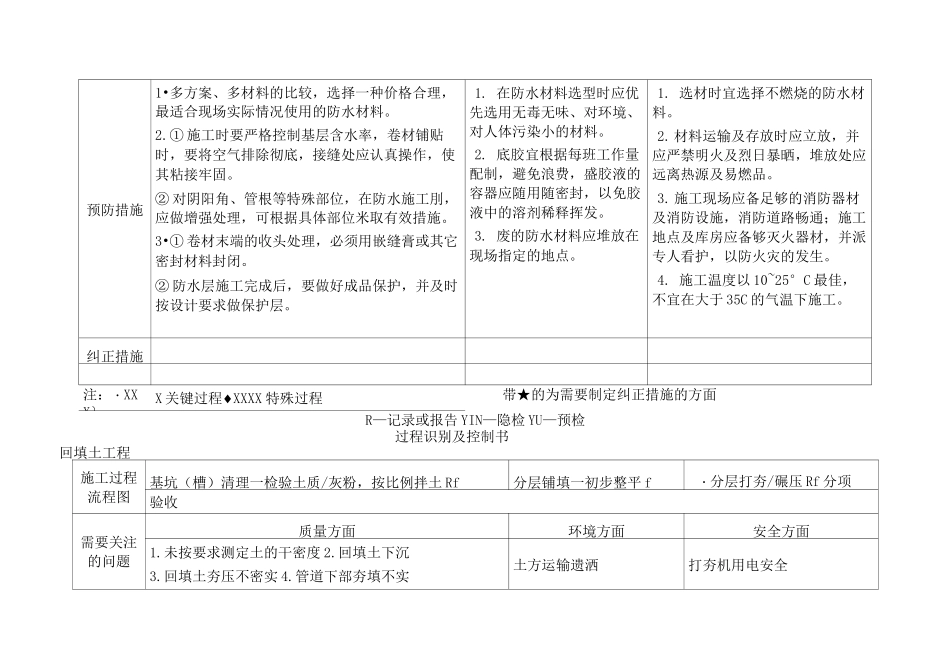

纠正措施注:・XXXX——关键过程・xxxx——特殊过程带★的为需要制定纠正措施的方面R—记录或报告YIN—隐检YU—预检过程识别及控制书地下防水工程预防措施1•多方案、多材料的比较,选择一种价格合理,最适合现场实际情况使用的防水材料
①施工时要严格控制基层含水率,卷材铺贴时,要将空气排除彻底,
