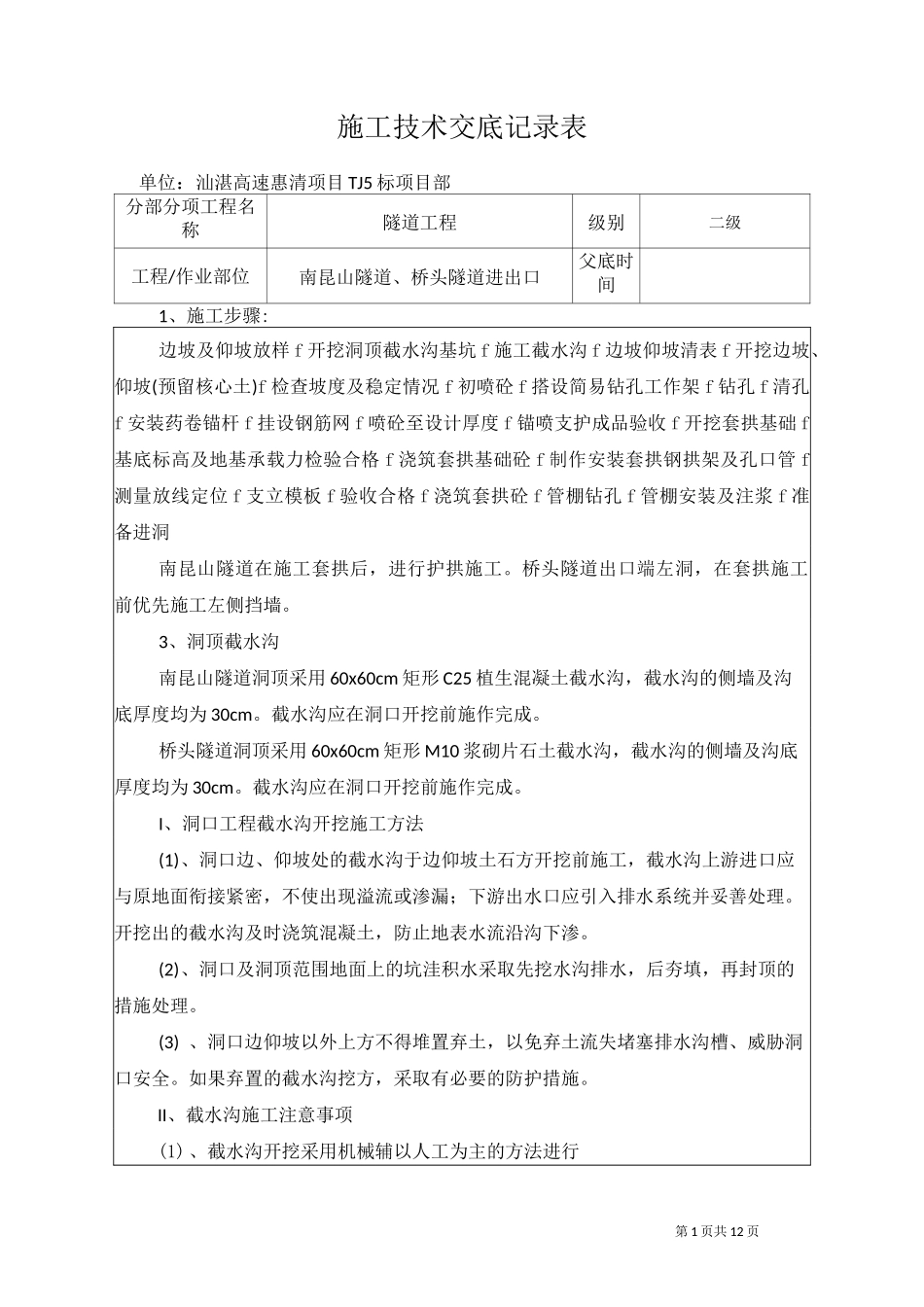

第1页共12页施工技术交底记录表单位:汕湛高速惠清项目TJ5标项目部分部分项工程名称隧道工程级别二级工程/作业部位南昆山隧道、桥头隧道进出口父底时间1、施工步骤:边坡及仰坡放样f开挖洞顶截水沟基坑f施工截水沟f边坡仰坡清表f开挖边坡、仰坡(预留核心土)f检查坡度及稳定情况f初喷砼f搭设简易钻孔工作架f钻孔f清孔f安装药卷锚杆f挂设钢筋网f喷砼至设计厚度f锚喷支护成品验收f开挖套拱基础f基底标高及地基承载力检验合格f浇筑套拱基础砼f制作安装套拱钢拱架及孔口管f测量放线定位f支立模板f验收合格f浇筑套拱砼f管棚钻孔f管棚安装及注浆f准备进洞南昆山隧道在施工套拱后,进行护拱施工
桥头隧道出口端左洞,在套拱施工前优先施工左侧挡墙
3、洞顶截水沟南昆山隧道洞顶采用60x60cm矩形C25植生混凝土截水沟,截水沟的侧墙及沟底厚度均为30cm
截水沟应在洞口开挖前施作完成
桥头隧道洞顶采用60x60cm矩形M10浆砌片石土截水沟,截水沟的侧墙及沟底厚度均为30cm
截水沟应在洞口开挖前施作完成
I、洞口工程截水沟开挖施工方法(1)、洞口边、仰坡处的截水沟于边仰坡土石方开挖前施工,截水沟上游进口应与原地面衔接紧密,不使出现溢流或渗漏;下游出水口应引入排水系统并妥善处理
开挖出的截水沟及时浇筑混凝土,防止地表水流沿沟下渗
(2)、洞口及洞顶范围地面上的坑洼积水采取先挖水沟排水,后夯填,再封顶的措施处理
(3)、洞口边仰坡以外上方不得堆置弃土,以免弃土流失堵塞排水沟槽、威胁洞口安全
如果弃置的截水沟挖方,采取有必要的防护措施
II、截水沟施工注意事项(1)、截水沟开挖采用机械辅以人工为主的方法进行第2页共12页(2)、截水沟位置、断面、尺寸、坡度、标高均满足设计及规范要求
(3)、工序完成自检合格、监理工程师验收合格后方可进入下道工序施工
4、洞口边仰坡开挖洞口土石方采用明挖法施工,自上而下分
