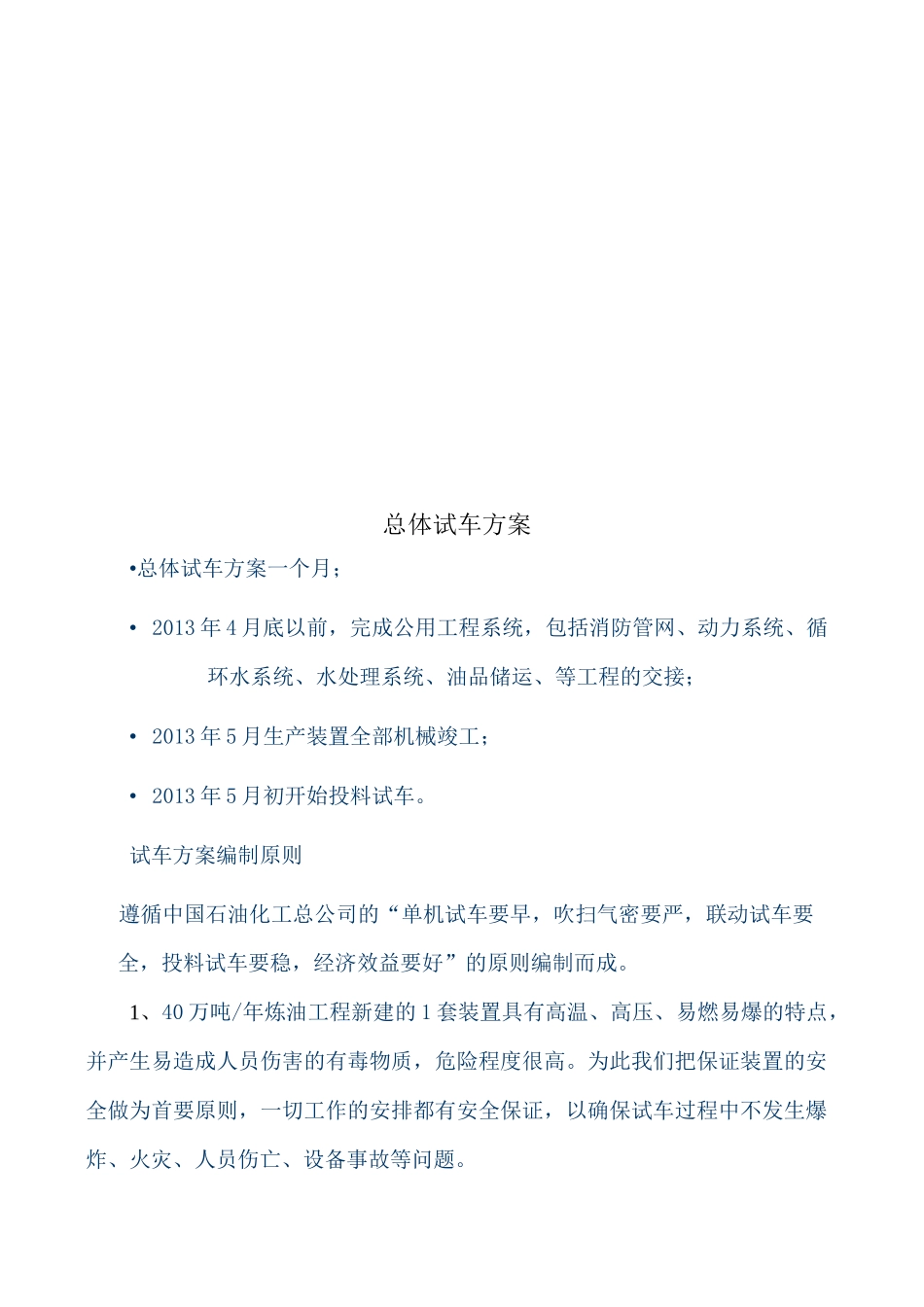

总体试车方案•总体试车方案一个月;•2013年4月底以前,完成公用工程系统,包括消防管网、动力系统、循环水系统、水处理系统、油品储运、等工程的交接;•2013年5月生产装置全部机械竣工;•2013年5月初开始投料试车
试车方案编制原则遵循中国石油化工总公司的“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则编制而成
1、40万吨/年炼油工程新建的1套装置具有高温、高压、易燃易爆的特点,并产生易造成人员伤害的有毒物质,危险程度很高
为此我们把保证装置的安全做为首要原则,一切工作的安排都有安全保证,以确保试车过程中不发生爆炸、火灾、人员伤亡、设备事故等问题

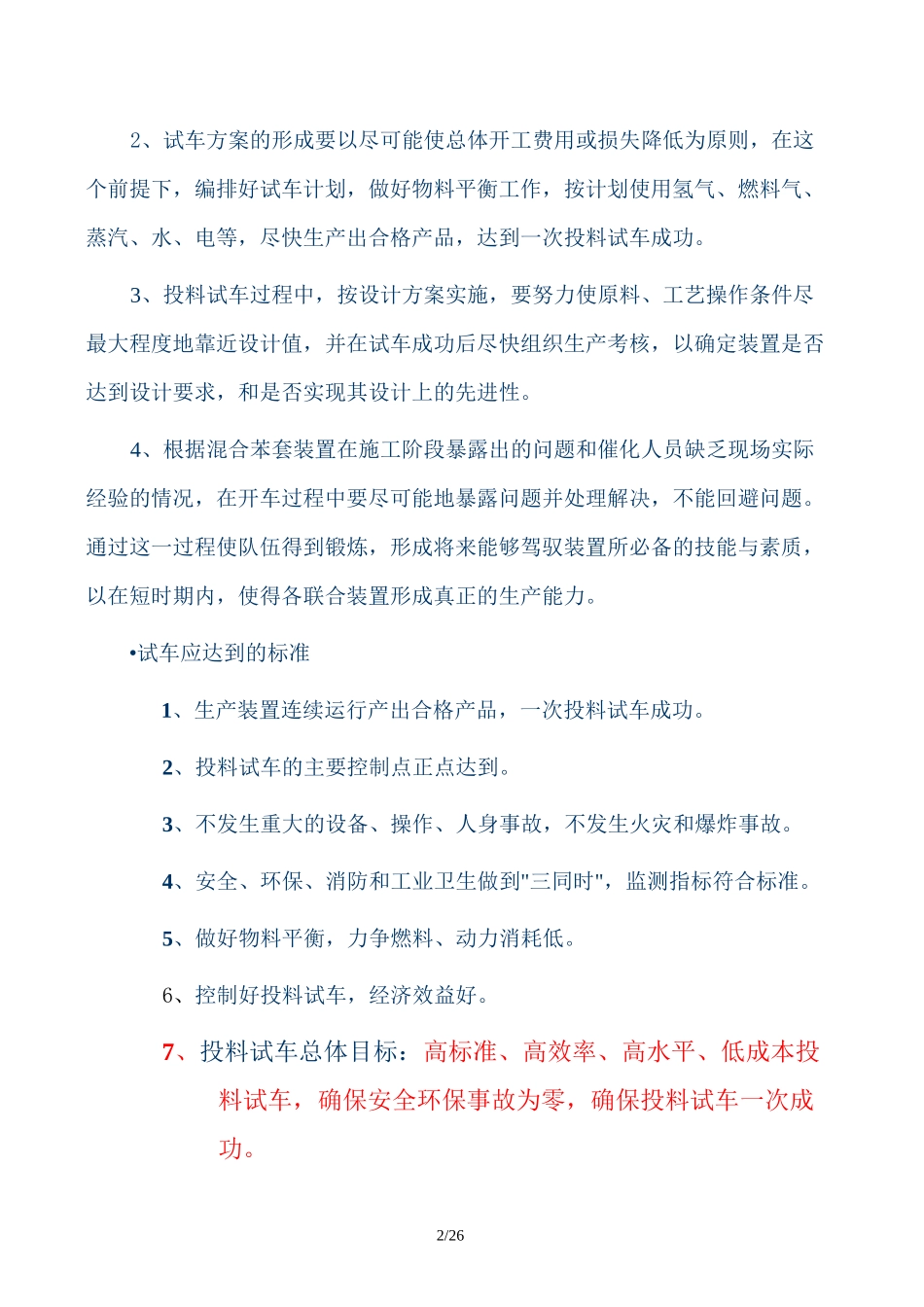

2/262、试车方案的形成要以尽可能使总体开工费用或损失降低为原则,在这个前提下,编排好试车计划,做好物料平衡工作,按计划使用氢气、燃料气、蒸汽、水、电等,尽快生产出合格产品,达到一次投料试车成功
3、投料试车过程中,按设计方案实施,要努力使原料、工艺操作条件尽最大程度地靠近设计值,并在试车成功后尽快组织生产考核,以确定装置是否达到设计要求,和是否实现其设计上的先进性
4、根据混合苯套装置在施工阶段暴露出的问题和催化人员缺乏现场实际经验的情况,在开车过程中要尽可能地暴露问题并处理解决,不能回避问题
通过这一过程使队伍得到锻炼,形成将来能够驾驭装置所必备的技能与素质,以在短时期内,使得各联合装置形成真正的生产能力
•试车应达到的标准1、生产装置连续运行产出合格产品,一次投料试车成功
2、投料试车的主要控制点正点达到
3、不发生重大的设备、操作、人身事故,不发生火灾和爆炸事故
4、安全、环保、消防和工业卫生做到"三同时",监测指标符合标准
5、做好物料平衡,力争燃料、动力消耗低
6、控制好投料试车,经济效益好
7、投料试车总体目标:高标准、高效率、高水平、低成本投料试车,确保安全环保事故为零,确保投料
