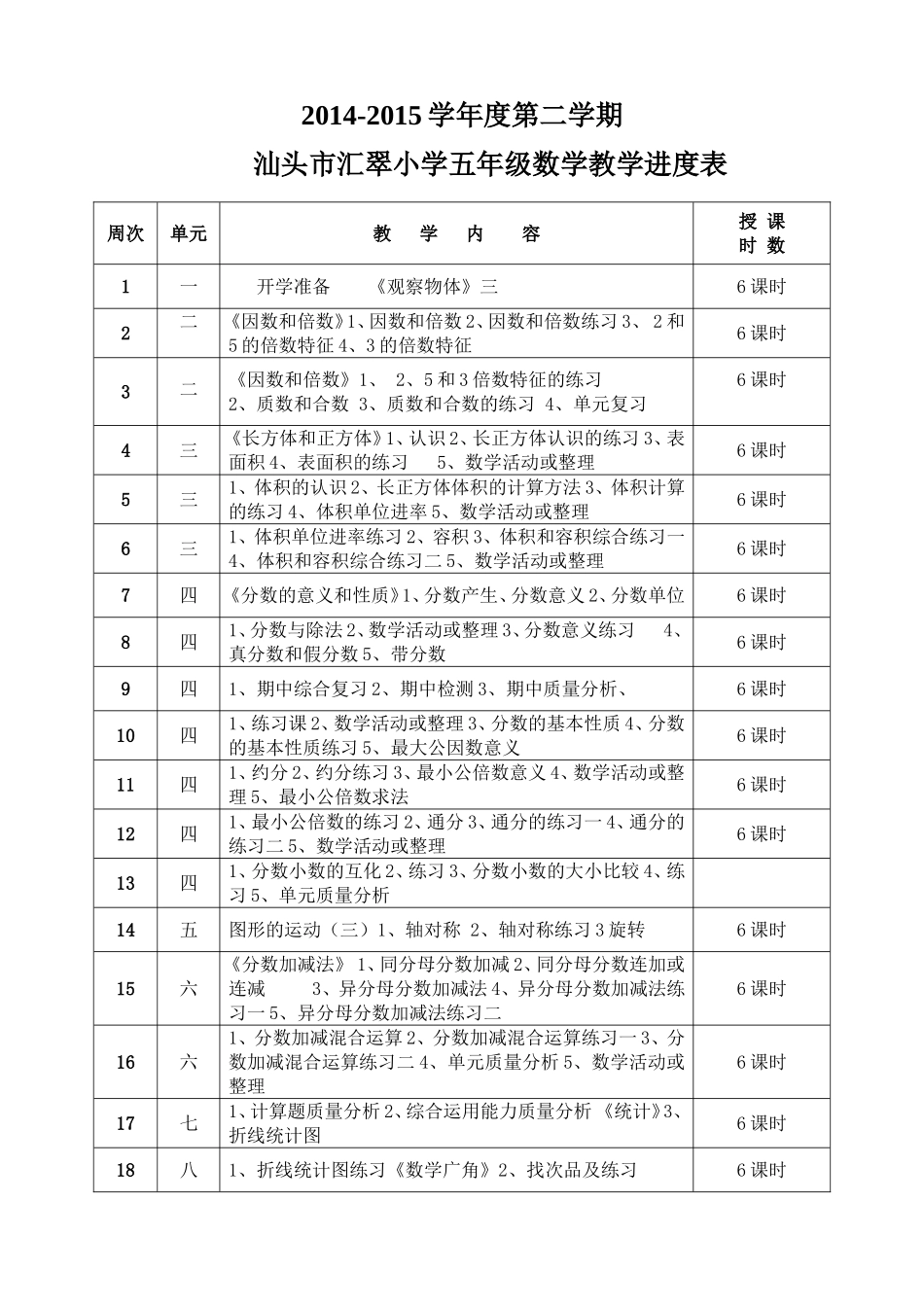

2014-2015学年度第二学期汕头市汇翠小学五年级数学教学进度表周次单元教学内容授课时数1一开学准备《观察物体》三6课时2二《因数和倍数》1、因数和倍数2、因数和倍数练习3、2和5的倍数特征4、3的倍数特征6课时3二《因数和倍数》1、2、5和3倍数特征的练习2、质数和合数3、质数和合数的练习4、单元复习6课时4三《长方体和正方体》1、认识2、长正方体认识的练习3、表面积4、表面积的练习5、数学活动或整理6课时5三1、体积的认识2、长正方体体积的计算方法3、体积计算的练习4、体积单位进率5、数学活动或整理6课时6三1、体积单位进率练习2、容积3、体积和容积综合练习一4、体积和容积综合练习二5、数学活动或整理6课时7四《分数的意义和性质》1、分数产生、分数意义2、分数单位6课时8四1、分数与除法2、数学活动或整理3、分数意义练习4、真分数和假分数5、带分数6课时9四1、期中综合复习2、期中检测3、期中质量分析、6课时10四1、练习课2、数学活动或整理3、分数的基本性质4、分数的基本性质练习5、最大公因数意义6课时11四1、约分2、约分练习3、最小公倍数意义4、数学活动或整理5、最小公倍数求法6课时12四1、最小公倍数的练习2、通分3、通分的练习一4、通分的练习二5、数学活动或整理6课时13四1、分数小数的互化2、练习3、分数小数的大小比较4、练习5、单元质量分析14五图形的运动(三)1、轴对称2、轴对称练习3旋转6课时15六《分数加减法》1、同分母分数加减2、同分母分数连加或连减3、异分母分数加减法4、异分母分数加减法练习一5、异分母分数加减法练习二6课时16六1、分数加减混合运算2、分数加减混合运算练习一3、分数加减混合运算练习二4、单元质量分析5、数学活动或整理6课时17七1、计算题质量分析2、综合运用能力质量分析《统计》3、折线统计图6课时18八1、折线统计图练习《数学
