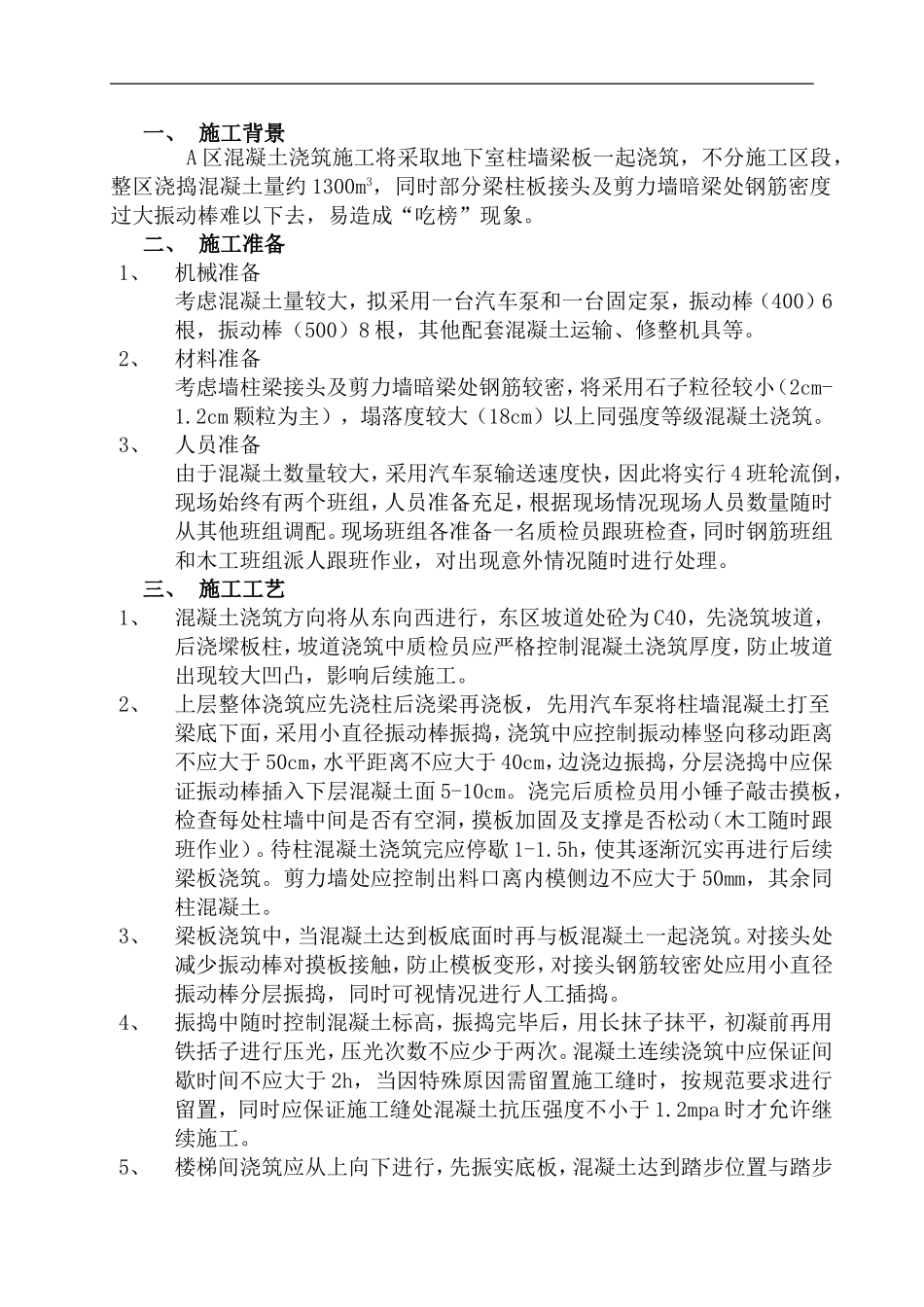

一、施工背景A区混凝土浇筑施工将采取地下室柱墙梁板一起浇筑,不分施工区段,整区浇捣混凝土量约1300m3,同时部分梁柱板接头及剪力墙暗梁处钢筋密度过大振动棒难以下去,易造成“吃榜”现象
二、施工准备1、机械准备考虑混凝土量较大,拟采用一台汽车泵和一台固定泵,振动棒(400)6根,振动棒(500)8根,其他配套混凝土运输、修整机具等
2、材料准备考虑墙柱梁接头及剪力墙暗梁处钢筋较密,将采用石子粒径较小(2cm-1
2cm颗粒为主),塌落度较大(18cm)以上同强度等级混凝土浇筑
3、人员准备由于混凝土数量较大,采用汽车泵输送速度快,因此将实行4班轮流倒,现场始终有两个班组,人员准备充足,根据现场情况现场人员数量随时从其他班组调配

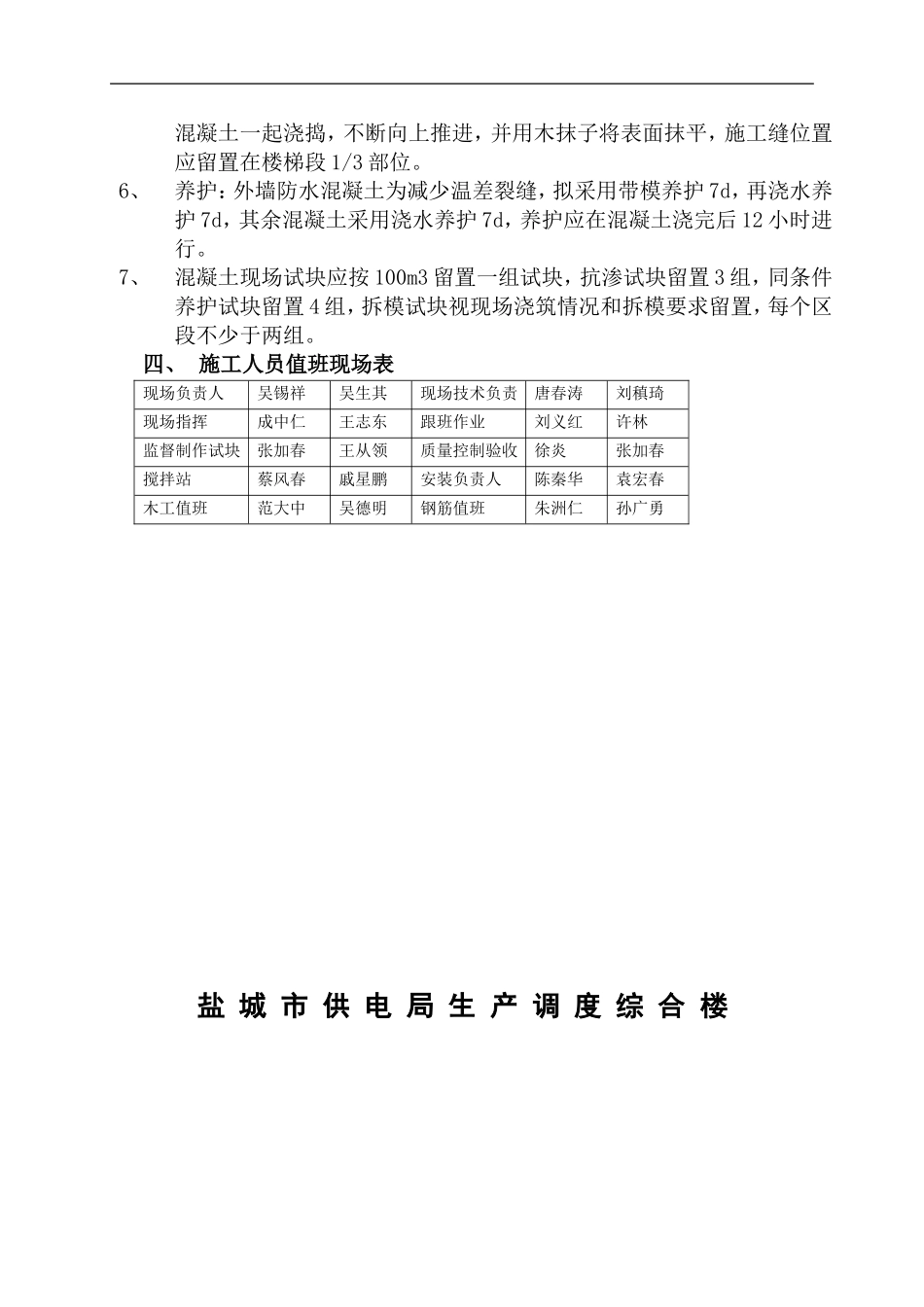

现场班组各准备一名质检员跟班检查,同时钢筋班组和木工班组派人跟班作业,对出现意外情况随时进行处理
三、施工工艺1、混凝土浇筑方向将从东向西进行,东区坡道处砼为C40,先浇筑坡道,后浇墚板柱,坡道浇筑中质检员应严格控制混凝土浇筑厚度,防止坡道出现较大凹凸,影响后续施工
2、上层整体浇筑应先浇柱后浇梁再浇板,先用汽车泵将柱墙混凝土打至梁底下面,采用小直径振动棒振捣,浇筑中应控制振动棒竖向移动距离不应大于50cm,水平距离不应大于40cm,边浇边振捣,分层浇捣中应保证振动棒插入下层混凝土面5-10cm
浇完后质检员用小锤子敲击摸板,检查每处柱墙中间是否有空洞,摸板加固及支撑是否松动(木工随时跟班作业)
待柱混凝土浇筑完应停歇1-1
5h,使其逐渐沉实再进行后续梁板浇筑
剪力墙处应控制出料口离内模侧边不应大于50mm,其余同柱混凝土
3、梁板浇筑中,当混凝土达到板底面时再与板混凝土一起浇筑
对接头处减少振动棒对摸板接触,防止模板变形,对接头钢筋较密处应用小直径振动棒分层振捣,同时可视情况进行人工插捣
4、振捣中随时控制混凝土标高,振捣完毕后,用长抹子抹平,初
