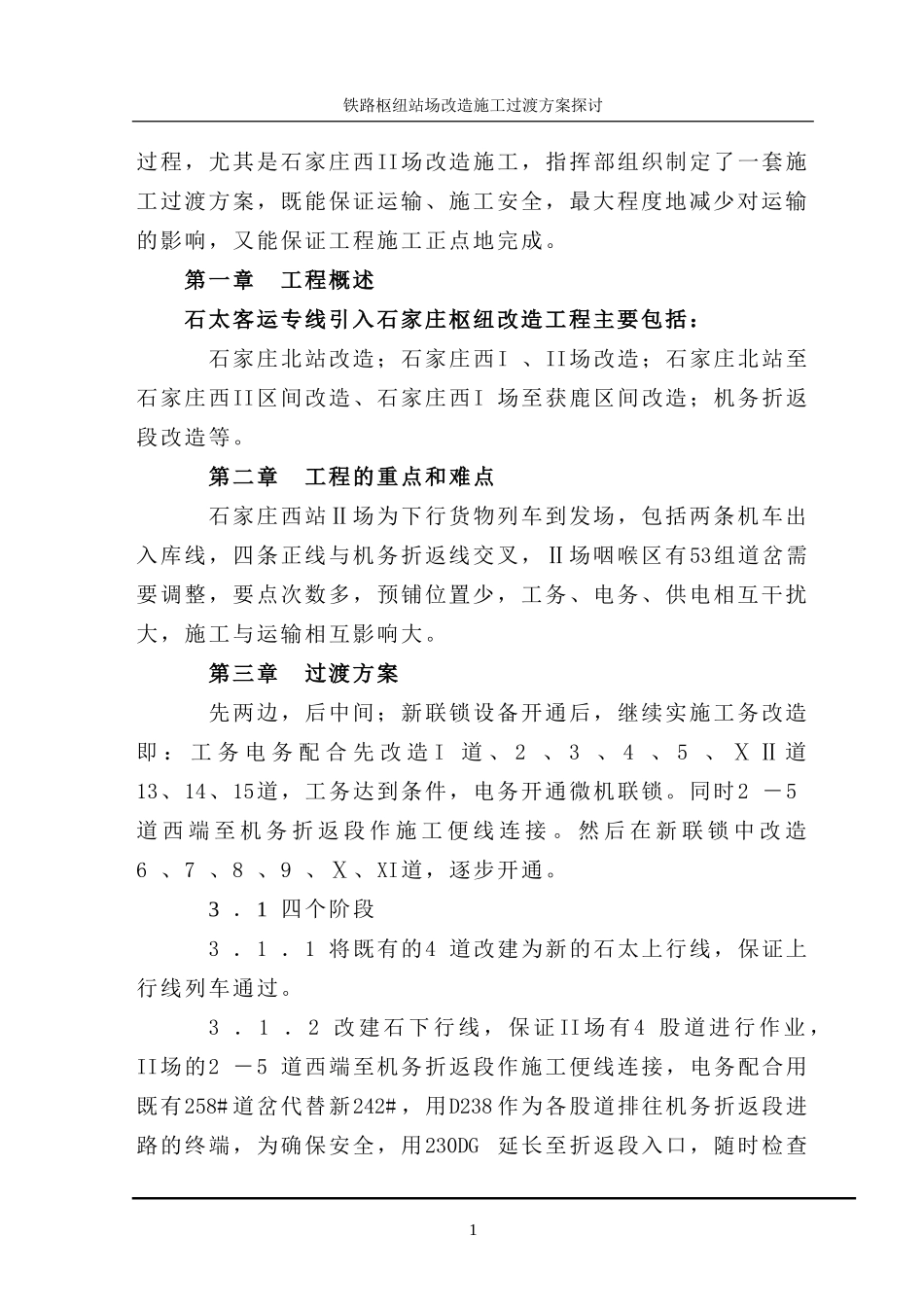

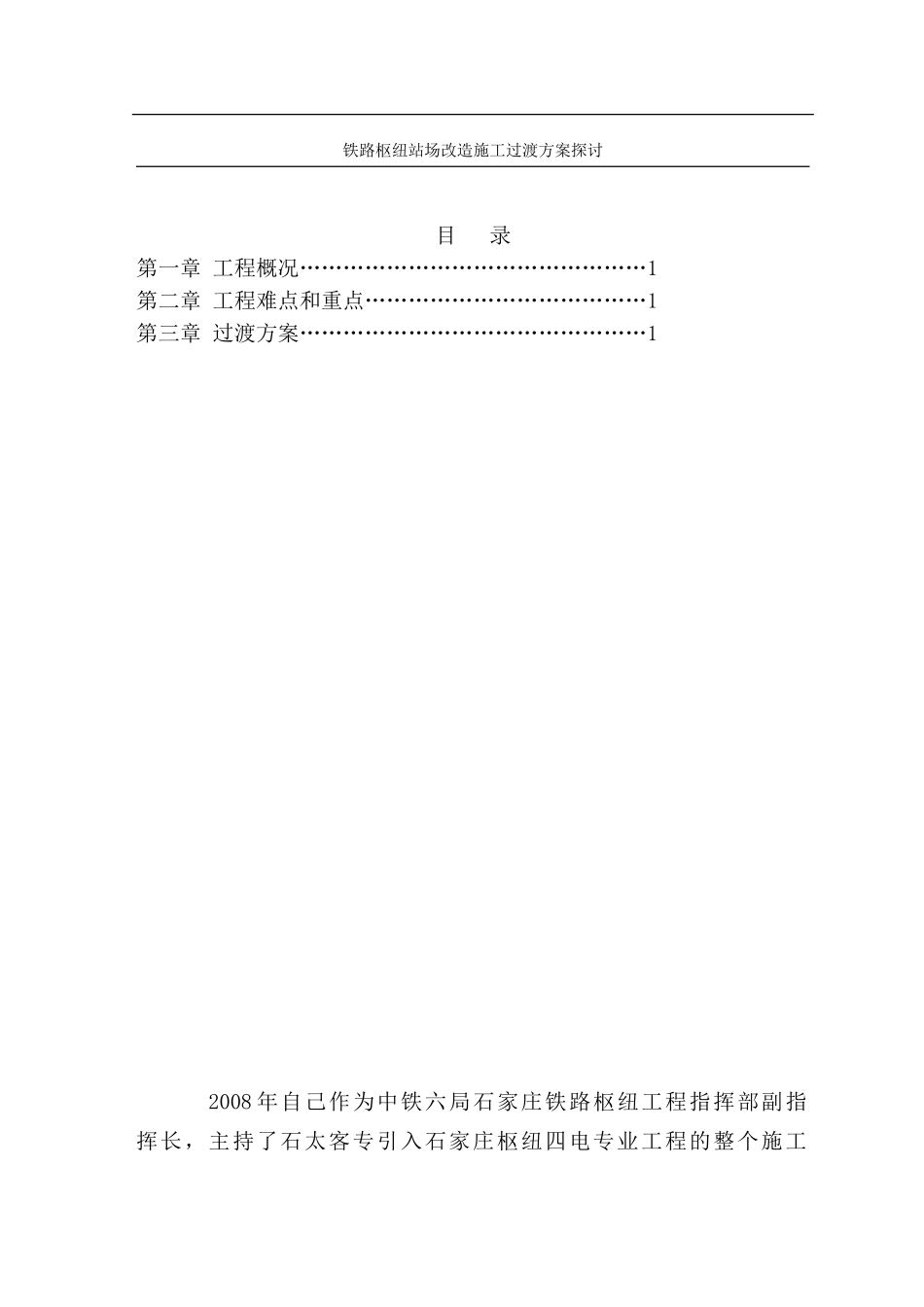

铁路枢纽站场改造施工过渡方案探讨目录第一章工程概况…………………………………………1第二章工程难点和重点…………………………………1第三章过渡方案…………………………………………12008年自己作为中铁六局石家庄铁路枢纽工程指挥部副指挥长,主持了石太客专引入石家庄枢纽四电专业工程的整个施工铁路枢纽站场改造施工过渡方案探讨过程,尤其是石家庄西II场改造施工,指挥部组织制定了一套施工过渡方案,既能保证运输、施工安全,最大程度地减少对运输的影响,又能保证工程施工正点地完成
第一章工程概述石太客运专线引入石家庄枢纽改造工程主要包括:石家庄北站改造;石家庄西I、II场改造;石家庄北站至石家庄西II区间改造、石家庄西I场至获鹿区间改造;机务折返段改造等
第二章工程的重点和难点石家庄西站Ⅱ场为下行货物列车到发场,包括两条机车出入库线,四条正线与机务折返线交叉,Ⅱ场咽喉区有53组道岔需要调整,要点次数多,预铺位置少,工务、电务、供电相互干扰大,施工与运输相互影响大
第三章过渡方案先两边,后中间;新联锁设备开通后,继续实施工务改造即:工务电务配合先改造I道、2、3、4、5、ⅩⅡ道13、14、15道,工务达到条件,电务开通微机联锁
同时2-5道西端至机务折返段作施工便线连接
然后在新联锁中改造6、7、8、9、Ⅹ、XI道,逐步开通
3.1四个阶段3.1.1将既有的4道改建为新的石太上行线,保证上行线列车通过

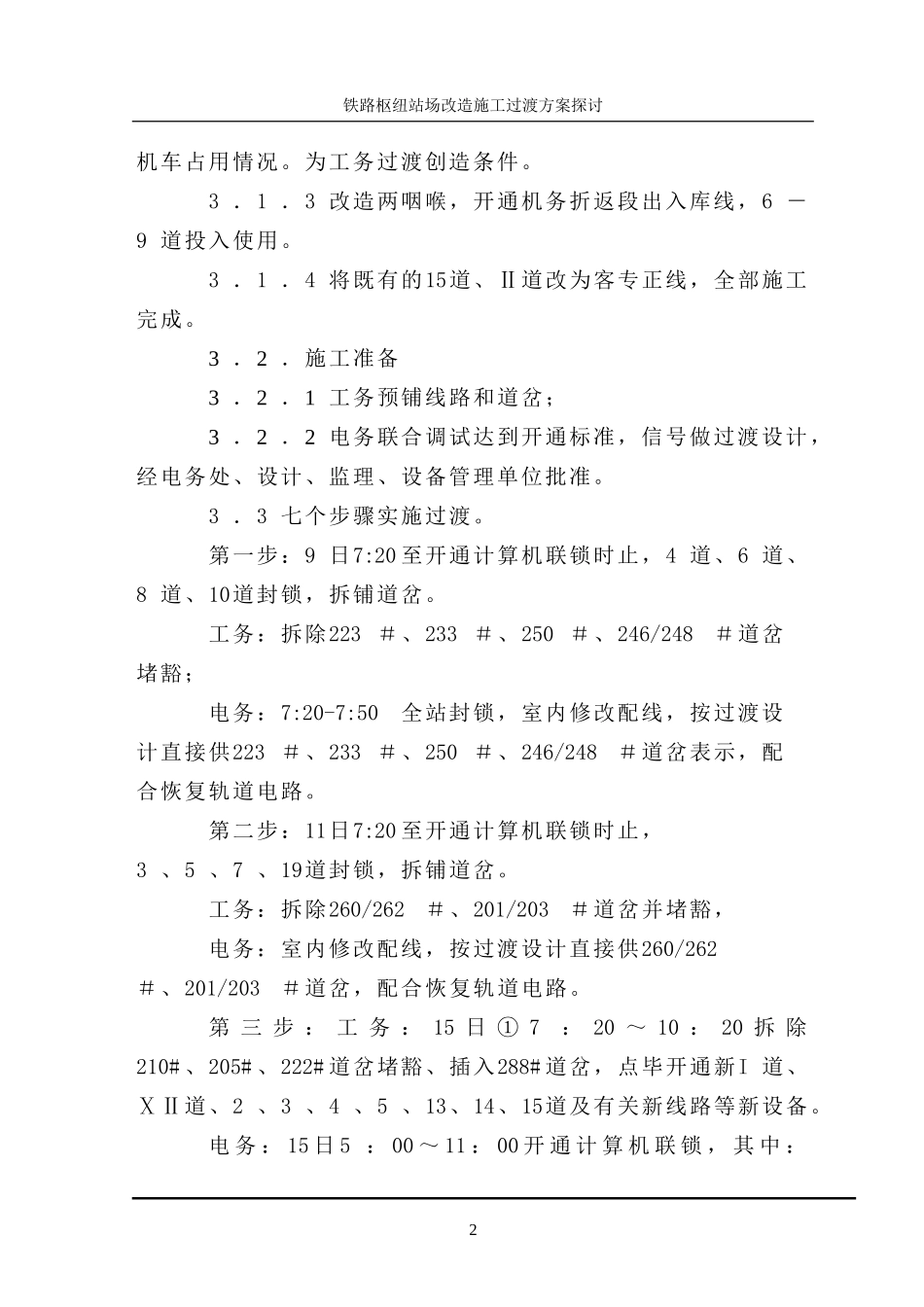

3.1.2改建石下行线,保证II场有4股道进行作业,II场的2-5道西端至机务折返段作施工便线连接,电务配合用既有258#道岔代替新242#,用D238作为各股道排往机务折返段进路的终端,为确保安全,用230DG延长至折返段入口,随时检查1铁路枢纽站场改造施工过渡方案探讨机车占用情况
为工务过渡创造条件
3.1.3改造两咽喉,开通机务折返段出入库线,6-9道投入使用
3.1.4将既有的15道
