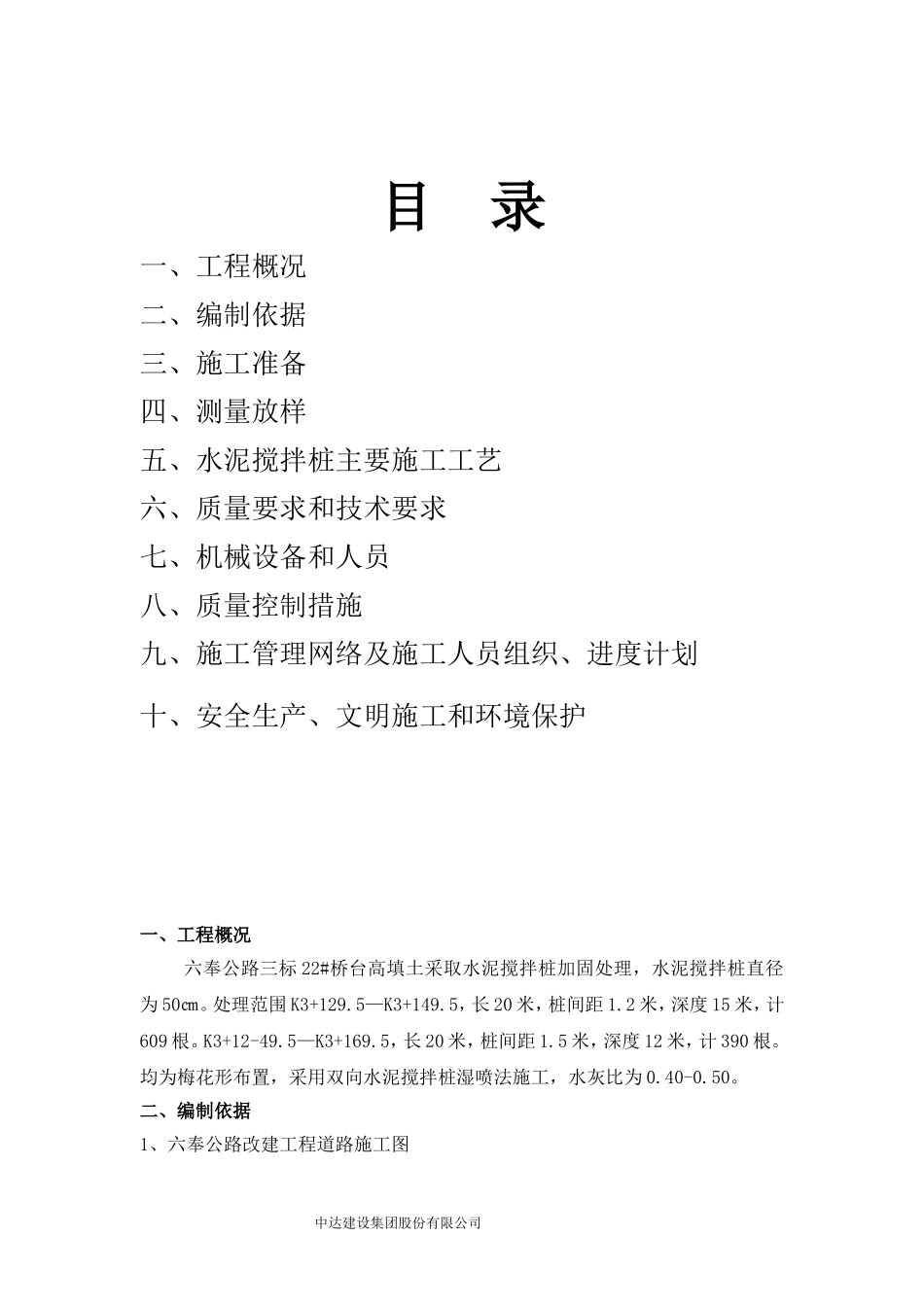

目录一、工程概况二、编制依据三、施工准备四、测量放样五、水泥搅拌桩主要施工工艺六、质量要求和技术要求七、机械设备和人员八、质量控制措施九、施工管理网络及施工人员组织、进度计划十、安全生产、文明施工和环境保护一、工程概况六奉公路三标22#桥台高填土采取水泥搅拌桩加固处理,水泥搅拌桩直径为50㎝
处理范围K3+129
5—K3+149
5,长20米,桩间距1
2米,深度15米,计609根
K3+12-49
5—K3+169
5,长20米,桩间距1
5米,深度12米,计390根
均为梅花形布置,采用双向水泥搅拌桩湿喷法施工,水灰比为0

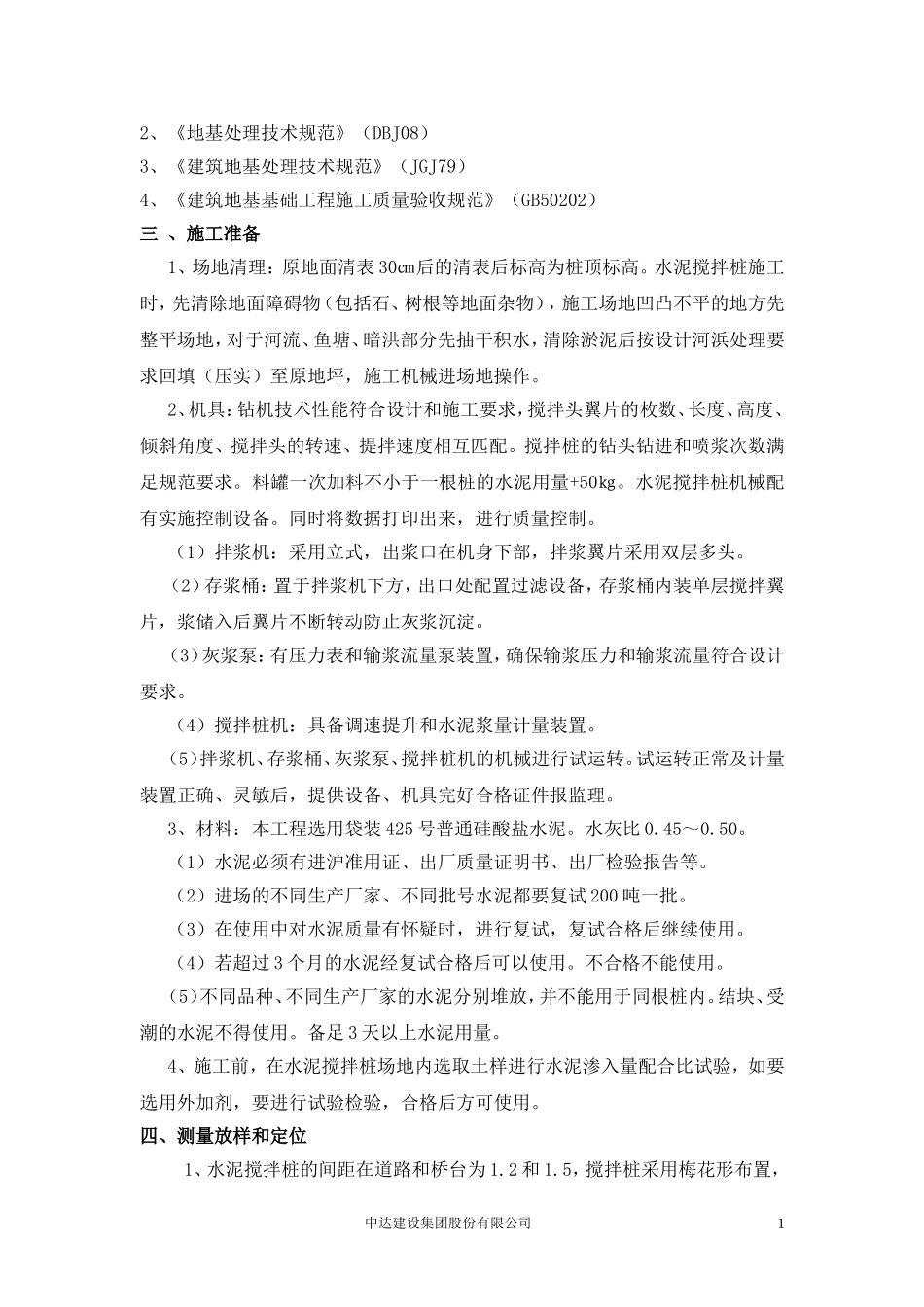

二、编制依据1、六奉公路改建工程道路施工图中达建设集团股份有限公司2、《地基处理技术规范》(DBJ08)3、《建筑地基处理技术规范》(JGJ79)4、《建筑地基基础工程施工质量验收规范》(GB50202)三、施工准备1、场地清理:原地面清表30㎝后的清表后标高为桩顶标高
水泥搅拌桩施工时,先清除地面障碍物(包括石、树根等地面杂物),施工场地凹凸不平的地方先整平场地,对于河流、鱼塘、暗洪部分先抽干积水,清除淤泥后按设计河浜处理要求回填(压实)至原地坪,施工机械进场地操作

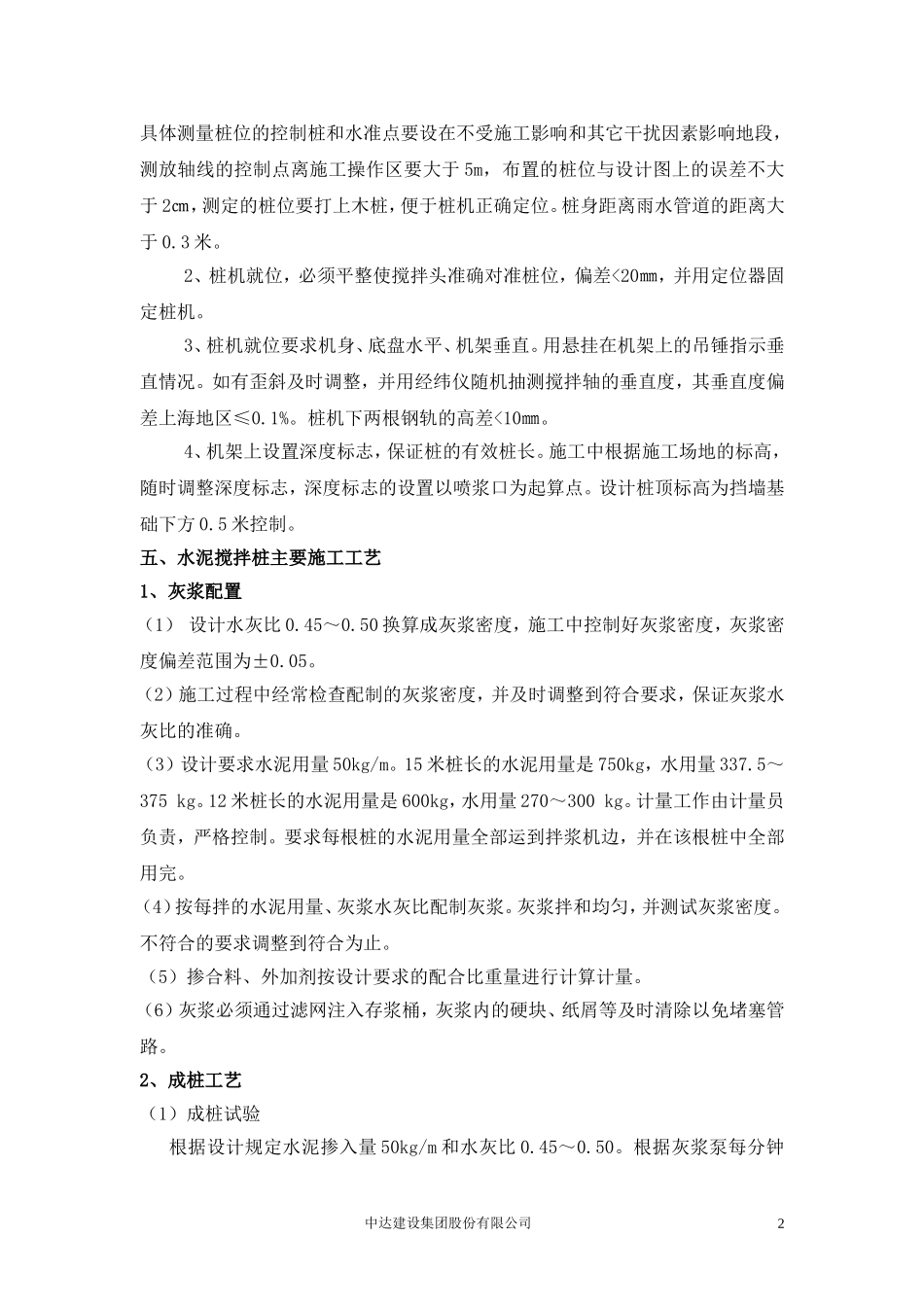

2、机具:钻机技术性能符合设计和施工要求,搅拌头翼片的枚数、长度、高度、倾斜角度、搅拌头的转速、提拌速度相互匹配
搅拌桩的钻头钻进和喷浆次数满足规范要求
料罐一次加料不小于一根桩的水泥用量+50㎏
水泥搅拌桩机械配有实施控制设备
同时将数据打印出来,进行质量控制
(1)拌浆机:采用立式,出浆口在机身下部,拌浆翼片采用双层多头
(2)存浆桶:置于拌浆机下方,出口处配置过滤设备,存浆桶内装单层搅拌翼片,浆储入后翼片不断转动防止灰浆沉淀
(3)灰浆泵:有压力表和输浆流量泵装置,确保输浆压力和输浆流量符合设计要求
(4)搅拌桩机:具备调速提升和水泥浆量计量装置
(5)拌浆机、
