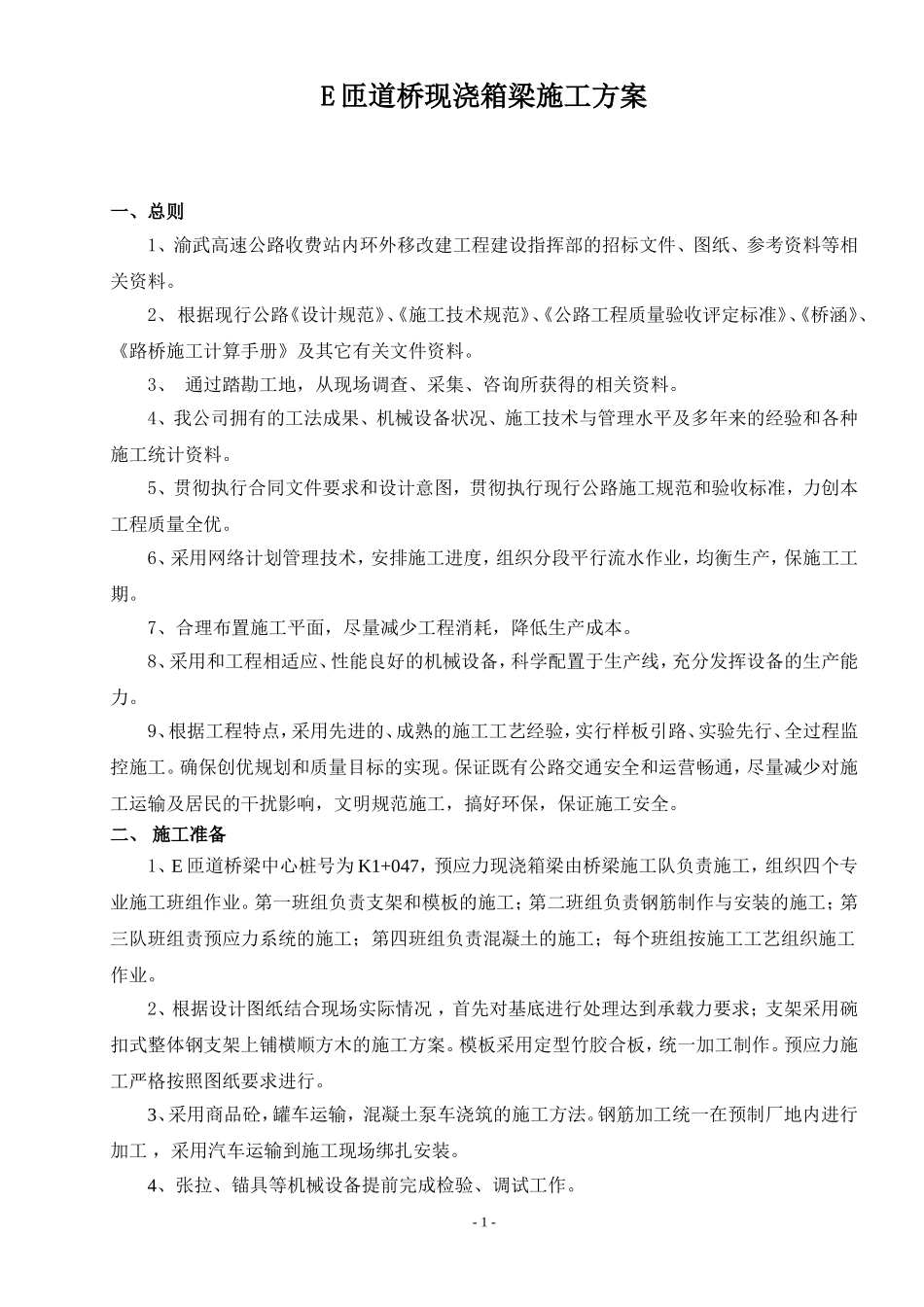

E匝道桥现浇箱梁施工方案一、总则1、渝武高速公路收费站内环外移改建工程建设指挥部的招标文件、图纸、参考资料等相关资料
2、根据现行公路《设计规范》、《施工技术规范》、《公路工程质量验收评定标准》、《桥涵》、《路桥施工计算手册》及其它有关文件资料
3、通过踏勘工地,从现场调查、采集、咨询所获得的相关资料
4、我公司拥有的工法成果、机械设备状况、施工技术与管理水平及多年来的经验和各种施工统计资料
5、贯彻执行合同文件要求和设计意图,贯彻执行现行公路施工规范和验收标准,力创本工程质量全优
6、采用网络计划管理技术,安排施工进度,组织分段平行流水作业,均衡生产,保施工工期
7、合理布置施工平面,尽量减少工程消耗,降低生产成本
8、采用和工程相适应、性能良好的机械设备,科学配置于生产线,充分发挥设备的生产能力
9、根据工程特点,采用先进的、成熟的施工工艺经验,实行样板引路、实验先行、全过程监控施工
确保创优规划和质量目标的实现
保证既有公路交通安全和运营畅通,尽量减少对施工运输及居民的干扰影响,文明规范施工,搞好环保,保证施工安全
二、施工准备1、E匝道桥梁中心桩号为K1+047,预应力现浇箱梁由桥梁施工队负责施工,组织四个专业施工班组作业
第一班组负责支架和模板的施工;第二班组负责钢筋制作与安装的施工;第三队班组责预应力系统的施工;第四班组负责混凝土的施工;每个班组按施工工艺组织施工作业
2、根据设计图纸结合现场实际情况,首先对基底进行处理达到承载力要求;支架采用碗扣式整体钢支架上铺横顺方木的施工方案
模板采用定型竹胶合板,统一加工制作
预应力施工严格按照图纸要求进行
3、采用商品砼,罐车运输,混凝土泵车浇筑的施工方法
钢筋加工统一在预制厂地内进行加工,采用汽车运输到施工现场绑扎安装
4、张拉、锚具等机械设备提前完成检验、调试工作

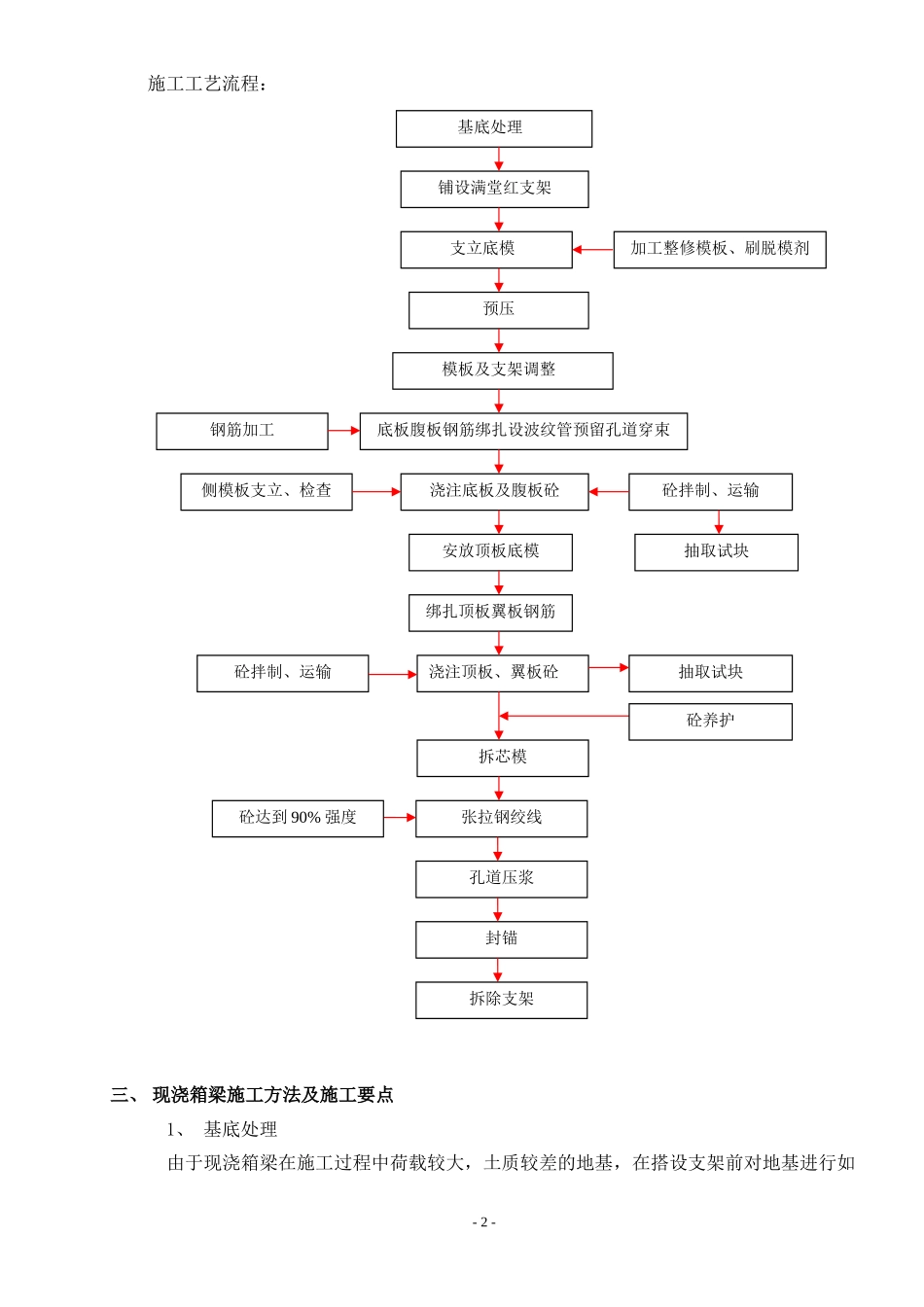

-1-施工工艺流程:三、现浇箱梁施工方法及施工要点
