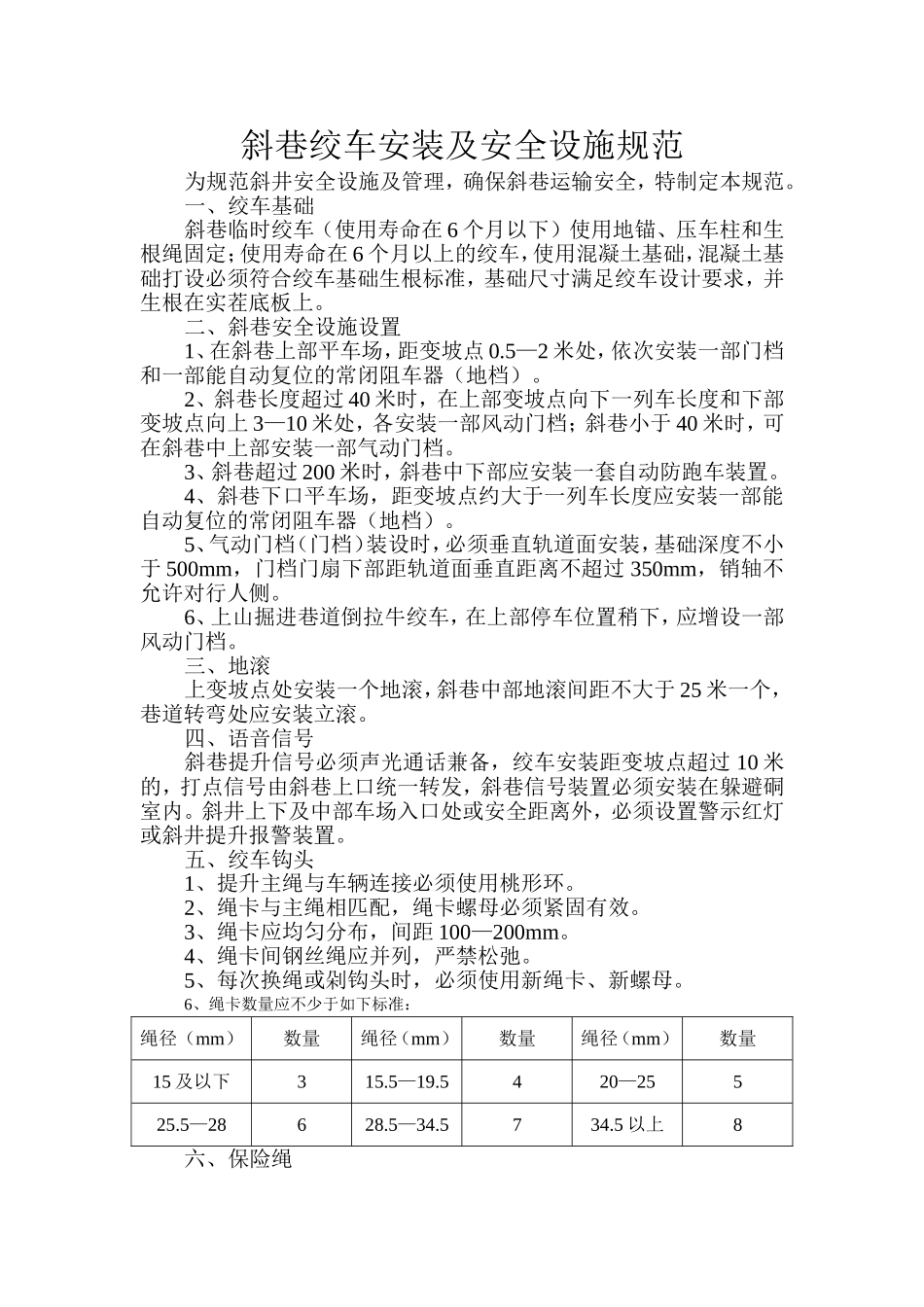

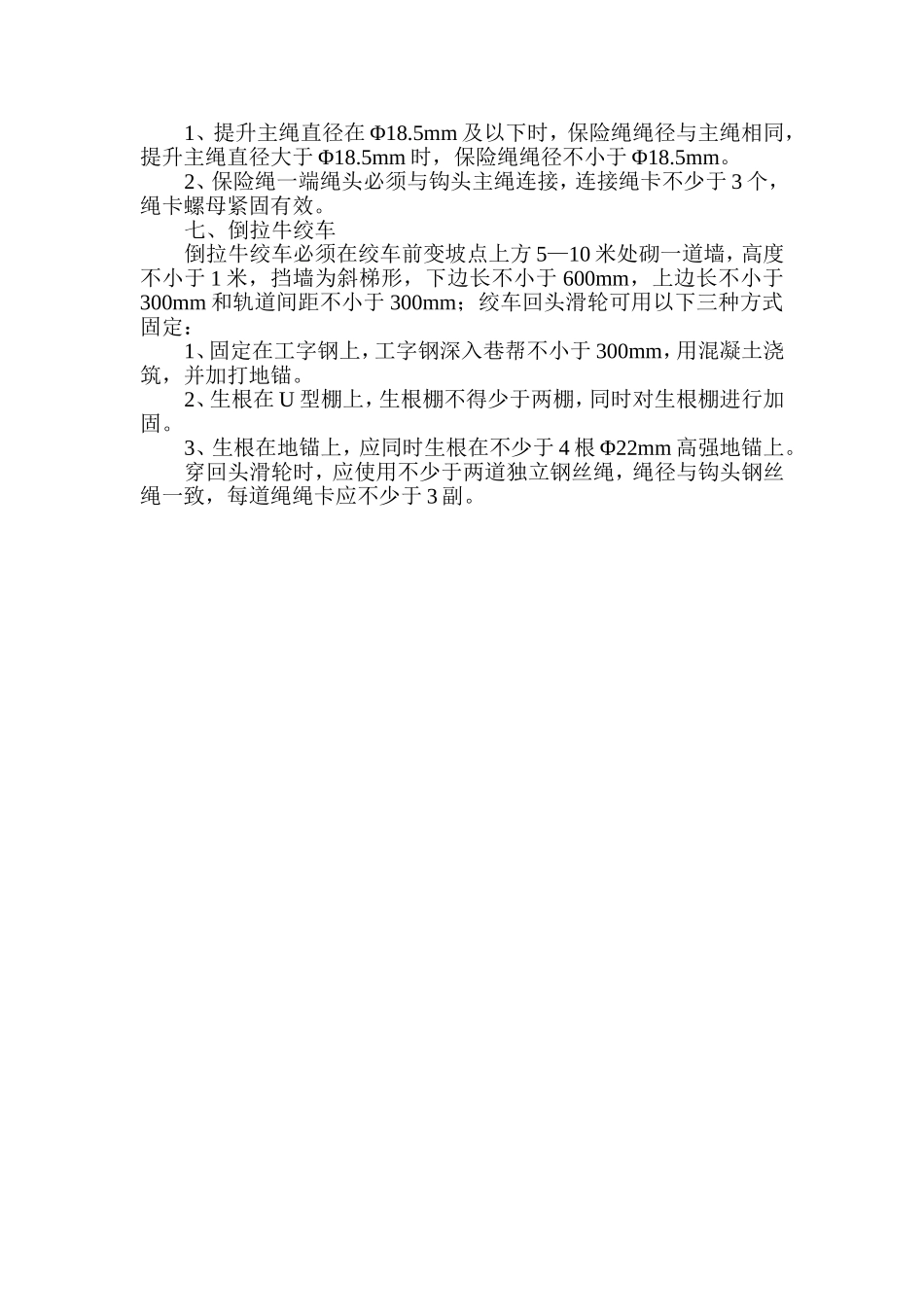

斜巷绞车安装及安全设施规范为规范斜井安全设施及管理,确保斜巷运输安全,特制定本规范
一、绞车基础斜巷临时绞车(使用寿命在6个月以下)使用地锚、压车柱和生根绳固定;使用寿命在6个月以上的绞车,使用混凝土基础,混凝土基础打设必须符合绞车基础生根标准,基础尺寸满足绞车设计要求,并生根在实茬底板上
二、斜巷安全设施设置1、在斜巷上部平车场,距变坡点0
5—2米处,依次安装一部门档和一部能自动复位的常闭阻车器(地档)
2、斜巷长度超过40米时,在上部变坡点向下一列车长度和下部变坡点向上3—10米处,各安装一部风动门档;斜巷小于40米时,可在斜巷中上部安装一部气动门档
3、斜巷超过200米时,斜巷中下部应安装一套自动防跑车装置
4、斜巷下口平车场,距变坡点约大于一列车长度应安装一部能自动复位的常闭阻车器(地档)
5、气动门档(门档)装设时,必须垂直轨道面安装,基础深度不小于500mm,门档门扇下部距轨道面垂直距离不超过350mm,销轴不允许对行人侧
6、上山掘进巷道倒拉牛绞车,在上部停车位置稍下,应增设一部风动门档
三、地滚上变坡点处安装一个地滚,斜巷中部地滚间距不大于25米一个,巷道转弯处应安装立滚
四、语音信号斜巷提升信号必须声光通话兼备,绞车安装距变坡点超过10米的,打点信号由斜巷上口统一转发,斜巷信号装置必须安装在躲避硐室内
斜井上下及中部车场入口处或安全距离外,必须设置警示红灯或斜井提升报警装置
五、绞车钩头1、提升主绳与车辆连接必须使用桃形环
2、绳卡与主绳相匹配,绳卡螺母必须紧固有效
3、绳卡应均匀分布,间距100—200mm
4、绳卡间钢丝绳应并列,严禁松弛
5、每次换绳或剁钩头时,必须使用新绳卡、新螺母
6、绳卡数量应不少于如下标准:绳径(mm)数量绳径(mm)数量绳径(mm)数量15及以下315
5420—25525
5—28628
