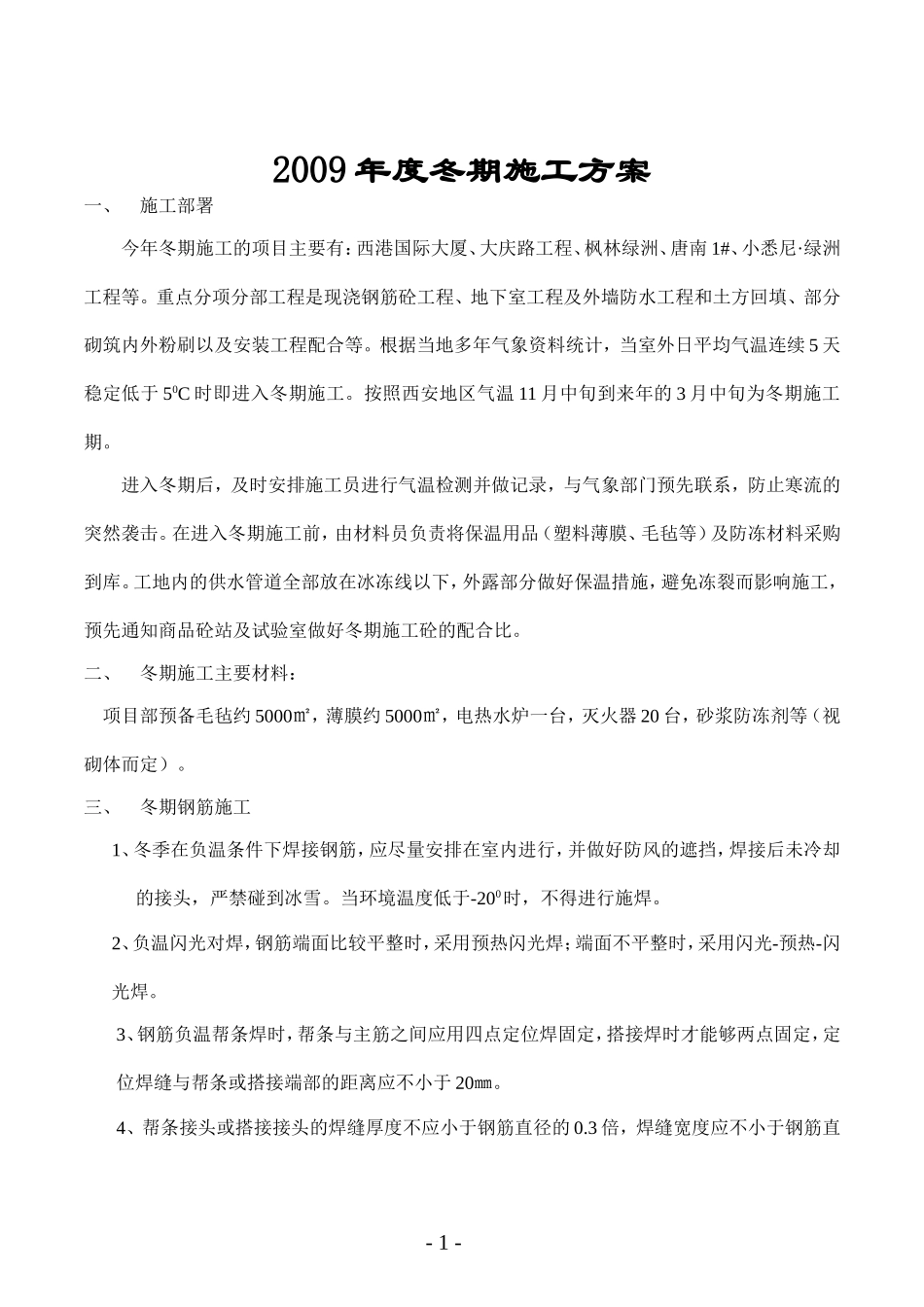

2009年度冬期施工方案一、施工部署今年冬期施工的项目主要有:西港国际大厦、大庆路工程、枫林绿洲、唐南1#、小悉尼·绿洲工程等
重点分项分部工程是现浇钢筋砼工程、地下室工程及外墙防水工程和土方回填、部分砌筑内外粉刷以及安装工程配合等
根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于50C时即进入冬期施工
按照西安地区气温11月中旬到来年的3月中旬为冬期施工期
进入冬期后,及时安排施工员进行气温检测并做记录,与气象部门预先联系,防止寒流的突然袭击
在进入冬期施工前,由材料员负责将保温用品(塑料薄膜、毛毡等)及防冻材料采购到库
工地内的供水管道全部放在冰冻线以下,外露部分做好保温措施,避免冻裂而影响施工,预先通知商品砼站及试验室做好冬期施工砼的配合比
二、冬期施工主要材料:项目部预备毛毡约5000㎡,薄膜约5000㎡,电热水炉一台,灭火器20台,砂浆防冻剂等(视砌体而定)
三、冬期钢筋施工1、冬季在负温条件下焊接钢筋,应尽量安排在室内进行,并做好防风的遮挡,焊接后未冷却的接头,严禁碰到冰雪
当环境温度低于-200时,不得进行施焊
2、负温闪光对焊,钢筋端面比较平整时,采用预热闪光焊;端面不平整时,采用闪光-预热-闪光焊
3、钢筋负温帮条焊时,帮条与主筋之间应用四点定位焊固定,搭接焊时才能够两点固定,定位焊缝与帮条或搭接端部的距离应不小于20㎜
4、帮条接头或搭接接头的焊缝厚度不应小于钢筋直径的0
3倍,焊缝宽度应不小于钢筋直-1-径的0
5、帮头焊的引弧应在帮条钢筋的一端开始,收弧应在帮条钢筋的端头上,弧坑内应填满
6、钢筋镦粗头、螺纹套丝加工所用的液体油必须在50C以上
7、套筒应在室内存放,套筒连接时必须清除套筒内和丝头上的雪和冰屑
四、回填土工程土方回填主要是地下室基坑外墙灰土的回填,基坑回填土2:8灰土

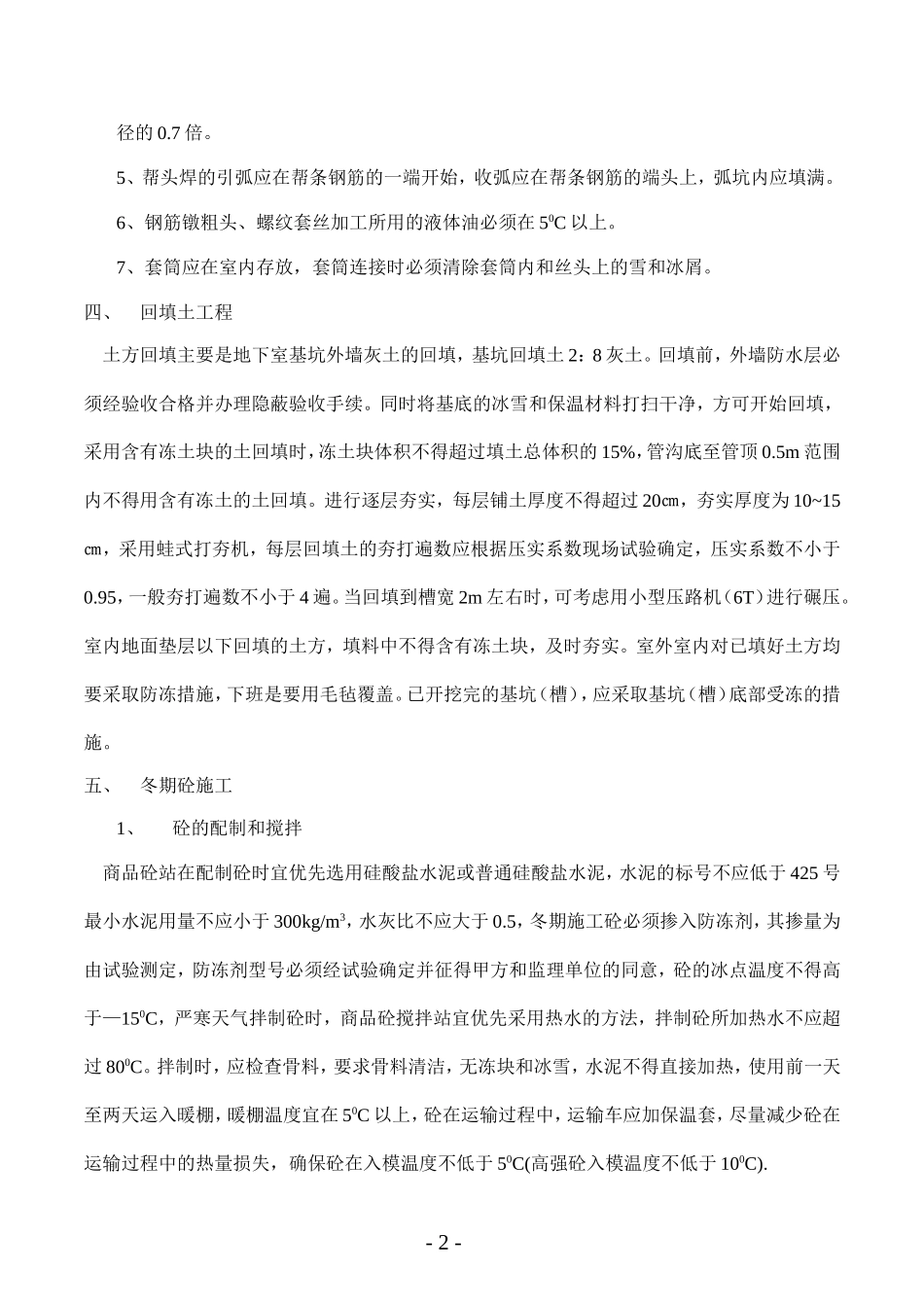

回填前,外墙防水层必须经验收合格并办理隐蔽验收手续
