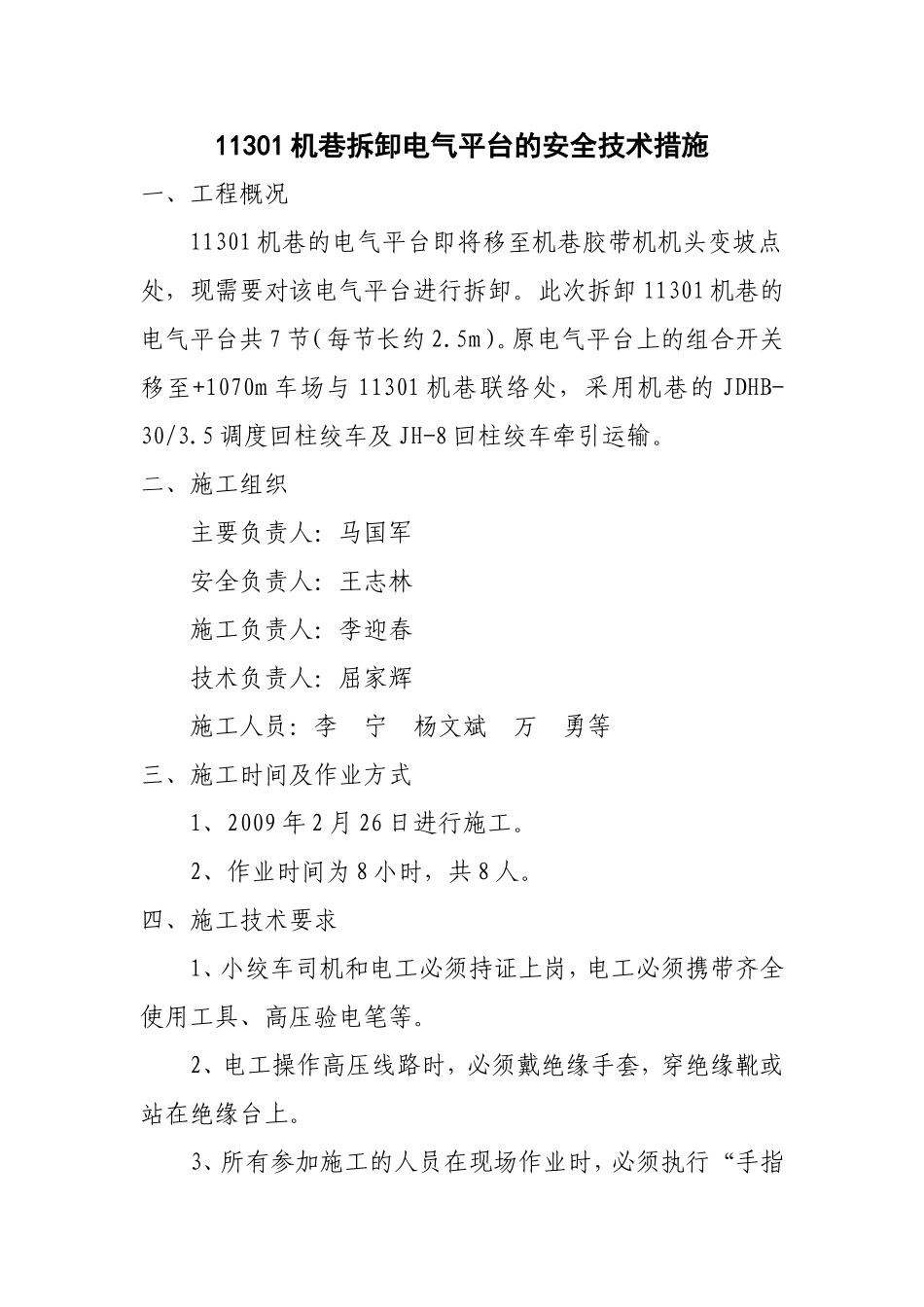

11301机巷拆卸电气平台的安全技术措施一、工程概况11301机巷的电气平台即将移至机巷胶带机机头变坡点处,现需要对该电气平台进行拆卸
此次拆卸11301机巷的电气平台共7节(每节长约2
原电气平台上的组合开关移至+1070m车场与11301机巷联络处,采用机巷的JDHB-30/3
5调度回柱绞车及JH-8回柱绞车牵引运输
二、施工组织主要负责人:马国军安全负责人:王志林施工负责人:李迎春技术负责人:屈家辉施工人员:李宁杨文斌万勇等三、施工时间及作业方式1、2009年2月26日进行施工
2、作业时间为8小时,共8人
四、施工技术要求1、小绞车司机和电工必须持证上岗,电工必须携带齐全使用工具、高压验电笔等
2、电工操作高压线路时,必须戴绝缘手套,穿绝缘靴或站在绝缘台上

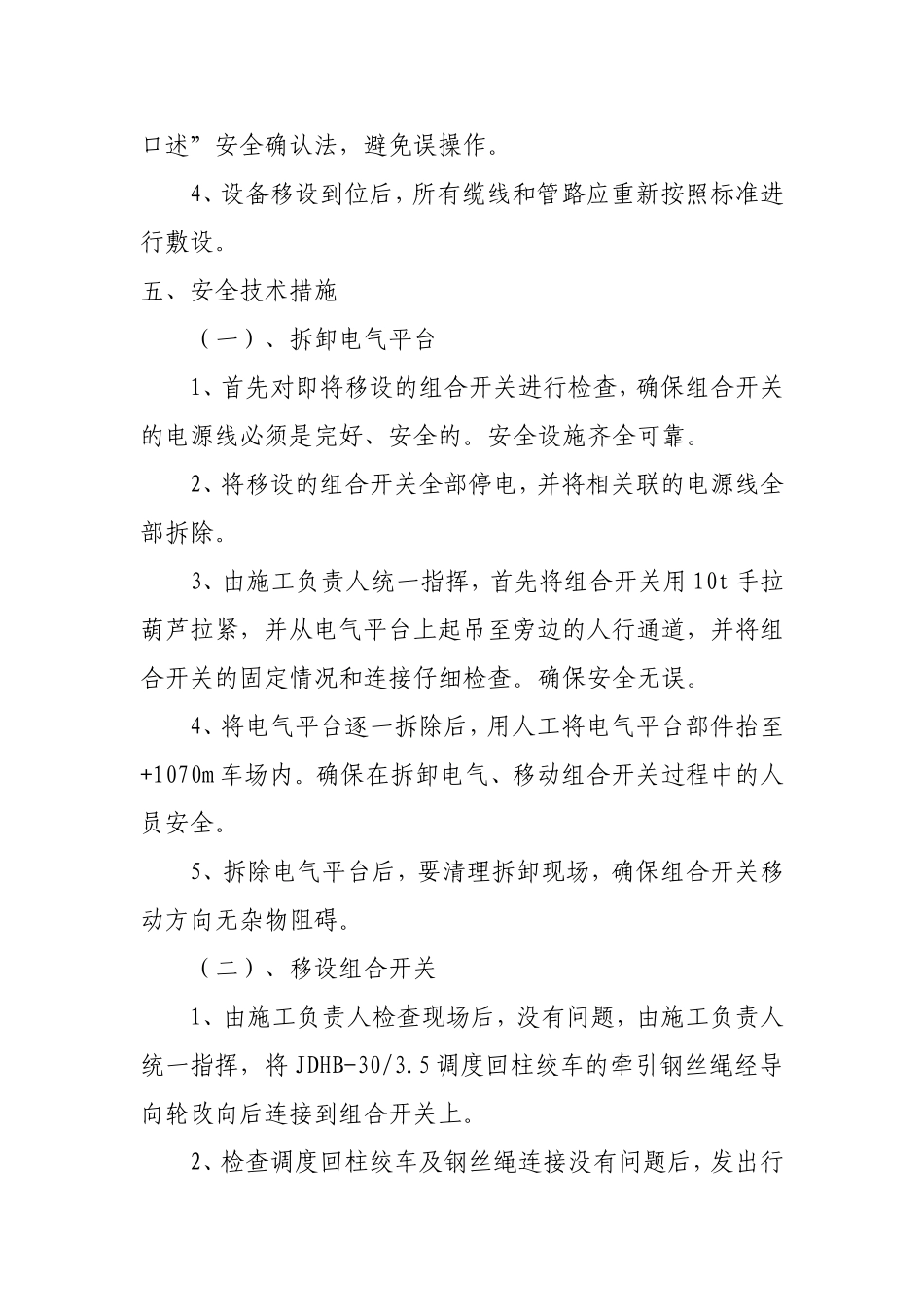

3、所有参加施工的人员在现场作业时,必须执行“手指口述”安全确认法,避免误操作
4、设备移设到位后,所有缆线和管路应重新按照标准进行敷设
五、安全技术措施(一)、拆卸电气平台1、首先对即将移设的组合开关进行检查,确保组合开关的电源线必须是完好、安全的
安全设施齐全可靠
2、将移设的组合开关全部停电,并将相关联的电源线全部拆除
3、由施工负责人统一指挥,首先将组合开关用10t手拉葫芦拉紧,并从电气平台上起吊至旁边的人行通道,并将组合开关的固定情况和连接仔细检查
确保安全无误
4、将电气平台逐一拆除后,用人工将电气平台部件抬至+1070m车场内
确保在拆卸电气、移动组合开关过程中的人员安全
5、拆除电气平台后,要清理拆卸现场,确保组合开关移动方向无杂物阻碍
(二)、移设组合开关1、由施工负责人检查现场后,没有问题,由施工负责人统一指挥,将JDHB-30/3
5调度回柱绞车的牵引钢丝绳经导向轮改向后连接到组合开关上

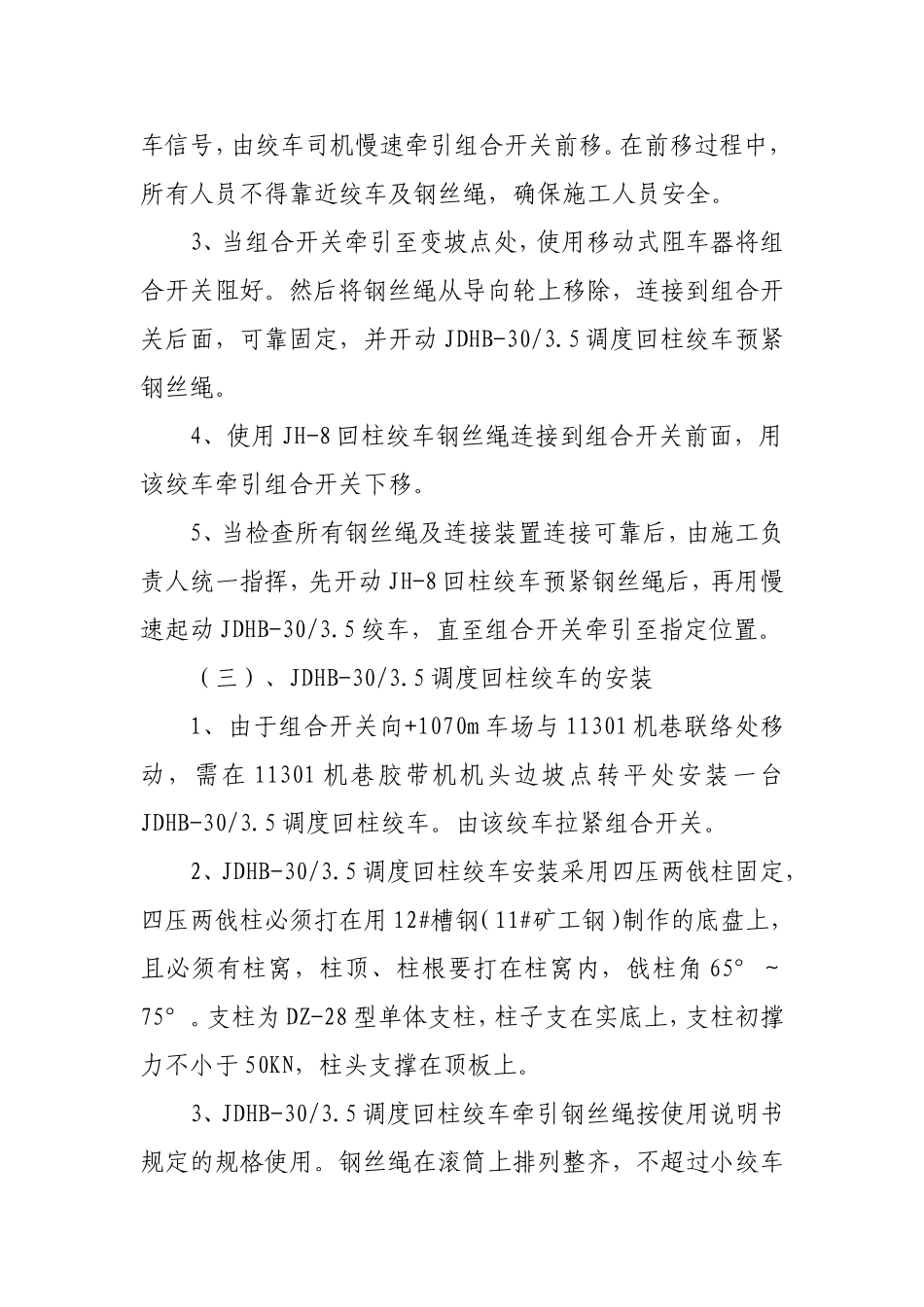

2、检查调度回柱绞车及钢丝绳连接没有问题后,发出行车信号,由绞车司机慢速牵引组合开关前移
