电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

211施工用电安全方案VIP免费

211施工用电安全方案_第1页
1/5
211施工用电安全方案_第2页
2/5
211施工用电安全方案_第3页
3/5

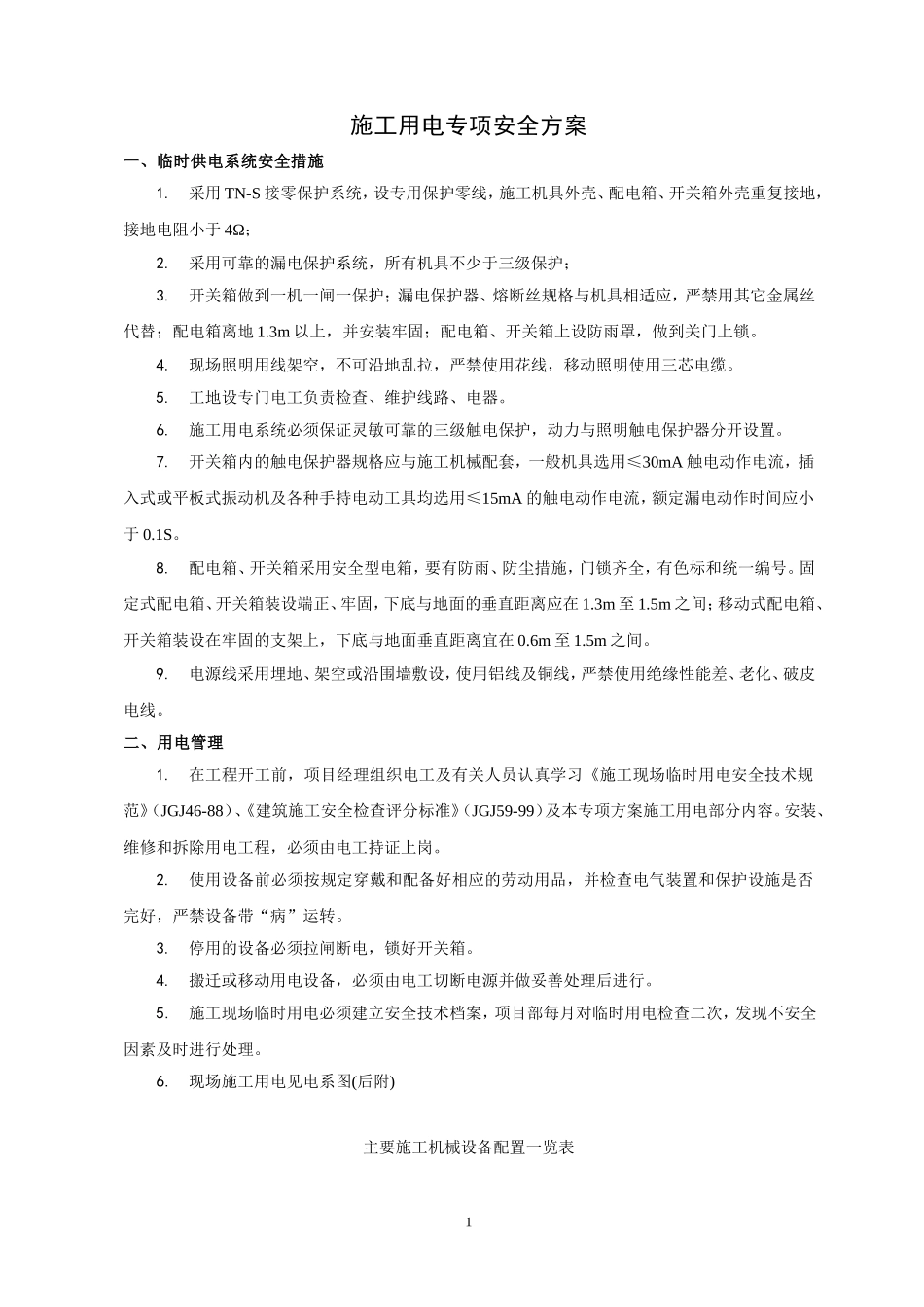

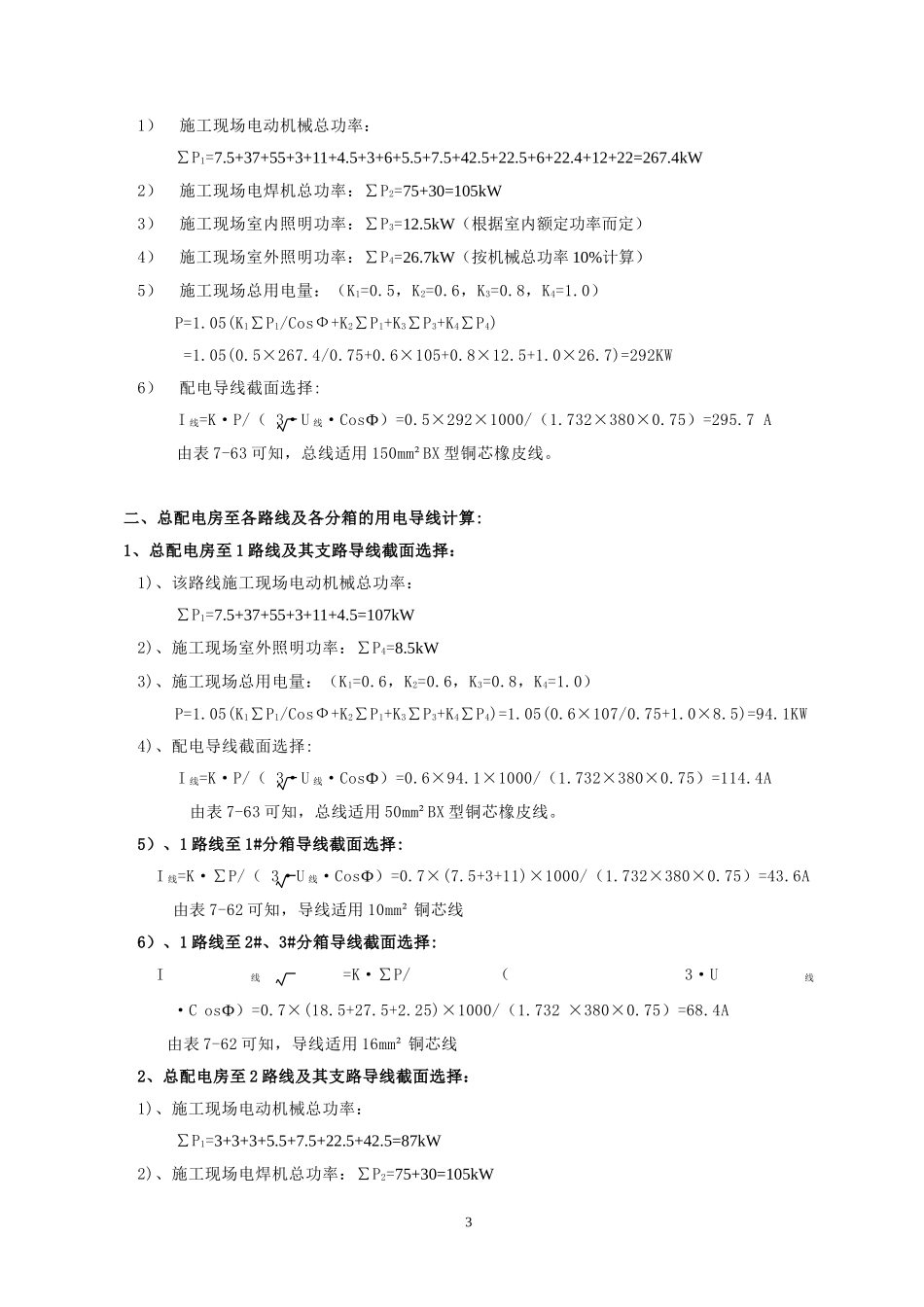

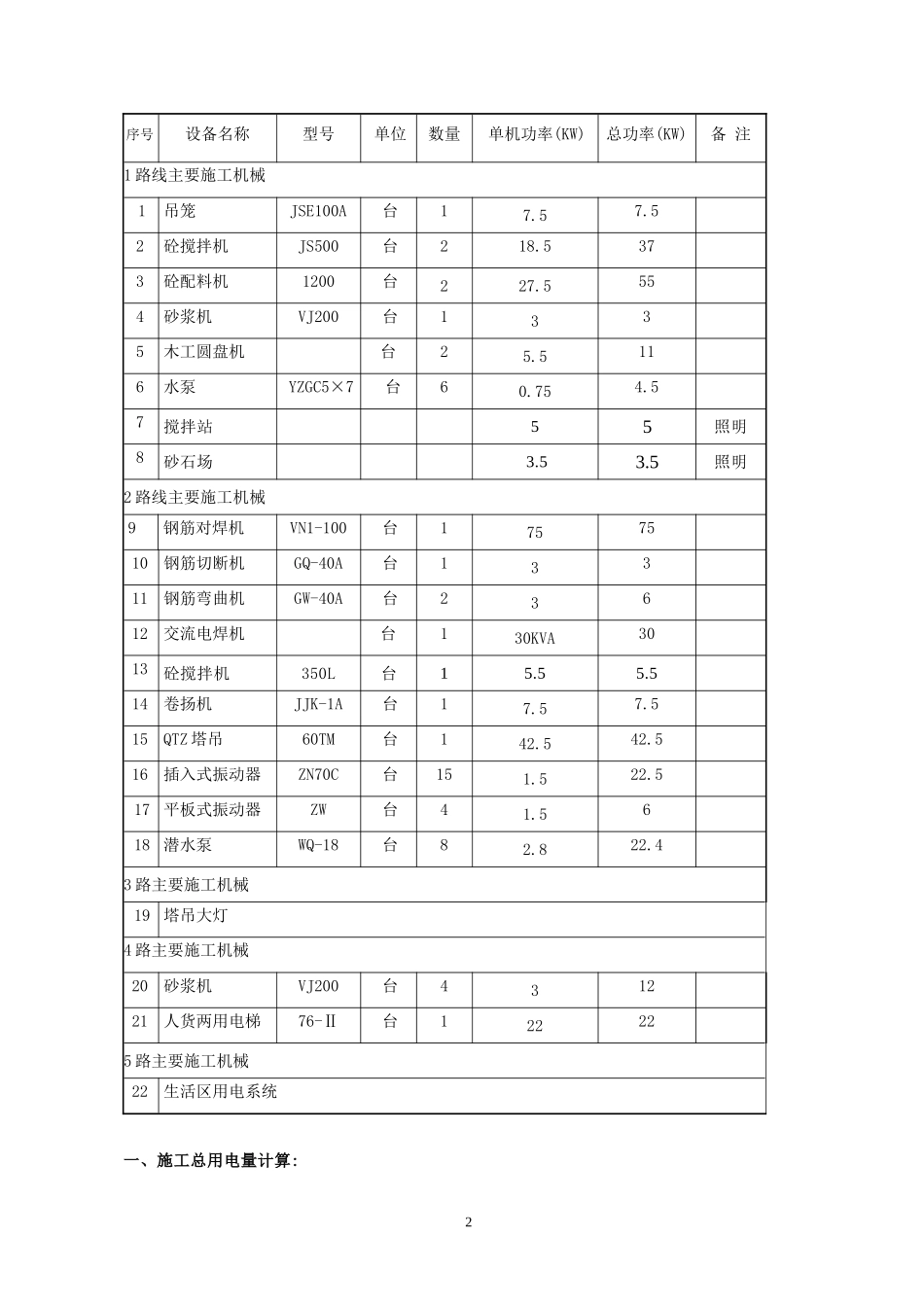

施工用电专项安全方案一、临时供电系统安全措施1.采用TN-S接零保护系统,设专用保护零线,施工机具外壳、配电箱、开关箱外壳重复接地,接地电阻小于4Ω;2.采用可靠的漏电保护系统,所有机具不少于三级保护;3.开关箱做到一机一闸一保护;漏电保护器、熔断丝规格与机具相适应,严禁用其它金属丝代替;配电箱离地1.3m以上,并安装牢固;配电箱、开关箱上设防雨罩,做到关门上锁。4.现场照明用线架空,不可沿地乱拉,严禁使用花线,移动照明使用三芯电缆。5.工地设专门电工负责检查、维护线路、电器。6.施工用电系统必须保证灵敏可靠的三级触电保护,动力与照明触电保护器分开设置。7.开关箱内的触电保护器规格应与施工机械配套,一般机具选用≤30mA触电动作电流,插入式或平板式振动机及各种手持电动工具均选用≤15mA的触电动作电流,额定漏电动作时间应小于0.1S。8.配电箱、开关箱采用安全型电箱,要有防雨、防尘措施,门锁齐全,有色标和统一编号。固定式配电箱、开关箱装设端正、牢固,下底与地面的垂直距离应在1.3m至1.5m之间;移动式配电箱、开关箱装设在牢固的支架上,下底与地面垂直距离宜在0.6m至1.5m之间。9.电源线采用埋地、架空或沿围墙敷设,使用铝线及铜线,严禁使用绝缘性能差、老化、破皮电线。二、用电管理1.在工程开工前,项目经理组织电工及有关人员认真学习《施工现场临时用电安全技术规范》(JGJ46-88)、《建筑施工安全检查评分标准》(JGJ59-99)及本专项方案施工用电部分内容。安装、维修和拆除用电工程,必须由电工持证上岗。2.使用设备前必须按规定穿戴和配备好相应的劳动用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。3.停用的设备必须拉闸断电,锁好开关箱。4.搬迁或移动用电设备,必须由电工切断电源并做妥善处理后进行。5.施工现场临时用电必须建立安全技术档案,项目部每月对临时用电检查二次,发现不安全因素及时进行处理。6.现场施工用电见电系图(后附)主要施工机械设备配置一览表1序号设备名称型号单位数量单机功率(KW)总功率(KW)备注1路线主要施工机械1吊笼JSE100A台17.57.52砼搅拌机JS500台218.5373砼配料机1200台227.5554砂浆机VJ200台1335木工圆盘机台25.5116水泵YZGC5×7台60.754.57搅拌站55照明8砂石场3.53.5照明2路线主要施工机械9钢筋对焊机VN1-100台1757510钢筋切断机GQ-40A台13311钢筋弯曲机GW-40A台23612交流电焊机台130KVA3013砼搅拌机350L台15.55.514卷扬机JJK-1A台17.57.515QTZ塔吊60TM台142.542.516插入式振动器ZN70C台151.522.517平板式振动器ZW台41.5618潜水泵WQ-18台82.822.43路主要施工机械19塔吊大灯4路主要施工机械20砂浆机VJ200台431221人货两用电梯76-Ⅱ台122225路主要施工机械22生活区用电系统一、施工总用电量计算:21)施工现场电动机械总功率:∑P1=7.5+37+55+3+11+4.5+3+6+5.5+7.5+42.5+22.5+6+22.4+12+22=267.4kW2)施工现场电焊机总功率:∑P2=75+30=105kW3)施工现场室内照明功率:∑P3=12.5kW(根据室内额定功率而定)4)施工现场室外照明功率:∑P4=26.7kW(按机械总功率10%计算)5)施工现场总用电量:(K1=0.5,K2=0.6,K3=0.8,K4=1.0)P=1.05(K1∑P1/CosФ+K2∑P1+K3∑P3+K4∑P4)=1.05(0.5×267.4/0.75+0.6×105+0.8×12.5+1.0×26.7)=292KW6)配电导线截面选择:I线=K·P/(3·U线·CosФ)=0.5×292×1000/(1.732×380×0.75)=295.7A由表7-63可知,总线适用150mm²BX型铜芯橡皮线。二、总配电房至各路线及各分箱的用电导线计算:1、总配电房至1路线及其支路导线截面选择:1)、该路线施工现场电动机械总功率:∑P1=7.5+37+55+3+11+4.5=107kW2)、施工现场室外照明功率:∑P4=8.5kW3)、施工现场总用电量:(K1=0.6,K2=0.6,K3=0.8,K4=1.0)P=1.05(K1∑P1/CosФ+K2∑P1+K3∑P3+K4∑P4)=1.05(0.6×107/0.75+1.0×8.5)=94.1KW4)、配电导线截面选择:I线=K·P/(3·U线·CosФ)=0.6×94.1×1000/(1.732×380×0.75)=114.4A由表7-63可知,总线适用50mm²BX型铜芯橡皮线。5)、1路线至1#分箱导线截面选择:I线=K·∑P/(3·U线·CosФ)=0.7×(7.5+3+11)×1000/(1.732×380×0.75)=43.6A由表...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

211施工用电安全方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
