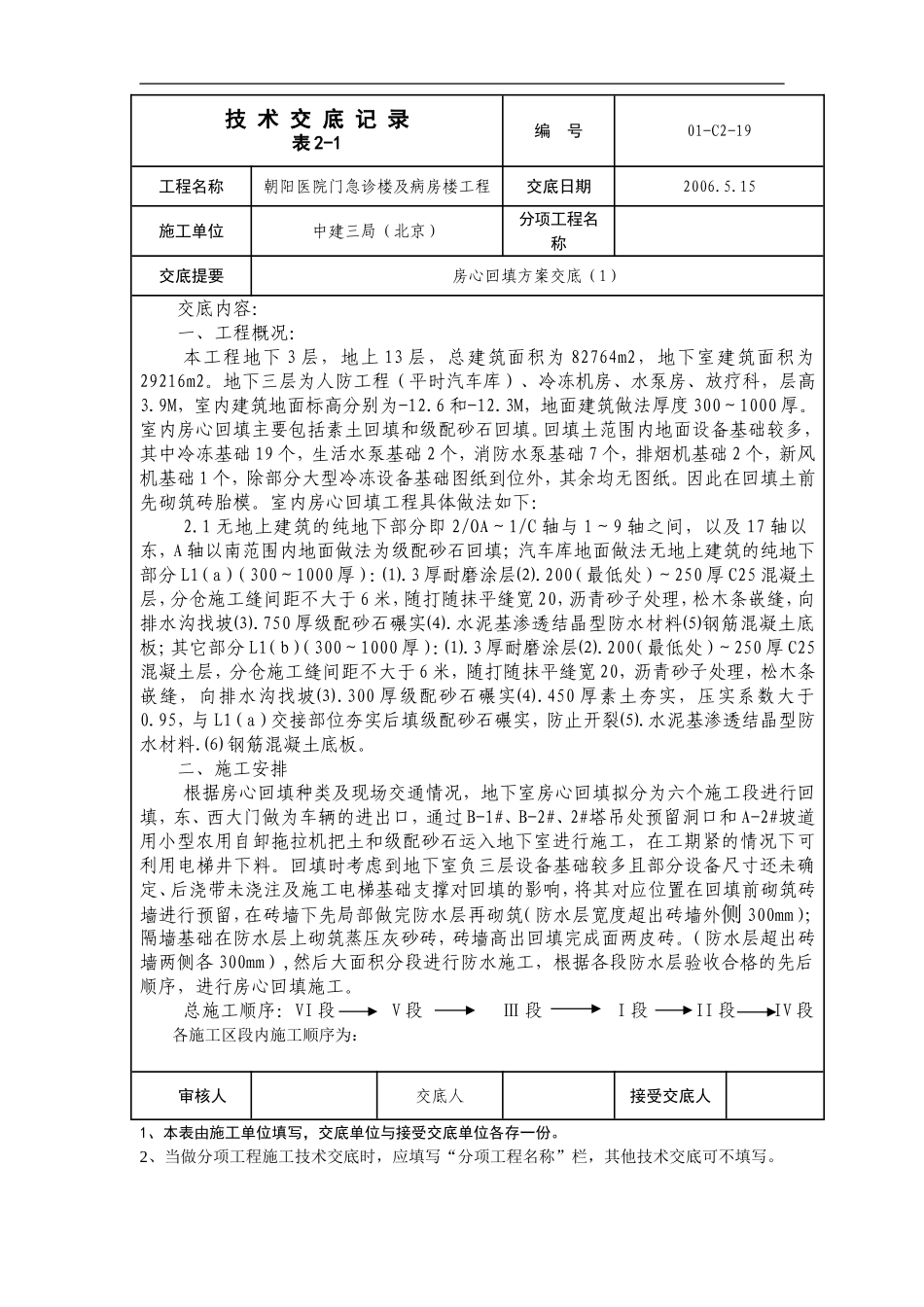

技术交底记录表2-1编号01-C2-19工程名称朝阳医院门急诊楼及病房楼工程交底日期2006
15施工单位中建三局(北京)分项工程名称交底提要房心回填方案交底(1)交底内容:一、工程概况:本工程地下3层,地上13层,总建筑面积为82764m2,地下室建筑面积为29216m2
地下三层为人防工程(平时汽车库)、冷冻机房、水泵房、放疗科,层高3
9M,室内建筑地面标高分别为-12
3M,地面建筑做法厚度300~1000厚
室内房心回填主要包括素土回填和级配砂石回填
回填土范围内地面设备基础较多,其中冷冻基础19个,生活水泵基础2个,消防水泵基础7个,排烟机基础2个,新风机基础1个,除部分大型冷冻设备基础图纸到位外,其余均无图纸
因此在回填土前先砌筑砖胎模
室内房心回填工程具体做法如下:2
1无地上建筑的纯地下部分即2/OA~1/C轴与1~9轴之间,以及17轴以东,A轴以南范围内地面做法为级配砂石回填;汽车库地面做法无地上建筑的纯地下部分L1(a)(300~1000厚):⑴
3厚耐磨涂层⑵
200(最低处)~250厚C25混凝土层,分仓施工缝间距不大于6米,随打随抹平缝宽20,沥青砂子处理,松木条嵌缝,向排水沟找坡⑶
750厚级配砂石碾实⑷
水泥基渗透结晶型防水材料⑸钢筋混凝土底板;其它部分L1(b)(300~1000厚):⑴
3厚耐磨涂层⑵
200(最低处)~250厚C25混凝土层,分仓施工缝间距不大于6米,随打随抹平缝宽20,沥青砂子处理,松木条嵌缝,向排水沟找坡⑶
300厚级配砂石碾实⑷
450厚素土夯实,压实系数大于0
95,与L1(a)交接部位夯实后填级配砂石碾实,防止开裂⑸
水泥基渗透结晶型防水材料
⑹钢筋混凝土底板

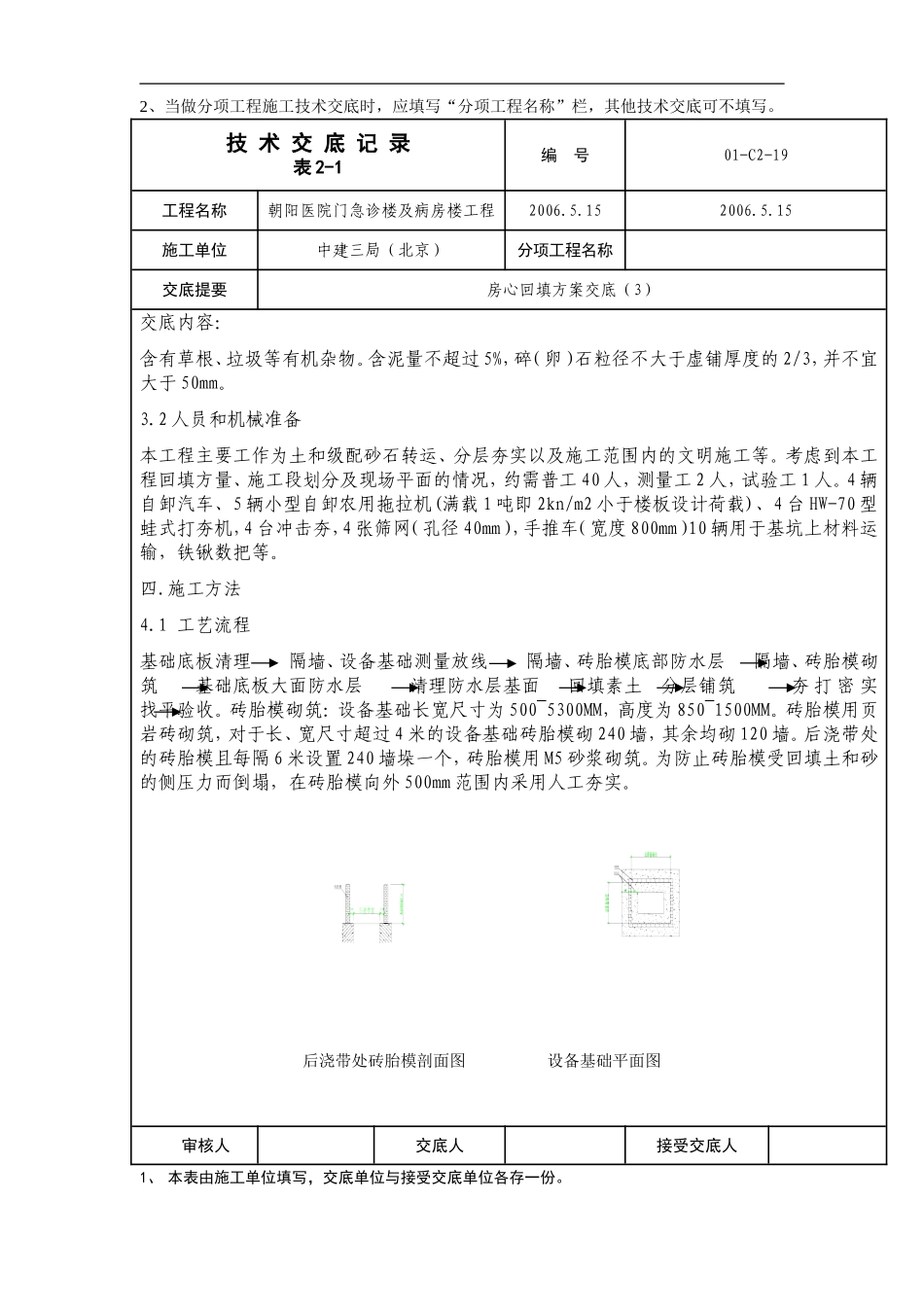

二、施工安排根据房心回填种类及现场交通情况,地下室房心回填拟分为六个施工段进行回填,东、西大门做为车辆的进出口,通过B-1#、B-2#、
