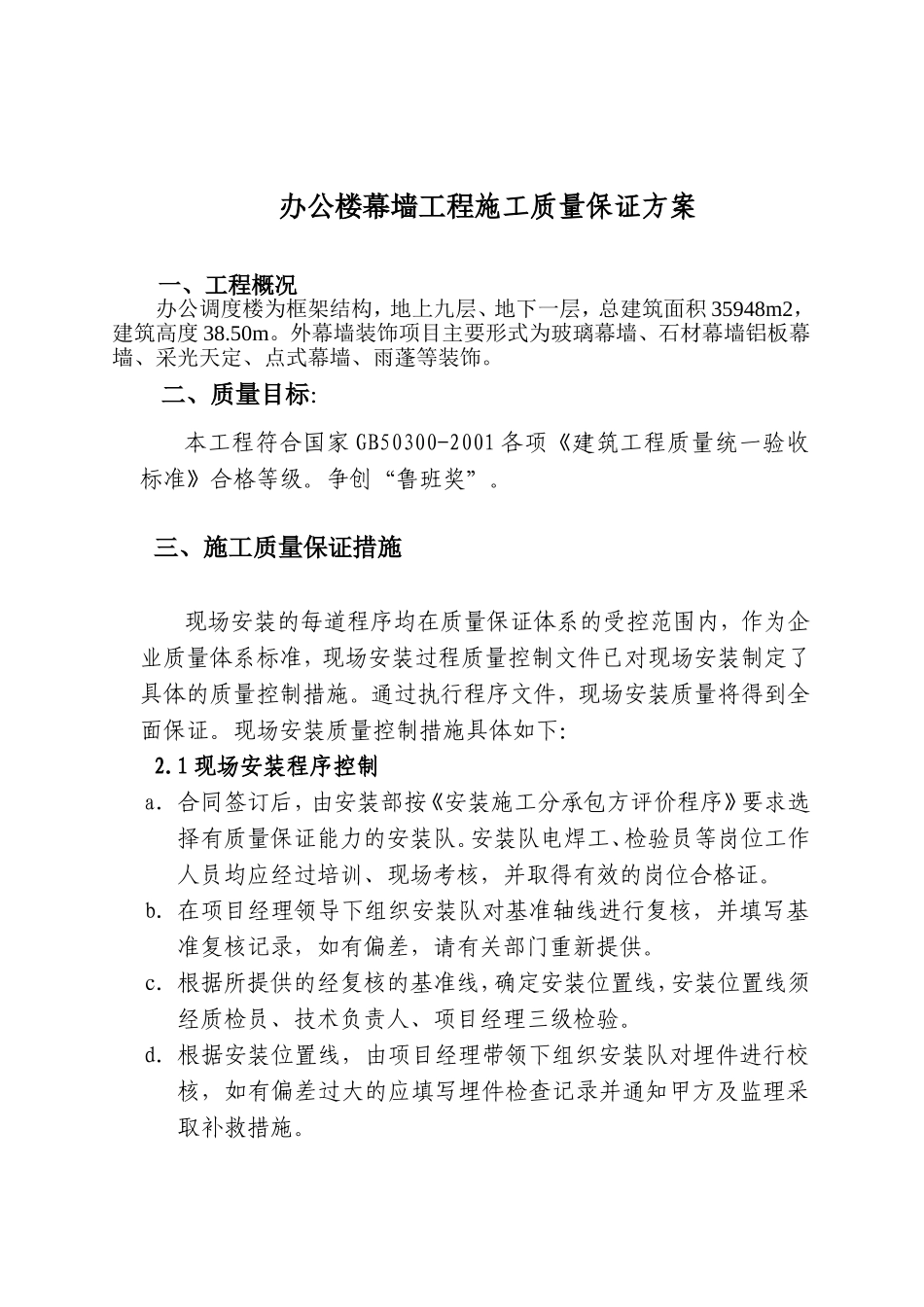

办公楼幕墙工程施工质量保证方案一、工程概况办公调度楼为框架结构,地上九层、地下一层,总建筑面积35948m2,建筑高度38
外幕墙装饰项目主要形式为玻璃幕墙、石材幕墙铝板幕墙、采光天定、点式幕墙、雨蓬等装饰
二、质量目标:本工程符合国家GB50300-2001各项《建筑工程质量统一验收标准》合格等级
争创“鲁班奖”
三、施工质量保证措施现场安装的每道程序均在质量保证体系的受控范围内,作为企业质量体系标准,现场安装过程质量控制文件已对现场安装制定了具体的质量控制措施
通过执行程序文件,现场安装质量将得到全面保证
现场安装质量控制措施具体如下:2
1现场安装程序控制a
合同签订后,由安装部按《安装施工分承包方评价程序》要求选择有质量保证能力的安装队
安装队电焊工、检验员等岗位工作人员均应经过培训、现场考核,并取得有效的岗位合格证
在项目经理领导下组织安装队对基准轴线进行复核,并填写基准复核记录,如有偏差,请有关部门重新提供
根据所提供的经复核的基准线,确定安装位置线,安装位置线须经质检员、技术负责人、项目经理三级检验
根据安装位置线,由项目经理带领下组织安装队对埋件进行校核,如有偏差过大的应填写埋件检查记录并通知甲方及监理采取补救措施

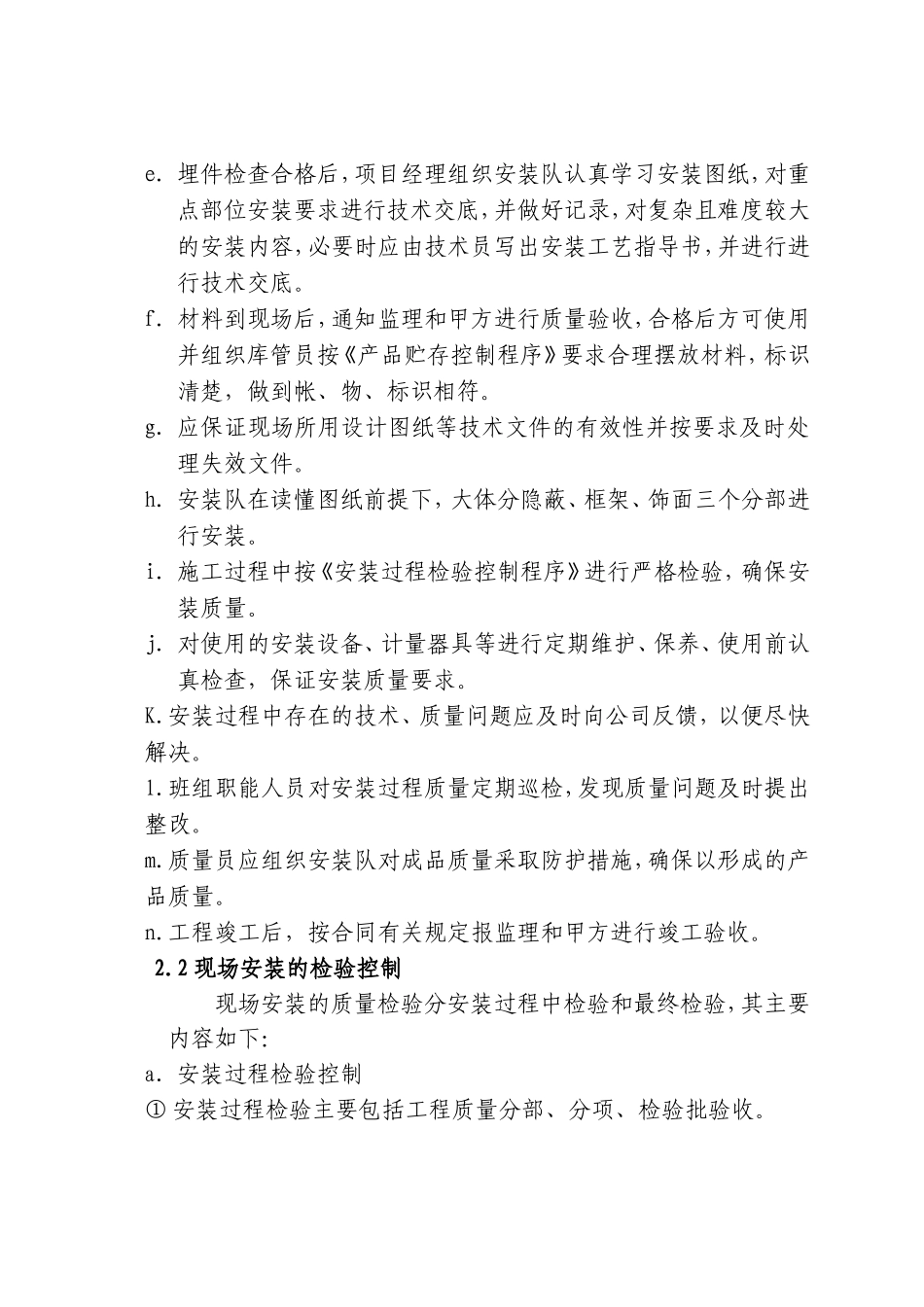

埋件检查合格后,项目经理组织安装队认真学习安装图纸,对重点部位安装要求进行技术交底,并做好记录,对复杂且难度较大的安装内容,必要时应由技术员写出安装工艺指导书,并进行进行技术交底
材料到现场后,通知监理和甲方进行质量验收,合格后方可使用并组织库管员按《产品贮存控制程序》要求合理摆放材料,标识清楚,做到帐、物、标识相符
应保证现场所用设计图纸等技术文件的有效性并按要求及时处理失效文件
安装队在读懂图纸前提下,大体分隐蔽、框架、饰面三个分部进行安装

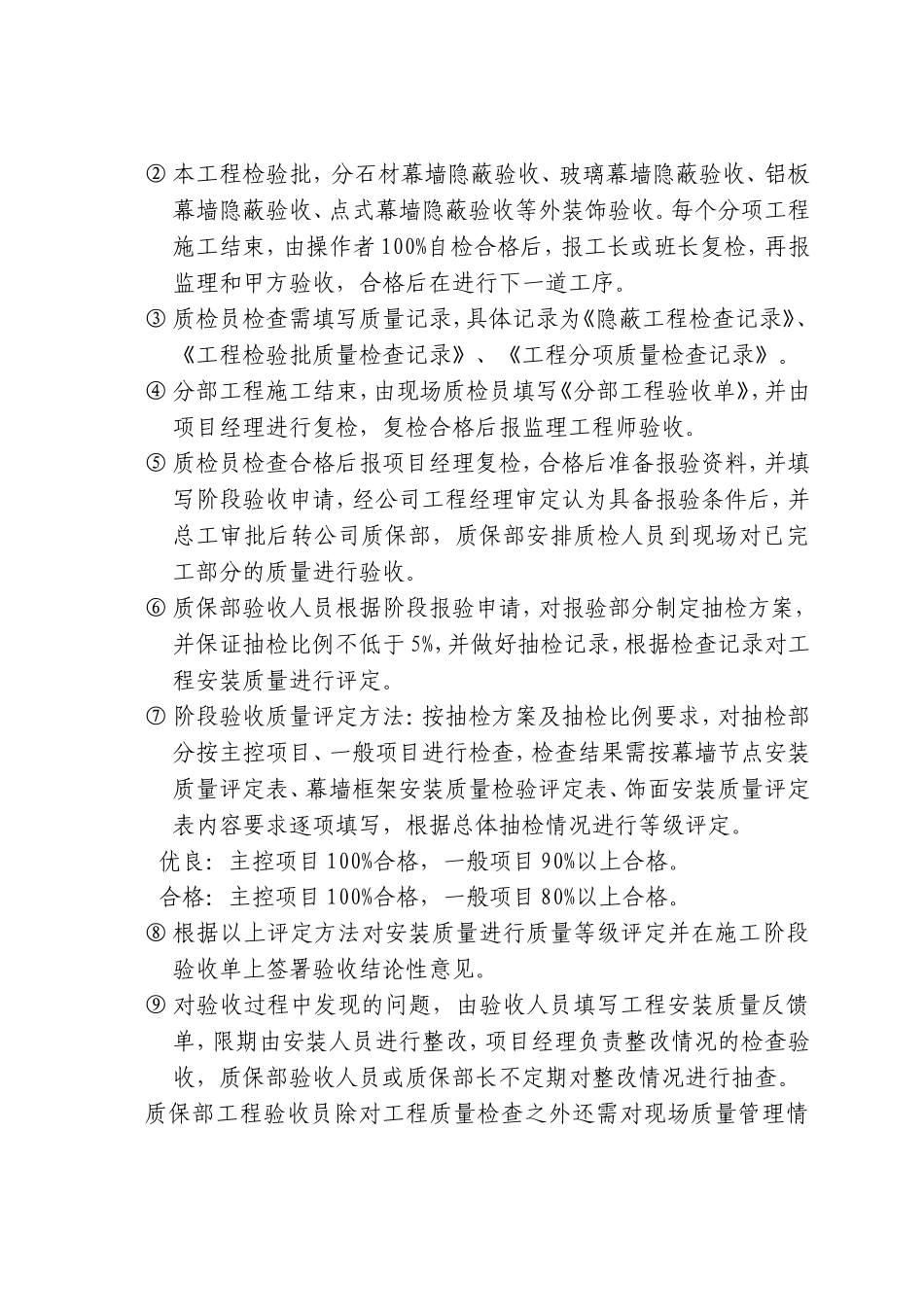

施工过程中按《安装过程检验控制程序》进行严格检验,确保安装质量
