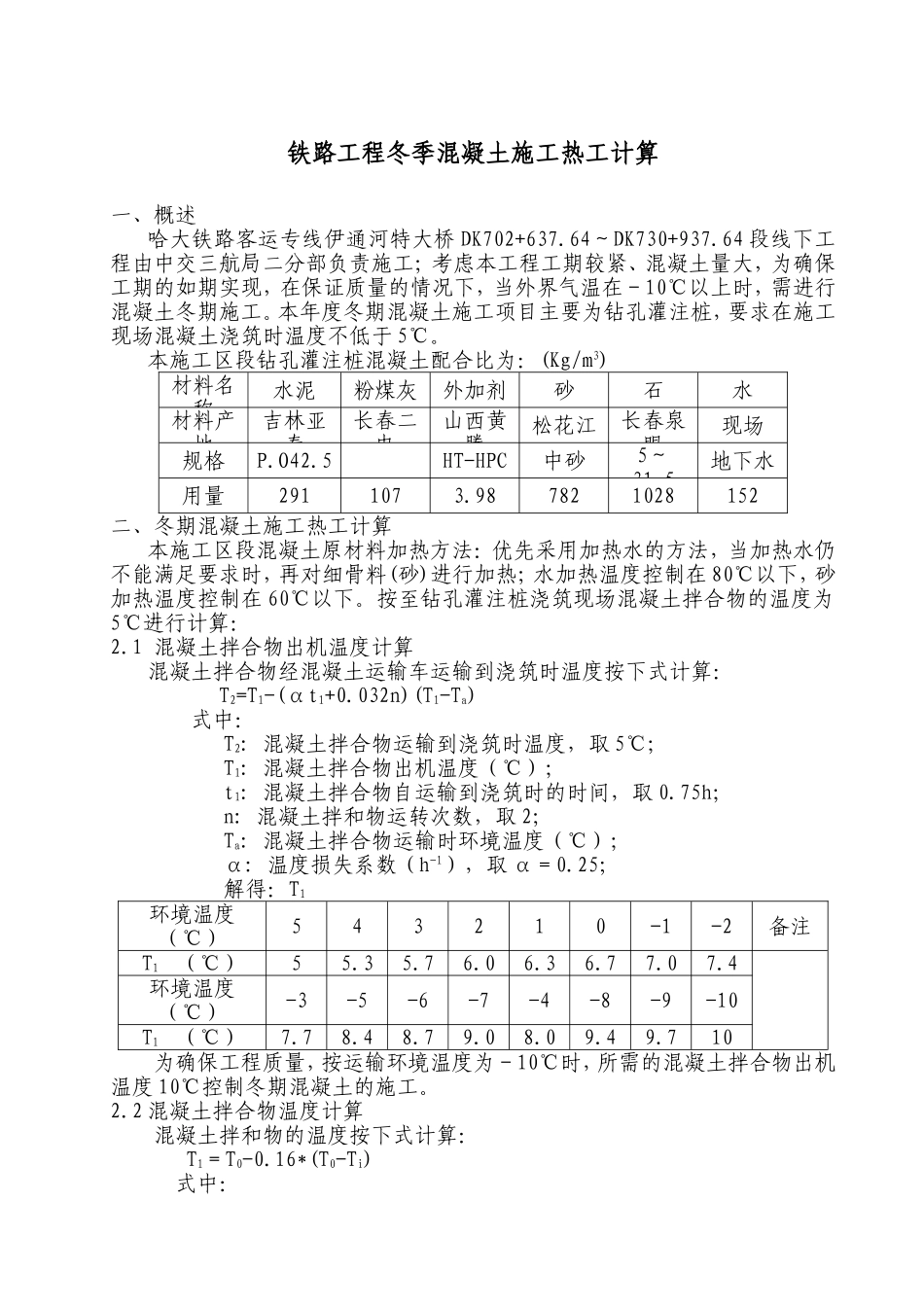

铁路工程冬季混凝土施工热工计算一、概述哈大铁路客运专线伊通河特大桥DK702+637
64~DK730+937
64段线下工程由中交三航局二分部负责施工;考虑本工程工期较紧、混凝土量大,为确保工期的如期实现,在保证质量的情况下,当外界气温在-10℃以上时,需进行混凝土冬期施工
本年度冬期混凝土施工项目主要为钻孔灌注桩,要求在施工现场混凝土浇筑时温度不低于5℃
本施工区段钻孔灌注桩混凝土配合比为:(Kg/m3)材料名称水泥粉煤灰外加剂砂石水材料产地吉林亚泰长春二电山西黄腾松花江长春泉眼现场规格P
5HT-HPC中砂5~31
5地下水用量2911073
987821028152二、冬期混凝土施工热工计算本施工区段混凝土原材料加热方法:优先采用加热水的方法,当加热水仍不能满足要求时,再对细骨料(砂)进行加热;水加热温度控制在80℃以下,砂加热温度控制在60℃以下
按至钻孔灌注桩浇筑现场混凝土拌合物的温度为5℃进行计算:2
1混凝土拌合物出机温度计算混凝土拌合物经混凝土运输车运输到浇筑时温度按下式计算:T2=T1-(αt1+0
032n)(T1-Ta)式中:T2:混凝土拌合物运输到浇筑时温度,取5℃;T1:混凝土拌合物出机温度(℃);t1:混凝土拌合物自运输到浇筑时的时间,取0
75h;n:混凝土拌和物运转次数,取2;Ta:混凝土拌合物运输时环境温度(℃);α:温度损失系数(h-1),取α=0
25;解得:T1环境温度(℃)543210-1-2备注T1(℃)55
4环境温度(℃)-3-5-6-7-4-8-9-10T1(℃)7
710为确保工程质量,按运输环境温度为-10℃时,所需的混凝土拌合物出机温度10℃控制冬期混凝土的施工

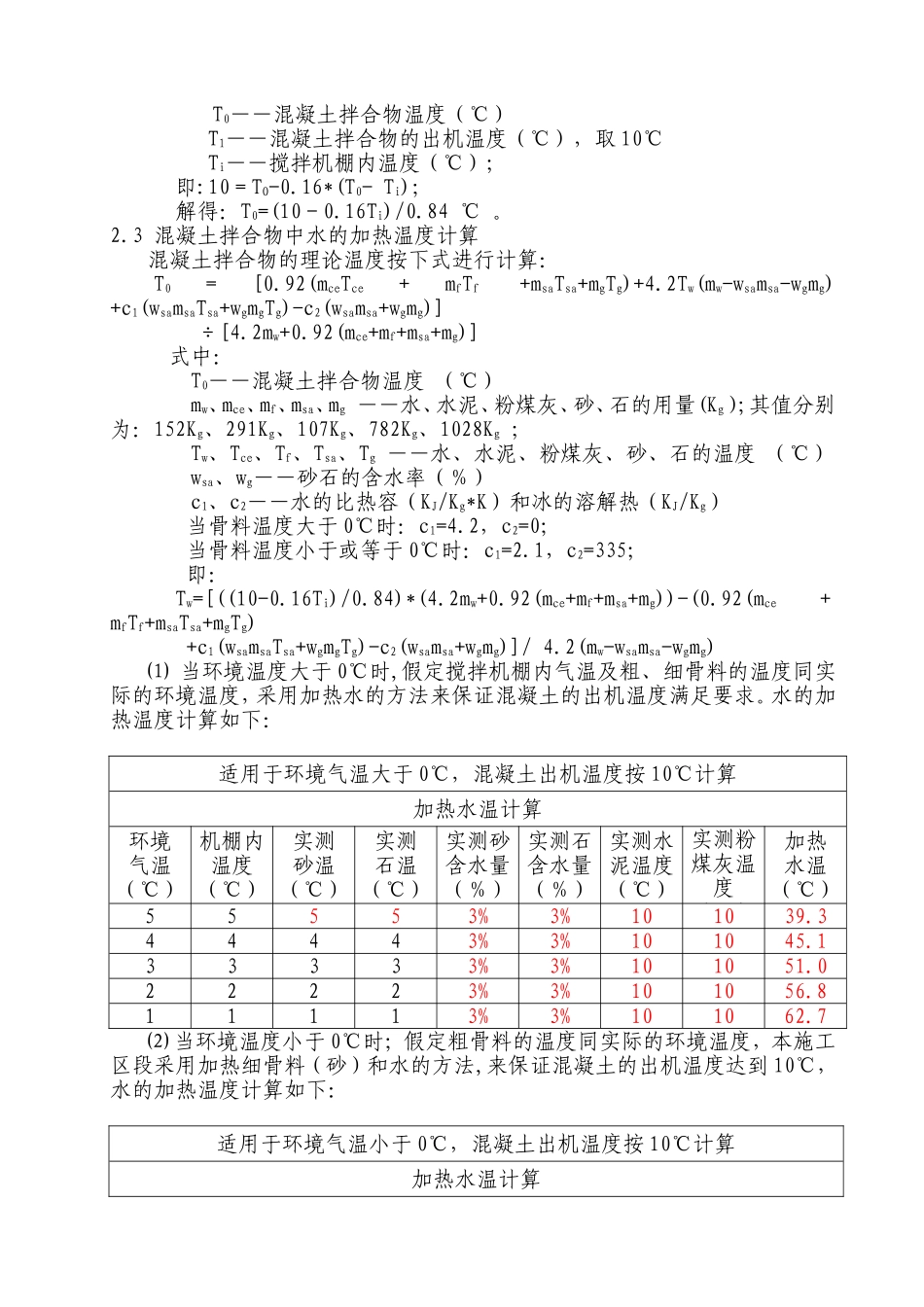

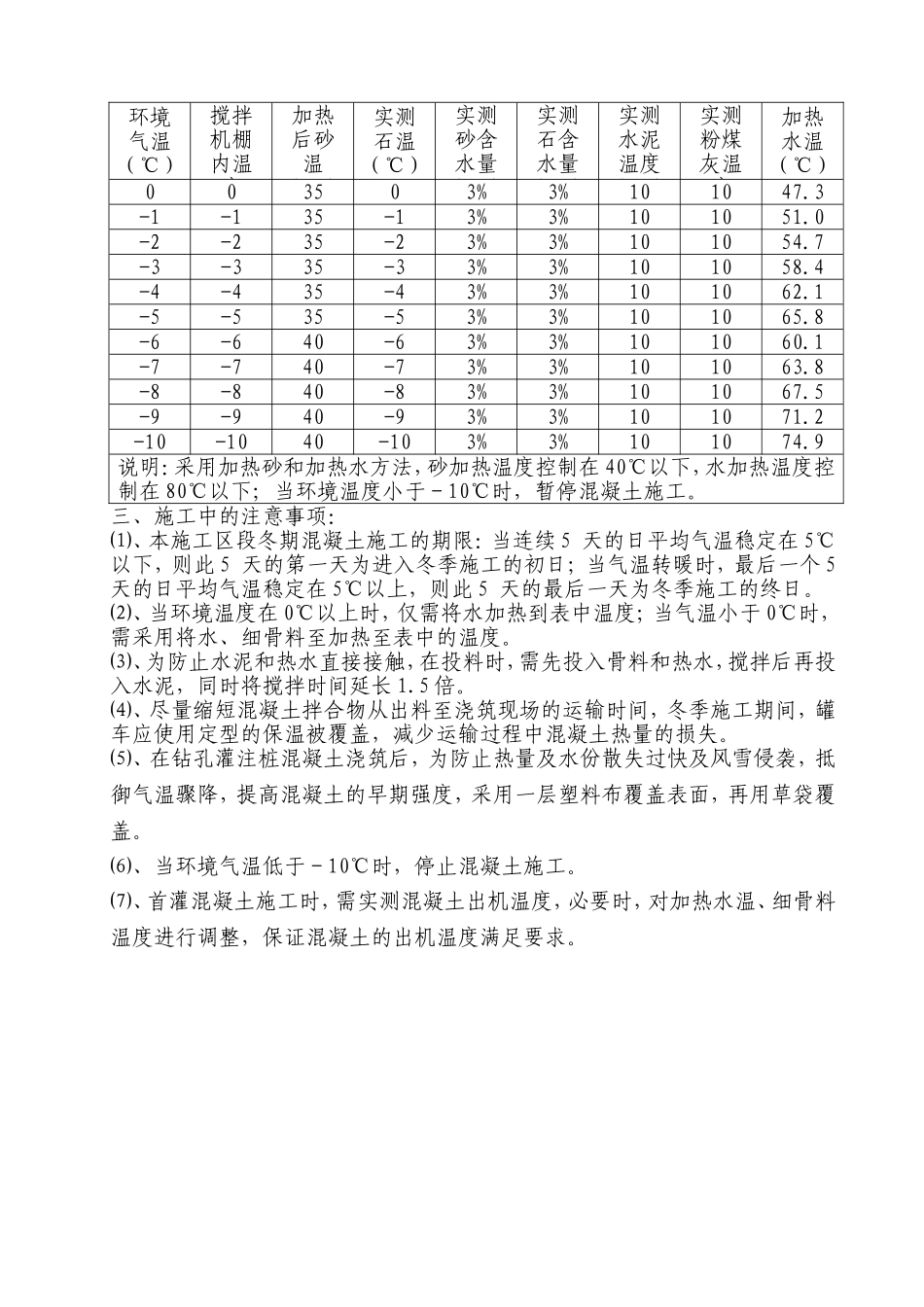

2混凝土拌合物温度计算混凝土拌和物的温度按下式计算:T1=T0-0
