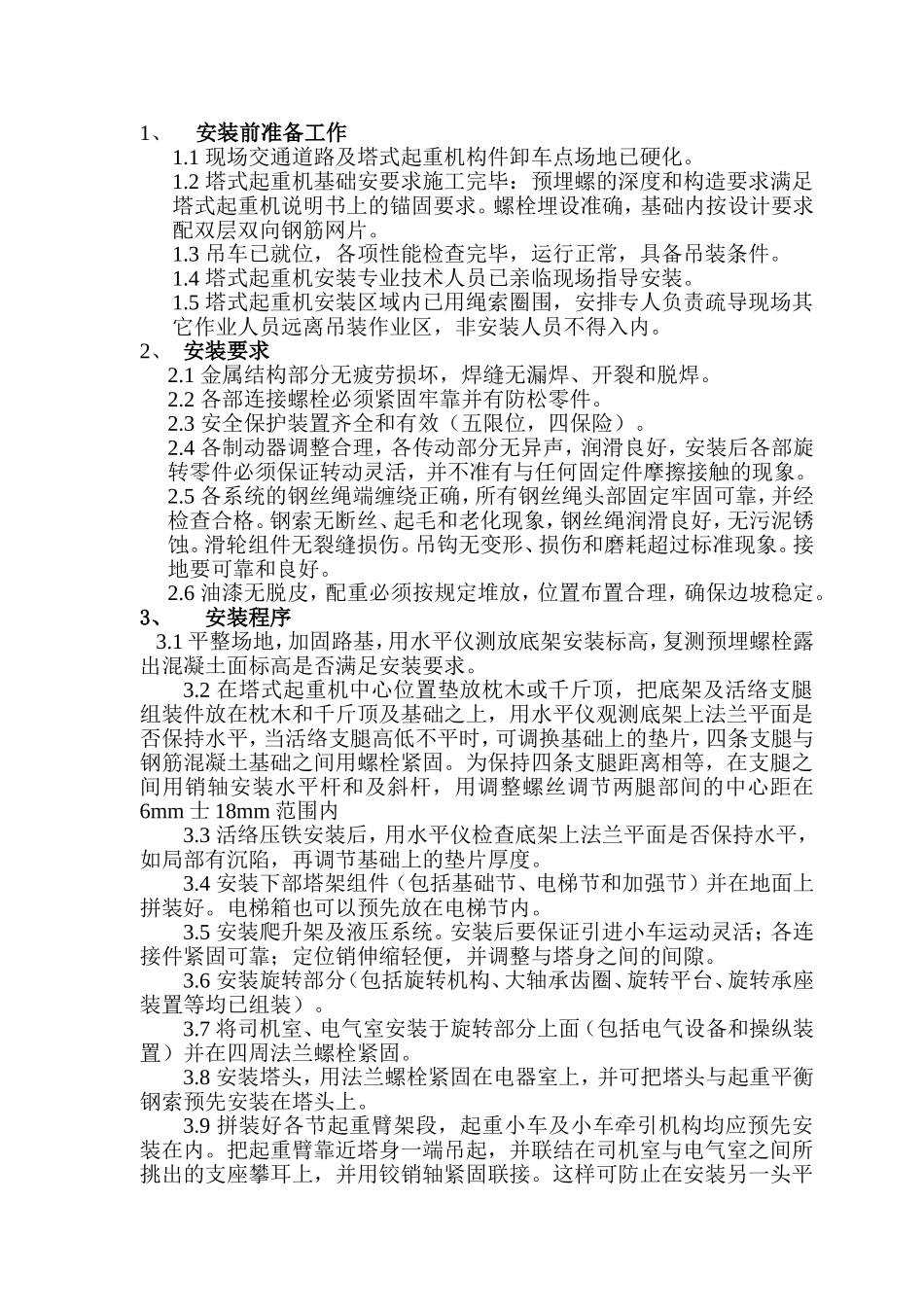

1、安装前准备工作1
1现场交通道路及塔式起重机构件卸车点场地已硬化
2塔式起重机基础安要求施工完毕:预埋螺的深度和构造要求满足塔式起重机说明书上的锚固要求
螺栓埋设准确,基础内按设计要求配双层双向钢筋网片
3吊车已就位,各项性能检查完毕,运行正常,具备吊装条件
4塔式起重机安装专业技术人员已亲临现场指导安装
5塔式起重机安装区域内已用绳索圈围,安排专人负责疏导现场其它作业人员远离吊装作业区,非安装人员不得入内
2、安装要求2
1金属结构部分无疲劳损坏,焊缝无漏焊、开裂和脱焊
2各部连接螺栓必须紧固牢靠并有防松零件
3安全保护装置齐全和有效(五限位,四保险)
4各制动器调整合理,各传动部分无异声,润滑良好,安装后各部旋转零件必须保证转动灵活,并不准有与任何固定件摩擦接触的现象
5各系统的钢丝绳端缠绕正确,所有钢丝绳头部固定牢固可靠,并经检查合格
钢索无断丝、起毛和老化现象,钢丝绳润滑良好,无污泥锈蚀
滑轮组件无裂缝损伤
吊钩无变形、损伤和磨耗超过标准现象
接地要可靠和良好
6油漆无脱皮,配重必须按规定堆放,位置布置合理,确保边坡稳定

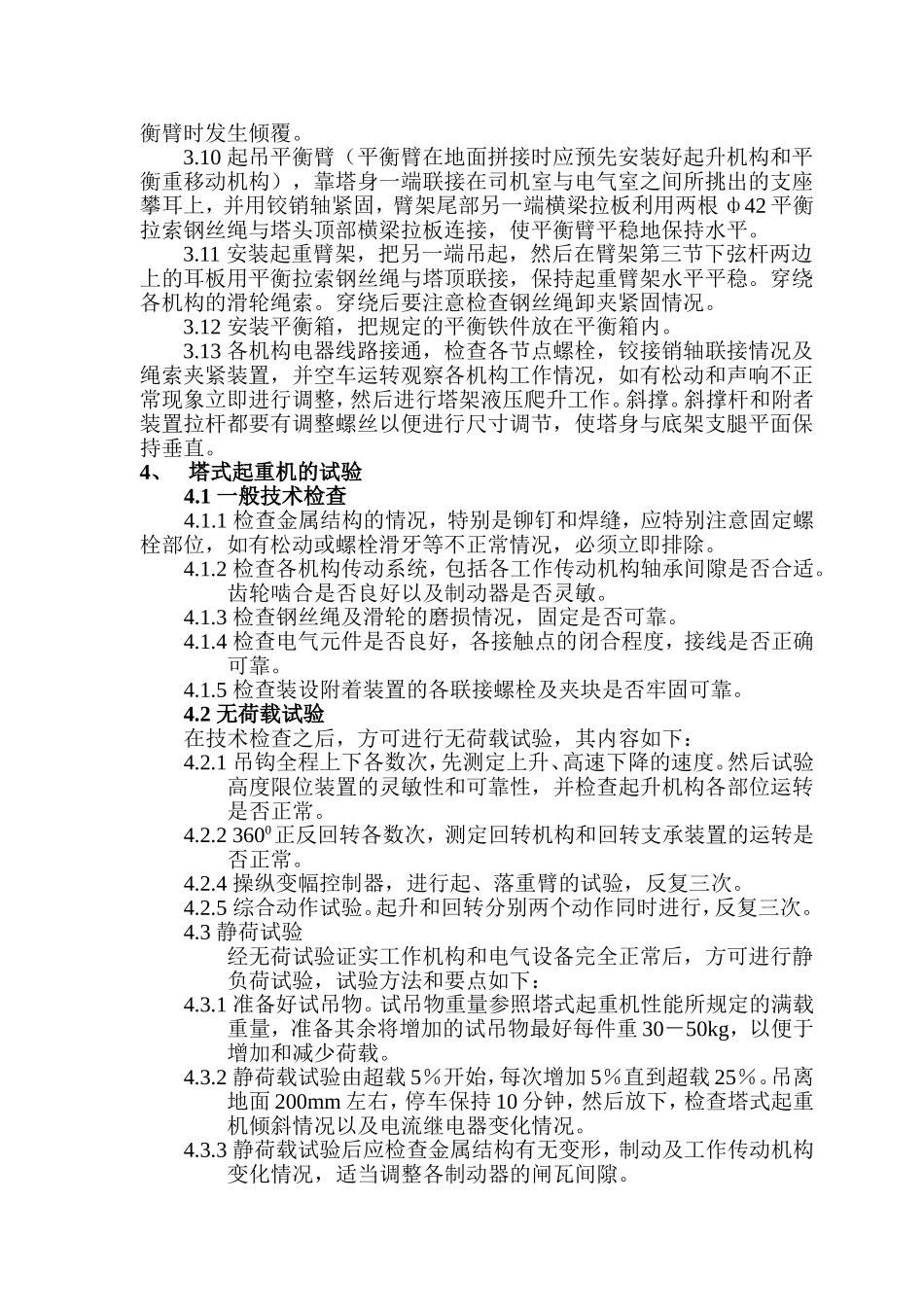

3、安装程序3
1平整场地,加固路基,用水平仪测放底架安装标高,复测预埋螺栓露出混凝土面标高是否满足安装要求
2在塔式起重机中心位置垫放枕木或千斤顶,把底架及活络支腿组装件放在枕木和千斤顶及基础之上,用水平仪观测底架上法兰平面是否保持水平,当活络支腿高低不平时,可调换基础上的垫片,四条支腿与钢筋混凝土基础之间用螺栓紧固
为保持四条支腿距离相等,在支腿之间用销轴安装水平杆和及斜杆,用调整螺丝调节两腿部间的中心距在6mm士18mm范围内3
3活络压铁安装后,用水平仪检查底架上法兰平面是否保持水平,如局部有沉陷,再调节基础上的垫片厚度
4安装下部塔架组件(包括基础节、电梯节和加强节)并在地面上拼装好
