横穿泉三高速公路桥梁施工交通组织专项方案一、编制依据(1)、国省干线纵三线南安市省新至梅山公路工程一标段《施工图纸》;(2)、《公路工程技术标准》(中华人民共和国交通部部颁标准JTGB01-2003);(3)、《公路交通安全设施设计规范》(交通部颁布JTGD81-2006);(4)、《高速公路交通工程及沿线设施设计通用规范》(交通部颁布JTGD80-2006);(5)、《道路交通标志标线》(GB5768-1999);(6)、《公路养护安全作业规程》(JTGH30-2004);(7)、《公路交通安全设施设计细则》(中华人民共和国交通部部颁标准JTG/TD81-2006);(8)、《公路养护安全作业规程》(中华人民共和国交通部部颁标准JTGH30-2004);二、工程概况国省干线纵三线南安市省新至梅山公路一标段,原设计在K0+603处设计框架桥下穿泉三高速(泉三高速桩号为K28+270),按照原设计方案,框架桥顶推期间需封闭泉三高速半幅通车,且顶推期间不可预见风险因素多
为了保证泉三高速公路行车安全,原设计方案框架桥顶推方案变更为明挖路基改桥施工
改桥方案设计:首先对泉三高速公路半幅改道,先开挖半幅4m路基至改桥下部结构基坑位置,上部结构拟采用2跨30m现浇砼箱梁桥梁与高速公路衔接,箱梁桥桥面宽按高速公路设计宽度(19
31+20)m设计,基础采用桩基础
主要工程数量:现浇箱梁4跨,桥台4座,桩基22根,盖梁2座

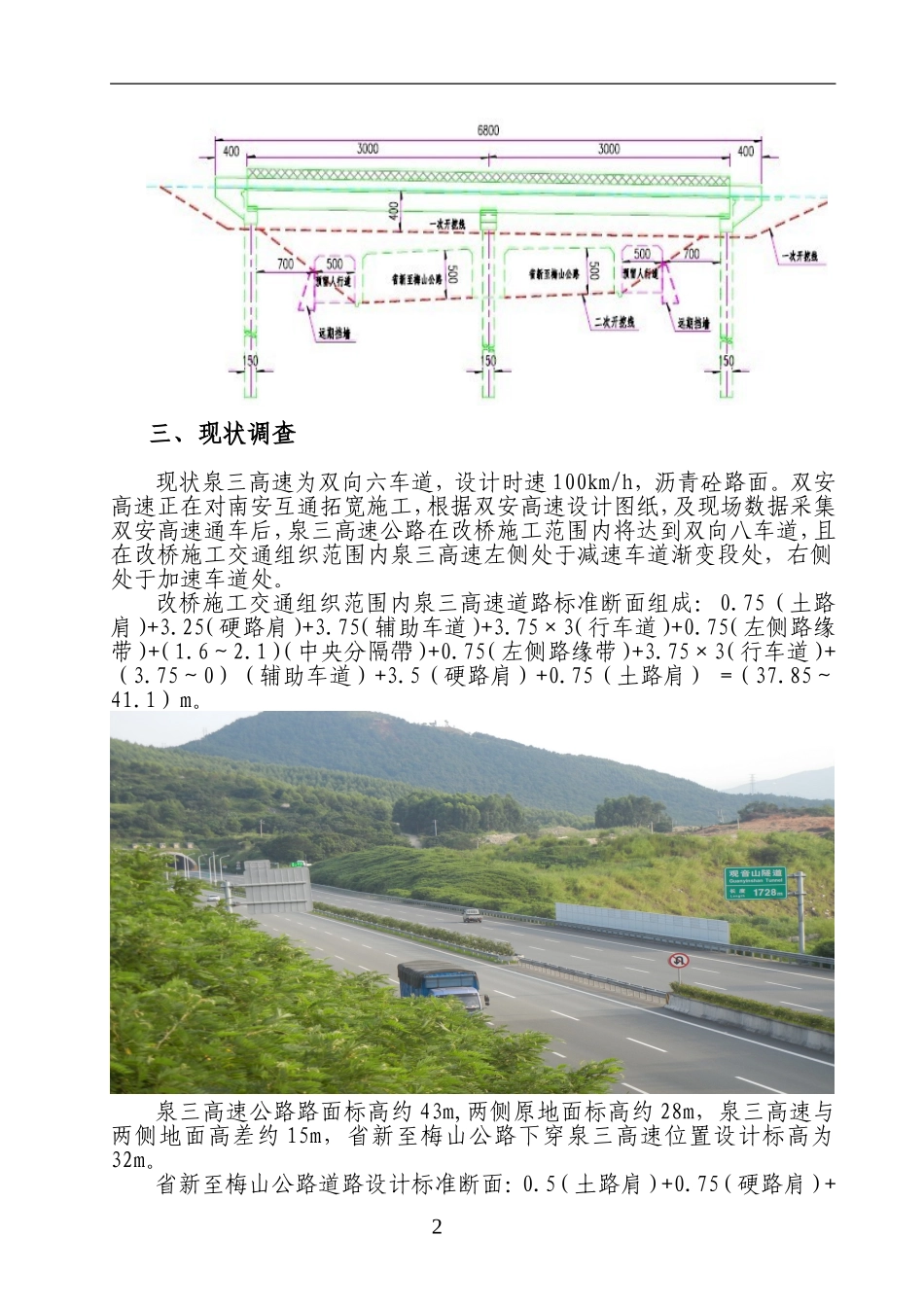

1三、现状调查现状泉三高速为双向六车道,设计时速100km/h,沥青砼路面
双安高速正在对南安互通拓宽施工,根据双安高速设计图纸,及现场数据采集双安高速通车后,泉三高速公路在改桥施工范围内将达到双向八车道,且在改桥施工交通组织范围内泉三高速左侧处于减速车道渐变段处,右侧处于加速车道处
改桥施工交通组织范围内泉三高速道路标准断面组成:0

75(土路肩)+3
25(硬路肩
