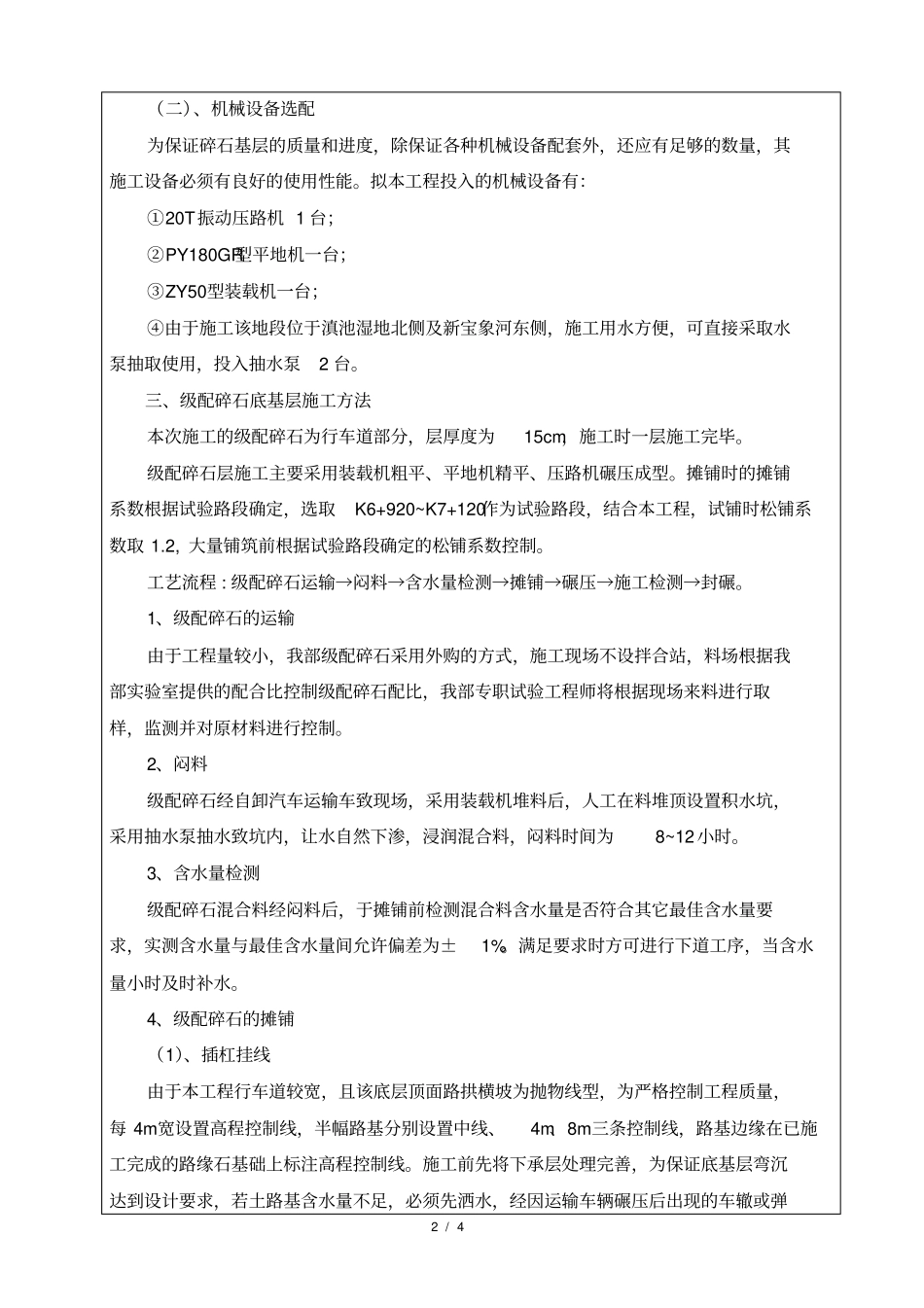

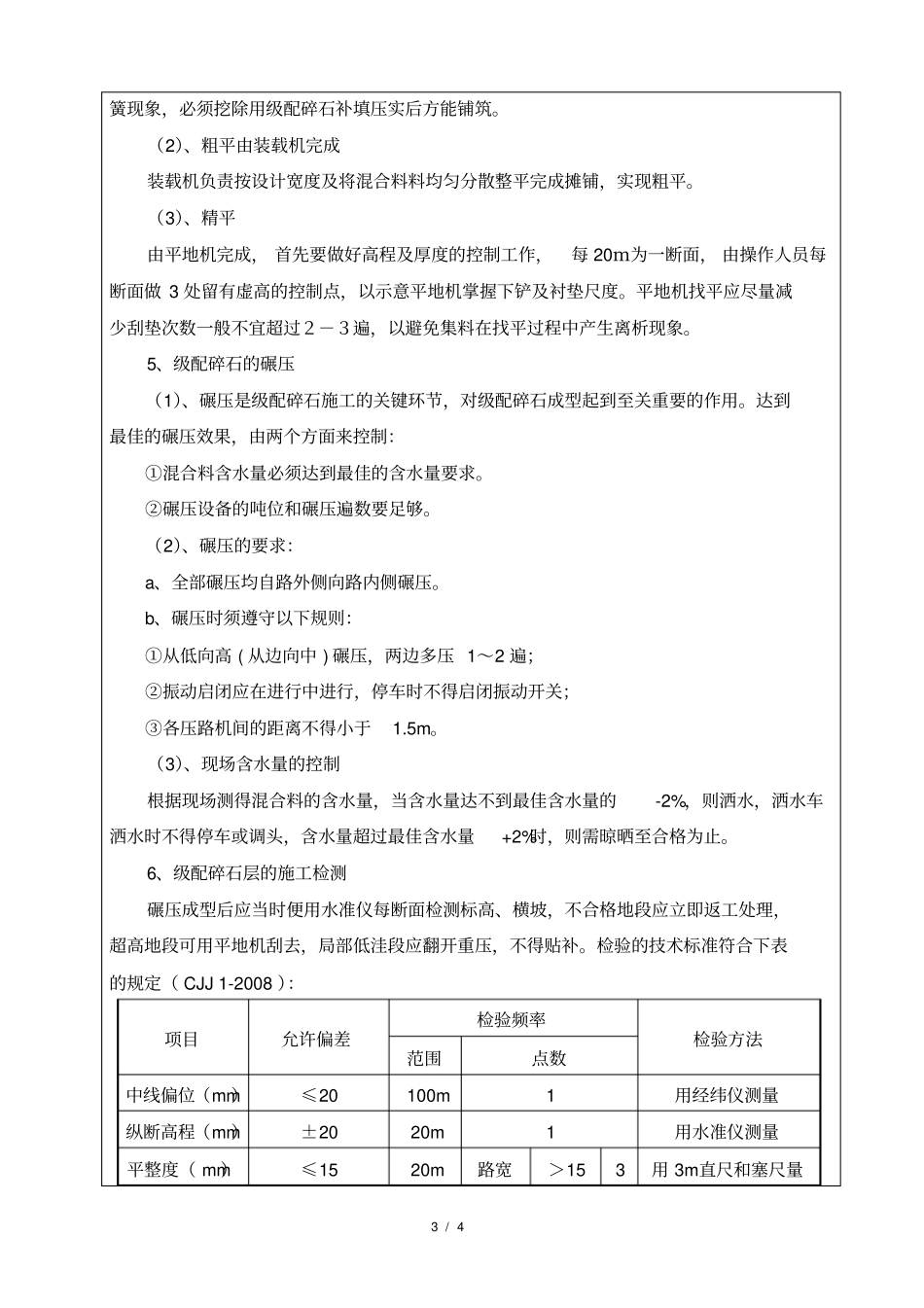

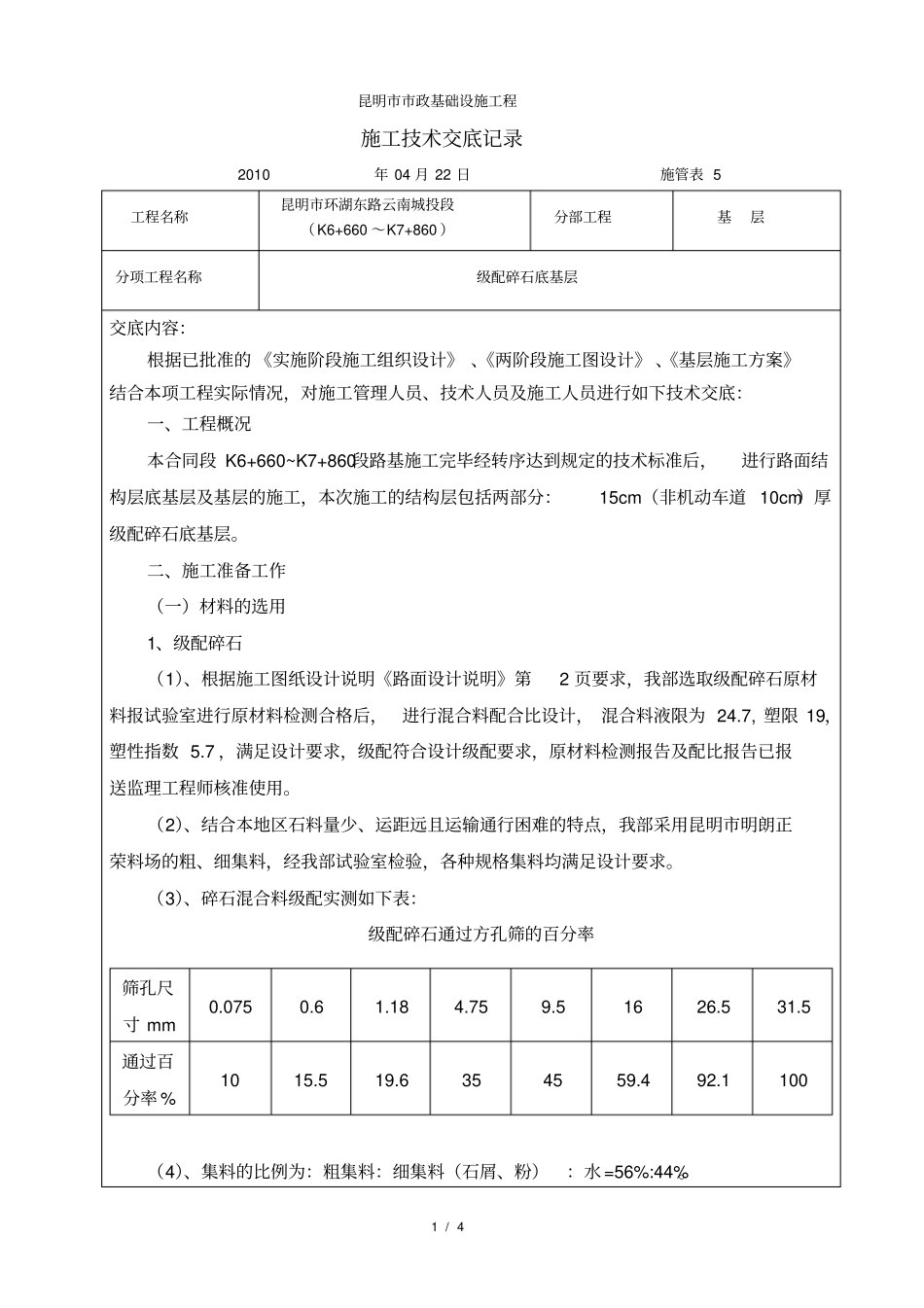

1/4昆明市市政基础设施工程施工技术交底记录2010年04月22日施管表5工程名称昆明市环湖东路云南城投段(K6+660~K7+860)分部工程基层分项工程名称级配碎石底基层交底内容:根据已批准的《实施阶段施工组织设计》、《两阶段施工图设计》、《基层施工方案》结合本项工程实际情况,对施工管理人员、技术人员及施工人员进行如下技术交底:一、工程概况本合同段K6+660~K7+860段路基施工完毕经转序达到规定的技术标准后,进行路面结构层底基层及基层的施工,本次施工的结构层包括两部分:15cm(非机动车道10cm)厚级配碎石底基层
二、施工准备工作(一)材料的选用1、级配碎石(1)、根据施工图纸设计说明《路面设计说明》第2页要求,我部选取级配碎石原材料报试验室进行原材料检测合格后,进行混合料配合比设计,混合料液限为24
7,塑限19,塑性指数5
7,满足设计要求,级配符合设计级配要求,原材料检测报告及配比报告已报送监理工程师核准使用
(2)、结合本地区石料量少、运距远且运输通行困难的特点,我部采用昆明市明朗正荣料场的粗、细集料,经我部试验室检验,各种规格集料均满足设计要求
(3)、碎石混合料级配实测如下表:级配碎石通过方孔筛的百分率(4)、集料的比例为:粗集料:细集料(石屑、粉):水=56%:44%
筛孔尺寸mm0
5通过百分率%1015
6354559
11002/4(二)、机械设备选配为保证碎石基层的质量和进度,除保证各种机械设备配套外,还应有足够的数量,其施工设备必须有良好的使用性能
拟本工程投入的机械设备有:①20T振动压路机1台;②PY180GR型平地机一台;③ZY50型装载机一台;④由于施工该地段位于滇池湿地北侧及新宝象河东侧,施工用水方便,可直接采取水泵抽取使用,投入抽水泵2台
三、级配碎石底基层施
