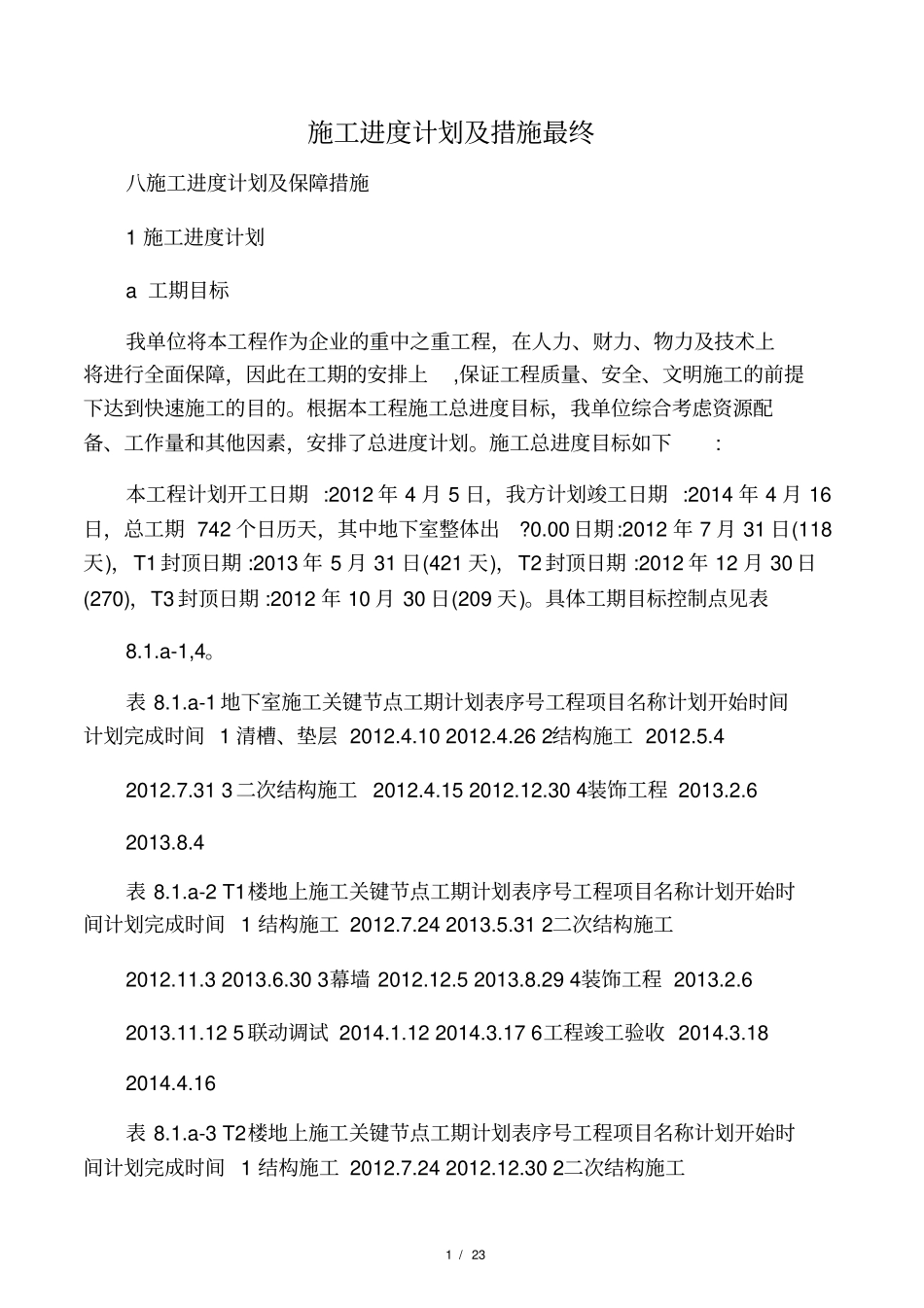

1/23施工进度计划及措施最终八施工进度计划及保障措施1施工进度计划a工期目标我单位将本工程作为企业的重中之重工程,在人力、财力、物力及技术上将进行全面保障,因此在工期的安排上,保证工程质量、安全、文明施工的前提下达到快速施工的目的
根据本工程施工总进度目标,我单位综合考虑资源配备、工作量和其他因素,安排了总进度计划
施工总进度目标如下:本工程计划开工日期:2012年4月5日,我方计划竣工日期:2014年4月16日,总工期742个日历天,其中地下室整体出
00日期:2012年7月31日(118天),T1封顶日期:2013年5月31日(421天),T2封顶日期:2012年12月30日(270),T3封顶日期:2012年10月30日(209天)
具体工期目标控制点见表8

a-1地下室施工关键节点工期计划表序号工程项目名称计划开始时间计划完成时间1清槽、垫层2012
102012
262结构施工2012

313二次结构施工2012
152012
304装饰工程2013
a-2T1楼地上施工关键节点工期计划表序号工程项目名称计划开始时间计划完成时间1结构施工2012
242013
312二次结构施工2012
303幕墙2012
294装饰工程2013
125联动调试2014
122014
176工程竣工验收2014
